一级建造师《铁路工程管理与实务》历史真题(385题)


第161题

关于铺设土工合成材料加筋垫层施工的说法,正确的有(  )。


A.砂料含泥量不大于 5%

B.土工织物长幅沿线路纵向铺设

C.土工格栅长幅沿线路横向铺设

D.多层土工格橱铺设上下层接头应对齐

E.加筋垫层上第一层土应先填中间后填两边


参考答案:AC


解析:

本题考核的是铺设土工合成材料加筋垫层施工的要求。砂料应采用含泥量不大于 5%的中、粗砂, 砂中不得含有尖石、树根等杂物。铺土工织物和土工格研应使其长幅沿线路横断面方向铺设。铺设多层土工合成材料时,应上、下层接头互相错开。在加筋垫层上填第一层土时,应先填两边、后填中间。



第162题

对有抗渗要求的混凝土,优先使用的水泥品种有(  )等。


A.硅酸盐水泥

B.普通硅酸盐水泥

C.矿渣水泥

D.火山灰水泥

E.粉煤灰水泥


参考答案:BDE


解析:

本题考核的是抗渗要求水泥使用范围。抗渗要求的水泥倪先使用的有:普通硅酸益水泥、火山灰 水泥、粉煤灰水泥、复合硅酸盐水泥。可以使用的有:硅酸盐水泥、快硬硅酸盐水泥。不可使用的有:矿 渣水泥。



第163题

隧道爆破作业时,关于周边眼布置的说法,正确的有(  )。


A.周边眼沿开挖断面轮廓线布置

B.周边眼间距应大于其抵抗线

C.周边眼间距小于辅助眼间距

D.周边眼沿底深于辅助眼眼底

E.周边眼沿底浅于掏槽眼眼底


参考答案:ACE


解析:

本题考核的是钻解法的基本原理。隧道钻焊法基本原理是采用酯岩机械在隧道轮廓内开凿出哪破 孔,安装适量的炸药,对隧道岩体实施跟破作业,利用周边眼的通联效果,形成隧道轮廓。一般四周的炮 眼称之为周边眼,中间的炮跟称之为掏信眼,其余称之为辅助眼。一般来说周边眼的间距要小一些,辅助 眼的间距要大一些。



第164题

适用于新建铁路路堤的支挡结构型式有( )等。


A.悬臂式挡土墙

B.锚杆挡土墙

C.土钉墙

D.加筋土挡土墙

E.扶壁式挡土墙


参考答案:ADE


解析:

本题考核的是路提的支挡结构。在路基支挡结构中分别有:恐臂式、扶壁式和加筋土挡土墙是路 提墙:锚杆挡土墙和土钉墙是路墙:重力式、铺硫板、桩板式挡土墙可作为路提墙或路堑墙。



第165题

关于桥梁基坑围堰施工的说法,正确的有( )。


A.围的顶面宜高出施工期间的最高水位0.3m

B.围堰压缩河流断面引起的冲刷,应有防护措施

C.围堰应做到防水严密,减少渗漏

D.围堰内面积应满足基础施工的需要

E.围堰应满足强度、稳定性的要求


参考答案:BCDE


解析:

本题考核的是基坑围恶的一般要求。围堰的顶面宜高出施工期间可能出现的最高水位 0.5m 对于河流断面被围螺压缩而引起的冲刷.应有防护措施。围愿应做到防水严密,减少渗漏。围堰内面积应满足 基础施工的需要。围愿应满足强度,稳定性的要求。



第166题

采用新奥法施工的隧道,下列监控量测项目中,属于必测项目的有(  )。


A.洞内、外观察

B.爆破振动观测

C.拱顶下沉

D.围岩压力

E.钢架受力


参考答案:AC


解析:

本题考核的是围岩监控测量项目。监控测量必测项目:洞内/外观测、拱顶下沉、净空变化、地 表沉降、拱脚下沉、拱脚位移,以上均属于可观测到的显著的位移或变形。BD 属于选测项目的情形,属于受力测试的内容。



第167题

隧道瓦斯地段钻爆作业应采用(  )等措施。


A.湿式钻孔

B.煤矿许用炸药

C.秒级电雷管

D.反向装药

E.防爆型起爆器


参考答案:ABE


解析:

本题考核的是瓦新地段的施工要求。要求有:必须采用湿式钻眼。必须采用煤矿许用炸药。瓦新 工区必须采用电力起爆,必须采用煤矿许用雷管,严禁使用秒或半秒级电猫管。严禁反向装药起露。必须使用防爆型起爆作为起爆电源。



第168题

关于正线轨道扣件选用的说法,正确的有( )。


A.轻型轨道采用弹条工型扣件

B.有挡肩轨枕的特重型轨道采用弹条Ⅱ型扣件

C.无挡肩轨枕的特重型轨道采用弹条Ⅱ型扣件

D.有挡肩轨枕的特重型轨道采用弹条Ⅲ型扣件

E.无挡肩轨枕的特重型轨道采用弹条 l 型扣件


参考答案:ABE


解析:

本题考核的是正线轨道使用扣件规定。轻型轨道采用 l 型混凝土枕和弹条工型扣件。有挡肩轨枕的特重型轨道采用型混凝土枕和弹条型扣件。无挡肩轨杭的特重型轨道采用 l 型混凝土杭和弹条型扣件。



第169题

关于稳定车进行有垂轨道动力稳定作业的说法,正确的有(  )。


A.稳定车在上桥前应提高加载值

B.稳定车在桥上应避开桥梁自振频率

C.稳定车在桥上工作速度不得低于 lkm/h

D.稳定车在桥上不得开始起振

E.稳定车不宜在桥上结束作业


参考答案:BCDE


解析:

本题考核的是桥上轨道稳定作业的方法。从路基向桥上进行动力稳定时,应在上桥前 30m 范同内把加载值逐步降低 50%,并在下杨后 30m 范围内再把加载值逐渐提高到原来的数值。稳定车在桥上进行动力稳定时应理开桥梁自振频率,工作速度不得低于 km/h.在桥上不得开始起振,也不宜结束动力稳定作业。



第170题

根据《铁路建设工程施工信用评价办法》,下列行为中,属于重大不良行为的有(  )。


A.行贿受贿违反廉政纪律

B.发生较大安全事故

C.发生较大工程质量事故

D.严重破坏环境

E.未经批准擅自开工


参考答案:ACD


解析:

本题考核的是铁路建设工程施工信用中重大不良行为的认定标准。行始受贿违反廉政纪律、严重 破坏环境、发生较大工程质量事故、都属于重大不良行为。未经批准擅自开工、发生较大安全事故,部属 于较大不良行为的情形。因此,BE 都不能选,只有 ACD 才是正确的。



第171题

【背景资料】

某段新建高速铁路路基工程,主要施工内容有路堑土方开挖和路堤填筑。路提段长度 300m,最大填筑高度为 8m,所经地段大部分为水田,设计判定为软弱地基:路堤基床底层设计采用改良土填筑,基床表层设计采用级配碎石填筑,路堤填筑完成后需要堆载预压。

依据《高速铁路路基工程施工技术规程》规定,路基沉降观测频次见表1。

施工中发生以下事件:

事件1:在进行路堑开挖前,施工队开挖了堑顶临时截水沟,并对沟底进行了夯实,以防止渗漏:当路堑开挖至基底底层时,发现有坑穴,局部软弱,施工队为了不影响现场施工,直接挖开坑穴,对其进行 了分层夯填处理。

事件2:路堤填筑施工前,项目经理部编制的路基沉降观测方案为:观测内容包括地基沉降和侧向水平位移:沉降观测采用三等水准测量:观测断面设置的间距为 150m。

事件3:在填筑路堤基床底层改良土施工前,项目经理部给施工队技术交底的内容为:基床底层进行分层填筑,分层的最大压实厚度不大于 35cm,最小压实厚度不小于 10cm:依据沉降观测数据控制填筑速率,边桩侧向水平位移量和路堤中心地面沉降量每天均不得大于 10mm,沉降值一旦超过该指标时应放慢填筑速度。

【问题】

1.分别给出表 l 中 A.B 和 C 所代表的观测频次。

2.针对事件 l 中做法的不妥之处,给出正确做法。

3.针对事件 2 中路基观测方案的不妥之处,给出正确做法。

4.针对事件 3 中技术交底内容的不妥之处,给出正确做法。



参考答案:见解析


解析:

1.表 1 中所代表的观测频次:A 为 l 次/3D.B 为 1 次/2 周、C 为 1 次/3 月。

2.事件 l 中做法的不妥之处的正确做法:(1)需对截水沟进行铺砌或采取其他防渗措施,并安排专人经常检查排水情况:(2)发现坑穴应及时向监理、设计单位反映,申请变更(变更设计)。

3.事件 2 中路基观测方案的不妥之处的正确做法:

(1)沉降观测应采用二等水准测量:

(2)观测断面间距设置应根据设计确定,但不超过 l00m。

4.事件 3 中技术交底内容的不妥之处的正确做法:

(1)分层的最大压实厚度不大于 30cm;

(2)边桩侧向水平位移量每天不得大于 5mm:

(3)沉降值一旦超标,应立即停止填筑,加强观测。


第172题

【背景资料】

某高速铁路特大桥主桥跨越的河流宽 160m,梁部设计为三孔一联(60+96+60)m 预应力钢筋混凝土连续箱梁,主桥基础设计为钻孔桩,水中桥施工方案为搭设钢栈桥和钻孔平台。

两侧引桥均为 90-32m 预应力钢筋混凝土简支箱梁,引桥基础设计为钻孔桩,墩身为实体墩,在该桥大里程端路基左侧设置一个预制场负责引桥箱梁的预制。

引桥桥址处地质自上而下为砂黏土和强风化砂岩,地表低洼,有少许积水,地下水位较高。 施工期间工地发生了如下事件:

事件 1:10#和 12#墩之间,因地方公路规划调整,设计变更为 1-64m 钢混结合梁。

事件 2:引入特大桥施工便道,泥结碎石路面宽度由 5.5m 变更为 6.0m。

事件 3:项目经理部发生部分费用,详见表 2。



【问题】

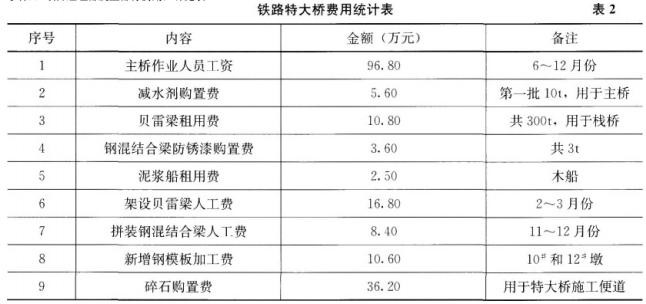

1.表 2 中,哪几项费用可纳入变更设计范围?金额是多少万元?

2.表 2 中,哪几项费用属于大型临时工程?金额是多少万元?

3.给出引桥简支箱梁施工中应配置的主要施工机械名称。

4.主桥箱梁应采用何种施工方法?



参考答案:见解析


解析:

1.表 2 中可纳人变更设计范围的费用:第 4 项钢混结合梁防锈漆购置费:第 7 项拼装钢混结合梁人工费:第 8 项新增钢模板加工费。金额是:3.6+8.4+10.6-22.6 万元.

2.表 2 中属于大型临时工程的费用:第 3 项贝雷梁租用费、第 6 项架设贝雷梁人工费、第 9 项碎石购置费。金额是:10.8+16.8+36.2-63.80 万元

3.引桥简支箱梁施工中应配置的主要机械:移梁机(或提梁机)、轮胎式运梁车、架桥机、龙门吊。

4.主桥箱梁应采用对称挂篮悬臂灌筑施工方法。



第173题

【背景资料】

某繁忙干线铁路增建二线隧道工程,长度 4500m,起讫里程为 DK85+000~DK89+500,位于西南多雨山区。新建隧道与营业线隧道均为单线隧道,净间距为 7~30m.经调查,营业线经过近三十年运营,营业线隧道存在衬砌厚度不够、拱墙背后局部脱空、拱墙有裂缝和局部剥落等病害。新建隧道所穿地层为 IV、V 级软弱围岩,岩溶发育,有 5 条富水断层,洞口上方存在较厚松散坡积体。

施工中发生以下事件:

事件l:项目经理部工程部编制了洞口施工技术交底书,主要内容有:洞口边仰坡防护、超前支护、润口开挖和锚喷支护。经项目总工审查,发现缺少一些关键内容,退回工程部补充完善。

事件2:项目经理部计划在新建隧道完工后,对营业线隧道与既有线路一起加固和大修。4 月 1 日上午 8 时,新建隧道进行开挖爆破施工,营业线隧道拱顶发生掉块,磁到正通过该隧道的一列货车,导致该货车 5 节车辆脱轨;事故发生后,项目经理部果断设置防护,并自行组织救援:8 时 15 分,铁路运营部门发现线路中断,立即通知本单位铁路救援队赶往现场救援:铁路救援队于 9 时 20 分赶到事发地点,13 时50 分,脱轨货车拖离现场,14 时 20 分,另一货车限速慢行通过事发地段,随后逐渐恢复正常运营。事故造成直接经济损失达 850 万元。

【问题】

1.根据背景资料,列出本工程施工安全的主要重大危险源。

2.根据事件 1,补充润口施工技术交底书缺少的关键内容。

3.根据《铁路交通事故应急救援和调查处理规定》,指出事件 2 中的事故等级,并说明理由。

4.为了防止事件 2 中事故再次发生,应采取哪些施工安全措施?

【参考答案】

1.本工程施工安全的主要重大危险源:营业线运营安全、隧道坍塌、突泥突水、泥石流、隧道爆破。

2.洞口施工技术交底书缺少的关键内容:营业线防护、洞口截排水。

3.根据《铁路交通事故应急救援和调查处理规定》判定事件 2 为较大事故。因为此事故中断繁忙干线行车 20min,而大于 6h 以上的为较大事故。

4.防止事件 2 中事故再次发生应采取的施工安全措施:

(1)先加固营业线隧道,后新建隧道施工;

(2)新建隧道采“天窗”时间爆破;

(3)建立统一的应急救援体系。



参考答案:见解析


解析:

1.本工程施工安全的主要重大危险源:营业线运营安全、隧道坍塌、突泥突水、泥石流、隧道爆破。

2.洞口施工技术交底书缺少的关键内容:营业线防护、洞口截排水。

3.根据《铁路交通事故应急救援和调查处理规定》判定事件 2 为较大事故。因为此事故中断繁忙干线行车 20min,而大于 6h 以上的为较大事故。

4.防止事件 2 中事故再次发生应采取的施工安全措施:

(1)先加固营业线隧道,后新建隧道施工;

(2)新建隧道采“天窗”时间爆破;

(3)建立统一的应急救援体系。



第174题

【背景资料】

某集团公司 2012 年底中标某客运专线站前工程。

该项目位于西南某低山丘陵区:地层岩性主要以千枚岩、板岩为主:地下水类型主要有碎属岩类裂隙 孔隙水、基岩裂隙水等。

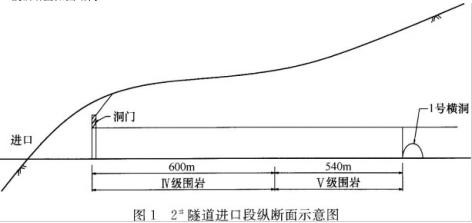

该项目有隧道 2 座,均为单洞双线隧道。1#隧道长 2600m,2#隧道长 8760m。附近村庄和乡村道路距1#隧道进口端约 100m。2#隧道设横润 2 座,共划分 4 个作业面,其中进口至 l#横润之间为 l 个作业面, 由施工队从进口向 l#横润施工,该段为高承压水地段。2#隧道进口段纵断面如图 l 所示。



用机械或减震控制爆破或短进尺,弱爆破;(3)加强营业线隧道的监测和观察:(4)新建隧道利用 该项目概算按照《铁路基本建设工程设计概(预)算编制办法》(铁建设[2006]113 号文)编制,合同约定施工过程中主要材料价格变化幅度在土 5%以内部分由施工单位承担。施工中发生以下事件:

事件 l:项目经理部编制了隧道,临时用电方案,具体做法如下:

(1)在实施性施工组织设计中编制了临时用电方案,报集团公司审批后实施;

(2)配电系统设置配电柜、分配电箱、开关箱,实行三级配电:

(3)洞内动力机械及照明供电电压标准分别为 380V 和 220V;

(4)施工现场内禁止使用电炉。

事件 2:项目经理部根据设计要求及现场施工条件,确定了隧道施工进度指标,见表 3;为便于施工及保证安全,对洞内施工步距提出了要求,见表 4.2#隧道进口段在开挖至 30m 时,仰拱开始连续施工:在开挖至 90m 时,二次衬砌开始施工。



事件 3:2013 年 2 季度,项目经理部根据《关于铁路建设项目实施阶段材料价差调整的指导意见》(铁建设[(2009146 号文),对该季度水泥、钢筋自购材料进行了价差计算(不含税金)。具体材料价格及数量见表 5



事件 4:当 2#芝道进口段掘进至 740m 时,对距洞口 690~720m 段进行测点埋设并实施了量测,发现该段初期支护出现变形侵限,经专家论证排除了设计原因。经调查,初期支护钢架型号、间距、锁脚锚杆 施工及喷射混凝土强度、厚度均符合设计要求:预留变形量按设计初始值设置:初期支护表面存在股状涌 水、背后存在局部空洞。

事件 5:在 l#堂道进口作业面洞口明挖段施工前,项目经理部对该段爆破作业技术参数进行了专项设计。经计算,按设计爆破参数实施爆破作业,可以将爆破飞散物控制在 60m 范围内,需对 80m 范围内的设备进行防护,可不采取其他安全措施。施工队严格按照爆破设计方案的各种参数进行了爆破作业,在爆破 后,发生少量飞石散落于道路及村庄,导致行人受伤、房屋受损。

【问题】

1.逐条判断事件 l 中的做法是否正确,如做法错误,请写出正确做法。

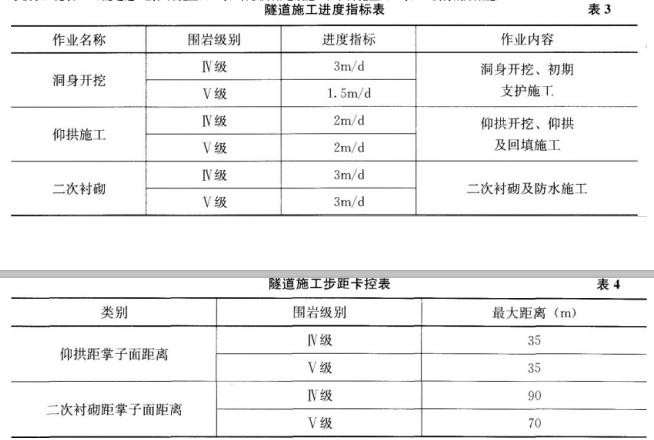

2.针对表 3,分别指出 IV 级围岩和 V 级围岩施工段控制进度的作业名称。

3.针对事件 2,给出 2#隧道进口作业面 IV 级围岩段润身开挖工作所需的最短施工天数。(四舍五入取整)

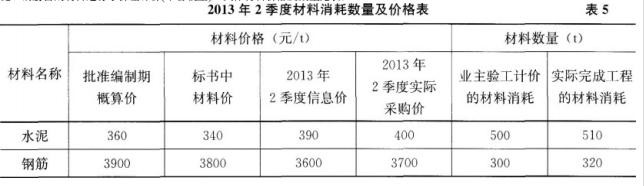

4.针对事件 3,分别列式计算 2013 年 2 季度水泥和钢筋的可调整价差(不含税金)。

5.针对事件 4,指出造成初期支护变形侵限的施工原因。

6.针对事件 5,为防止此类事件再次发生,请完善安全防范措施。



参考答案:见解析


解析:

1.逐条判断事件 1 的做法:(1)不正确。应编制临时用电专项施工方案,除报集团公司审批外,应报监理工程师审批:(2)正确:(3)不正确。成润地段照明可采用 220V,工作地段照明和手持电动工具按规定选用电压 36V;(4)正确。

2.表 3 中施工段控制性的作业名称:IV 级围岩段为仰拱施工,V 级围岩段为润身开挖。

3.2#隧道进口作业面 IV 级围岩段洞身开挖工作所需的最短施工天数为:293d。

4.分别列式计算 2013 年 2 季度水泥和钢筋的可调整价差(不含税金):

(1)水泥价差为:[390-3600(1+5%)]500=6000 元:

(2)钢筋价差为:[3600-3900(1-5%)]300=-31500 元。

5.事件 4 中造成初期支护变形侵限的施工原因:(1)初期支护表面涌水未及时进行注浆堵水处理, 造成围岩水浸压力增大:(2)初期支护背后空洞未及时采用混凝土或注浆方式回填密实,造成支护受力 局部过大(或不均匀):(3)预留沉降量未根据围岩量测结果进行调整;(4)隧道围岩量测工作未及时 开展,未及时采取加强措施。

6.为防止事件 5 再次发生需完善的安全防范措施:(1)爆破设计参数需进一步优化:(2)需对爆破体进行覆盖防护:(3)爆破前应对周边进行安全警戒。


第175题

【背景资料】

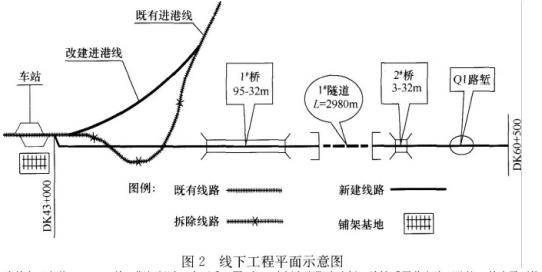

某新建单线铁路站前工程第二标段的工程范围包括:线下工程起讫里程为 DK43+000~DK60+500;铺架起讫里程为 DK43+000~DK198+500.线下工程平面示意图如图 2 所示。新建线路自既有车站引出后与既有进港线交叉,施工时需要对进港线进行改建,改建施工期间既有线路保持运营。



路基土石方共 78 万 m³,施工期间经过一个雨季。图 2 中 Ql 路蛭为膨胀土路堑,边坡采用浆砌片石防护,基床需要换填。Ql 路堑施工原则为:快速施工、及时封闭、分段完成。

桥染共 2 座,均为钻孔桩基础,桩径 1.2m,地质主要是中风化和弱风化岩层,桩长 15~18m,施工单位拟采用冲击钻机或回转钻机进行施工。l#桥上部结构为预制预应力混凝土简支 T 梁:2#桥上部结构为支架现浇预应力混凝土连续箱梁。施工单位针对现浇梁支架编制的施工方案为:(1)箱梁的模板与脚手架不得相连:支架预压加载应按照对称原则一次集中加载。(2)支架预压时要进行位移监测,监测内容为: 支架竖向位移、支架顶面水平位移、近邻结构物变形;位移监测断面应设置在预压区域的支墩和纵横梁跨中位置。

隧道 1 座,采用进口、出口两个作业面施工,施工通风采用压入式通风,如图 3 所示。



本工程轨道结构为有轨道、无维线路。铺果范围内的 1 梁在铺柴基地内预制;无维线路采用换铺法施工。铺果基地内设置的生产区有:制梁区、存梁区、工具轨存放区、轨枕存放区、主材和地材等各种原材 料存放及加工区、混凝土生产区。

【问题】

1.根据背景资料,给出 01 路段合理的施工措施。

2.根据背景资料,施工单位应选择何种钻机进行钻孔桩施工?

3.指出现浇梁支架施工方案中的不妥之处,并给出正确的做法。

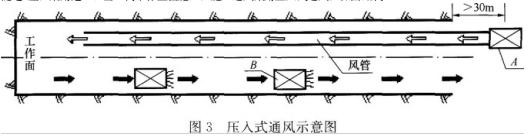

4.分别给出图 3 中风机 A 和风机的名称。

5.补充铺架基地内缺少的主要生产区。

6.给出改建进港线应采用的施工步骤。



参考答案:见解析


解析:

1.Ql 路堑段合理的施工措施:(l)开挖施工宜安排在早季:(2)进行截排水沟的施工,开挖区域禁止一切水的流人,对于可能流入的水要及时排出,保证开挖区域处于无水状态:(3)边坡随开挖及时防 护(或砌筑),当防护(或砌筑)不能紧跟开挖时,开挖的边坡应预留保护层:(4)膨胀土路堑的基床换填要紧随开挖完成,当有困难时,应预留保护层。基床表层按设计及时施作。

2.施工单位应选择冲击钻机施工。

3.现浇梁支架施工方案中的不妥之处及正确做法:(1)支架预压加载一次集中加载不妥,应分级加 载:(2)位移监测内容不全,应补充基础沉降变形。

4.图 3 中符号名称:A 是轴流式风机、B 是射流式风机。

5.铺架基地内应增加的主要生产区:长钢轨存放区、轨排生产区(轨排存放区)、机修区。

6.改建进港线采用的施工步骤:(1)修建与行车无干扰部分的改建进港线的路基及轨道线路:(2) 利用天窗点封锁线路,将改建进港线与既有线相连的两端龙口进行拨接(电务配合),将既有线引入改建 进港线:(3)将需要拆除的既有进港线拆除,进行交叉段正线新建线路的施工。



第176题

根据施工测量缺陷分类,属于严重缺陷的是()。


A.控制点位选择不当

B.计算程序采用错误

C.上交资料不完整

D.观测条件掌握不严


参考答案:B


解析:

控制点位选择不当、上交资料不完整、观测条件掌握不严属于重缺陷。


第177题 直接为高速铁路轨道铺设和运营维护提供控制基准的测量控制网是()。

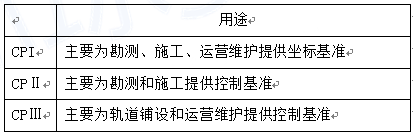

A.CP0

B.CPI

C.CPII

D.CPIII


参考答案:D


解析:


第178题

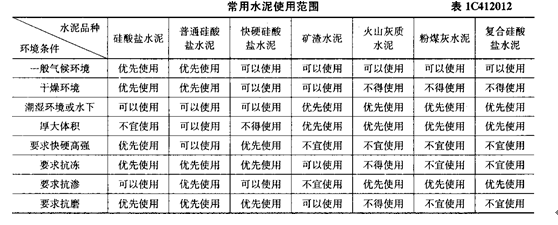

配制厚大体积混凝土时,应优先使用的水泥品种是()。


A.硅酸盐水泥

B.普通硅酸盐水泥

C.快硬硅酸盐水泥

D.矿渣水泥


参考答案:D


解析:


第179题

关于路堑开挖施工的说法,正确的是()。


A.横向台阶开挖仅适用于横坡大于1 : 10的一般土石路堑

B.黄土路堑截水沟设置应尽量靠近堑顶且距离不大于2m

C.较深半路堑横向开挖宜按每层高度不大于5m分层进行

D.软石路堑在采用大型机械施工时可自下而上掏底开挖


参考答案:C


解析:

全断面开挖适用于平缓山地或平地下切的短而浅的一般土石路堑;黄土路堑施工前应做好堑顶截、排水和地面排水设施,应采取有效措施防止地表和地下水流人施工开挖区域软化地基、浸泡边坡,排水沟距路堑边坡不小于2m;较深路堑宜分层开挖,每层高度不大于5m;路堑开挖应从上至下进行,严禁掏底开挖。


第180题 影响混凝土凝结时间的主要因素是( )。


A.混凝土单方用水量

B.水泥品种及外加剂种类

C.混凝土含砂率

D.水泥用量与细度


参考答案:B


解析:

影响混凝土凝结时间的主要因素是水泥品种及外加剂种类;混凝土单方用水量主要影响流动性,含砂率主要影响粘聚性,水泥用量影响保水性与强度。
