参考答案:↓
解析:
1.
A.测量(或放样、或定位、或定测、或测设);
B.桩垂直度调整(或桩位调整);
C.接桩(或接高、或接长、或连接);
D.桩头处理(或桩顶处理)。
2.
(1)土石方工程应分级(或分层、或逐层、或逐级、或层层)开挖;防护工程应先施工骨架护坡,再施工桩板式挡土墙(或分级防护、或开挖一级防护一级、或分级支护、或及时支护、或及时施做、或随挖随护、或分层防护、或逐级防护、或层层支护、或逐层防护、或自上而下施做);
(2)开挖至换填层的底面以上不小于0.5m(或50cm)时进行地质条件核查;
(3)穿越粉细砂层的开挖分节高度应小于2.0m;
3.
(1)曲线回归的相关系数不应低于0.92;
(2)两次预测的间隔时间不小于3个月。
参考答案:↓
解析:
1.
(1)起重机械设备及材料侵入限界(或侵线、或侵限、或侵入营业线);
(2)基坑开挖未按规定对营业线进行监控量测(或观测、或监测)。
2.
(1)→(3)→(2)→(4)
3.
正确做法:
(1)专项方案还应经建设单位(或业主、或建设管理机构)审批、报营业线设备管理部门(或产权单位、或铁路局、或路局、或营业线主管部门、或铁路运营单位、或工务段、或供电段、或电务段)批准后按照营业线程序现场实施;
(2)专项方案还应要求营业线施工负责人、营业线设备管理单位配合人员进行现场监督实施。
4.
(1)、(2)、(5)
参考答案:↓
解析:
1.
A:防水层(或防水板);
B:锁脚锚杆。

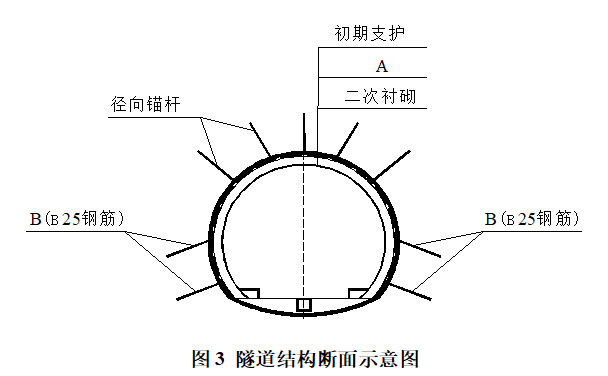

作用:A:防水(或隔水、或防渗水、或止水、或排水、或防渗漏);
B:控制变形(或下沉、或失稳、或围岩稳定、或围岩稳固)。
2.
选择方法:三台阶预留核心土法。
3.
(1)降低注浆压力(或控制注浆压力、或减少注浆压力、或防止注浆压力过大);
(2)采取间歇(或分次)注浆;
(3)调整注浆工艺参数(或调整配合比、或调整注浆速度、或调整水灰比、或双液浆);
(4)增加围岩量测次数(或监测、或观测、或监控)。
参考答案:↓
解析:
1.
采用的开挖方法为:
应采用横向台阶(或分层)开挖;
采用挖掘机、装载机配合自卸车施工(或机械施工、或不得爆破施工)。
2.
水中基础的施工步骤为:
(1)在水中搭设栈桥(或便桥)、桩基施工平台,进行钻孔桩施工;
(2)插打钢板桩围堰,进行封底混凝土施工;
(3)围堰内抽水(或排水),然后进行承台施工。墩身施工完毕后拆除围堰。
3.
补充的主要设备有:
(1)机车(或牵引车);
(2)长轨运输车(或长钢轨运输车、或长钢轨运送车)。
4.
总体施工组织安排的内容还应包括:
队伍部署(或施工部署、或资源配置、或劳力组织);任务划分;总体施工顺序;主要阶段工期安排;主要进度指标;分项工程施工进度计划;施工总平面布置图;施工组织形象进度图。
5.

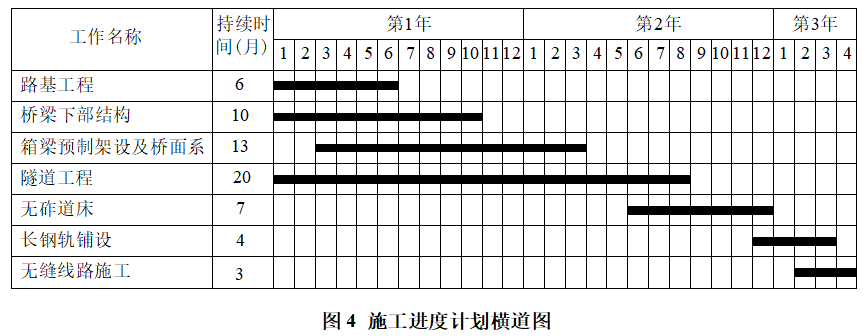

本标段线下工程的工期为:24个月。
6.
本标段环境保护风险控制重点的项目名称有:
路基的弃土场;扬尘(或粉尘);钻孔桩泥浆(或基础施工、或钻孔桩施工);隧道弃渣(或洞渣)、废水(或污水、或排水、或排水、或排污、或水污染)、有毒(害)气体、噪声(或噪音)。
参考答案:↓
解析:
1.
(1)正确。
(2)不正确(或错误、或不对),振动碾压应按静压、弱振、强振、弱振、静压顺序进行。
(3)不正确(或错误、或不对),施工应由地基处理两侧向中心碾压。
(4)正确。
2.
可增加的合同金额为:360+560+260+850+320=2350万元。
3.
最早完成时间为2022年09月23日;最迟完成时间为2022年11月01日。
4.
还应包括:
(1)经费和物资的落实(或资金、或费用、或材料、或设备);
(2)治理的时限和要求(或时间、或时期、或进度、或计划、或标准、或措施)。
5.
补充内容为:
(1)检查柜底(或柜体),如有焊瘤,需进行打磨,保证平整度;
(2)确保连接螺栓(或连接件)的紧固;
(3)施工中保证地基(或基础、或基底)质量。
6.
A为径路复测;B为电缆接续(或端头施工、或接头接续、或连接、或续接、或接线);C为电缆测试(或检测、或试验、或调试)。
