“微信扫一扫”进入考试题库练习及模拟考试

一级建造师《铁路工程管理与实务》历史真题(385题)


第341题 无缝线路应力放散及锁定施工,单元轨节拉伸量计算要素有( )。


A.钢轨截面积

B.钢轨线膨胀系数

C.道床阻力

D.单元轨节长度

E.设计锁定轨温与施工锁定轨温之差


参考答案:BDE


第342题 下列接口项目中,属于站前工程为通信工程预留的接口有( )。


A.桥墩钢槽引下滑道

B.桥上漏缆辅助杆基础

C.电缆过轨管、手孔及电缆井

D.桥上接触网杆基础

E.两梁端电缆槽锯齿口


参考答案:ABCE


第343题 电力隔离开关的作用有( )等。


A.隔离电源

B.倒闸操作

C.灭弧

D.连通小电流电路

E.避免过载电流


参考答案:ABD


第344题 接触网腕臂支持装置包括( )等。


A.杵环杆

B.坠砣

C.底座

D.棒式绝缘子

E.平衡轮


参考答案:CD


第345题 信号综合防雷系统对设备的防护措施有( )等。


A.均压

B.分压

C.均流

D.分流

E.屏蔽


参考答案:ADE


第346题 某新建高速铁路站前工程内容包括路基、桥涵施工。路基段现状地形为河谷阶地、丘坡交错。路堑开挖深度小于4m地段,设计边坡支挡为重力式挡土墙;基床以下路堤填料为B组填料,基床表层为级配碎石;路基排水设施由天沟、截水沟、渗水盲沟等组成。按照施工组织,路基支挡结构混凝土由标段自建的混凝土拌和站就近供应。

施工过程中,发生以下事件:

事件一:重力式挡土墙结构混凝土采用现场模筑法施工。施工方案显示:(1)具备浇筑条件后,拌和站依据混凝土浇筑令,按理论配合比参数生产混凝土;(2)混凝土运出拌和站前,项目试验人员按取样数量和留置频次制作混凝土强度试件;(3)上述试件拆模后同条件养护至规定龄期进行混凝土抗压强度检验,以此评定结构混凝土等级是否满足设计要求。

事件二:基床表层填筑时,按照“三阶段、四区段、六流程”组织作业。摊铺碾压作业施工交底如下:(1)级配碎石应分层填筑压实,摊铺碾压区段长度应控制在50~80m;(2)碾压采用先静压、后强振、再弱振的方式,最后静压收光;(3)直线地段由线路中心开始向两侧路肩进行碾压,曲线地段自内侧路肩向外侧路肩进行碾压;(4)碾压完成后,级配碎石层应内在密实,板结良好,压实质量检验指标为压实系数、地基系数(变形模量)。

事件三:路基渗水盲沟设计采用渗水管。依据《高速铁路路基工程施工技术规程》(Q/CR 9602-2015),项目经理部编制的渗水盲沟施工流程为:施工准备→M→基槽开挖及验收→铺底混凝土浇筑找坡→N→渗水管铺设→P→包裹土工布→沟顶回填。

问题

1.针对事件一中的不妥之处,给出正确做法。

2.针对事件二中的不妥之处,给出正确做法。

3.给出事件三中M、N、P所代表的施工工序名称。



参考答案:↓


解析:

1.正确做法:

(1)按施工配合比参数生产混凝土;

(2)在浇筑地点制作强度试件;

(3)上述试件拆模后标准养护。

2.正确做法:

(1)摊铺碾压区段长度不宜小于100m

(2)碾压采用先静压、后弱振、再强振的方式;

(3)直线地段由两侧路肩开始向线路中心进行碾压;

(4)压实质量检验指标还有:动态变形模量

3.(1)M:测量放样

(2)N:透水性土工布铺设

(3)P:渗水料分层夯填


第347题 某施工单位承建一座高速铁路桥梁工程。桥梁为钢管混凝土中承式拱桥,跨径140m,矢高28m。拱肋由4根钢管组成。钢管内灌注C50混凝土。钢管采用螺旋卷管,拱肋节段由工厂加工。

施工过程中,发生以下事件:

事件一:桥位处于山体陡峭地段,受地形限制,拱肋节段采用缆索吊机吊装。缆索吊机吊装系统立面布置如图2所示。

2 缆索吊机吊装系统立面布置示意图

事件二:项目经理部编制的拱桥施工方案部分内容如下:

(1)拱肋节段工厂加工完成后,仅对拱肋节段外观缺陷和焊缝质量进行检查,检查合格即直接发往工地;

(2)缆索吊机安装完成后,进行空载运行,观察缆索吊机运行正常后开始拱肋节段吊装作业;

(3)钢管混凝土压注过程中,钢管内两侧混凝土面的高差应控制在3m以内;

(4)采用敲击法对钢管混凝土密实程度、脱空率进行检测。

事件三:依据《高速铁路桥涵工程施工质量验收标准》(TB 10752-2018),拱肋吊装成拱后开展了拱肋吊装成拱检验批验收,验收的检验批一般项目有:内弧线偏离设计弧线;拱肋接缝错台;拱顶及1/4、3/4拱跨处高程;吊装成拱后竖向位置;拱脚预埋位置;吊杆孔高程。

问题

1.给出图2中A、B所代表的设施名称。

2.针对事件二中的不妥之处,给出正确做法。

3.补充事件三中拱肋吊装成拱检验批验收缺少的一般项目。



参考答案:↓


解析:

1.(1)A:地锚(或地垄、或锚洞)

(2)B:扣索

2.正确做法:

(1)拱肋节段在工厂应进行预拼装(或试拼装)

(2)缆索吊机在吊装前应进行起吊试验(或试吊)

(3)钢管两侧混凝土面的高差应控制在1m以内

(4)应采用超声波检测。

3.(1)吊装成拱后横向位置

(2)吊杆孔水平位置

(3)拱肋管口中心距


第348题 某集团公司承建某高速铁路隧道工程,某段洞身岩性为强风化泥质灰岩,岩质较软,岩体破碎,节理、裂隙发育,围岩级别为Ⅴ级。

施工过程中,发生以下事件:

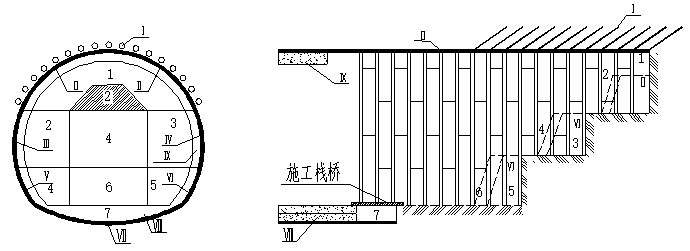

事件一:Ⅴ级围岩施工时,项目经理部采用如图3-1所示施工工序。

3-1 施工工序示意图

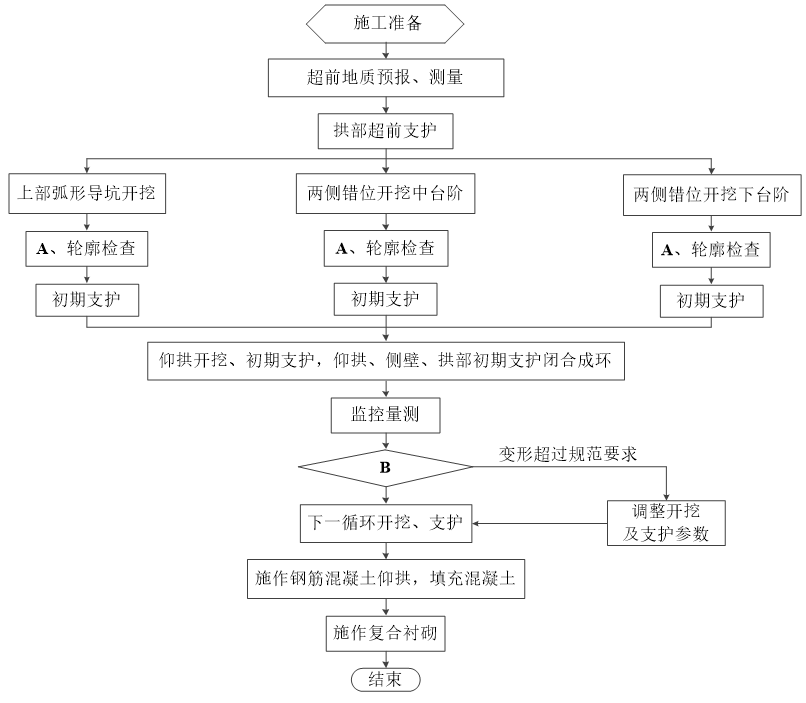

事件二:项目经理部编制了隧道Ⅴ级围岩施工工艺流程,如图3-2所示。

3-2 施工工艺流程图

事件三:集团公司巡查时,发现施工中存在以下问题:

(1)初期支护喷射混凝土采用干喷工艺;

(2)隧道拱脚处超挖部分采用浆砌片石回填;

(3)仰拱一次开挖长度10m;

(4)隧道作业地段照明使用220V电压;

(5)隧道施工应急预案只有综合应急预案和专项应急预案。

问题

1.给出图3-1施工工序所对应的施工工法名称。

2.给出图3-1中阴影部位岩体开挖前的名称及其作用。

3.给出事件二中A、B所代表的工序名称。

4.针对事件三中不妥之处,给出正确做法。



参考答案:↓


解析:

1.名称:三台阶预留核心土法

2.名称:上台阶核心土;作用:增加掌子面的自稳能力

3.A:地质素描;B:判定围岩稳定性

4.正确做法:

(1)初期支护喷射混凝土采用湿喷工艺;

(2)隧道拱脚处超挖部分采用同级混凝土回填

(3)仰拱一次开挖长度不超过3m

(4)隧道作业地段照明使用36V24V电压;

(5)隧道施工应急预案还有应急处置方案


第349题 某新建高速铁路站前工程第三标段工程内容包括:路基、桥梁、隧道以及无砟轨道。主要工程情况如下:

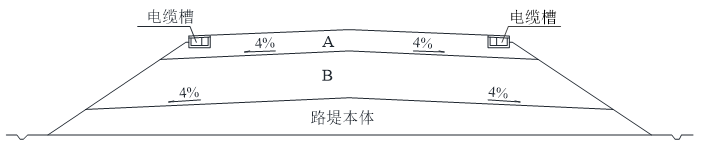

路基土石方共279万m3,路基需堆载预压。正线路堤横断面结构如图4所示。

4 路堤横断面结构示意图

桥梁共3座,下部结构均为钻孔桩基础,桩径均为1.25m,桩长42~50m。桩位处地质情况为:硬塑黏性土层、砂性土层,软硬地层交替分布,地下水位较高,桩基均采用旋挖钻机施工。为防止卡钻和埋钻,施工队针对旋挖钻机钻进速度制定的控制措施为:

(1)由硬地层钻至软地层时,可适当加快钻进速度;

(2)在硬塑黏性土层中钻进时应采用快转速钻进,以提高钻进效率;

(3)旋挖钻机钻孔过程中应严格控制钻头升降速度,减小钻斗升降对孔壁的扰动,避免造成塌孔事故。项目总工程师认为施工队制定的旋挖钻机钻进速度控制措施不全。

隧道共2座。1#隧道长4627m,设斜井一座,斜井长1503m,斜井综合坡度9.5%,采用无轨运输;施工正洞时,人员进出斜井均通过运人车辆运输;监理工程师要求项目经理部制定运人车辆的相关要求,防止安全事故的发生。2#隧道局部存在煤层,按高瓦斯隧道进行施工管理;当该隧道施工至某个段落时,掌子面前方出现某种不良地质危险前兆:洞内瓦斯浓度突然增大;煤层结构变化明显,层理紊乱;钻孔时有顶钻、夹钻现象,作业面有移动感,初期支护严重变形。

本工程为双块式无砟轨道,在无砟轨道施工前,需要对路基、桥梁和隧道进行沉降变形观测。技术人员编制了线下工程沉降变形观测方案,其中线下工程沉降变形观测期为:(1)路基施加堆载预压荷载后不少于5个月,并宜经过一个雨季;(2)桥梁主体工程完工后,不少于3个月;岩石地基等良好地质区段的桥梁,不少于2个月;(3)隧道主体工程完工后,不少于2个月。项目总工程师认为线下工程沉降变形观测期不妥。

问题

1.给出图4中A、B所代表的路堤结构名称。

2.补充旋挖钻机钻进速度控制措施。

3.根据背景资料,1#隧道进出斜井的运人车辆应满足哪些要求?

4.根据背景资料,2#隧道掌子面前方属于何种不良地质?

5.针对线下工程沉降变形观测期的不妥之处,给出正确做法。



参考答案:↓


解析:

1.A:基床表层

B:基床底层

2.钻进速度控制措施:

(1)旋挖钻机开孔施工应轻压慢进

(2)由软地层钻至硬地层时,应减速慢进

(3)在砂性土层中,因松散易坍塌,应采用慢转速慢钻进,并适当增加泥浆比重和黏度。

3.运人车辆应满足的要求:

(1)运人车辆应采用专用车辆,并配备发送紧急信号的装置;

(2)运人车辆应加强维修检查,保证方向制动等装置状况良好(或不得使用报废车辆);

(3)运人车辆不得超员超速,乘员及所携工具不得超出车厢

(4)运人车辆应设置专职驾驶人员持证上岗不得人货混装

4.属于:煤与瓦斯突出

5.正确做法为:

(1)路基施加堆载预压荷载后不少于6个月

(2)桥梁主体工程完工后,沉降观测期不少于6个月;岩石地基等良好地质区段的桥梁,沉降观测期应不少于2个月;

(3)隧道主体工程完工后,变形观测期不少于3个月


第350题 某集团公司承建某干线普速铁路扩能改造工程施工Ⅱ标段。主要工程有:路基、桥涵、隧道、轨道、电力、电力牵引供电、通信、信号工程及大型临时设施和过渡工程。

部分工程内容为:

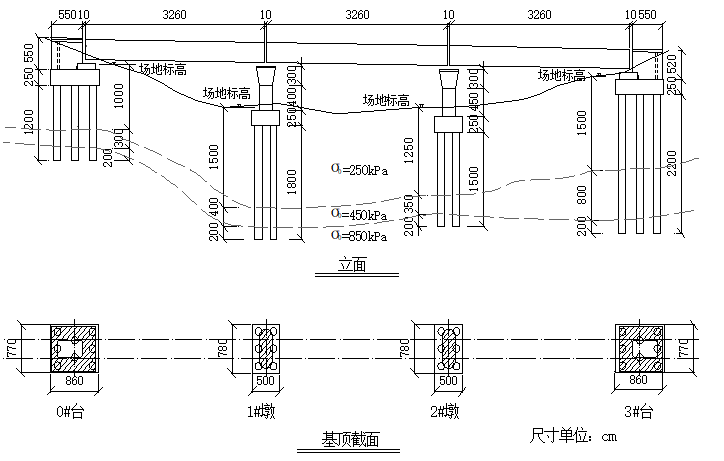

桥梁工程:其中6#大桥,桩径均为1m,立面及基顶截面如图5所示。

5 6#大桥立面及基顶截面图

站场工程:新建站场2处、改造站场3处。

轨道工程:新线引入营业线5处。

四电工程:通信线缆铺设43.1km、电力线路架设18.5km、联锁道岔20组、新建牵引变电所6处。

施工过程中,发生以下事件:

事件一:某段路堤填筑前,经现场钎探,发现地基状况与设计图纸不符。补充勘察后地质资料显示该段地基自地面至0.8m深处σ0(地基天然承载力)为60kPa,0.8m至2.5m深处σ0为100kPa,2.5m以下σ0为250kPa,现场无地表水,地质状况自上而下为腐殖土、杂填土、砂性土。经相关单位现场核实,认定该段地基为软弱地层,需进行地基处理,方可开展路基填筑。

事件二:因一处新线引入需插铺道岔封锁营业线8h,根据铁路营业线施工管理要求,确定了营业线施工等级。

事件三:根据6#大桥地质状况,桩基采用冲击钻机施工。施工组织方案比选分别按一台钻机和两台钻机安排:(1)采用一台钻机时,施工顺序为0#台至3#台;(2)采用两台钻机时,施工顺序为第一台自0#台至1#墩,第二台自3#台至2#墩,两台钻机同时进场作业。确定的施工进度指标如表5所示。

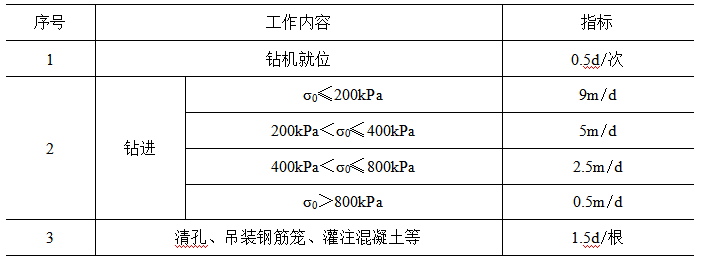

5 冲击钻机施工进度指标一览表

事件四:隧道施工中,超前地质预报揭示掌子面前方10m地质与设计地质资料不符。随后项目经理部向建设单位提出了变更设计建议,建设单位组织相关单位现场核实后确定了变更设计方案,并形成了四方会议纪要。项目经理部根据四方会议纪要编制了变更设计施工图,并下发施工队实施。

事件五:项目经理部编制的接入站信号设备单项试验内容有:信号机单项试验、转辙装置单项试验、电源屏调试、计轴设备调试、应答器调试。

事件六:项目经理部编制的电力电缆线路施工方案中部分内容为:(1)同一径路穿管敷设的电缆根数不超过16根;(2)电缆穿越铁路、道路、广场、建筑物等场所应穿PVC管敷设;(3)排管管孔应光滑无毛刺,管孔内径不得小于所穿电缆外径的1.2倍,且不小于75mm。

问题

1.根据事件一,给出路堤段地基处理措施,并说明理由。

2.根据背景资料及事件二,指出该工程营业线施工的等级。

3.根据事件三,分别给出两种方案桩基施工工期。(单位:d,计算的天数向上取整)

4.针对事件四的不妥之处,给出正确做法。

5.补充事件五中信号单项试验缺少的内容。

6.针对事件六的不妥之处,给出正确做法。



参考答案:↓


解析:

1.(1)软弱土层地基,适合采用挖除换填碎石垫层(或粗粒料垫层)处理措施。

(2)理由:①该段软弱土层最大深度为2.5m小于3m,适合采用浅层处理措施。②该软弱地层主要为杂填土,不适合强夯、冲击碾压等浅层处理措施。

2.施工等级:普速铁路Ⅰ级施工

3.一台钻机方案工期为:295d;两台钻机方案工期为:157d

4.正确做法:建设单位组织勘察设计单位编制变更设计施工图,并组织对施工图进行审核,合格后施工图下发施工单位监理单位

5.还应包括:轨道电路单项试验;不间断电源(UPS)调试;车站联锁(或计算机联锁模拟试验);调度集中设备调试。

6.正确做法:

(1)同一径路穿管敷设的电缆根数不超过12根

(2)电缆穿越铁路、道路、广场、建筑物等场所应穿敷设;

(3)排管管孔应光滑无毛刺,管孔内径不得小于所穿电缆外径的1.5,且不小于75mm。


第351题 桥梁基坑采用喷射混凝土护壁时,喷射混凝土应掺入的外加剂是( )。


A.保水剂

B.发泡剂

C.速凝剂

D.缓凝剂


参考答案:C


第352题 关于加筋土挡土墙墙面板与筋材连接要求的说法,正确的是( )。


A.墙面板的预埋件与钢筋混凝土板条拉筋之间应采用绑扎连接

B.墙面板与土工格栅拉筋之间应采用塑料连接件连接

C.墙面板与复合土工带拉筋之间应采用金属连接件连接

D.墙面板与钢塑复合带拉筋之间应穿过穿筋孔后进行焊接连接


参考答案:C


第353题 关于连续梁预应力孔道压浆要求的说法,正确的是( )。


A.孔道压浆应在预应力筋终张拉后72h内完成

B.水泥浆初凝后方可卸拔压浆阀门及出浆阀门

C.同一孔道压浆可分次进行

D.孔道压浆应自下而上进行


参考答案:D


第354题 拱桥分为上承式拱桥、中承式拱桥和下承式拱桥,分类的依据是( )。


A.拱肋的受力特点

B.拱上建筑的形式

C.建筑材料的不同

D.桥面的位置


参考答案:D


第355题 某铁路隧道施工图阶段经评估为极高风险隧道,其超前地质预报责任主体是( )。


A.建设单位

B.设计单位

C.监理单位

D.施工单位


参考答案:B


第356题 下列隧道支护方式中,属于初期支护的是( )。


A.预注浆

B.超前锚杆

C.管棚

D.格栅钢架


参考答案:D


第357题 下列CRTSⅢ型板式无砟道床施工工序中,属于自密实混凝土层钢筋网安装的紧后工序是( )。


A.轨道板铺设

B.隔离层及弹性缓冲垫层施工

C.自密实混凝土灌注

D.灌注孔及观察孔封堵


参考答案:A


第358题 关于隧道工程沉降观测与评估要求的说法,正确的是( )。


A.沉降变形观测与评估工作应由评估单位组织

B.沉降变形观测期不应少于3个月

C.单座隧道沉降变形观测断面总数不应少于2个

D.隧道沉降变形观测应以拱顶沉降为主


参考答案:B


第359题 关于预应力锚索施工要求的说法,正确的是( )。


A.锚索孔应采用湿式钻孔,钻孔时记录地层变化情况

B.锚索孔注浆应采用孔口注浆法,一次注满锚固段和自由段

C.注浆应饱满密实,在注浆料初凝后进行二次注浆

D.拉拔锚固试验根数为工作锚索数量的3%,且不少于3根


参考答案:D


第360题 高速铁路路基上电缆槽安装完成后,回填基坑应采用的材料是( )。


A.M7.5水泥砂浆

B.C15混凝土

C.C25混凝土

D.级配碎石


参考答案:C


进入题库练习及模拟考试
