“微信扫一扫”进入考试题库练习及模拟考试

2025年一级建造师公路实务章节精编题库及答案(754题)

第601题 背景资料:

某高速公路在建设单位、设计单位、施工单位、监理单位的共同努力下,按质按 量如期完成工程合同,交工验收两年后,该高速公路工程基本符合竣工验收条件,建设 单位向交通运输主管部门申请竣工验收。

问题:

1.公路工程竣工验收应具备哪些条件?

2.公路工程竣工验收有哪些主要工作内容?

3.参加竣工验收各单位的主要职责是什么?

参考答案:↓

解析:

1.公路工程竣工验收应具备下列条件:

(1)通车试运营 2 年后。

(2)交工验收提出的工程质量缺陷等遗留问题已处理完毕,并经项目法人验收合格。

(3)工程决算编制完成,竣工决算已经审计,并经交通运输主管部门或其授权单 位认定。

(4)竣工文件已完成“公路工程项目文件归档范围”的全部内容。

(5)档案、环保等单项验收合格,土地使用手续已办理。

(6)各参建单位已完成各工作总结报告。

(7)质量监督机构对工程质量检测鉴定合格,并形成工程质量鉴定报告。

2.公路工程竣工验收有下列主要工作内容:

(1)成立竣工验收委员会。

(2)听取公路工程项目执行报告、设计工作报告、施工总结报告、监理工作报告 及接管养护单位项目使用情况报告。

(3)听取公路工程质量监督报告及工程质量鉴定报告。

(4)竣工验收委员会成立专业检查组检查工程实体质量,审阅有关资料,形成书 面检查意见。

(5)对项目法人建设管理工作进行综合评价。审定交工验收对设计单位、施工单 位、监理单位的初步评价。

(6)对工程质量进行评分,确定工程质量等级,并综合评价建设项目。

(7)形成并通过《公路工程竣工验收鉴定书》。

(8)负责竣工验收的交通运输主管部门印发《公路工程竣工验收鉴定书》。

(9)质量监督机构依据竣工验收结论,对各参建单位签发公路工程参建单位工作 综合评价等级证书。

3.参加竣工验收各单位的主要职责:

(1)竣工验收委员会负责对工程实体质量及建设情况进行全面检查。对工程质量 进行评分,对各参建单位及建设项目进行综合评价,确定工程质量和建设项目等级,形 成工程竣工验收鉴定书。

(2)项目法人负责提交项目执行报告及验收工作所需资料,协助竣工验收委员会 开展工作。

(3)设计单位负责提交设计工作报告,配合竣工验收检查工作。

(4)施工单位负责提交施工总结报告,提供各种资料,配合竣工验收检查工作。

(5)监理单位负责提交监理工作报告,提供工程监理资料,配合竣工验收检查工作。

(6)接管养护单位负责提交项目使用情况报告,配合竣工验收检查工作。

(7)公路建设项目设计、施工、监理、接管养护等有多家单位的,项目法人应组 织汇总设计工作报告、施工总结报告、监理工作报告、项目使用情况报告。竣工验收时 选派代表向验收委员会报告。

第602题 背景资料:

某工程项目难度较大,技术含量较高,经有关招标投标主管部门批准采用邀请招 标方式招标。业主于 2011 年 1 月 20 日向符合资质要求的 A、B、C 三家承包商发出投 标邀请书,A、B、C 三家承包商均按招标文件的要求提交了投标文件,最终确定 B 承 包商中标,并于 2011 年 4 月 30 日向 B 承包商发出了中标通知书。之后由于工期紧, 业主口头指令 B 承包商先做开工准备,再签订工程承包合同。B 承包商按照业主要求进 行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2011 年

6 月 1 日,业主又书面函告 B 承包商,称双方尚未签订合同,将另行确定他人承担本项

目施工任务。B 承包商拒绝了业主的决定。后经过双方多次协商,才于 2011 年 9 月 30

日正式签订了工程承包合同,总价为 6240 万元,工期 12 个月,竣工日期 2012 年 10

月 30 日,承包合同另外规定:

(1)工程预付款为合同总价的 25%。

(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时 起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按 60% 考虑。

(3)除设计变更和其他不可抗力因素外,合同总价不做调整。

(4)材料和设备均由 B 承包商负责采购。

(5)工程保修金为合同总价的 5%,在工程结算时一次扣留,工程保修期为正常使 用条件下,建筑工程法定的最低保修期限。

经业主工程师代表签认的 B 承包商实际完成的建安工作量(1—12 月)见表 16-5。

表 16-5 B 承包商实际完成的建安工作量(1—12 月)

施工月份

1—7 月

第8月

第9月

第 10月

第 11月

第 12月

实际完成建安工作量

3000

420

510

770

750

790

实际完成建安工作量累计

3000

3420

3930

4700

5450

6240

问题:

1.指出本案例招标投标过程中哪些文件属于要约邀请、要约和承诺。

2.业主迟迟不与 B 承包商签订合同,是否符合《中华人民共和国招标投标法》的 规定?说明理由。

3.在业主以尚未签订合同为由另行确定他人承担本项目施工任务时,B 承包商可 采取哪些保护自身合法权益的措施?

4.本工程预付款是多少万元?工程预付款应从哪个月开始起扣?1—7 月合计以及 第 8、9、10 月,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)

参考答案:↓

解析:

1.要约邀请是业主的投标邀请书,要约是投标人提交的投标文件,承诺是业主发 出的中标通知书。

2.不符合《中华人民共和国招标投标法》的规定。理由:根据《中华人民共和国 招标投标法》的有关规定,招标人和中标人应当自中标通知书发出之日起 30 日内订立 书面合同。

3.B 承包商可以采取的措施有:

① 继续要求业主签订合同。

② 向招标监督管理机构投诉。

③ 向约定的仲裁机构申请仲裁。

④ 向法院起诉。

4.工程预付款金额= 6240×25% = 1560 万元。 工程预付款的起扣点= 6240-1560÷60% = 3640 万元。

从表中可以看到第 9 月累计完成工程量为 3930 万元,大于 3640 万元,工程预付款应从第 9 月开始起扣。 业主工程师代表应签发的工程款如下:

1—7 月合计工程师应签发的工程款为 3000 万元。

第 8 月工程师应签发的工程款为 420 万元。

第 9 月应扣的工程预付款=(3930-3640)×60% = 174 万元,第 9 月应签发的工 程款= 510-174 = 336 万元。

第 10 月应扣工程预付款= 770×60% = 462 万元,第 10 月应签发的工程款= 770-462 = 308 万元。

第603题 背景资料

某新建一级公路工程第二标段里程桩号为K15+300~K24+150,其中K22+750~K22+900为一座大桥,上部结构为预制箱梁。工程所在地区属于冬Ⅱ区,地处海拔1700~1800m之间,工期12个月,春季开工。

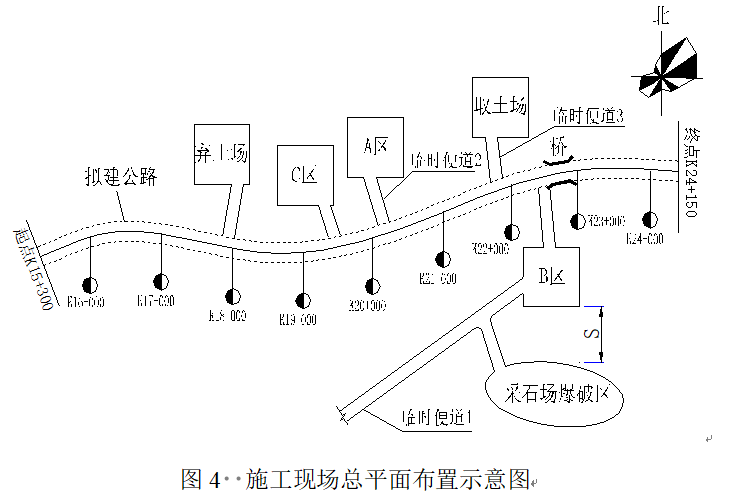

施工现场总平面布置示意图如图4所示,现场需在A、B、C三个区域分别布置桥梁梁板预制场(含水泥混凝土拌和站)、水泥稳定土拌和站和承包人驻地三种临时工程。

由于预制场地基地质良好,现场预制箱梁采用了混凝土底模。承包人在驻地现场入口醒目位置设置了工程简介牌和安全生产牌等。现场清表后新建临时便道1、2、3,其他便道为现场已有便道。

该工程拟就近从采石场采购1000m3碎石,碎石出厂价80元/m3,运杂费5元/m3,以上价格不含增值税,该材料增值税率3%,场外运输损耗率1%,场内运输操作损耗率2%,采购及保管费率2.67%。

问题:

1.根据《公路工程施工安全技术规范》JTG F90-2015,为保证临时工程的安全,B区与采石场爆破区直线距离S最短需要多少米?依据施工方便、合理、安全、经济、环保等施工现场总平面图布置原则,A、B、C区分别布置哪种临时工程最合理?

2.按照文明工地要求,承包人在驻地现场入口醒目处还需设置哪些标示牌?预制场为预制箱梁采用的底模是否合理?若不合理宜采用哪种底模?

3.根据《公路工程基本建设项目概算预算编制办法》,分别判断临时便道现场清表是否需计取冬季施工增加费、高原地区施工增加费和行车干扰工程施工增加费?临时便道1、2、3是否应按临时设施费计取?

4.计算该批碎石场外运输损耗费、采购及保管费和碎石材料预算单价。(计算结果小数点后保留2位)

参考答案:↓

解析:

1.最短距离S=500m;A区:承包人驻地;B区:桥梁梁板预制场(含水泥混凝土拌和站);C区:水泥稳定土拌和站。

2.还需设置:施工平面图、文明施工牌、消防保卫牌、廉政监督牌(或管理人员名单及监督电话牌)

设置混凝土底模不合理,宜采用钢模。

3.现场清表工程需计取冬季施工增加费,需计取高原地区施工增加费,不计取行车干扰工程施工增加费,临时便道1、2、3不按临时设施费计取。

4.(1)场外运输损耗费:

(80+5)×1%×1000=850.00(元)

(2)采购及保管费:

(80+5)×(1+1%)×2.67%×1000=2292.20(元)

(3)碎石材料预算单价:

(80+5)×(1+1%)×(1+2.67%)=88.14(元/m3

第604题 背景资料:

某山区桥梁工程,桥梁墩高 110m。施工单位根据相关法规要求,对该项目进行了 施工安全风险评估。首先进行了总体风险评估,评估结果显示桥梁总体风险评估等级为 Ⅳ级。根据规定,进行了进一步的专项风险评估,并形成了风险评估报告,主要内容包 括:评估依据、工程概况、评估方法等。

在实施中,施工单位应根据风险评估结论,完善施工组织设计和危险性较大工程 专项施工方案,制定相应的专项应急预案,对项目施工过程实施预警预控,尤其针对桥 墩施工的风险还采取了进一步的措施。监理也按照要求进行了监理工作。

问题:

1.结合背景资料,分析和总结该桥施工安全风险评估的四大步骤。

2.补充风险评估报告的内容。

3.针对桥墩施工的风险,施工单位还应进一步采取哪些主要措施?

4.开工后,监理单位应针对评估报告中的施工风险做哪些工作?

参考答案:↓

解析:

1.该桥施工安全风险评估的四大步骤为:开展总体风险评估、确定专项风险评估 范围、开展专项风险评估和确定风险控制措施。

2.报告内容还应包括评估步骤、评估内容、评估结论及对策建议等。

3.针对桥墩施工的风险,施工单位还应进一步采取的主要措施有:

(1)重大风险源的监控与防治措施、应急预案经施工企业技术负责人和项目总监 理工程师审批后,由建设单位组织论证或复评估。

(2)施工单位应建立重大风险源的监测及验收、日常巡查、定期报告等工作制度, 并组织实施。

(3)施工项目经理或技术负责人在工程施工前应对施工人员进行安全技术教育与 交底;施工现场应设立相应的危险告知牌。

(4)适时组织对典型重大风险源的应急救援演练。

(5)当专项风险等级为Ⅳ级(极高风险)且无法降低时,必须提高现场防护标准, 落实应急处置措施,视情况开展第三方施工监测;未采取有效措施的,不得施工。

4.工程开工后,监理单位应督查施工单位安全风险控制措施的落实情况,并予以记录。对施工中存在的重大隐患应及时指出并督促整改,对施工单位拒不整改的,应及时向建设单位及公路工程应急管理部门报告。

第605题 背景资料:

某施工单位承接了一段路基工程施工,其中K8+780~K8+810为C20片石混凝土重力式挡土墙,墙高最高为12m,设计要求地基容许承载力不小于0.5MPa。片石混凝土挡土墙立面如下图所示。挡土墙施工流程为:施工准备→测量放线→基槽开挖→验基→地基承载力检测→测量放线→搭脚手架→立模加固→浇筑混凝土并人工摆放片石→拆除模板交验→养护。

片石混凝土挡土墙立面示意图

施工中,采用挖掘机开挖基槽,分段开挖长度根据现场地质情况确定。机械开挖至基底设计标高以上0.3m时,重新进行测量放线,确定开挖正确且不偏位的情况下改用人工清理基底,开挖至设计标高后,用蛙式电动夯将基底夯实,使压实度达到90%以上,检测基底承载力,发现部分基底承载力为0.45MPa。地下水对该基槽无影响。

模板采用钢模板分片拼装后,再按设计位置分段拼装,模板在安装前进行了打磨、并刷脱模剂。每段拼完后,四边挂线调整模板直顺度,符合质量要求后固定。

施工单位采用拌和站集中拌制混凝土,搅拌运输车运输混凝土,混凝土到达现场后,通过溜槽灌注,混凝土自由落体高度不大于2m。采用插入式振动棒振捣密实。混凝土分层浇筑,每层混凝土浇筑完成后,加填一层片石。片石在填放前用水冲洗干净,片石的强度不小于30MPa,片石的最大尺寸不大于结构最小尺寸的1/4,最小尺寸不小于15cm。施工单位在施工中注重控制片石投放质量,保证了净间距不小于15cm,片石与模板间的净间距不小于25cm,。

拆模在混凝土强度达到2.5MPa进行,同时考虑拆模时混凝土的温度(由水泥水化热引起)不能过高。模板的拆除顺序遵循先支先拆、后支后拆的原则进行。拆模后,混凝土表面局部出现蜂窝缺陷,但确认施工过程中未出现漏浆及模板变形、跑模现象。

问题:

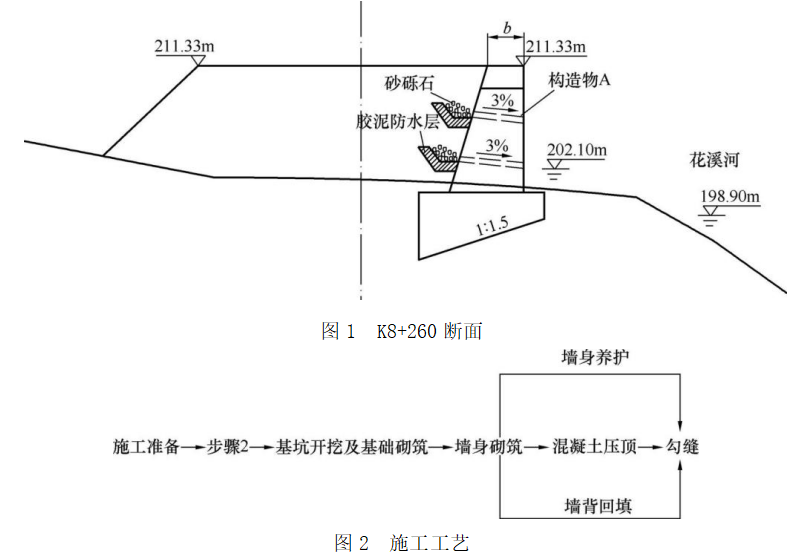

1.判断挡土墙位于路基左侧还是右侧,并说明理由。写出图中构造A的名称。

2.提出该项目基底承载力不能满足设计要求时的工程处理措施。

3.指出拆模中的错误并改正。

4.分析混凝土表面局部出现有蜂窝缺陷的可能原因。

5.除测量工与实验工外,写出该挡土墙施工还需要配置的技术工种。

参考答案:↓

解析:

1.

挡土墙位于路基左侧,因为立面图中从左到右里程是由大到小(或:当人站在挡土墙起点桩号K8+780向挡土墙终点桩号K8+810看时,挡墙位于人的左侧)。构造A为沉降缝与伸缩缝。

2.

(1)超挖换填水稳性好、强度高的材料;

(2)掺加水泥、石灰等进行土壤改良;

(3)增大压实功,提高压实度;

(4)设置片石混凝土等扩大基础。

3.

“模板的拆除顺序遵循先支先拆、后支后拆的原则进行”错误,应为“模板的拆除顺序遵循先支后拆、后支先拆的顺序进行”。

4.

混凝土表面局部出现有蜂窝缺陷的可能原因有:

(1)振捣设备选择不合理。

(2)过振。

(3)漏振(欠振)。

(4)材料计量不准确。

(5)拌和不均匀(拌和时间不够)。

(6)混凝土配合比设计不合理。

5.

架子工、模板工、混凝土工、机修工、电工。

第606题 背景资料:

某二级公路,全长9.32km,全路段的石方爆破主要集中在K2+300~K2+420、K3+240~K3+480、K6+450~K6+490、K8+590~K8+810,爆破路段附近无重要建筑物。施工单位编制了“公路路堑石方爆破工程专项施工方案”。专项施工方案编制的主要内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划等。

施工单位编制的爆破施工流程为:施爆区现场勘察→爆破设计及设计审批→配备专业施爆人员→施爆区施工放样→用机械清除施爆区强风化岩石→A→ 爆破器材检查与试验炮→炮孔检查与废碴清除→装药并安装引爆器材→布置安全岗和施爆区安全员→炮孔堵塞→撤离施爆区内人畜→起爆→B→解除警戒→测定爆破效果(包括飞石、震动波对施爆区内、外构造物造成的破坏及损失)。

施工单位编制的爆破施工方案为:根据爆破工程量要求,综合考虑爆破区地形、地质、环境条件、设备和技术条件等,石方爆破自上而下分台阶逐层进行,采用电力起爆。爆破高度小于5m时,用浅眼爆破法分层爆破,分层高度2~3m;爆破高度5~10m时,用深孔爆破法一次爆破到设计标高;爆破高度超过10m时,分台阶进行深孔爆破,工作台阶分层高度定为5~10m。永久边坡采用光面爆破的方法进行处理。

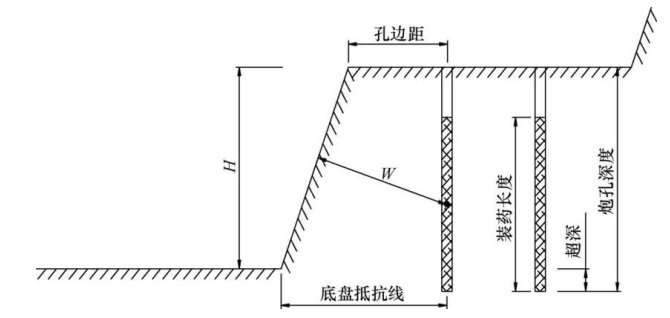

台阶爆破参数示意图如下:

台阶爆破参数示意图

施工单位根据爆破施工方案、工程量、施工进度计划、施工质量要求、现有机械技术状况等配置了机械设备,石方爆破主要机械设备如下表:

石方爆破主要机械设备表

 在爆破施工现场,工班长要求操作人员严禁穿化纤衣服,手机必须处于静音状态,堵塞材料应采用钻孔的石碴、粘土、岩粉等,堵塞长度严格按照爆破设计进行,不得自行增加药量或改变堵塞长度,如需调整,应征得现场技术人员和监理工程师的同意并作好变更记录。

问题:

1.补充专项施工方案编制的主要内容。

2.写出爆破施工流程中工序A、B以及石方爆破主要机械设备表中机械设备C的名称。

3.爆破施工方案中采用的光面爆破是否合理?说明理由。

4.写出台阶爆破参数示意图中爆破参数HW的名称。

5.指出工班长对操作人员所提要求中的错误并改正。

参考答案:↓

解析:

1.

专项施工方案编制的主要内容还包括施工安全保证措施、计算书及附图。

2.

工序A是钻孔;工序B是清除盲炮(或瞎炮;或哑炮);机械设备C是空压机。

3.

合理。因为光面爆破采用控制抵抗线和药量的方法进行爆破,使之形成光滑平整的边坡,可减小永久性边坡修整的工作量。

4.

H是台阶高度,W是最小抵抗线。

5.

“手机必须处于静音状态”错误。应该:禁止带手机到爆破施工现场(或手机必须处于关闭状态)。

第607题 背景资料:

公路工程设计变更,指工程初步设计批准之日起至竣工验收正式交付使用之日 止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等 活动。

为加强公路工程建设管理,规范公路工程设计变更行为,保证公路工程质量,保 护人民生命及财产安全,《公路工程设计变更管理办法》(中华人民共和国交通部令 2005 年第 5 号)要求各级交通运输主管部门应当加强对公路工程设计变更活动的监督 管理,明确了不同类型公路工程设计变更的具体要求。

问题:

1.何谓公路工程设计变更?公路工程设计变更分为几类?

2.公路工程设计变更中哪些属于重大设计变更?

3.公路工程设计变更中哪些属于较大设计变更?

4.公路工程设计变更中哪些属于一般设计变更?

参考答案:↓

解析:

1.公路工程设计变更是指自公路工程初步设计批准之日起至通过竣工验收正式交 付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修 改、完善等活动。

公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。

2.有下列情形之一的属于重大设计变更:

(1)连续长度 10km 以上的路线方案调整的。

(2)特大桥的数量或结构形式发生变化的。

(3)特长隧道的数量或通风方案发生变化的。

(4)互通式立交的数量发生变化的。

(5)收费方式及站点位置、规模发生变化的。

(6)超过初步设计批准概算的。

3.有下列情形之一的属于较大设计变更:

(1)连续长度 2km 以上的路线方案调整的。

(2)连接线的标准和规模发生变化的。

(3)特殊不良地质路段处置方案发生变化的。

(4)路面结构类型、宽度和厚度发生变化的。

(5)大中桥的数量或结构形式发生变化的。

(6)隧道的数量或方案发生变化的。

(7)互通式立交的位置或方案发生变化的。

(8)分离式立交的数量发生变化的。

(9)监控、通信系统总体方案发生变化的。

(10)管理、养护和服务设施的数量和规模发生变化的。

(11)其他单项工程费用变化超过 500 万元的。

(12)超过施工图设计批准预算的。

4.一般设计变更是指除重大设计变更和较大设计变更以外的其他设计变更。

第609题 背景资料:

某公路施工公司在进行公路施工时,由于隧道塌方,当场有 8 位工人受伤,在送往医院的过程中,有 2 人伤势过重死亡。事故发生后,质量监督站初步确定该事故为重大 质量事故。

问题:

1.事故发生单位应如何上报?

2.发生重大质量事故的现场应该采取怎样的保护措施?

参考答案:↓

解析:

1.对于重大质量事故,事故发生单位必须在 2h 内速报省级交通运输主管部门和 国务院交通运输主管部门,同时报告省级质量监督站和交通运输部质量监督总站,并在 12h 内报出《公路工程重大质量事故快报》。质量事故书面报告如下:

(1)工程项目名称,事故发生的时间地点,建设、设计、施工、监理等单位名称。

(2)事故发生的简要经过、造成工程损伤状况、伤亡人数和直接经济损失的初步 估计。

(3)事故发生原因的初步判断。

(4)事故发生后采取的措施及事故控制情况。

(5)事故报告单位。

2.发生重大质量事故的现场保护措施:

事故发生后,事故发生单位和该工程的建设、施工、监理单位应严格保护事故现 场,采取有效措施抢救人员和财产防止事故扩大。

因抢救人员、疏导交通等原因,需要移动现场物件时,应当做出标志,绘制现场 简图并做出书面记录,妥善保存现场重要痕迹、物证,并应采取拍照或录像等直录方式 反映现场原状。

第610题 背景资料:

《公路工程建设项目招标投标管理办法》(中华人民共和国交通运输部令 2015 年第 24 号)规定,公路工程建设项目履行项目审批或者核准手续后,方可开展勘察设计 招标;初步设计文件批准后,方可开展施工监理、设计施工总承包招标;施工图设计 文件批准后,方可开展施工招标。施工招标采用资格预审方式的,在初步设计文件批 准后,可以进行资格预审。同时规定,招标人不得在招标文件中设置对分包的歧视性 条款。

评标方法关系到招标投标活动各方当事人合法权益,《公路工程建设项目招标投标 管理办法》(中华人民共和国交通运输部令 2015 年第 24 号)对评标方法作出了相关 规定。

问题:

1.根据《公路工程建设项目招标投标管理办法》(中华人民共和国交通运输部令2015 年第 24 号),招标人哪些行为属于分包歧视性条款?

2.公路工程施工招标的评标方法有哪些?

3.简述公路工程施工招标的评标方法。

参考答案:↓

解析:

1.招标人有下列行为之一的,属于分包歧视性条款:

(1)以分包的工作量规模作为否决投标的条件。

(2)对投标人符合法律法规以及招标文件规定的分包计划设定扣分条款。

(3)按照分包的工作量规模对投标人进行区别评分。

(4)以其他不合理条件限制投标人进行分包的行为。

2.公路工程施工招标的评标方法有综合评估法或者经评审的最低投标价法。综合

评估法包括合理低价法、技术评分最低价法和综合评分法。

3.合理低价法,是指对通过初步评审和详细评审的投标人,不对其施工组织设 计、财务能力、技术能力、业绩及信誉进行评分,而是按招标文件规定的方法对评标 价进行评分,并按照得分由高到低的顺序排列,推荐前 3 名投标人为中标候选人的评标 方法。

技术评分最低价法,是指对通过初步评审的投标人的施工组织设计、项目管理机 构、技术能力等因素进行评分,按照得分由高到低排序,对排名在招标文件规定数量以 内的投标人的报价文件进行评审,按照评标价由低到高的顺序推荐中标候选人的评标方 法。招标人在招标文件中规定的参与报价文件评审的投标人数量不得少于 3 个。

综合评分法,是指对通过初步评审的投标人的评标价、施工组织设计、项目管理 机构、技术能力等因素进行评分,按照综合得分由高到低排序,推荐中标候选人的评标 方法。其中评标价的评分权重不得低于 50%。

经评审的最低投标价法,是指对通过初步评审的投标人,按照评标价由低到高排 序,推荐中标候选人的评标方法。

第611题 背景资料:

根据《公路工程建设项目招标投标管理办法》(中华人民共和国交通运输部令 2015年第 24 号),投标人应当具备招标文件规定的资格条件,具有承担所投标项目的相应 能力。投标人应当按照招标文件的要求编制投标文件,并对招标文件提出的实质性要求 和条件作出响应。招标文件中没有规定的标准和方法,不得作为评标的依据,并对招标 人不合理的条件限制和应当依法重新招标的情况,以及公路施工招标条件作出了明确 规定。

问题:

1.招标人的哪些行为属于以不合理的条件限制、排斥潜在投标人或者投标人?

2.投标中哪些情形招标人应当依法重新招标 ?

3.《公路工程建设项目招标投标管理办法》(中华人民共和国交通运输部令 2015年第 24 号)在公路施工招标条件方面对《公路工程施工招标投标管理办法》(中华人民共和国交通部令 2006 年第 7 号)做了哪些修改?

参考答案:↓

解析:

1.除《中华人民共和国招标投标法实施条例》第三十二条规定的情形外,招标人 有下列行为之一的,属于以不合理的条件限制、排斥潜在投标人或者投标人:

(1)设定的资质、业绩、主要人员、财务能力、履约信誉等资格、技术、商务条 件与招标项目的具体特点和实际需要不相适应或者与合同履行无关。

(2)强制要求潜在投标人或者投标人的法定代表人、企业负责人、技术负责人等 特定人员亲自购买资格预审文件、招标文件或者参与开标活动。

(3)通过设置备案、登记、注册、设立分支机构等无法律、行政法规依据的不合 理条件,限制潜在投标人或者投标人进入项目所在地进行投标。

2.有下列情形之一的,招标人应当重新招标:

(1)通过资格预审的申请人少于 3 个的。

(2)投标人少于 3 个的。

(3)所有投标均被否决的。

(4)中标候选人均未与招标人订立书面合同的。

3.《公路工程建设项目招标投标管理办法》(中华人民共和国交通运输部令 2015 年第 24 号)在公路施工招标条件方面明确规定:“施工图设计文件批准后,方可开展施工招标。”而《公路工程施工招标投标管理办法》(中华人民共和国交通部令 2006 年第 7 号) 的规定是“初步设计批准后就可以施工招标”。

第612题 背景资料:

某施工单位承接了一座多跨变截面预应力混凝土连续箱梁桥,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15~26m不等),普通钢筋混凝土盖梁。

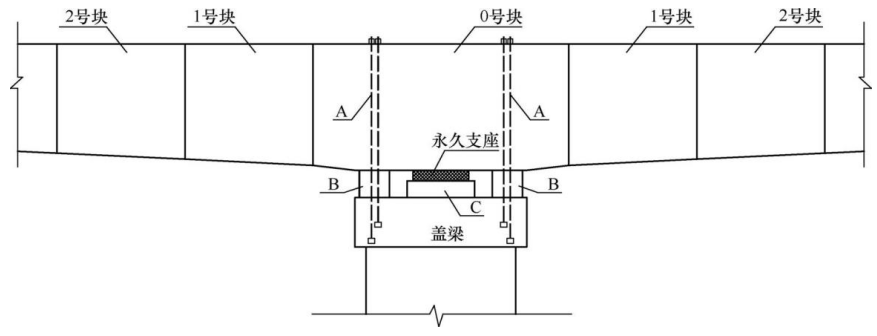

上部结构0号块采用墩顶混凝土现浇施工,临时固结构造示意图如下图所示。

其他梁段(1~19号)采用预制场长线法台座预制,缆索吊装系统悬臂拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合,顶板与底板均设20cm湿接缝。施工中加强测量管理,各梁段施工按照设计标高安装定位,控制好全桥线形。

1~19号梁段长线法预制及悬拼安装施工工序为:预制场及存梁区布置→梁段浇筑台座准备→梁段浇筑及养护→D→梁段外运→梁段吊拼就位→临时预应力张拉及腹板剪力齿粘合→E→预应力穿索与张拉、封锚→下一梁段施工。

按照交通运输部颁布的《公路桥梁和隧道工程施工安全风险评估指南(试行)》的要求,施工单位对全桥进行了总体风险评估,评估结果为Ⅲ级。

问题:

1.写出图中A、B、C结构的名称。

2.长线法预制及悬拼安装施工中工序D、E各是何种工序?

3.各梁段悬拼安装线形控制测量的关键项目是哪几项?

4.该大桥是否需要进行专项风险评估?说明理由。若需要进行专项风险评估,说明还需进行哪几个步骤?

参考答案:↓

解析:

1.

A为锚固钢筋(钢绞线)、B为临时支座、C为支座垫石。

2.

D为梁段吊运存放、修整,E为湿接缝混凝土浇筑与养护。

3.

梁段顶面高程,纵轴线(或中轴线)。

4.

需要进行专项风险评估。因为根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,总体风险评估达到Ⅲ级及以上的,应进行专项风险评估;

还需进行的步骤包括:确定专项风险评估的范围、开展专项风险评估、确定风险控制措施。

第613题 背景资料:

某施工项目由 A 公司施工,建设单位为 B 投资公司,监理为 C 监理公司。在施工 时发生了一起死亡 12 人的重大质量事故。

问题:

1.哪个单位为事故报告单位?

2.对于重大质量事故的报告有何要求?事故书面报告内容有哪些?

3.应如何保护现场?

参考答案:↓

解析:

1.公路工程在建项目,施工单位为事故报告单位,所以为 A 公司。

2.事故发生单位必须在 2h 内速报省级交通运输主管部门和国务院交通运输主管 部门,同时报告省级质量站和交通运输部质量监督总站,并在 12h 内报出《公路工程重 大质量事故快报》。

质量事故书面报告内容如下:

(1)工程项目名称,事故发生的时间、地点,建设、设计、施工、监理等单位 名称。

(2)事故发生的简要经过、造成工程损伤状况、伤亡人数和直接经济损失的初步 估计。

(3)事故发生原因的初步判断。

(4)事故发生后采取的措施及事故控制情况。

(5)事故报告单位。

3.发生重大质量事故的现场保护措施:

事故发生后,事故发生单位和该工程的建设、施工、监理等单位,应严格保护事 故现场,采取有效措施抢救人员和财产,防止事故扩大。

因抢救人员、疏导交通等原因,需要移动现场物件时,应当做出标志,绘制现场 简图并做出书面记录,妥善保存现场重要痕迹、物证,并应采取拍照或录像等直录方式 反映现场原状。

第614题 背景资料:

某工程项目有一段 3.1km 长的土方路基施工,为了控制好施工质量,编写了施工方 案,设置了项目控制的关键点、施工参数及质量控制的关键指标。

问题:

1.土方路基施工控制的关键点有哪些?

2.测定土的最佳含水量的试验方法有哪些?

3.现场测试路基压实度的方法有哪些?

参考答案:↓

解析:

1.土方路基控制的关键点有:

(1)施工放样与断面测量。

(2)路基原地面处理,按施工技术合同或规范规定要求处理,并认真整平压实。

(3)使用适宜材料。必须采用设计和规范规定的适用材料,保证原材料合格,正 确确定土的最大干密度和最佳含水量。

(4)压实设备及压实方案。

(5)路基纵横向排水系统设置。

(6)每层的松铺厚度、横坡及填筑速率。

(7)分层压实,控制填土的含水量,确保压实度达到设计要求。

2.土的最佳含水量是土基施工的一个重要控制参数,是土基达到最大干密度所对应的含水量。根据不同的土的性质,测定最佳含水量的试验方法通常有:① 轻型、重 型击实试验;② 振动台法;③ 表面振动击实仪法。

3.压实度是路基质量控制的重要指标之一,是现场干密度和室内最大干密度的 比值。压实度越高,路基密实度越大,材料整体性能越好。其现场密度的测定方法有:

① 灌砂法;② 环刀法;③ 核子密度湿度仪法。

第616题 背景资料:

某施工单位承建了一段山区三级公路路基工程,路段长 5.27km,路基宽 8.50m, 双向两车道,路线地形起伏较大,填挖基本平衡,填石路堤填料主要以弱风化石灰岩 为主,开工前,施工单位编制了实施性施工组织设计,其施工进度双代号网络计划如 图 16-11 所示。

施工中发生如下事件:

事件一:填石路堤正式施工前,施工单位按照施工方案进行填石路堤试验路段的 施工,通过试验确定了施工过程工艺控制方法、质量控制标准以及压实工艺参数,其压 实工艺参数包括压实机械规格、压实功率等。

事件二: 实施性施工组织设计中, 填石路堤施工技术和质量控制要求部分内容 如下:

(1)路基原地基处理后压实度应不小于 85%。

(2)硬质石料填筑路堤时,应同步进行边坡码砌。

(3)路基填料粒径应不大于 500mm,且不超过层厚的 1/3。

(4)施工过程中,每填高 6m,需检测路基中线和宽度。

事件三:填石路堤分层填筑的主要工艺有:① 分层填筑;② 振动碾压;③ 路基成型;④ 施工准备;⑤ 摊铺平整;⑥ 填料装运;⑦ 路基整修;⑧ 检测签认。施工过程 中,施工单位严格按照已审批的实施性施工组织设计进行填石路堤压实质量的检测和 控制。

事件四:针对设计图要求码砌的 2m 厚块石工程量,施工单位提出需按干砌块石来 单独计量,而监理单位则要求与路基中的填石一起均按填石路堤计量。

问题:

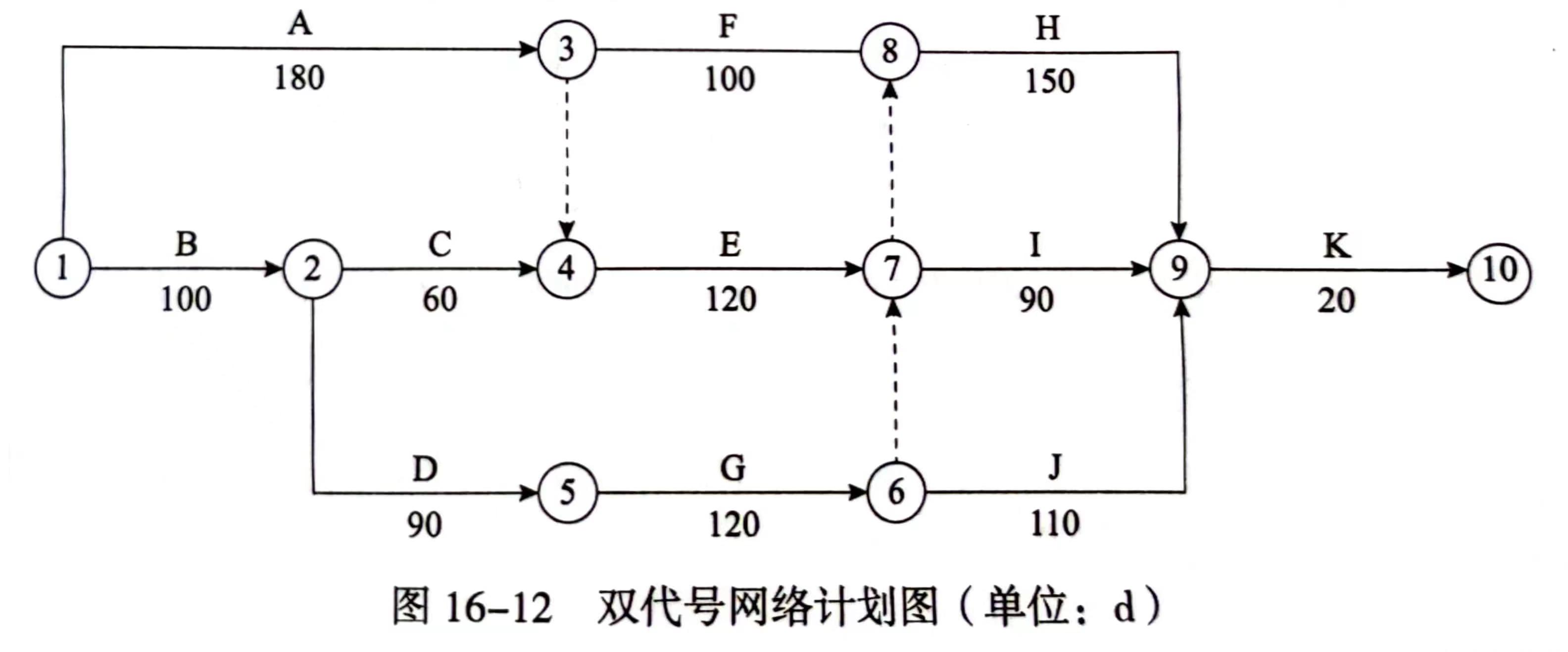

1.确定双代号网络计划的关键线路。

2.事件一中,补充试验路段还应确定的压实工艺参数。

3.逐条判断事件二中的要求是否正确,若不正确,写出正确要求。

4.写出事件三中正确的工艺顺序。(写出序号即可,如⑤ ① ③……)

5.事件三中,填石路堤压实质量控制应采用哪两项指标?

6.事件四中,施工单位与监理单位的做法哪个正确?说明理由。

参考答案:↓

解析:

1.关键线路:① ② ④ ⑥ ⑦ ⑨ ⑩和① ② ③ ⑤ ⑧ ⑨ ⑩(或 A→ B→ E→ I → K和 A→C→G→J→ K)。

2.压实工艺参数还有:机械组合、松铺厚度、碾压遍数、碾压速度、最佳含水率 及碾压时含水率范围。

3.事件二中:

(1)正确。

(2)正确。

(3)不正确。正确做法:路堤填料粒径应不大于 500mm,且宜不超过层厚的 2/3; 路床底面以下 400mm 范围内,填料最大粒径不得大于 150mm,其中小于 5mm 的细料 含量应不小于 30%。

(4)不正确。正确做法:施工过程中,每填高 3m 宜检测路基中线和宽度。

4.事件三中正确的工艺顺序为:④ ⑥ ① ⑤ ② ⑧ ③ ⑦。

5.事件三中,填石路堤压实质量控制两项指标是:沉降差、孔隙率。

6.事件四中,监理单位的做法正确。理由:根据《公路工程标准施工招标文件》

(2018 年版)中工程量清单计量规则 204-1-b 所包含的工程内容,边坡码砌的工程量应 计量在“利用石方”子目中,不单独计量。

第617题 背景资料:

某施工单位承接了某高速公路合同段的施工任务,该合同段起讫桩号为 K9 + 060~ K14 + 270。公路沿线经过大量水田,水系发育,有大量软土地基。其中在 K11 + 350 附近软土厚度为 4.5~8.0m,设计采用水泥粉体搅拌桩进行处理,水泥掺量为 14%,桩 径为 50cm,桩间距为 150cm,呈正三角形布置。桩顶地基设砂砾垫层,厚度为 30cm。 另有一座中心桩号为 K13 + 050 的大桥,其桥台后填土较高,荷载较大,需按规范要 求进行台背回填。项目开工前,施工单位编制了实施性施工组织设计,确定了主要分部 分项工程的施工方法、施工机械配备等,制定了进度计划,并经监理工程师批准。双代 号网络计划如图 16-12 所示。

施工过程中发生了如下事件;

事件一:水泥粉体搅拌桩施工前,施工单位进行了成桩试验,确定了满足设计喷 量要求的水泥粉体搅拌桩施工工艺参数,包括钻进速度、搅拌速度等。施工过程中,施 工单位严格按规范要求进行质量检验,实测项目主要包括垂直度、承载力、桩长、桩 径、桩距等。检验发现有部分桩体出现下沉,下沉量在 1.2~2.0m 不等,施工单位按规 范要求采取措施对桩体下沉进行了处理。

事件二:施工组织设计中,桥台台背回填的技术方案部分内容如下:① 台背填料选用砂石料或二灰土;② 自台身起顺路线方向,填土的长度在顶面处不小于桥台高度;③ 锥坡填土与台背回填同时进行;④ 采用小型机械进行压实,压实度不小于 94%;⑤ 台背回填在结构物强度达到设计强度 65% 以上时进行。

事件三:合同履行过程中,先后出现了以下几个可能影响工期的情形∶① 因设计 变更,工作(B)的工程量由 5000m 增加至 6000m;② 工作(D)结束后,业主指令在 工作(G)之前增加一项工程,完成该新增工程需要 30d;③ 因业主供应的某主要材料 检验不合格,导致工作(I)开始时间推迟 40d。施工单位按合同约定分别就以上 3 个 情形向业主提出工期索赔。

问题:

1.计算网络计划的工期,指出关键线路。

2.事件一中,施工单位在成桩试验中还应确定哪些工艺参数?补充质量检验实测 项目。

3.写出事件一中桩体下沉应采取的处理措施。

4.逐条判断事件二中施工单位的技术方案是否正确。若不正确,写出正确技术 方案。

5.事件三中的每种情形下可索赔工期分别为多少天?总工期索赔为多少天?

参考答案:↓

解析:

1.网络计划工期为:480d。

关键线路 B → D → G → H → K 或(① ② ⑤ ⑥ ⑦ ⑧ ⑨ ⑩)。

2.成桩试验工艺参数:喷粉压力、瞬时喷粉量、累计喷粉量、提升速度。 实测项目:桩体成桩强度、孔深、桩身完整性。

3.下沉量 1.5m 以下的用水泥土回填;下沉量超过 1.5m,先用素土回填,然后原 位补桩,补桩应超过洞深 0.5m。

4.事件二中施工单位的技术方案分析评价如下:

① 正确。

② 错误。改正:桥台后背回填应顺路线方向,自台身起,其填土的长度在顶面应不 小于桥台高度加 2m,在底面应不小于 2m;拱桥台背填土的长度应不小于台高的 3~4 倍。

③ 正确。

④ 错误。改正:压实度不小于 96%。

⑤ 错误。改正:台背回填在结构物强度达到设计强度 75% 以后进行。

5.事件三中各种情形的索赔处理如下:

(1)工作 B 可索赔 20d。

(2)新增工程可索赔 30d。

(3)工作 I 总时差 60d,推迟 40d 不影响工期,可索赔 0d。

(4)总工期索赔,由于 B 工作与 G 工作不是平行工作,所以 20 + 30 = 50d。

第618题 背景资料:

某大桥位于长江的支流,桥垮为 2×30m + 5×45m。两岸桥台采用重力式桥台, 基础为扩大基础;墩为柱式墩,基础为桩基础;上部为预应力简支 T 梁。

1)该大桥的施工组织设计有以下内容:

(1)编制说明;

(2)编制依据;

(3)工程概况;

(4)主要工程项目的施工方案;

(5)施工进度计划;

(6)各项资源需求计划;

(7)施工总平面图设计;

(8)季节性施工技术措施。 2)有关分部(分项)工程的施工方案和方法描述如下:

(1)桥梁 0 号桥台和 7 号桥台基础施工

0 号桥台和 7 号桥台设计为浅埋扩大基础,基础置于中风化或微风化的岩层上,风 化带浅基岩层覆盖层薄。由于常年有水,故采用围堰施工。施工顺序为:

基础开挖→围堰施工→基础排水→安装模板→绑扎钢筋→浇筑混凝土。

(2)桥梁 1 号桥墩和 6 号桥墩桩基础和承台施工

1 号桥墩和 6 号桥墩桩基础设计为钻孔灌注桩基础。该段河床泥面较高,风化层较

厚,施工方法为:在 1 号桥墩和 6 号桥墩位置所筑的岛上用钻机全护筒钻孔和灌注混凝 土。钻孔桩完成后打钢板桩围堰,抽水浇筑承台。施工顺序为:

筑岛→钻孔桩施工→围堰施工→水中基坑开挖→抽水→封底→安装模板→绑扎钢 筋→浇筑混凝土。

(3)桥梁 2 号桥墩至 5 号桥墩桩基础和承台施工

2 号桥墩和 5 号桥墩处堰面起伏较大、水深,设计的钻孔灌注桩要求嵌岩较深。考 虑到水深,筑岛围堰施工较困难,决定使用钢管桩搭设施工平台,轻型冲击钻机施钻, 钻孔桩完成后,利用平台吊装钢套箱就位,然后进行承台施工。具体施工方法如下:

① 沉入钢管桩作为施工平台的支撑,用贝雷梁片组成平台骨架,上铺方木形成 平台。

② 在平台上先打入 8mm 厚的钢板制成的内径比桩径大 25cm 的护筒,作为钻孔桩 的护筒。使用定位架保证定位准确。

③ 安装钻孔设备后,进行钻孔。对于河床的淤泥覆盖层用冲抓钻的抓斗清除,而 岩层则用轻型冲击钻机成孔。

④ 终孔检查合格后,应迅速清孔,采用清水换浆法。清孔时必须保持孔内的水头, 提管时避免碰孔壁。

⑤ 清孔完成经成孔检查合格后即可进行钢筋笼的吊装工作。钢筋笼接长时每根钢 筋应在同一横截面按规范要求的搭接长度进行焊接。钢筋笼安放应牢固,以防止在混凝 土浇筑过程中钢筋笼浮起,可在钢筋笼周边安放圆形混凝土保护层垫块。

⑥ 钢筋笼安放完成后,进行混凝土灌注。水下混凝土采用导管法进行灌注,导管 使用前应进行闭水试验(水密、承压、接头抗拉)。施工中导管内应始终充满混凝土。 随着混凝土的不断浇入,应及时测量并提拔拆除导管,使导管埋入混凝土中的深度保持 在 2m 以内。

⑦ 钻孔桩完成后,利用平台沉放钢套箱进行承台的施工。将钢套箱内的泥面整平 后紧接进行相关的工序。

(4)桥梁下部墩身施工

承台混凝土达到规定强度要求后,即进行墩身混凝土施工。墩身分为上下两节施 工,上节高 6m,下节随墩高变化而定。施工顺序:

下节模板安装→下节钢筋绑扎→下节混凝土浇筑→上节模板安装→上节钢筋绑扎→ 上节混凝土浇筑。

(5)桥梁上部后张法预应力 T 梁预制要点

① T 梁预制台座的建造

根据地形选择 0 号桥台这侧河岸的一块高地整平压实后作为 T 梁的预制场。台座 用表面压光的梁(板)筑成,台座应坚固不沉陷,以保证底模不沉降。台座上铺钢板底 模并考虑与侧模的连接,钢板底模和台座应保持水平。

② 钢筋骨架制作、预应力孔管道的固定和压浆孔的设置

在绑扎工作台上将钢筋绑扎焊接成钢筋骨架,把预应力孔管道按坐标位置固定, 并用龙门吊机将钢筋骨架吊装入模。在孔道两端设置压浆孔,在最低处设置排气孔。

③ 混凝土浇筑、预应力张拉和压浆

混凝土浇筑达到强度后,按规范要求进行预应力张拉。张拉控制应力达到设计要 求后立即进行预应力钢筋锚固。在孔道冲洗干净吹干后,用压浆泵从梁两端压浆孔各压浆一次,直到水泥浆充满整个孔道为止。

(6)桥梁上部预应力 T 梁吊装T 梁吊装采用双导梁架桥机架设法。

问题:

1.补充完善一般施工组织设计应包含的内容。

2.请对桥梁施工方案和施工方法的描述作出评价:

(1)桥台基础施工中的施工顺序是否正确?说明理由。

(2)1 号墩和 6 号墩的桩基础与承台的施工顺序是否正确?说明理由。

(3)2~5 号墩的桩基础的施工方法逐点评价是否正确?说明理由。

(4)写出 2~5 号墩的承台施工相关工序的顺序。

(5)桥梁下部墩身施工顺序是否正确?说明理由。

(6)对后张法预应力 T 梁预制要点逐点评价其是否正确?说明理由。

(7)评价 T 梁吊装采用双导梁架桥机架设法是否正确?说明理由。

参考答案:↓

解析:

1.一般施工组织设计还应包含:

(1)施工总体部署。

(2)大型临时工程。

(3)主要分项工程施工工艺。

(4)质量管理与质量控制的保证措施。

(5)安全管理与安全保证措施。

(6)项目职业健康安全管理措施。

(7)环境保护和节能减排的措施及文明施工。

(8)本工程需研究的关键技术课题及需进行总结的技术专题。

2.桥梁施工方案和施工方法的描述中正确与错误的评价如下:

(1)桥台基础施工中的施工顺序是错误的,正确的施工顺序为: 围堰施工→基础开挖→基础排水→安装模板→绑扎钢筋→浇筑混凝土。

(2)1 号墩和 6 号墩的桩基础与承台的施工顺序是错误的,正确的施工顺序为:

筑岛→钻孔桩施工→围堰施工→水中基坑开挖→封底→抽水→安装模板→绑扎钢 筋→浇筑混凝土。

(3)2~5 号墩的桩基础的施工方法的正确与错误逐点评价如下:

① 沉入钢管桩作为施工平台的支撑,用贝雷梁片组成平台骨架,上铺方木形成平 台,正确。

② 冲击钻孔桩的护筒内径比桩径大 25cm,错误,应改为:护筒内径比桩径大 30~ 40cm。

③ 安装钻孔设备后,进行钻孔。对于河床的淤泥覆盖层用冲抓钻的抓斗清除,而 岩层则用轻型冲击钻机成孔,正确。

④ 终孔检查合格后,应迅速清孔,正确。采用清水换浆法,错误,应改为:掏渣 法。清孔时必须保持孔内的水头,提管时避免碰孔壁,正确。

⑤ 在钢筋笼的吊装工作中,钢筋笼接长时每根钢筋应在同一横截面,错误,应改 为:相邻的钢筋接长错开,不能全部在一个横截面内,按规范要求的搭接长度进行焊 接。钢筋笼安放应牢固,以防止在混凝土浇筑过程中钢筋笼浮起,可在钢筋笼周边安放 圆形混凝土保护层垫块,正确。

⑥ 钢筋笼安放完成后,进行混凝土灌注。水下混凝土采用导管法进行灌注,导管 使用前应进行闭水试验(水密、承压、接头抗拉),正确。施工中导管内应始终充满混 凝土,正确。随着混凝土的不断浇入,应及时测量并提拔拆除导管,正确。使导管埋入 混凝土中的深度保持在 2m 以内,错误,应改为:导管埋入混凝土中的深度保持在 2m 以上 6m 以内。

(4)2~5 号墩的承台施工的相关工序的施工顺序是: 沉放钢套箱→封底→抽水→安装模板→绑扎钢筋→浇筑混凝土。

(5)桥梁下部墩身施工顺序是错误的,正确的施工顺序为: 下节钢筋绑扎→下节模板安装→下节混凝土浇筑→上节钢筋绑扎→上节模板安装→

上节混凝土浇筑。

(6)对后张法预应力 T 梁预制要点逐点评价如下:

① T 梁预制台座的建造

根据地形选择 0 号桥台这侧河岸的一块高地整平压实后作为 T 梁的预制场,正确。 台座用表面压光的梁(板)筑成,台座应坚固不沉陷,正确,但是,以保证底模不沉 降,错误,应改为:底模沉降不大于 2mm。台座上铺钢板底模并考虑与侧模的连接, 正确,但是,钢板底模和台座应保持水平,错误,应改为:要按规定设置反拱,因为桥 跨已超过 20m。

② 钢筋骨架制作、预应力孔管道的固定和压浆孔的设置

在绑扎工作台上将钢筋绑扎焊接成钢筋骨架,把预应力孔管道按坐标位置固定, 并用龙门吊机将钢筋骨架吊装入模,正确。在孔道两端设置压浆孔,在最低处设置排气 孔,错误,应改为:在最低处和孔道两端设置压浆孔,在最高处设置排气孔。

③ 混凝土浇筑、预应力张拉和压浆

混凝土浇筑达到强度后,按规范要求进行预应力张拉,正确。张拉控制应力达到 设计要求后立即进行预应力钢筋锚固,错误,应改为:张拉控制应力达到设计要求处于 稳定状态时再进行预应力钢筋锚固。从梁两端压浆孔各压浆一次,错误,应改为:在孔 道冲洗干净吹干后,用压浆泵,从最低处开始,在梁的两端压浆孔各压浆一次,直到水 泥浆充满整个孔道为止。

(7)T 梁吊装采用双导梁架桥机架设法是正确的,因为 45m 是重型梁。

第619题 背景资料:

某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩 号 K23 + 510~K26 + 235,全长 2725m。岩性为砂岩、页岩互层,节理发育,有一条 F 断层破碎带,地下水较丰富。隧道埋深 18~570m,左、右洞间距 30m,地质情况相 同,围岩级别分布如图 16-13 所示。

该隧道设计支护结构为复合式衬砌,即:喷锚初期支护加二次混凝土衬砌,Ⅳ、 Ⅴ级围岩设钢支撑和仰拱。本工程合同工期为 22 个月,施工过程中发生如下事件:

事件一:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施 工,采用钻爆法开挖,模板台车衬砌。施工组织设计中,明确了开挖支护月进度指标 为:Ⅲ级围岩 135m / 月,Ⅳ级围岩 95m / 月,Ⅴ级围岩 50m / 月;施工准备 2 个月,左、 右洞错开施工,右洞开工滞后左洞 1 个月,二次衬砌滞后开挖支护 1 个月,沟槽及路面 工期 3 个月,贯通里程桩号设定在 K24 + 900。在设计无变更情况下,满足合同工期要 求,安全优质完成该工程。

事件二:隧道开挖过程中,某些段落施工单位采用环形开挖留核心土法开挖,该 方法包括以下工序:① 上台阶环形开挖;② 核心土开挖;③ 上部初期支护;④ 左 侧下台阶开挖;⑤ 右侧下台阶开挖;⑥ 左侧下部初期支护;⑦ 右侧下部初期支护;

⑧ 仰拱开挖、支护。部分工序位置如图 16-14 所示。

问题:

1.根据背景资料,计算各级围岩总长及所占比例。(以百分比表示,四舍五入,小 数点后保留一位)

2.分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。

3.针对事件一,计算隧道施工工期。(单位:月,小数点后保留一位)

4.针对事件二,复制图至答题卡上,在图中按环形开挖留核心土法补充开挖线, 并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序。(以“②③⑥……” 格式作答)

参考答案:↓

解析:

1.Ⅲ级围岩长度:970 + 880 = 1850m,占 67.9%。 Ⅳ级围岩长度:210 + 150 + 120 + 170 = 650m,占 23.9%。 Ⅴ级围岩长度:60 + 100 + 65 = 225m,占 8.3%。

2.Ⅲ级围岩采用全断面法、台阶法;Ⅳ级围岩采用台阶法。

3.左洞进口工区开挖支护所需工期:970/135 +(210 + 150)/95 + 60/50 = 12.2 个月。

左洞出口工区开挖支护所需工期:880/135 +(120 + 170)/95 +(100 + 65)/50 =12.9 个月。

施工工期:以右洞为控制工期,准备 2 +滞后 1 + 12.9 +二次衬砌 1 +沟槽路面 3 =19.9 个月。

搭接关系横道图如图 16-30 所示。

4.部分工序位置如图 16-31 所示。

各工序正确排序为:① ③ ② ④ ⑥ ⑤ ⑦ ⑧。

进入题库练习及模拟考试
