2025年一级建造师公路实务章节精编题库及答案(754题)


第541题 下列关于便桥建设的说法,错误的有( )。


A.当河窄、水浅时可选用墩架梁桥

B.当河宽且具备贝雷桁架部件时可选用贝雷桥

C.当遇到深山峡谷时可选用浮桥

D.当河水深,河床泥土松软,桩基承载力不够时,可选用墩架梁桥

E.任务紧急,临时桥不能短期完成时可选用浮桥


参考答案:CD


解析:

便桥的适用条件:当河窄、水浅时可选用墩架式梁桥;当河宽且具备贝雷桁架部件时,可选用贝雷桥;由于任务紧急,临时桥梁的修建不能短期完成时,或河水很深,河床泥土松软,桩基承载力不够且施工困难时,或河流通航,墩架梁桥净宽、净高不能满足要求时,可以考虑建造部分桥段易于拆散、组建的浮桥;当遇深山峡谷时,可选用索桥。


第542题 下列关于预制梁板台座布设的说法,错误的有( )。


A.预制梁板的台座强度应满足张拉要求,台座尽量设置在地质较好的地基上

B.先张法施工的张拉台座可以采用重力式台座

C.存梁区台座混凝土强度等级不低于 C20

D.台座底模可以采用混凝土底模

E.用于存梁的枕梁应设在离梁两端各 50~80cm


参考答案:BD


解析:

先张法施工的张拉台座不得采用重力式台座,应采用钢筋混凝土框架式台座。故B错误。

② 底模宜采用通长钢板,不得采用混凝土底模。推荐使用不锈钢底模板,钢板厚度不小于6mm,故D错误。


第543题 下列关于项目部驻地建设的说法,正确的有( )。


A.自建房屋最低标准为活动板房

B.宜为独立式庭院,四周设有围墙,有固定出入口

C.项目驻地必须离集中爆破区 300m 以外

D.驻地内适当位置设置临时室外消防水池和消防沙池

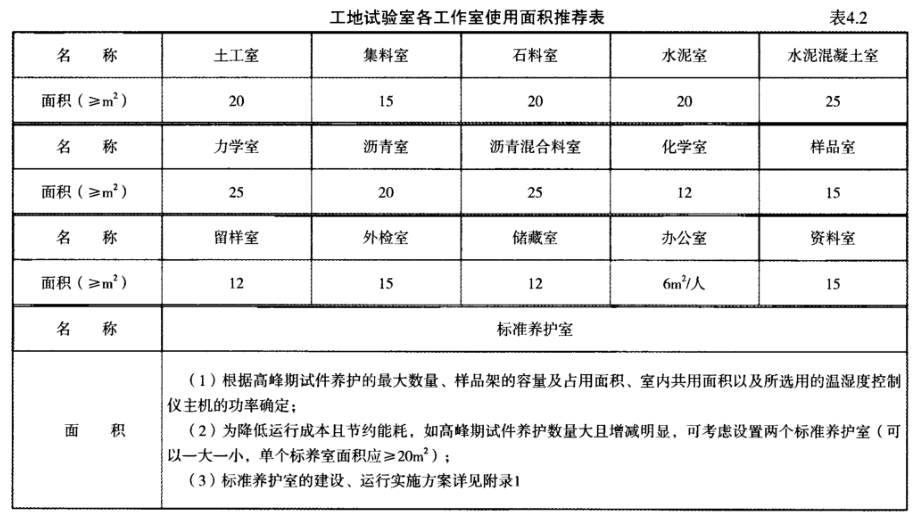

E.项目部驻地试验室各操作室总面积一般不低于120m2


参考答案:ABD


解析:

项目驻地必须离集中爆破区500m以外,故C错误


第544题 对于土方开挖工程,选择的机械与设备组合最好的是( )。


A.挖掘机、推土机、移动式空气压缩机、凿岩机

B.推土机、挖掘机、装载机和自卸汽车

C.推土机、挖掘机、装载机和平地机

D.推土机、铲运机、羊足碾、压路机、洒水车、平地机和自卸汽车


参考答案:B


解析:

对于土方开挖工程,选择的机械与设备主要有:推土机、挖掘机、装载机和自卸汽车等


第545题 按我国现行规范要求,高等级公路建设应使用( )设备。


A.间歇强制式搅拌

B.连续强制式搅拌

C.间歇滚筒式搅拌

D.连续滚筒式搅拌


参考答案:A


解析:

按我国目前规范要求 ,高等级公路建设应使用强制间歇式搅拌设备,连续滚筒式搅拌设备用于普通公路建设。


第546题 下列关于水泥混凝土拌和设备的说法,错误的是( )。


A.水泥混凝土拌和设备分为水泥混凝土搅拌机和水泥混凝土搅拌站两大类

B.混凝土搅拌机按其结构形式分为滚筒式和强制式两种

C.强制式搅拌设备可拌制低塑性混凝土

D.强制式搅拌设备用于水泥混凝土路面


参考答案:B


解析:

水泥混凝土搅拌设备分为水泥混凝土搅拌机和水泥混凝土搅拌站(楼 )两大类。混凝土搅拌机按其结构形式可分为鼓筒式、双锥反转出料式和强制式三种。强制式搅拌设备可拌制低塑性混凝土,适用于水泥混凝土路面工程等。


第547题 桥梁灌注桩钻孔施工,最广泛应用于卵石、漂石地质条件下的施工机械是( )。


A.液压循环钻机

B.冲击钻机

C.旋挖钻机

D.潜水钻机


参考答案:B


解析:

A. 螺旋钻机。用于灌注桩、深层搅拌桩、混凝土预制桩钻打结合法等工艺,土质的地质条件。

B. 冲击钻机。用于灌注桩钻孔施工,尤其在卵石、漂石地质条件下具有明显优点。

C. 回转斗钻机。适用于除岩层外的各种土质地质条件。


第548题 在间歇式设备生产率计算公式:Qj =nGjKB/1000(t/h)中,其中n的含义是( )。


A.每拌制一份料的质量

B.时间利用系数

C.每小时拌制的份数

D.设备功率


参考答案:C


解析:

Gj — - 每拌制一份料的质量(kg);

n— 每小时拌制的份数;

KB——— 时间利用系数,KB=0.8-0.9


第549题 下列关于沥青混凝土摊铺机的说法,错误的是( )。


A.沥青混凝土摊铺机按行走方式分为自行式和拖式

B.自行式摊铺机又可分为履带式、轮胎式、复合式三种

C.沥青摊铺机生产能力是按照最大摊铺宽度确定

D.最大摊铺宽度小于3600mm摊铺机主要用于一般公路路面修筑和养护


参考答案:D


解析:

最大摊铺宽度小于3600mm的摊铺机主要用于路面养护和城市街道路面修筑工程;

最大摊铺宽度在4000〜 6000mm的摊铺机主要用于一般公路路面的修筑和养护;

最大摊铺宽度在7000〜 9000mm的摊铺机主要用于高等级公路路面工程;

摊铺宽度大于9000mm的摊铺机,主要用于业主有要求的高速公路路面施工。


第550题 在隧道二次衬砌施工中,通常不采用的机械设备是( )。


A.模板衬砌台车

B.混凝土搅拌设备

C.混凝土喷射机

D.搅拌运输车


参考答案:C


解析:

混凝土喷射机常用于初期支护,故C错误


第551题 ( )可用于路基、砂砾路面的整平及土方工程中场地整形和平地作业,还 可用于修整路基的横断面、修刮路堤和路堑的边坡、开挖边沟和路槽等。


A.推土机

B.铲运机

C.平地机

D.装载机


参考答案:C


解析:

平地机主要用于路基、砂砾路面的整平及土方工程中场地整形和平地作业,还可用于修整路基的横断面、修刮路堤和路堑的边坡、开挖边沟和路槽等。此外还可用来在路基上拌和稳定土或其他路面材料、摊铺材料,修整和养护土路、松土、回填、清除杂草和积雪等。


第552题 不属于预应力张拉成套设备的是()。


A.千斤顶

B.油泵车

C.压浆机

D.油表


参考答案:D


解析:

预应力张拉成套设备。预应力张拉成套设备主要由千斤顶、油泵车、卷管机、穿索机和压浆机组成。


第553题 适用于路面基层施工的机械设备有( )。


A.摊铺机

B.平地机

C.石屑撒布车

D.洒水车

E.羊足碾


参考答案:ABCD


解析:

羊足碾适用于路基施工


第554题 压实机械按压实作用的原理分为( )。


A.静作用碾压机械

B.振动碾压机械

C.平板机械

D.夯实机械

E.轮胎压路机械


参考答案:ABD


解析:

压实机械按压实作用原理分为静作用碾压机械、振动碾压机械和夯实机械三种类 型。

静作用碾压机械包括各种型号的光轮压路机、轮胎压路机(简称轮胎碾)、羊足压路机(简称羊足碾)、凸块压路机(简称凸块碾)及各种拖式压滚等。

振动碾压机械(简 称振动碾)包括各种拖式和自行振动式。

夯实机械:主要用于夯实土壤,夯实机械又分 为冲击夯实和振动夯实两类


第555题 专用架桥机可按( )的不同进行分类。


A.移梁方式

B.吊装方式

C.导梁形式

D.缆索形式

E.送梁方式


参考答案:ACE


解析:

专用架桥设备(专用架桥机):专用架桥机是在导梁式架桥设备基础上,进行改善而发展起来的专用施工机械,它可根据移梁方式、导梁及送梁方式的不同来分类。


第556题 下列关于桥梁基础施工机械的钻孔设备的说法,正确的是( )。


A.全套管钻机:主要用于大型桥梁钻孔桩的钻孔施工

B.螺旋钻机:用于灌注桩、深层搅拌桩、混凝土预制桩钻打结合法等工艺, 适用土质的地质条件

C.冲击钻机:适用于灌注桩钻孔施工,不适用在卵石、漂石地质条件

D.回转斗钻机:适用于除岩层外的各种土质地质条件

E.液压旋挖钻孔机:适用于除岩层、卵石、漂石地质外的各种土质地质条件,尤其在市政桥梁及场地受限的工程中使用


参考答案:ABDE


解析:

冲击钻机。用于灌注桩钻孔施工,尤其在卵石、漂石地质条件下具有明显的优点。


第557题 背景资料:

某施工单位承建了某公路路基工程,其中 K9 + 199~K9 + 289 段,长度 90m,路 基左侧边坡最大高度为 26.34m。路基边坡上覆粉质黏土、砂质黏性土,下伏基岩为花 岗岩。最高边坡处设计为 3 级边坡,每级边坡高度约为 8m,采用预应力锚索混凝土框 架与客土喷播植草灌组合防护。锚索锚固段进入碎块状强风化花岗岩不小于 10m。锚索 类型为注浆压力分散型锚索。预应力锚索混凝土框架立面示意如图 16-1 所示。

施工过程中发生以下事件:

事件 1:预应力锚索混凝土框架施工流程包括:① 施工准备;② 测量放线;③ 纵、 横梁施工;④ 锚孔钻造;⑤ 工作平台搭设;⑥ 锚筋制安;⑦ 锚孔注浆;⑧ 锚索张拉 和锁定;⑨ 验收封锚。其中锚索张拉的关键是做好双控,避免应力损失。

事件 2:施工单位在预应力锚索混凝土框架施工中,框架梁施工在锚索注浆完成 7d 后开始,同时采用加设套管措施对锚索进行保护。框架梁施工前修整了坡面,对坑洞和 空腔进行了填补,框架梁采用 C25 混凝土浇筑,框架梁铺设于边坡表面,并保证框架 梁紧贴坡面。混凝土浇筑完成后及时养护,养护时间为 7d。

问题:

1.写出图中构造物 A 的名称以及图中标注为 2cm 的结构名称。

2.写出事件 1 中,预应力锚索混凝土框架施工流程的正确工序。(写出序号即可, 如①④②……⑧⑨)

3.事件 1 中的双控的具体内容是什么?边坡预应力锚固防护施工质量检查的项目 有哪些?

4.指出并改正事件 2 中施工单位的错误做法。



参考答案:↓


解析:

1.构造物 A 的名称是钢筋混凝土框架(或竖向肋柱)。标注为 2cm 的结构名称是 伸缩缝(或变形缝)。

2.预应力锚索混凝土框架施工流程的正确工序:① ② ⑤ ④ ⑥ ⑦ ③ ⑧ ⑨。

3.事件 1 中的双控的具体内容是:采用张拉应力和伸长量进行张拉控制。

根据《公路路基施工技术规范》JTG/T 3610—2019 规定,边坡预应力锚固防护施 工质量检查的项目有:锚索张拉应力、张拉伸长率、断丝与滑丝数。

4.“框架梁铺设于边坡表面”错误。改正为“骨架宜完全嵌入坡面内”。 “养护时间为 7d”错误。改正为“养护时间宜不少于 14d”。


第558题 1.背景材料:

某施工单位承建某公路路基工程,其中 K20 + 300~K20 + 520 为软土地基,路段土壤为 黏性土,十字板抗剪强度为 25kPa,采用水泥粉煤灰碎石桩处理软土地基,施工采用振动沉 管灌注法成桩,其施工工序主要包括:① 测量放样;② 原地面处理;③ 桩机就位;④ 投料;

⑤ 沉管;⑥ 振动拔管;⑦ 移机;⑧ 封顶;⑨ 成桩 28d 检测。 水泥粉煤灰碎石桩施工中部分做法如下:

(1)集料可采用碎石,要求集料最大粒径宜不大于 50mm,水泥宜选用42.5级普通硅酸 盐水泥,粉煤灰宜选用Ⅱ、Ⅲ级粉煤灰。

(2)施工前应进行成桩试验,成桩试验需要确定施工工艺、速度、投料数量和质量 标准。

(3)采用隔桩跳打的打桩顺序,相邻桩打桩间隔时间应不小于 3d。

(4)水泥粉煤灰碎石桩施工后应检测桩距、桩径、桩长、密度、复合地基承载力。

2.问题:

(1)针对水泥粉煤灰碎石桩,施工单位应准备哪些材料?

(2)施工单位还可采用哪些方法成桩施工方法?

(3)写出水泥粉煤灰碎石桩施工工序的正确顺序。(写出序号即可,如④③①②⑤⑥

⑧⑦⑨)

(4)逐条判断施工中部分做法是否正确?并改正错误。



参考答案:↓


解析:

(1)施工单位应准备碎石、石屑、砂、粉煤灰、水泥、水等材料。

(2)施工单位还可采用长螺旋钻孔灌注成桩移机或长螺旋钻孔、管内泵压混合料灌注 成桩。

(3)施工工序的正确顺序:②①③⑤④⑥⑧⑦⑨。

(4)第(1)条正确。

第(2)条正确。

第(3)条不正确。采用隔桩跳打的打桩顺序,相邻桩打桩间隔时间应不小于 7d。

第(4)条不正确。水泥粉煤灰碎石桩施工后应检测桩距、桩径、桩长、强度、复合地基承载力。


第559题 1.背景材料:

某一级公路工程C合同段地处山岭区,填方路基填料主要为挖方调运作为填方,填方高度一般为0.5~12m,部分路堤边坡高度达到23.50m,施工单位施工组织设计中路基填筑的施工方案如下:

(1)土质分析:填料土质主要为砂性土,各项指标符合要求,作为筑路材料较好。

(2)路基填筑:先进行基底处理,然后水平分层填筑,分层压实,填料的松铺厚度根据压路机型号确定。同一水平层路基的全宽应采用同一种填料,不得混合填筑。每种填料

的填筑层压实后的连续厚度不宜小于500mm。填筑路床顶最后一层时,压实后的厚度应不小于100mm。

(3)压实施工:由于土质为砂性土,采用光轮压路机进行压实,碾压前对填土层的松铺厚度、平整度和含水量进行了检查,在最佳含水量±2%范围内压实。碾压机械的行驶速度最大不超过4km/h;碾压时直线段由两边向中间,横向接头的轮迹有0.4~0.5m重叠部分。压实度大于等于94%。

2.问题:

(1)该合同段是否有高路堤?为什么?

(2)指出施工方案的错误,并说明理由。

(3)为了检测该合同段的压实度,路基土的现场密度测定方法有哪些?




参考答案:↓


解析:

1)该合同段有高路堤。因为规范规定,当边坡高度超过20m的路堤时即属于高路堤,本合同段部分路堤边坡高度已达到23.50m。

(2)“填料的松铺厚度根据压路机型号确定”错误。根据《公路路基施工技术规范》JTG F10—2006,每种填料的松铺厚度应通过试验确定。

“采用光轮压路机进行压实”错误。砂性土采用光轮压路机压实效果较差,应该采用振动压路机。

(3)灌砂法、环刀法、核子密度湿度仪法。


第560题

背景材料:

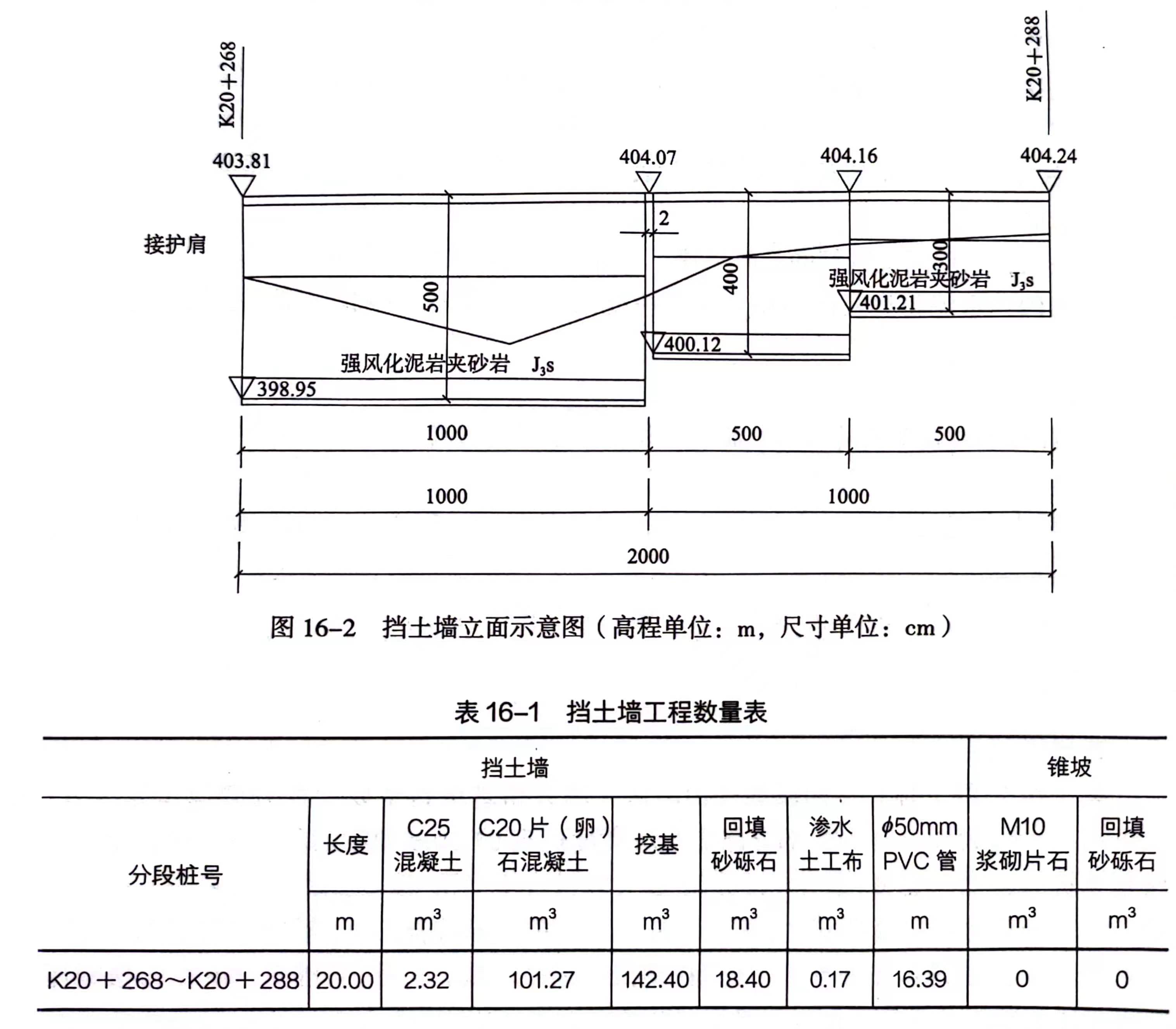

某施工单位承建某公路路基工程,其中K20268K20288设置有挡土墙,挡土墙立面示意如下图所示,工程数量见下表。

挡土墙的施工工序主要包括:① 基础砌筑;② 施工准备;③ 基坑开挖;④墙身砌筑;⑤ 养护;⑥ 墙后路基填筑;⑦ 基坑验收;⑧ 勾缝抹面。

施工过程中,施工单位在基坑开挖前,在其周围设置截水沟,开挖采用1m3反铲挖土机挖土,自卸汽车外运土到指定地点,基底预留土厚度200mm,由人工配合清土。土方开挖按1∶0.5放坡,开挖时设专人负责管理。测量人员随挖随测,保证基底的设计标高及设计几何尺寸。开挖到设计标高后,检查发现地基承载力为280kPa,设计要求为300kPa。

问题:

(1)该挡土墙是修建在路基前进方向的左侧还是右侧?说明理由。

(2)说明工程数量表中ϕ50PVC管的用途。

(3)写出挡土墙施工工序的正确顺序。

(4)针对背景材料中地基承载力问题,提出2种解决方案。



参考答案:↓


解析:

(1)该挡土墙是修建在路基前进方向的右侧。因为在立面图上其里程从左到右是逐步增大的。

(2)工程数量表中φ50PVC管用于泄水孔排水。

(3)施工工序的正确顺序:②施工准备;③基坑开挖;⑦基坑验收;①基础砌筑;④墙身砌筑;⑧勾缝抹面;⑤养护;⑥墙后路基填筑。

(4)解决方案①:采用碎石土换填或打桩作为挡墙基础。

解决方案②:采用扩大基础。
