第741题 下列关于水准点复测与加密要求的说法,正确的有( )。


A.水准点精度应符合规范规定

B.同一建设项目应采用同一高程系统,并与相邻项目高程系统相衔接

C.临时水准点应符合相应等级精度要求,并与相邻水准点闭合

D.对设计提供水准点,施工前只能加固并永久使用

E.水准点应进行不定期检查和定期复测,复测周期不低于 9 个月


参考答案:ABC


解析:

水准点复测与加密规定:

(1)水准点精度应符合规范的规定。

(2)同一建设项目应采用同一高程系统,并应与相邻项目高程系统相衔接。

(3)沿路线每 500m 宜有一个水准点,高速公路、一级公路宜加密,每 200m 有一 个水准点。在结构物附近、高填深挖路段、工程量集中及地形复杂路段,宜增设水准 点。临时水准点应符合相应等级的精度要求,并与相邻水准点闭合。

(4)对可能受施工影响的水准点,施工前应加固或改移,并应保持其精度。

(5)水准点应进行不定期检查和定期复测,复测周期应不超过 6 个月。


第742题 基层出现收缩裂缝,经过弯沉检测,结构层的承载能力满足设计要求时,处 理裂缝可采取的措施有( )。


A.在裂缝位置灌缝

B.在裂缝位置铺设玻璃纤维格栅

C.洒铺热改性沥青

D.拉杆拉结

E.翻挖重铺


参考答案:ABC


解析:

基层在养护过程中出现裂缝,经过弯沉检测,结构层的承载能力满足设计要求时, 可继续铺筑上面的沥青面层,也可采取下列措施处理裂缝:

(1)在裂缝位置灌缝。

(2)在裂缝位置铺设玻璃纤维格栅。

(3)洒铺热改性沥青。


第743题 下列关于洞门和明洞施工的说法,正确的有( )。


A.洞门端墙的砌筑与回填应两侧对称进行,不得对衬砌产生偏压

B.洞口边坡、仰坡的开挖可采用大爆破

C.明洞墙背回填应两侧对称进行

D.明洞后背为土质地层,应将墙背坡面开凿成台阶状,用干砌片石分层码砌, 缝隙用碎石填塞紧密,不得任意抛填土石

E.明洞后背石质地层中墙背与岩壁空隙不大时,可采用与墙身同级混凝土 回填


参考答案:ACDE


解析:

本题考查的是公路隧道洞口、明洞施工。洞口边坡、仰坡的开挖应减少对岩土体 的扰动,严禁采用大爆破。


第744题 综合爆破中的洞室炮主要包括( )。


A.钢钎炮

B.深孔爆破

C.药壶炮

D.猫洞炮

E.小炮


参考答案:CD


解析:

洞室炮主要包括药壶炮和猫洞炮。


第745题 编制公路项目标后预算,应引入的专项费用有( )。


A.场地平整费

B.临时工作便道维修费

C.指挥车辆使用费

D.施工安全风险评估费

E.工地试验室建设费


参考答案:ABDE


解析:

专项费用包括施工场地建设费和安全生产费。

(1)施工场地建设费。按照工地建设标准化要求进行承包人驻地、工地试验室建 设、办公、生活居住房屋和生产用房屋等费用;场区平整、场地硬化、排水、绿化、标 志、污水处理设施、围墙隔离设施等费用,以及以上范围内各种临时工作便道、人行便 道,工地临时用水、用电的水管支管和电线支线临时构筑物、其他小型临时设施等的搭 设或租赁、维修、拆除及清理的费用。工地试验室所发生的属于固定资产的试验设备和 仪器等折旧、维修或租赁费用以及施工扬尘污染防治措施费和文明施工、职工健康生活 的费用,但不包括红线范围内贯通便道、进出场的临时便道、保通便道。

(2)安全生产费。包括完善、改造和维护安全设施设备费用,配备、维护、保养应 急救援器材、设备费用,开展重大危险源和事故隐患评估和整改费用,安全生产检查、 评价、咨询费用,配备和更新现场作业人员安全防护用品支出,安全生产宣传、教育、 培训费用,安全设施及特种设备检测检验费用,施工安全风险评估、应急演练等有关工 作及其他与安全生产直接相关的费用。指挥车辆使用费属于现场管理费。


第746题 计算设于水中的支架或拱架的强度和稳定时,应考虑的荷载有( )。


A.风力

B.水流压力

C.流冰压力

D.船只漂流物的冲击力

E.土压力


参考答案:BCD


解析:

计算模板、支架和拱架时,应考虑下列荷载:

(1)模板、支架自重和拱架自重。

(2)新浇筑混凝土、钢筋、预应力筋或其他圬工结构物的重力。

(3)施工人员及施工设备、施工材料等荷载。

(4)振捣混凝土时产生的振动荷载。

(5)新浇筑混凝土对模板侧面的压力。

(6)混凝土入模时产生的水平方向的冲击荷载。

(7)设于水中的支架所承受的水流压力、波浪力、流冰压力、船只及其他漂浮物 的撞击力。

(8)其他可能产生的荷载,如风荷载、雪荷载、冬季保温设施荷载等。


第747题 下列应进行桥梁施工安全风险评估的工程有( )。


A.跨径大于 150m 的钢筋混凝土拱桥

B.跨径 200m 的梁桥

C.墩高 200m 的桥梁工程

D.跨径 200m 的斜拉桥

E.跨径 500m 的悬索桥


参考答案:ABC


解析:

应进行桥梁施工安全风险评估的工程有:

(1)多跨或跨径大于 40m 的石拱桥,跨径大于或等于 150m 的钢筋混凝土拱桥,跨 径大于或等于 350m 的钢箱拱桥,钢架、钢管混凝土拱桥。

(2)跨径大于或等于 140m 的梁式桥,跨径大于 400m 的斜拉桥,跨径大于 1000m 的悬索桥。

(3)墩高或净空大于 100m 的桥梁工程。

(4)采用新材料、新结构、新工艺、新技术的特大桥、大桥工程。

(5)特殊桥型或特殊结构桥梁的拆除或加固工程。

(6)施工环境复杂、施工工艺复杂的其他桥梁工程。


第748题 平行作业法的主要特点有( )。


A.工期较长

B.所需作业班组很多

C.施工现场的组织、管理比较简单

D.协调工作量大

E.劳动力和材料的使用可能不均衡


参考答案:BD


解析:

平行作业法的主要特点:① 充分利用工作面进行施工,(总)工期较短;② 每天同时投入施工的劳动力、材料和机具数量较大,材料供应特别集中,所需作业班组很 多,影响资源供应的组织工作;③ 如果各工作面之间需共用某种资源时,施工现场的 组织管理比较复杂、协调工作量大;④ 不强调分工协作,各作业单位都是间歇作业, 此点与顺序作业法相同。


第749题 下列关于公路工程施工企业资质的说法,正确的有( )。


A.公路工程总承包企业分为一级企业、二级企业和三级企业

B.公路交通工程专业承包企业按施工内容分为三个分项施工企业,即公路工 程分项承包企业、桥梁工程分项承包企业和隧道工程分项承包企业

C.隧道工程专业承包企业分为一级企业、二级企业、三级企业

D.桥梁工程专业承包企业分为一级企业、二级企业、三级企业

E.公路路基工程专业承包企业分为一级企业、二级企业、三级企业


参考答案:CDE


解析:

公路工程施工总承包企业分为特级企业、一级企业、二级企业、三级企业。选项 A 错误。公路交通工程专业承包企业按施工内容分为两个分项施工企业,即公路安全设施 分项承包企业和公路机电工程分项承包企业。选项 B 错误。


第750题 背景资料:

某路桥施工企业中标承包某二级公路的 H 合同段改扩建工程(K3 + 000~K24 +000),项目区软土路基分布不均匀。原有的二级公路 K + 000~K12 + 000、K18 +000~K24 + 000 路段为沥青混凝土路面,K12 + 000~K18 + 000 为水泥混凝土路面, 沿线城镇化比较严重,过境交通与城市内交通混行,交通量增加引起通行问题,需将 其改扩建成一级公路。老路加铺部分路面结构采用上面层 5cm 细粒式沥青混凝土(AC- 13C);下面层 7cm 粗粒式沥青混凝土(AC-25C);封层乳化沥青稀浆封层(1cm);调 平层 16~36cm 厚水泥稳定碎石。

根据施工组织和技术要求,施工单位为保证施工质量,提出以下措施:

措施一:施工前对老路路面现状进行详细复核,K12 + 000~K18 + 000 段主要病害简述:横向裂缝、纵向裂缝、龟裂、断板等。施工单位对出现断板的原因进行调查分 析,发现该段基层顶面标高比设计标高平均高出 5cm,而混凝土制备、浇筑工艺、养护 都满足要求,切缝及时。

措施二:严格配置机械设备,沥青混合料拌和设备主产能力为 500t/h,摊铺宽度 6m,压实后沥青混凝土密度为 2.35t/m3,运输车辆载重量为 15t,混合料运到摊铺现场 时间为 13min,返回拌合场时间为 9min,在现场卸料及其他等待时间为 3min,车辆储 备系数取 1.1。

措施三:旧沥青路面段采用现场热再生法重铺,其主要工艺包括:摊铺整形、加 热、旧料再生、罩新面工艺。

措施四:场地建设按照标准化施工,满足安全、实用美观等要求,对自建房屋提 出下列要求:

(1)最低标准为活动板房,建设宜选用阻燃材料,搭建不宜超过 2 层。

(2)每组不超过 10 栋,组与组之间的距离不小于 6m。

(3)栋与栋距离不小于 4m,房间净高不低于 2.5m。

(4)驻地办公区、生活区采用集中供暖设施,严禁电力供暖。

竣工完成后,竣工验收由批准工程设计文件的地方交通运输主管部门主持,主要 是全面考核建设成果,对建设项目进行综合评价,确定工程质量等级。详细核查了交工 验收的工程及竣工文件,该工程交工验收工程质量得分 85,质量监督机构工程质量鉴 定得分 91,竣工验收委员会对工程质量评定得分 92。

问题:

1.AC-13C 按照组成结构、矿料级配分类分别属于哪种类型?

2.背景资料措施一中产生病害的主要原因可能是什么?

3.背景资料中旧沥青路面段现场热再生法重铺的施工流程是什么?

4.逐条判断自建房屋要求是否正确,并改正错误。

5.计算背景资料中沥青混合料运输车辆数。

6.计算路面工程竣工验收工程质量评分,并评定其质量等级。



参考答案:↓


解析:

1.按组成结构:密实 - 悬浮结构。 按矿料级配:密集配沥青混凝土混合料。

2.(1)基层标高控制不严,导致混凝土路面板厚度与强度不足。

(2)切缝深度过浅。

(3)路面基础出现不均匀沉降。

(4)交通流量增大。

3.加热→旧料再生→摊铺整形→罩新面工艺。

4.(1)正确。

(2)错误。

改正:每组不超过 10 栋,组与组之间距离不小于 8m。

(3)错误。

改正:栋与栋距离不小于 4m,房间净距不小于 2.6m。

(4)正确。

5.拌和一车混合料所需要的时间 T = 60×15/500 = 1.8min。 所需运输车辆:n = 1.1×(13 + 9 + 3)/1.8 = 15.28 辆。 故所需运输车辆为 16 辆。

6.路面工程竣工验收工程质量评分= 85×0.2 + 91×0.6 + 92 + 92×0.2 = 90 分。

质量等级为“优良”。理由:质量评分大于等于 90 分,质量等级为优良。


第751题 背景资料:

某公路工程,起止桩号为 K6 + 800~K12 + 300。其中 K7 + 600~K11 + 700 段为 桥梁,其余部分为道路。桥梁部分采用后张法预制梁板。施工前,施工单位规划了预制 场地,进行了整平压实,并完善了排水系统。按照实际要求编制了施工组织设计。在进 行后张法预制梁板时,施工队进行了如下操作:

(1)张拉时,混凝土的强度和弹性模量在设计中均没有相关规定,项目经理根据 情况要求混凝土的强度应不低于设计强度等级值的 50%,弹性模量应不低于混凝土 14d 弹性模量的 50%。

(2)压浆前对孔道进行清洁处理。

(3)对预留孔道应用通孔器或压气、压水等方法进行检查。端部预埋铁板与锚具 和垫板接触处的焊渣、毛刺、混凝土残渣等应清除干净。

(4)预应力筋切割后的外露长度不宜小于 20mm,且不应小于 1.2 倍预应力筋直径。 预制梁制作完成后,将其装至浮船上,浮运到架设孔以后就位安装。该项目的道路工程 主要包括路基路面的处理、挡土墙的修筑。由于工期较紧张,施工单位人手不够,故施 工总承包单位将其分包给另一施工单位进行施工,签订了分包合同。根据合同要求及施 工实际情况,施工分包单位选择修筑加筋挡土墙进行护坡处理,路基工程则采用乳化沥 青碎石基层施工方法。先用拌合机拌和混合料,然后进行摊铺,碾压时发生局部混合料 松散开裂现象,施工分包单位随即采取了措施进行补救。补救后,做好养护,并封闭交 通。施工完成后,由于施工分包单位急需资金,便直接向监理工程师提出了支付工程款 的请求,但遭到监理工程师拒绝。

问题:

1.施工组织设计的编制依据主要有哪些?

2.逐项分析施工队后张法预制梁板的施工过程做法的正误。若不正确,改正错误 之处。

3.加筋土挡土墙有哪些优点?

4.乳化沥青碎石混合料碾压时的松散开裂现象应采取什么措施进行补救?

5.分包单位请求支付的要求是否合理?若不合理,请给出理由。



参考答案:↓


解析:

1.施工组织设计的编制依据:① 所涉及的国家和行业标准、规范和规程(包括编 号)。② 与施工组织及管理工作有关的政策规定、环境保护条例、上级部门对施工的有 关规定和工期要求等。③ 相关文件,包括工程招标文件、工程投标书、工程设计文件 和设计图纸、与业主签订的施工合同文件。④ 企业质量管理体系、环境管理体系和职 业健康安全管理体系文件。⑤ 现场调查资料或报告,包括道路沿线的地形、地貌、土 壤、地质、水文和气象条件;当地筑路材料、劳动力和能源的分布情况,对外交通运 输;沿线村镇、居民点、厂矿企业以及其他工程建设的分布情况。⑥ 各种定额及概预 算资料,包括概算定额、施工定额、沿线地区性定额、预算单价、工程概预算编制依据等。

2.第(1)项错误。正确做法:张拉时,结构或构件混凝土的强度、弹性模量(或 龄期)应符合设计规定;设计未规定时,混凝土的强度应不低于设计强度等级值的 80%,弹性模量应不低于混凝土 28d 弹性模量的 80%。

第(2)项正确。 第(3)项正确。

第(4)项错误。正确做法:预应力筋切割后的外露长度不宜小于 30mm,且不应 小于 1.5 倍预应力筋直径。

3.加筋土是柔性结构物,能够适应地基轻微的变形,并且加筋土挡土墙施工简 便、快速,节省劳动力和缩短工期。

4.碾压时发现局部混合料有松散或开裂时,应立即挖除并换补新料,整平后继续 碾压密实。修补处应保证路面平整。

5.不合理。理由:分包人不能直接向监理工程师提出支付要求,必须通过承包人。


第752题

背景材料:

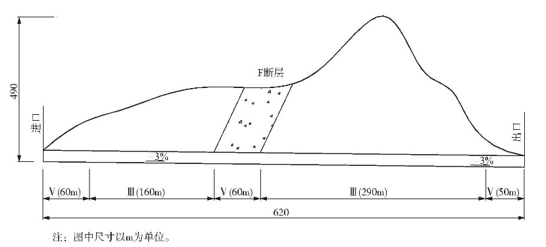

某双车道公路隧道,全长620m,地层岩性为石灰岩,地下水较丰富,有一条F断层破裂带,隧道最大埋深490m,纵坡为-3%,其围岩级别及长度如下图所示。合同总工期为20个月。

根据以往施工经验及该项目实际情况,施工前,相关人员经讨论分析确定隧道主要施工内容的进度计划指标为:Ⅲ级围岩7090m/月,Ⅳ级围岩5070m/月,Ⅴ级围岩3050m/月,施工准备3个月,隧道内沟槽、路面及附属设施施工3个月。

在开挖F断层带时,出现了围岩掉块、塌落的现象。

问题:

1.从满足进度要求及经济性考虑,该隧道应布置几个工作面?工作面掘进方向如何设置较为合理?分别说明理由。

2.按照《公路桥梁和隧道工程施工安全风险评估指南(试行)》,该隧道是否需要进行安全风险评估?说明理由。

3.根据背景材料给出的地质条件,写出该隧道在地质方面存在的主要安全危险源以及可能造成的安全事故类别。

4.从地质构造机理分析F断层施工出现围岩掉块、塌落的原因,并写出预测塌方常用的几种方法。



参考答案:↓


解析:

1.应布置一个工作面,因为按最低进度指标计算总工期为:(160 + 290)/70 +(60 + 60 + 50)/30 + 3 + 3 = 18.1 个月< 20 个月,因此按照单口掘进(即布置一个 工作面)就能满足合同总工期要求。如果布置两个工作面,虽然也满足工期要求,但显 然不经济。

施工场地布置在出口,由出口向进口掘进较为合理,因为工作面设在出口有利于 顺坡排水。

2.需要。因为该隧道穿越岩溶发育区,且 V 级围岩连续长度达到 60m(或超过50m)。

3.主要安全危险源为:溶洞、地下水、断层破裂带、洞口浅埋段。可能造成隧道 坍塌、突泥突水等安全事故。

4.隧道穿过断层及其破碎带,或在薄层岩体的小褶曲、断层错动发育地段,一经 开挖,潜在应力释放快、围岩失稳,小则引起围岩掉块、塌落,大则引起塌方。当通过 各种堆积体时,由于结构松散,颗粒间无胶结或胶结差,开挖后引起坍塌。在软弱结构 面发育或泥质充填物过多,均易产生较大的坍塌。

预测塌方常用的几种方法:观察法、一般量测法、微地震学测量法和声学测量法。


第753题 背景资料:

某施工单位承建了长度为 15km 的高速公路路基工程,合同工期 2 年。主要工程内 容包括路基、桥梁、通道涵洞、防护及排水等。其中,路基工程有约 3km 连续段落需 进行软基处理,并经 90d 预压后进行路基填筑,本段落软基处理深度 4~8m,设计要求 以竖向排水体方式进行软基处理,填方边坡高度 3~21m,为保证高填方路基稳定,设 计采用了 3m 高、6m 宽的反压护道。本合同段路基挖、填方边坡均采取浆砌片石坡面 防护。工程实施过程中,发生如下事件:

事件一:项目部就本合同段路基工程编制了施工方案,主要内容包括:

(1)编制依据。

(2)工程概况。

(3)工艺流程及操作要点,关键技术参数与技术措施。

(4)施工技术方案设计图。

(5)技术方案的主要计算书。

(6)A、B、质量保证,文物保护及文明施工措施。

(7)危险性较大的分部分项工程安全专项施工方案。

事件二:软基处理完成后,项目部为加快工程进度采取了如下措施:

(1)在软基路段堆载预压期间进行桥台、涵洞、通道工程施工。

(2)路堤与反压护道分开填筑,待所有路堤施工完成后再进行反压护道施工。

事件三:在软基处理后的高填方路段,路基防护工程设计采用了三级浆砌片石护 坡,为便于边坡后期维护,每 200m 长度内间断采用了 10m 宽加厚浆砌片石护面墙,并 按规范要求设计了防滑坎。施工队为了保证工程进度,提出如下技术措施:

(1)在路堤预压期间施工浆砌片石护坡。

(2)所有片石在路基坡面上直接铺筑后再以砂浆填充缝隙。

(3)片石护坡每 10~15m 应设置一道伸缩缝,缝宽宜为 20~30mm。基底地质有 变化处应设沉降缝。伸缩缝与沉降缝可合并设置。

(4)砂浆初凝后,立即进行养护,砂浆终凝前,砌体应覆盖。

(5)护面墙施工完成后再施工防滑坎。

事件四:工程开工半年后,因特殊原因,经专家论证,建设单位下发正式文件要求本合同工程提前半年交工,并在文件中指令将路基预压期压缩为 70d。承包人为响应 该要求,及时向内部自行招标确定的分包队伍下达了新的工期计划,经共同努力提前半 年完成了全部合同工程。工程交工后,本合同段承包人及时向建设单位提交了相关工期 及费用的书面索赔报告。

问题:

1.结合背景资料,写出软基处理关于竖向排水体较常用的两种方式。

2.结合事件一及对工程管理过程中编制施工方案的理解,完善第⑥条中 A、B 的 内容。

3.事件二中(1)、(2)两项措施均明显错误,写出正确做法。

4.逐条判断事件三中的措施是否正确。若不正确,写出正确做法。

5.结合事件四,施工单位在执行建设单位下达的文件前,监理方应补充什么?

6.事件四中,承包人向建设单位提交书面索赔报告的做法是否正确?并说明理 由。另写出分包人应向哪方提交索赔报告?



参考答案:↓


解析:

1.竖向排水体较常用的两种方式:塑料排水板、袋装砂井。

2.A 为安全;B 为环保。(A、B 内容可互换)

3.(1)桥台、涵洞、通道工程的施工应该在堆载预压沉降完成后进行。

(2)路堤与反压护道如需要分开填筑,应该在路堤达到临界高度前完成反压护道 的施工。

4.(1)不正确。改正:浆砌片石护坡宜在路堤沉降稳定后施工。

(2)不正确。改正:所有片石都应坐于新拌砂浆之上。

(3)正确。

(4)正确。

(5)不正确。改正:护面墙与防滑坎应当与墙身同步施工。

5.(1)在执行前,监理工程师可向施工单位发出变更意向书,说明变更的具体内 容和对变更的时间要求,并附必要的图纸和资料。

(2)施工单位应向监理提交变更工作的计划、措施和完成时间的具体实施方案。

(3)监理工程师将实施方案报甲方批准,监理工程师根据批准发出变更指示。

6.向建设单位提交索赔报告是错误的,承包人应该向监理工程师提交索赔报告。

分包人可以(或只能)向承包人提交索赔报告(或提出相应索赔)。


第754题 背景资料

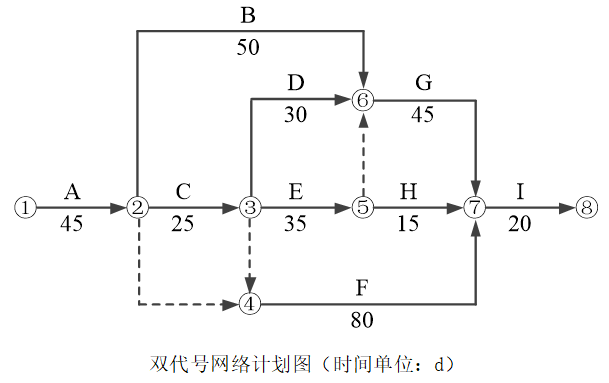

某施工单位承建了二级公路水泥混凝土路面工程,路面面层采用滑模摊铺机铺筑。开工前施工单位编制了施工组织设计,其中双代号网络计划图如下图所示。

施工中发生以下事件:

事件1:面层施工前,施工单位对水泥稳定碎石基层质量进行检查,发现基层存在非扩展性温缩裂缝和局部破碎两种现象。施工单位针对非扩展性温缩裂缝采取的处理措施是:先进行M,再采用土工合成材料进行防裂处理;针对局部破碎采取的处理措施是:先进行N,再采用贫混凝土修复。

事件2:水泥混凝土面层施工中,施工单位的部分做法如下:

(1)混凝土拌合物搅拌时,外加剂以稀释溶液加入,其稀释用水量从拌和加水量中扣除。

(2)低温期施工时,拌合物出搅拌机的温度不低于5℃。

(3)每日施工结束后或因临时原因中断施工时,设置横向胀缝。

(4)为保证摊铺质量稳定,当拌合物稠度发生变化时,先采取调整振捣频率的措施,后采取改变摊铺速度的措施。

事件3:在水泥混凝土弯拉强度试验中,施工单位使用了尺寸为a×a×b的标准试件,使用的仪器有弯拉试验装置和R。

问题

1.根据上图,答出总工期和关键线路。(关键线路用工作名称作答,如ACD……)

2.答出事件1中M、N的内容。

3.逐条判断事件2中施工单位的做法是否正确,若不正确答出正确做法。

4.答出事件3中仪器R的名称和标准试件尺寸a、b的值。(单位:mm)



参考答案:↓


解析:

1.总工期为170d。

关键线路:ACEGI和ACFI。

2.事件1中,M的内容:灌沥青(或灌缝)密封防水;N的内容:局部全厚度挖除(或清除、或凿除)。

3.逐条判断事件2中施工单位的做法是否正确:

(1)正确。

(2)不正确;正确做法:低温期施工时,拌合物出搅拌机的温度不低于10℃。

(3)不正确;正确做法:每日施工结束后或因临时原因中断施工时,设置横向施工缝。

(4)正确。

4.事件3中仪器的名称是万能试验机。

标准试件尺寸a的值为150mm;b的值为550mm。
