参考答案:↓
解析:
1.施工平面布置图所反映的内容中的不妥是:应反映“原有地形地物”而不是“原 有地形和地貌”。在施工平面布置图中不需要反映地貌。
2.以上施工平面布置图所反映的内容中,一般还应反映:
(1)基本生产、辅助生产、服务生产设施的平面布置。
(2)安全消防设施。
(3)控制测量的放线标桩位置。
3.施工平面布置图一般应遵循的设计原则有:
(1)在保证施工顺利的前提下,充分利用原有地形、地物,少占农田,因地制宜, 以降低工程成本。
(2)充分考虑水文、地质、气象等自然条件的影响,尤其要慎重考虑避免自然灾 害(如洪水、泥石流)的措施,保护施工现场及周围生态环境。
(3)场区规划必须科学合理,应以生产流程为依据,并有利于生产的连续性。
(4)场内运输形式的选择及线路的布设,应力求材料直达工地,尽量减少二次倒 运和缩短运距。
(5)一切设施和布局,必须满足施工进度、方法、工艺流程、机械设备及科学组 织生产的需要。
(6)必须符合安全生产、保安防火和文明施工的规定和要求。
参考答案:↓
解析:
1.【参考答案】
步骤A是洒水饱和,步骤B是干燥(或晾干、晒干)。
2.【参考答案】
碾压滚浆应一直进行到填隙料和水形成粉砂浆为止,粉砂浆应填塞全部空隙,并在压路机轮前形成微波纹状。
3.【参考答案】
路基弹性模量(或路基回弹模量)。
4.【参考答案】
8×800×(52.5-26.1)=168960元。
5.【参考答案】
监理同意事件一费用申请,合理:因为事件一的变更是设计与现场实际不符造成的(或非施工单位责任)。
监理不同意事件二费用申请,合理:因为事件二是施工单位自身原因造成的(或施工单位责任)。
参考答案:↓
解析:
1.处理索赔事件应依据以下原则:
(1)索赔必须以合同为依据。
(2)必须注意资料的积累。
(3)及时、合理地处理索赔。
(4)加强索赔的前瞻性,有效地避免过多索赔事件的发生。 索赔的基本程序及其规定有:
(1)索赔事件发生后在合同规定的期限内,向工程师发出索赔意向通知。
(2)发出索赔意向通知后在合同规定的期限内,向工程师提出补偿经济损失和
(或)延长工期的索赔报告及有关资料。
(3)工程师在收到承包商送交的索赔报告和有关资料后,于合同规定的期限内给 予答复,或要求承包商进一步补充索赔理由和证据。
(4)工程师在收到承包商送交的索赔报告和有关资料后在合同规定的期限内未予 答复或未对承包商作进一步要求,视为该项索赔已经认可。
(5)当索赔事件持续进行时,承包商应当阶段性向工程师发出索赔意向,在索赔 事件终了后合同规定的期限内,向工程师送交索赔的有关资料和最终的索赔报告,索赔 答复程序同以上所述。
2.承包人可以从以下两个方面向业主提出索赔:
(1)由于不利的实物障碍和不利的自然条件引起索赔。
(2)承包商根据监理工程师指示,进行额外钻孔及勘探工作引起索赔。
3.项目部与当地有资质的一家公司签订的合同为劳务分包合同。人员报酬通过劳
务公司支付给农民工个人,承包人有监管劳务公司支付农民工工资的义务。该合同订立 有不妥之处,因为即使是劳务分包合同,分包人不仅要具有劳务资质,而且合同的另一 方不能是项目部必须是公司法人(即承包人)。
参考答案:↓
解析:
1.工程计量的方法有:断面法、图纸法、钻孔取样法、分项计量法、均摊法、凭 证法、估价法。
2.工程变更价款的计算方法有:
(1)合同中已有适用于变更工程的价格,按合同已有的价格计算变更合同价款。
(2)合同中有类似于变更工程的价格,可以参照此价格确定变更价格,变更合同 价款。
(3)合同中没有适用或类似于变更工程的价格,由承包人提出适当的变更价格,经 工程师确认后执行。

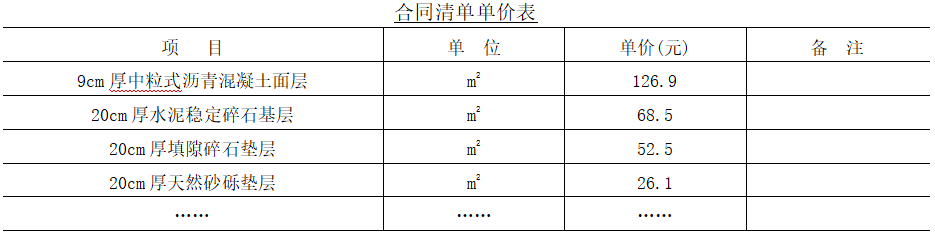

3.直接费(注:以下都是单价):120 工+ 310 料+ 240 机= 670 元 /m3。
定额直接费:150 + 300 + 260 = 710 元 /m3。
措施费:定额直接费× 施工辅助费费率+定额人工费和定额施工机械使用费之和×
其余措施费综合率= 710×0.05 + 410×0.07 = 64.20 元 /m3。 企业管理费:710 定额直接费 ×0.1 企业管理费率= 71 元 /m3。 规费:(120 + 40)人工费含机械人工 ×0.35 规费综合费率= 56 元 /m3。 利润:(710 定额直接+ 64.2 措施+ 71 企管)×0.07 = 59.16 元 /m3。
税金:(670 直+ 0 设备+ 64.2 措施+ 71 企管+ 56 规+ 59.16 利)×0.09 = 82.83 元 /m3。
建筑安装工程费(单价):670 + 64.2 + 71 + 56 + 59.16 + 82.83 = 1003.19 元 /m3。
参考答案:↓
解析:

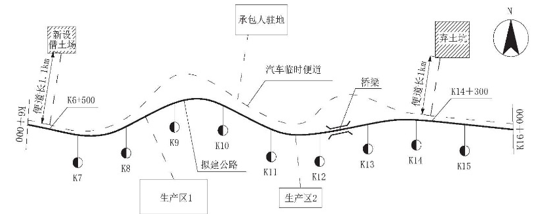

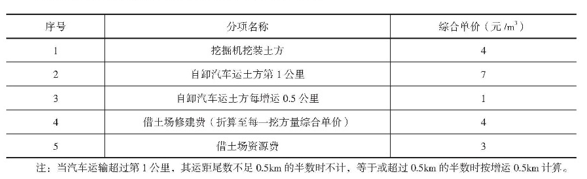

1.方案计算和选择:
方案一:4 挖装费+ 7 运 1km +增运费 1×(9.3 + 0.5 + 0.5-1)/0.5 = 11 + 1× 19 = 30 元 /m3。
注:两个中心桩分别是 K15 + 500 和 K6 + 500,便道 9.3km +两个 500m 再扣除第 1 个已 经计费 7 元的 1km 运距即为增运距。
方案 二:含借土 场(4 + 7 + 4 + 3)+ 借方超运费 1×1(平 均 运 距 250m + 竖 直 线 1.1km 扣 1km 后 超 了 100m = 350 > 250 算 1 级)+ 挖方段挖装费 4 + 弃方运费
[7 + 1×(15.5-14.3)/0.5]= 18 + 1 + 4 + 7 + 1×2 = 32 元 /m3。(注:借土还要考虑 弃方费)
注:线性连续平均运距= 1/2×(左边长度 2 +右边长度 2)/ 总长度 L,中点分界的平均运 距= 1000÷4 = 250m。
所以选择方案一(即调运)。
2.根据《公路工程标准施工招标文件》(2018 年版)的计量规则 405 的规定,计 量桩长为桩底高程至系梁底面。
单根桩最终计量支付长度为:系列地面高程(14-1)-桩底高程(-33)+变更增 长 15 = 61m。
3.安排一错误。应配备专职安全生产管理人员至少 5 名,且按专业配备。 安排二正确。
4.(1)索赔工期计算即工期延长时间: 如果钻机钻孔完成可以移位,例如冲击钻、旋挖钻,则 20 根增加 15m 可以按照流
水作业,计算如下:
拖延 12 +增加(20×15/2 + 15/3)/24-总时差 8 = 10.5d。
如果钻机钻孔完成后待浇筑混凝土后才可以移位,例如回旋钻,则 20 根增加 15m 按照顺序作业计算如下:
拖延 12 +增加(20×15/2 + 20×15/3)/24-总时差 8 = 12 + 10.4-8 = 14.4d。
(2)索赔费用计算:
窝工费:8×12×80 + 1000×12 = 19680 元。(注:索赔费用 12d 拖延不扣 8d 总时差) 用工费:10×100×(1 + 20%)= 1200 元。
参考答案:↓
解析:
1.【参考答案】
错误做法:掺入了氧化剂作为外加剂,正确的做法:应该采用一定数量的水泥(或消石灰)作稀浆封层填料。
2.【参考答案】
因为该变更理由合理(属于设计疏漏引起的变更);且变更程序符合要求,所以监理单位签发《变更令》合理。
3.【参考答案】
45600×7×5.25=1675800元
4.【参考答案】
A为波形梁护栏。
5.【参考答案】
还有内部会审和综合会审两个阶段。
参考答案:↓
解析:
P = 4338×(0.3 + 0.35×4280/3800 + 0.15×6.13/5.9 + 0.2×215/200)
= 4338×1.065 = 4619.97 万元。注:0.3 不调因子和价格表示是重点。
参考答案:↓
解析:
(1)
(2)
本工程预付款=4000×10%=400万
起扣点金额=4000×60%=2400万
工程在达到400+100+200+350+600+800=2450万元的第5月开始扣回,即在5月和6月这两个月扣回。平均每月扣回200万元。
(3)4月份的工程进度款=600(1-0.05)=570万元
5月份的工程进度款=(800)(1-0.05)-200=760-200=560万元
(4)6月份的应付款=800(0.6+0.2×1.1+0.1×1+0.1×1)=816万元
6月份的调价款=816-800=16万
(5)3月末进度检查结果E工作延误20d,C工作延误10d,F工作按计划进行,G工作提前10d。因为E是关键工作所以工程工期将拖20d。
(6)① 处理硬质岩石导致G工作延误20d提出的工期索赔不合理。因为原计划G工作有10d总时差(210-70-130=10d),在3月末时G工作提前了10d,因此相对于270d的工期有20d的总时差。处理硬质岩石的时间大约是70+65=135d,在3月末以后发生,所以20d的延误有20d的总时差可以消化,不会造成工程工期(总工期)拖延,不能索赔工期。
② 处理硬质岩石导致增加费用20万元,施工单位可以索赔。因为合同未标明硬质岩石属于业主方的责任,所造成的费用增加理应获得补偿。
参考答案:↓
解析:
1.(1)T 梁运输与安装属于超过一定规模的危险性较大的分部分项工程。 理由:因为 T 梁的长度为40m,根据《公路工程施工安全技术规范》JTG F90—2015中的相关规定,桥梁工程中的梁、拱、柱等构件施工属于危险性较大的分部分项工程, 同时长度不小于 40m 的预制梁的运输与安装还需要组织专家论证、审查。
(2)施工单位还应组织专家论证,并由专职安全员进行现场监督。
2.事件二中:
做法一正确。
做法二错误,改正:应采用同条件养护的混凝土试块强度作为预应力筋施加张拉 条件。
做法三错误,改正:0 →初应力→ σcon(持荷 5min 锚固)。
做法四错误,改正:设计无要求时,混凝土弹性模量不应低于 28d 弹性模量的 80%。
做法五正确。
3.(1)T 梁梁端顶面与桥台台背之间间隙过小的原因:由于 T 梁需按纵坡倾斜安 装,T 梁上端面侵占了伸缩缝安装空间。
(2)错误之处:施工单位调整支座垫石倾斜度、支座倾斜安装。理由:支座垫石 必须水平设置,支座必须水平安装,应通过调平板进行调坡。
4.(1)定值权重 A = 1-0.3-0.13-0.11-0.06 = 0.4。
(2)基本价格指数为 2019 年 2 月的价格指数,现行价格指数为 2019 年 5 月的现 行价格。

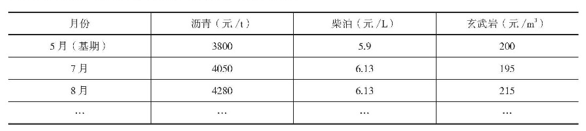

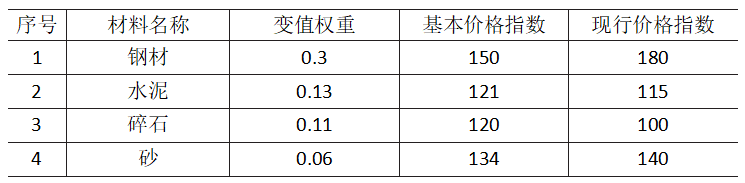

5.钢材价格指数涨幅:(180-150)/150×100% = 20%,涨幅超过 5%。 水泥价格指数跌幅:(115-121)/121×100% ≈ -5%,跌幅未超过 -5%。 碎石价格指数跌幅:(100-120)/120×100% = -16.7%,跌幅超过 -5%。 砂价格指数涨幅:(140-134)/134×100% = 4.5%,涨幅未超过 5%。
只需调整钢材和碎石价格,对价格指数超过 5% 的钢材指数扣减定基指数的 5%, 对跌幅超过 5% 的碎石指数增加定基指数的 5%。说明:水泥和砂为涨跌幅未超过 5%, 没有调价,所以在计算式中最后一项乘以权重,分别为 0.13 和 0.06。
6.套用调价公式时,对涨跌幅度超过 5% 的指数,涨时指数扣减 5%,跌时指数增 加 5%。
6 月份业主方支付给承包商工程款为:
150×[0.4 + 0.3×(180-150×0.05)/ 150 + 0.11×(100 + 120×0.05)/ 120 +
(0.13 + 0.06)×1] = 150×(0.4 + 0.3×172.5/150 + 0.11×106/120 + 0.19×1) =
154.8 万元。
参考答案:↓
解析:
1.补充公路工程施工测量管理的其他内容:
(1)施工监测中的测量工作。
(2)施工测量复核、交底管理。
(3)测量记录管理。
(4)测量仪器、工具的保养和使用管理。
(5)测量人员的培训和考核,建立明确的责任制度。
2.施工放样测量的具体要求有:
(1)施工放样测量主要包括路基施工放样测量、路面施工测量、涵洞工程施工测 量、桥梁施工测量、隧道施工测量等。
(2)工序放样须引用经审批的复测和控制网测量成果。测量的外业工作必须构成 闭合检核条件,控制测量、定位测量和重要的放样测量必须坚持采用两种不同方法(或 不同仪器)或换人进行复核测量。内业工作应坚持两组独立平行计算并相互校核。
参考答案:↓
解析:
1.【参考答案】

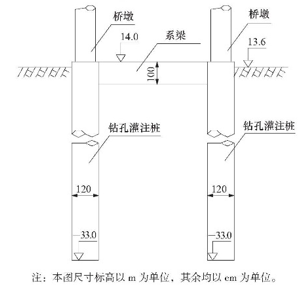

栈桥的作用是施工人员、材料和机械设备的运输通道(若回答施工便桥也可酌情给分)。
钢板桩围堰的作用是隔水以及辅助水中墩承台施工。
2.【参考答案】
栈桥基础采用钢管桩基础合理。
钢管桩基础比钻孔灌注桩基础更经济、工期更短。
3.【参考答案】
缺:凿除桩头、铺筑垫层、测量放样、承台混凝土养护
4.【参考答案】
质量控制关键点有:
(1)桩位坐标控制;
(2)垂直度控制;
(3)孔径的控制,防止缩径;
(4)清孔质量;
(5)钢筋笼接头控制;
(6)水下混凝土灌注质量控制。
5.【参考答案】
三个方面的内容是:
(1)建立施工管理机构;(2)划分施工任务;(3)拟定施工顺序(施工进度)。
参考答案:↓
解析:

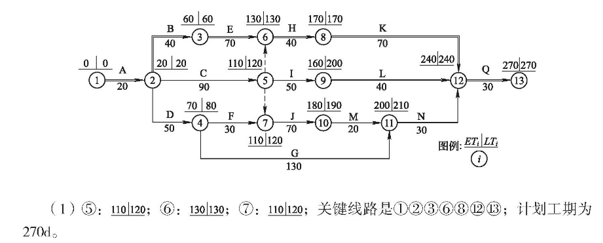

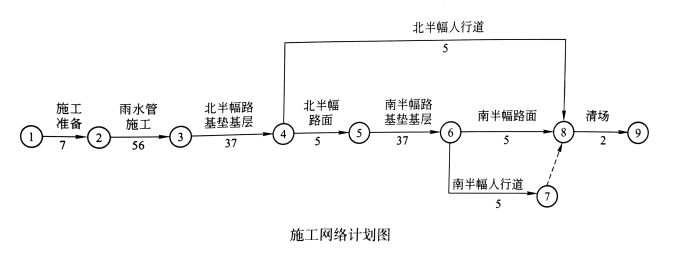

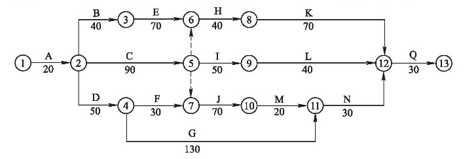

(1)本工程总体施工网络图计划中的关键线路是:①—②—③—④—⑤—⑥—⑧—⑨和①—②—③—④—⑤—⑥—⑦—⑧—⑨。

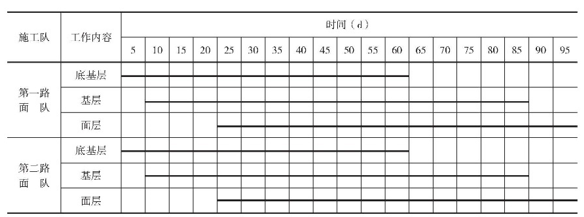

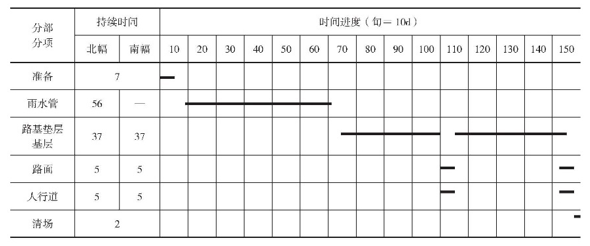

(2)本工程总体施工网络计划改成横道图如下:
(3)根据总体施工网络图,可采用流水施工压缩工期的分项工程是:雨水管施工,北半幅路基垫层基层施工,南半幅路基垫层基层施工。
(4)补全本工程SMA改性沥青面层碾压施工的要求是:
①振动压路机应紧跟摊铺机,采取高频、低振幅的方式慢速碾压。
②防止过度碾压。
参考答案:↓
解析:

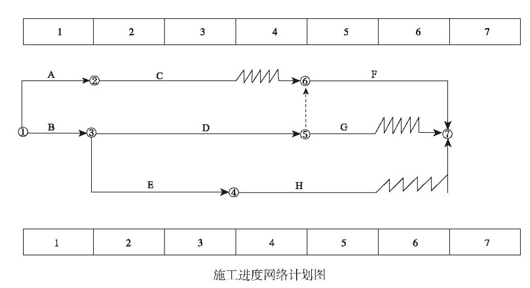

(1)网络计划中,E工作的自由时差为 0,总时差为1个月。
(2)C工作计量程序不正确。计量程序是除非监理人另有准许,一切计量工作都应在监理人在场情况下,由承包人测量、记录。有承包人签名的计量记录原本,应提交给监理人审查和保存,再由承包人向监理人提交进度付款申请,监理人审核通过后再报业主(发包人)批准,由监理人出具业主(发包人)付款证书。
监理审查内容有:一是计量的工程质量是否达到合同标准;二是计量的过程是否符合合同条件。

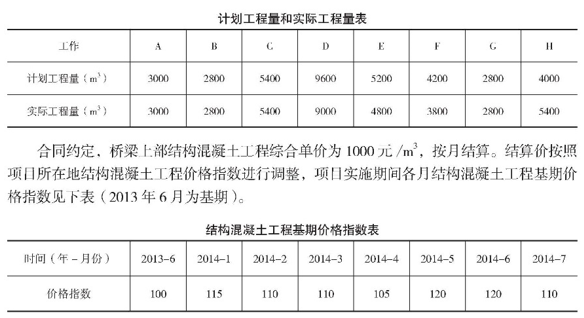

(3)H工作各月(即实际5、6、7三个月)的已完工作预算费用和已完实际费用的计算:
5月已完预算:(5400÷3)×1000=1800×1000=180万元
5月已完实际:1800×120/100×1000=216万元
6月已完预算:1800×1000=180万元
6月已完实际:1800×120/100×1000=216万元
7月已完预算:1800×1000=180万元
7月已完实际:1800×110/100×1000=198万元
(4)计算2014年5月末费用偏差(CV)和进度偏差(SV)
① 5月末累计计划工作预算费用BCWS计算:
1月的BCWS=(3000+2800)×1000=580万元
2月的BCWS=(2700+3200+2600)×1000=850万元
3月的BCWS=(2700+3200+2600)×1000=850万元
4月的BCWS=(3200+2000)×1000=520万元
5月的BCWS=(2100+2800+2000)×1000=690万元
5月末累计BCWS=580+850+850+520+690=3490万元
② 5月末累计已完工作预算费用BCWP计算:
1月的BCWP=(3000+2800)×1000=580万元
2月的BCWP=(2700+3000+2400)×1000=810万元
3月的BCWP=(2700+3000+2400)×1000=810万元
4月的BCWP=(3000+0)×1000=300万元
5月的BCWP=(1900+2800+1800)×1000=650万元
5月末累计BCWP=580+810+810+300+650=3150万元
③ 5月末累计已完工作实际费用ACWP计算:
1月的ACWP=(3000+2800)×1000×1.15=667万元
2月的ACWP=(2700+3000+2400)×1000×1.10=891万元
3月的ACWP=(2700+3000+2400)×1000×1.10=891万元
4月的ACWP=(3000+0)×1000×1.05=315万元
5月的ACWP=(1900+2800+1800)×1000×1.20=780万元
5月末累计ACWP=667+891+891+315+780=3544万元
④ 5月末费用偏差CV=BCWP-ACWP=3150-3544=-394万元
⑤ 5月末进度偏差SV=BCWP-BCWS=3150-3490=-340万元
参考答案:↓

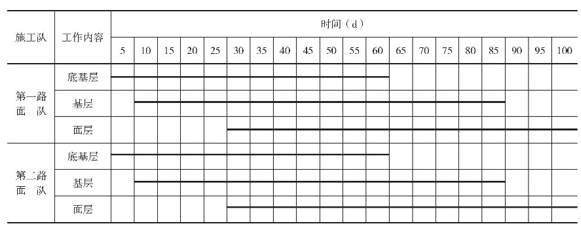

解析:
1.平行施工(作业)方式的主要特点是进度快,所需的资源量大。采用两个路面 施工队的前提条件是该施工单位要有足够的专业设备和人员(即足够资源量)。从背景 材料的描述,该施工单位具备此条件。采用平行施工方式能达到缩短工期的要求,两个 路面施工队平行施工的组织方式能达到预期效果。
2.在工作(工序)持续时间计算和进度计划安排方面:
(1)工序的持续时间的计算是正确的。
(2)底基层与基层之间的搭接关系选择正确的 STS,因为底基层快于基层。
(3)底基层与基层之间的搭接时距计算方面是正确的。
(4)基层与面层之间搭接关系的分析是错误的,因为面层速度快于基层不应选择
STS(开始到开始)的搭接关系,应该为 FTF(完成到完成)搭接关系。
(5)搭接时距计算是错误的,应该除以两者中较快的速度:1200/160 = 7.5d,取 8d。考虑到养护至少 7d,所以 FTF = 8 + 7 = 15d。
(6)路面工程总工期的计算错误。在考虑搭接类型和搭接时距情况下应改为:总 工期为:STS +基层持续时间+ FTF = 5 + 80 + 15 = 100d。
进度计划横道图的表示是错误的,进度计划横道图的正确表示如图 16-34 所示
参考答案:↓

解析:

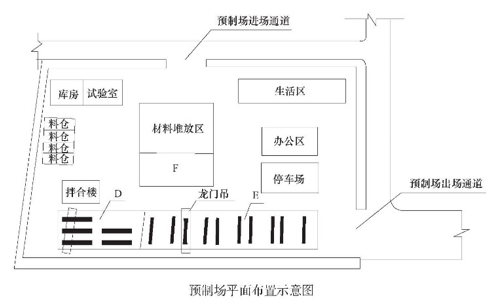

(1)图中E表示预制场的存梁区,F表示材料加工区。

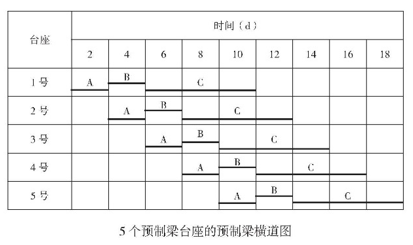

(2)根据背景材料,参考下列的流水工期横道图:

120÷5=24次周转,T=(5-1)×2+24×10=8+240=248d。

(3)如果预制梁台座只有4座,参考下列的流水工期横道图:
120÷4=30次周转,T=(4-1)×2+30×10=6+300=306d,如果不做流水工期横道图,乱套公式计算的结果,则与背景材料5个预制台座的结果=ΣL+Σt最后一个段=(120-1)×2+10=248d相同,无法得到306d的结果。

(4)如果预制梁台座有6座,参考下列的流水工期横道图:

120÷6=20次周转,T=(6-1)×2+19×(10+2)+10=10+228+10=248d。
在预制梁台座有6座情况下,如果是参考下列的另外一种流水工期横道图,则与套公式计算相同。
则:6个预制台座的结果=ΣL+Σt最后一个段=(120-1)×2+10=248d,与5个预制台座的结果相同。这说明6个台座,在流水工期方面是浪费了一个台座。台座周转,在理论上相当于空间有节拍流水,该问题的所需施工段(即台座)=扩展后的工序个数=10/统一流水步距=10/2=5个施工段(台座)。
通过5个台座与4个台座、6个台座的流水工期计算,建议读者采用第一种流水工期横道图的形式绘制,通过计算周转次数再观察流水横道图,判断其能否实现周转;最后,根据横道图的最后一行,计算得:
流水工期=前半部分的空格时间值+后半部分的连续横线长度时间值
参考答案:↓
解析:

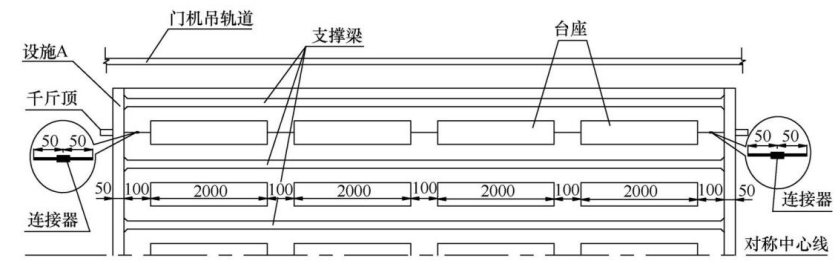

1.【参考答案】
设施A的名称为:张拉反力梁(横梁);单根钢绞线理论下料长度为:20×4+1×3+0.5×2=84m。
2.【参考答案】
工期=34×7+9=247天。
3.【参考答案】
(1)错误。千斤顶与油泵应配套标定。
(2)错误。应以钢绞线实际伸长量进行校核。
(3)正确。
(4)错误。混凝土试块达到设计规定强度,设计未规定时,不得低于设计强度的75%;采用千斤顶放张(或砂箱法放张)。
4.【参考答案】
原因是:固定充气胶囊的钢筋不牢固或钢筋数量不足,内模气囊上浮导致顶板偏薄。
参考答案:↓
解析:
1.① 路基原地面处理,按施工技术合同或规范规定要求处理,并认真整平压实;
② 每层的松铺厚度,横坡;③ 分层压实,控制填土的含水量,确保压实度达到设计 要求。
2.使用适宜材料,必须采用设计和规范规定的适用材料,保证原材料合格,正确 确定土的最大干密度和最佳含水量。
参考答案:↓
解析:
1.现场质量检查控制制度中,工序交接检查制度不完整,对关键工序或对工程质 量有重大影响的工序,要经过自检、互检、交接检的程序。另外,还应增加开工前检 查,隐藏工程检查,分项、分部工程完工后的检查,成品、材料、机械设备的检查。
2.钻孔桩的质量控制点还有:孔径的控制、钢筋笼接头控制、水下混凝土的浇筑 质量控制
参考答案:↓
解析:
1.错误之处:要求项目总工对质量控制负总责错误。正确做法:应是项目经理负 总责。
2.现场质量检查控制的方法还有:观察、记录、总结改进。
3.不完整。应补充:每层的松铺厚度,横坡;分层压实,控制填土的含水量,确 保压实度达到设计要求。
4.错误之处 1:选用黏性土作为填料。正确做法:应选用透水性好的碎(卵)石、 砂砾石方碎渣和砂类土作为填料。
错误之处 2:每一层表面,应做成 1%~2% 的双向横坡。正确做法:做成 2%~4% 的双向路拱横坡。
错误之处 3:当天填筑土层,在第 2 天早晨碾压。正确做法:当天填筑的土层,当 天或雨前完成压实。
5.施工单位路开挖方法的名称是混合式挖掘法。采用这种方法是恰当的。理由: 混合式挖掘法适用于路线纵向长度和挖深都很大的路堑开挖。
参考答案:↓
解析:
1.(1)不应采用平地机整平。因含石量为 71%,整平应采用大型推土机辅以人工 进行。(2)不应采用竖向填筑法。土石路堤只能采用分层填筑,分层压实。
2.(1)实测弯沉值不正确。(2)还需补充实测平整度
