“微信扫一扫”进入考试题库练习及模拟考试

2025年二级建造师《公路工程管理与实务》章节精编习题(813题)

第701题 背景资料:

某一级公路路面基层为水泥稳定土无机结合料基层,根据工程实际情况及施工单位人力、设备条件,施工单位采用了路拌法施工工艺。摊铺水泥日进度1.5km(单向),其中一路段具体施工过程如下:

(1)施工放样,恢复中线;根据施工布料需要在下承层上划分布料网络。

(2)对水泥稳定土基层施工所需的土料、集料、水泥等按要求进行备料。

(3)确定松铺系数后,施工单位共用5d 时间完成摊铺土任务。每日摊铺土2.5km。

(4)按规定洒水闷料,整平轻压。

(5)按规定摆放水泥,用刮板将水泥均匀摊开。

(6)为保证拌合质量,按规定采用了稳定土拌合机进行拌合。为了避免损坏下承层,拌和深度保持在下承层顶面5~10mm。

(7)拌合料拌合均匀后,立即用平地机初步整形,为保证整形质量,全路段平地机均由两侧路肩向路中心进行刮平。

(8)整形后,当混合料的含水量为最佳含水量(±1%~±2%)时,按规定用轻型压路机配合12t 以上的压路机进行碾压。直线和平曲线段,由两侧路肩向路中心碾压,设超高的平曲线段,由外侧路肩向内侧路肩碾压。

问题:

1.无机结合料稳定基层根据使用材料和施工方法分为哪几类?

2.本项目路拌法水泥稳定土基层施工准备工作是否完备?为什么?

3.请指出本项目具体施工过程中存在哪些问题?并进行纠正。

参考答案:↓

解析:

1.根据施工中使用材料,无机结合料稳定基层可分为三类,即水泥稳定土基层、石灰稳定土基层和工业废渣稳定基层。

2.本项目路拌法施工水泥稳定土基层的准备中少了非常重要的一个环节,即下承层的检查。无机结合料稳定基层施工前,必须检查下承层的压实度、平整度、高程、横坡度、平面尺寸。若下承层是土基,必须用12~15t 压路机进行碾压检查,如有表面松散、弹簧土等问题必须进行处理。

3.该项目水泥稳定土基层具体施工过程中存在下列问题:

(1)第(3)点中摊铺土的进度与摊铺水泥的进度不符合,进度太快。按背景资料相关要求摊铺土每天应为1.5km(单向)为宜,这样保持在摊铺水泥的前一天完成。

(2)第(6)点稳定土拌合机械的拌合深度有问题,拌合深度应达到稳定层底并宜侵入下承层5~10mm,以利上下层粘结。

(3)第(7)点平地机全路段均由两侧路肩向路中心刮平不对,直线段应这样施工,但在曲线段应由内侧向外侧进行刮平。

(4)第(8)点超高的平曲线段的碾压不对,应该由内侧路肩向外侧路肩碾压。

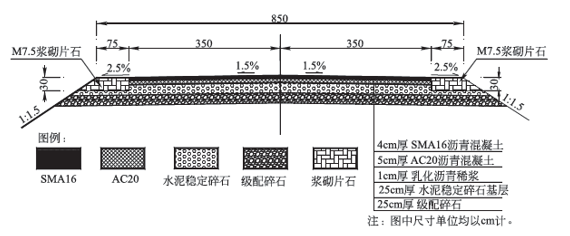

第702题 某施工单位承接了平原地区三级公路路面施工,路面结构示意图如下图所示,施工单位配置的主要机械设备如下表所示。其施工主要工序为:施工准备→测量放线→导线 架设→模板支立、拉杆安装→ A →模板验收→摊铺机到位调试→水泥混凝土试验、检测→水泥混凝土摊铺→人工修整→压纹或拉毛、锯缝→养护→填缝→自检、验收。

路面结构示意图(尺寸单位:cm)

施工前,准备下承层(基层),对基层进行检验,包括路基的压实度、厚度、弯沉、 宽度、高程、横坡度,清扫基层面上的杂物,确保摊铺工作面清洁,同时还清理了车辆 行驶形成的车辙,对局部软弱、松散地段进行了换填。

面层施工期间,日平均气温在 10~19℃,施工养护一般在路面纹理制作完成后 0.5h 即进行,养护采用喷洒养护剂或浇水两种形式。喷洒养护剂养护一次,每平方米均匀喷 洒 0.2L。采用浇水养护,养护龄期为 7d,或实测混凝土强度大于设计强度的 70% 后,停 止养护。保证混凝土表面湿润,用不污染混凝土表面的覆盖物上浇水渗透养护。

问题:

1.写出工序 A 的名称。

2.写出路面结构示意图中结构层 B 的名称。

3.指出基层检验实测项目中的关键项目并补充基层检验实测项目。

4.指出养护中的错误并改正。

参考答案:↓

解析:

1.工序 A 是铺设轨道

2.结构层 B 的名称是底基层。

3.基层检验实测项目中的关键项目是压实度。基层检验实测项目还包括平整度、 强度。

4.“养护龄期为 7d,或实测混凝土强度大于设计强度的 70% 后,停止养护”错误; 改正为:“养护龄期为 14d,或实测混凝土强度大于设计强度的 80% 后,停止养护”。

第703题 背景资料:

某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工单位为某一大型公路专业施工企业,设施精良,技术力量雄厚。为保证工程施工质量,施工时作了如下控制:

(1)选用合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑。

(2)沥青混合料的拌合站设置试验室,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度。

(3)根据拌合站的产量、运距,合理安排运输车辆,确保运输过程中混合料的质量。

(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求。

(5)主要压路机械采用两台双轮双振压路机及两台16t 胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。

(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。

问题:

1.施工准备中,对石料的堆放应注意哪些问题?

2.沥青混合料铺筑试验段的主要目的是什么?

3.若出厂的混合料出现白花料,请问在混合料拌合中可能存在什么问题?

4.混合料的运输中应注意的主要问题是什么?

5.沥青混合料摊铺过程中,为什么应对摊铺温度随时检查并作好记录?

6.沥青混凝土路面的碾压过程中,除了应严格控制碾压温度和碾压重叠宽度外,还应注意哪些问题?

7.请简述横接缝的处理方法。

参考答案:↓

解析:

1.石料应分类堆放;石料堆放场地最好做硬化处理;石料堆放场地四周做好排水。

2.试验段铺筑的主要目的有两个。一是为控制指标确定相关数据,如:松铺系数、机械配备、压实遍数、人员组织、施工工艺等;二是检验相关技术指标,如:沥青含量、矿料级配、沥青混合料马歇尔试验、压实度等。

3.出厂时混合料出现白花料,拌合中可能存在油料偏少、拌合时间偏少、矿粉量过多等。

4.沥青混合料运输应注意的问题是:保持车厢干净并涂防粘薄膜剂,运输时必须覆盖篷布以防雨水和热量损失。

5.沥青混凝土路面施工中压实度是一重要控制指标,温度低是造成压实度不足的原因之一,随时检查并做好记录是保证沥青路面压实度的重要手段之一。

6.碾压进行中压路机的运行应均匀,不得中途停留、转向或制动;也不能随意改变碾压速度;不允许在新铺筑路面上停机加油、加水。

7.先用3m 直尺检查端部平整度,垂直于路中线切齐清除,在端部涂粘层后继续摊铺,横向接缝的碾压先用双轮双振压路机进行横压,压路机位于压实的部分伸入新铺层的15cm,每压一遍向新铺层移动15~20cm,直到压路机全部移到新铺层,再改为纵向碾压。

第704题 背景资料:

某一级公路,路面面层采用C30 水泥混凝土。该项目施工单位面层施工过程如下:

第一步,该施工单位按要求进行水泥混凝土配合比设计,采用实验室确定的“实验室配合比”直接配料。

第二步,施工单位按要求架设模板。

第三步,确定好最佳拌合时间,配备一座间歇式搅拌楼拌合。

第四步,对搅拌混凝土进行现场取样,做水泥混凝土抗压强度试验。

第五步,采用自卸车将新拌混凝土在规定的时间内合格地运到摊铺现场。

第六步,采用小型机具铺筑法进行摊铺和振捣施工。

第七步,整平饰面:振动、提浆、整平后用圆盘式抹面机往返2~3 遍进行压实整平饰面。

第八步,按要求进行各类接缝的设置与施工。

第九步,按要求进行混凝土的养护。

第十步,养护期满后,采用软拉毛机械进行抗滑沟槽施工。

第十一步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养护。

问题:

1.施工单位进行配料所采用的配合比正确吗?说明理由。水泥混凝土配合比设计分哪几个阶段完成?

2.除水泥混凝土抗压强度试验以外,路面用水泥混凝土还应该进行什么强度试验?简述其实验步骤。

3.水泥混凝土路面抗滑构造施工有哪些方法?简述各自适用条件。

4.请列出水泥混凝土路面质量实测项目。

参考答案:↓

解析:

1.不正确,因为施工配料应该采用“工地配合比”。水泥混凝土配合比设计分四个阶段完成:(1)计算初步配合比;(2)提出基准配合比;(3)确定实验室配合比;(4)换算“工地配合比”。

2.还应该进行水泥混凝土抗折(抗弯拉)强度试验。步骤如下;

(1)试件成型。

(2)养护。

(3)试件外观检查、修整。

(4)加载试验。

(5)整理试验数据,提供试验报告。

3.摊铺完毕或精整平表面后,宜使用钢支架拖挂1~3 层叠合麻布、帆布或棉布,洒水湿润后作拉毛处理;有条件时亦可采用人工拉槽方式;特重和重交通混凝土路面宜采用硬刻槽。

4.弯拉强度(△) 板厚度(△)、平整度、抗滑构造深度、横向力系数 SFC 、相邻板高差、纵横缝顺直度、中线平面偏位、路面宽度、纵断高程、横坡、断板率

第705题 背景资料:

某施工单位承接了一段二级公路普通水泥混凝土路面施工项目,合同段总长度36km,路面结构层为15cm厚级配碎石底基层、20cm厚水泥稳定碎石基层、24cm 厚水泥混凝土面层,面层采用轨道摊铺机摊铺施工。钢材、水泥供应厂家由建设单位指定,施工单位对基层和面层分别组织一个专业队采用线性流水施工,其施工组织设计内容摘要如下:

摘要一:基层施工进度为每天450m,养护时间至少7d;水泥混凝土面层施工进度为每天400m,养护时间至少14d,所需最小工作面长度为3600m,其流水施工横道图如下图所示。

路面工程线性流水施工横道图

摘要二:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养护机和石屑撒布机,项目部根据实际情况调用。

摘要三:项目部要求工地试验室在检查了产品合格证、质量保证书后向监理工程师提交每批水泥清单。

问题:

1.计算摘要一中路面基层和面层工作的持续时间。

2.计算基层和面层的流水工期并按表绘制路面工程线性流水施工横道图。

3.结合摘要二,为完成水泥混凝土面层施工,施工单位还需要配备哪两个关键设备?并指出肯定不需要调用的两个设备。

4.摘要三中工地试验室的做法能否保证进场水泥质量?说明理由。

参考答案:↓

解析:

1.路面基层工作的持续时间= 36000÷450 = 80d。路面面层工作的持续时间=36000÷400 = 90d。

2.因为基层的速度450m/d 快于面层的速度400m/d,基层与面层之间逻辑关系应选择STS(开始到开始)搭接关系,搭接时距计算应该除以两者中较快的速度,结果为3600÷450 = 8d,考虑到养护至少7d,所以STS = 8 + 7 = 15d。

基层和面层的流水工期= 15 + 90 = 105d。

绘制路面工程线性流水施工横道图,如下图所示。

3.为完成水泥混凝土面层施工,施工单位还需配备的关键设备包括卸料机和振动机。肯定不需要调用的两个设备是压路机和石屑撒布机。

4.摘要三中工地试验室的做法不能保证进场水泥质量。

理由:没有依据标准规范规定的试验方法、试验项目、检验规则进行取样检定。

第706题 背景资料:

某高等级公路全长50.8km,路面结构为沥青混凝土,路面宽度25m,设计车速120km/h。采用两台摊铺机梯队作业,全封闭施工。

本工程于某年某月某日建成通车,通车不久,发现在K8 + 250~K9 + 580 段有行车抖动、跳车等现象。建设单位、监理单位、质监单位相关人员进行了现场实地考察,一致认为在长期行车荷载作用下,容易继续发展为搓板、壅包,继而导致路面早期破坏,引发交通事故。通过初步分析认为是沥青路面施工中存在问题,因此,查阅了施工单位和监理单位的施工方案及现场管理记录。

在K8 + 250~K9 + 580 段施工中施工及监理现场管理记录中有如下记录:

(1)有一台摊铺机原摊铺机手生病,用一新手代替,操作紧张造成摊铺机出现故障,维修2h 后继续施工,施工完后,发现找平装置未完全修复。

(2)摊铺机施工过程中停机加水、急停急转。

(3)由于维修摊铺机造成沥青混合料放置时间延长,为避免摊铺温度下降,摊铺机行驶速度加快。

问题:

1.试从施工现场记录分析造成行车抖动、跳车的原因。

2.除上述施工记录外,造成沥青混凝土路面不平整的原因还有哪些?请指出两种。

参考答案:↓

解析:

1.沥青混凝土路面行车抖动,跳车是公路质量通病之一,即沥青混凝土路面不平整。从施工现场记录可以看出以下主要原因:

(1)一台摊铺机出现故障,维修2h 后继续施工,但施工完后发现找平装置未完全修复,摊铺时必然产生上下飘浮,影响平整度。

(2)由于操作手不熟练,摊铺过程中急停急转而且停机加水,必然因推拥热的沥青混合料而形成鼓楞。

(3)维修机械造成沥青混合料积压,为避免温度下降造成更大损失,加快摊铺机行驶速度,使原试验段铺筑提供的技术标准发生了改变,摊铺厚度会改变,影响平整度。

2.(1)沥青混合料在运输及摊铺过程中产生离析现象;(2)施工缝处理不好。

第707题 背景资料:

某施工单位,承包了一条全长48.7km 的高速公路,设计车速为120km/h,该工程路面采用热拌沥青混凝土。施工单位在施工中出现以下情况:

(1)对下承层进行清扫,底面层施工时在基层上洒透层油。在中底面层上喷洒粘层油。

(2)试验段开工前一个月安装好试验仪器和设备,配备好试验人员报项目技术负责人审核。

(3)混合料的表面层采用走线法摊铺施工。

问题:

1.逐条判断以上出现的情况是否妥当?如不妥当,请改正。

2.对沥青路面混合料的运输有何要求?

参考答案:↓

解析:

1.施工过程中出现情况的不妥之处:

情况1 不妥。正确做法:对下承层进行清扫,底面层施工前二天在基层上洒透层油。在中底面层上喷洒粘层油。

情况2 不妥。正确做法:试验段开工前28d 安装好试验仪器和设备,配备好试验人员后报请监理工程师审核。

情况3 不妥。正确做法:混合料的表面层采用平衡梁法施工,底、中面层采用走线法施工。

2.对沥青路面混合料的运输要求:

(1)根据拌合站的产量、运距合理安排运输车辆。

(2)运输车的车厢内保持干净,涂防粘薄膜剂。运输车配备覆盖篷布以防雨和热量损失。

(3)已离析、硬化在运输车箱内的混合料,低于规定铺筑温度或被雨淋的混合料予以废弃。

第708题 某一级公路,交通荷载等级为重交通。路面结构从上而下为水泥混凝土面层、水泥稳定碎石基层、级配碎石底基层。施工单位根据工程实际情况及施工单位人力、设备条 件,基层与底基层采用中心站集中拌合法施工;面层采用滑模机械铺筑。施工中有如下 事件发生:

事件一:在基层施工中,施工单位根据施工图设计文件要求的上限取 6% 的水泥剂 量,采用沥青混凝土摊铺机进行铺筑,基层厚度 30cm,分两层铺筑,两层施工要求在同 一天完成。

事件二:面层施工中,水泥混凝土采用矿渣硅酸盐水泥,水泥进场时每批量附有化 学成分、物理、力学指标合格的检验证明,检测中发现水泥混凝土用水泥的成分、物理 性能等路用品质部分指标不达标。粗集料使用质地坚硬、耐久、洁净的碎石,细集料采 用质地坚硬、耐久、洁净的机制砂,粗细集料质量不低于Ⅱ级的要求。

问题:

1.该底基层的拌合设备有哪些?底基层还可采用什么施工方法?

2.改正施工单位在事件一中的错误做法。

3.指出施工单位在事件二中的错误做法并改正。

4.摊铺该路面面层的基准线布设应满足哪些规定?

参考答案:↓

解析:

1.该底基层的拌合设备有强制式拌合机、卧式双转轴桨叶式拌合机、普通水泥混凝土拌合机。底基层还可采用路拌法施工。

2.水泥剂量应通过配合比设计试验确定。水泥稳定土基层分层施工时,第二层必须在第一层养护7d 后方可铺筑。铺筑第二层之前,应在第一层顶面洒少量水泥或水泥浆。

3.“水泥混凝土采用矿渣硅酸盐水泥”错误,水泥混凝土应采用旋窑生产的道路硅酸盐水泥、硅酸盐水泥、普通硅酸盐水泥。

4.(1)滑模摊铺高速公路、一级公路时,应采用单向坡双线基准线。

(2)基准线桩纵向间距直线段不宜大于10m,桥面铺装、隧道路面及竖曲线和平曲线路段宜为5~10m,大纵坡与急弯道可加密布置。基准线桩最小距离不宜小于2.5m。

(3)基层顶面到夹线臂的高度宜为450~750mm。基准线桩夹线臂夹口到桩的水平距离宜为300mm。基准线桩应固定牢固。

(4)单根基准线的最大长度不宜大于450m。架设长度不宜大于300m。

(5)基准线宜使用钢绞线。采用直径20mm 的钢绞线时,张线拉力不宜小于1000N;采用直径30mm 钢绞线时,不宜小于2000N。

(6)基准线设置后,应避免扰动、碰撞和振动。多风季节施工,宜缩小基准线桩间距。

第709题 背景资料:

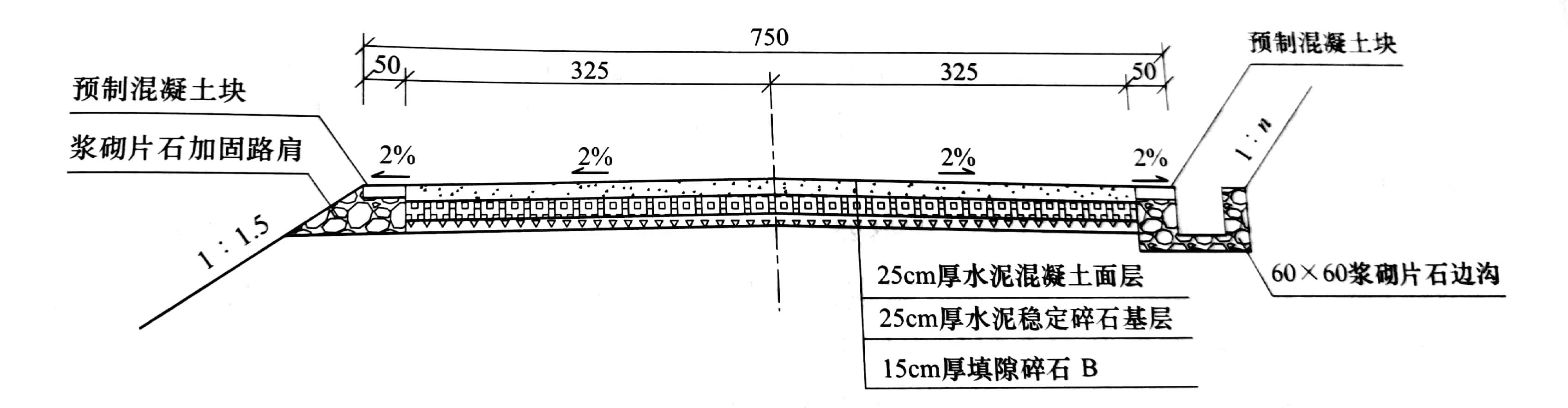

某施工单位A 承包了二级公路M 合同段路面工程。路面结构如下图所示。

路面结构示意图

施工前,相关单位组织技术人员和管理人员对图纸进行了会审,会审的主要内容有核对图纸数量是否齐全,施工说明是否清楚准确、是否符合现有行业标准或规范要求等。

SMA-16 沥青混合料路面工程正式开工前,铺筑100m 试验段。按标准配合比进行混合料的试拌、试铺和压实,据此制定正式的施工工序,确保路面大面积施工的顺利进行和工程质量。通过试验路段确定了如下施工参数:摊铺温度,摊铺速度,运输车辆的数量,压路机类型、数量,碾压工艺和压实遍数。

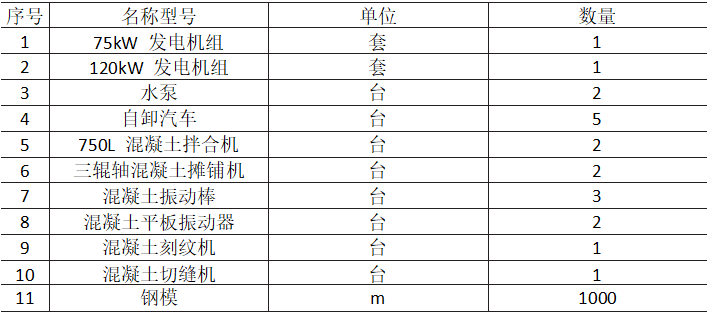

面层施工采用生产能力400t/h 拌合设备进行沥青混合料生产。太脱拉自卸车运输,用ABG423 摊铺机铺筑。碾压分初压、复压、终压三阶段进行,SMA 的碾压遵循“紧跟、慢压、高频、低幅”的原则。初压采用宝马12t 双钢轮压路机静压一遍,行驶速度2.5km/h,由低处向高处开始碾压,碾压时错1/3 轮宽。第二台双钢轮压路机12t 开始复压,行驶速度为2~3km/h。第三台双钢轮压路机12~15t 进行复压第二遍,然后各自进行第二遍碾压,压路机碾压段落每轮错1.5m 左右,且不超出前一台压路机的碾压段落,保证碾压六遍以上,保证了压实度达到98% 以上。初压温度控制在160℃左右,复压温度控制在130℃以上,碾压结束温度控制在100℃以上,碾压长度为30m 为宜。碾压过程中不得随意停车、换挡、转向,在已碾压成型的路面上停留、换挡和转向。

问题:

1.补充图纸会审的其他主要内容。

2.写出图中乳化沥青稀浆层的作用。

3.补充试验路段确定的主要参数。

4.指出SMA 施工碾压中的错误并改正。

参考答案:↓

解析:

1.应重点关注的问题还包括:

( 1 )结合现场调查情倪,核算主要工程数量,检查其中错漏

( 2 )核查设计提供的水文、地质等资料是否满足工程施工需求,明确是否需要进一步补充

( 3 )核算工是主要结构的受力条件及主要设计数据。

2.图中乳化沥青稀浆层的作用:一是封闭某一层起着保水防水作用;二是起基层与沥青表面层之间的过渡和有效联结作用;三是路的某一层表面破坏离析松散处的加固补强;四是基层在沥青面层铺筑前,要临时开放交通,防止基层因天气或车辆作用出现水毁。

3.确定拌合温度、拌合时间,验证矿料及配合比、沥青用量。

4.“碾压结束温度控制在100℃以上”错误,应是“碾压结束温度控制在120℃以上”。

第710题 背景资料:

某二级公路全长28km,路面结构形式为:级配碎石底基层、水泥稳定碎石基层、C30水泥混凝土面层。该公路通车三年左右,全线较多路段的水泥混凝土路面均出现裂缝,裂缝以横向裂缝为主,部分水泥混凝土面板发生了断板现象。建设单位注意到,挖方路段比填方路段的裂缝及断板现象更加严重。建设单位立即成立了调查小组,对该项目设计图纸、施工过程、试验记录、监理日志等进行全面分析。经过分析总结,认为产生裂缝及断板的原因是:

(1)全线超载比较严重,尤其是运煤车较多。

(2)由于挖方多为石质挖方,路基多为坚硬的砂岩,根据设计图纸,为了节约造价,位于挖方路段的路面基层采用15cm 厚的水泥稳定碎石,比填方路段的基层减薄了10cm。基层的厚度及强度不足是造成断板及裂缝的原因之一。

(3)挖方路段地下水较丰富,且地下水的毛细现象严重。

(4)石质挖方路段多采用放炮施工,路基顶面没有形成平整的横坡。

(5)根据施工记录,夏季施工时温度较高,加上施工单位切缝设备不足,导致切缝不及时。

(6)切缝深度过深,导致断板。

(7)由于该路段附近水源紧张,混凝土面层施工时,没有在基层上洒水,或洒水不够。

(8)进行混凝土面板灌缝处理的沥青热稳定性差、易流淌。

(9)基层标高控制不严,部分标高超过基层设计标高1.5cm。

(10)不同路段的集料的含水量不一致。施工时没有根据集料的含水量调整配合比。

(11)夏季施工没有进行覆盖养护。

问题:

1.请分析建设单位关于水泥混凝土面板开裂和断板的原因,改正其中错误之处。

2.请从混凝土强度、路面排水的角度进一步分析和阐述上面原因中第(7)~(10)条为什么是产生混凝土开裂或断板的原因。

参考答案:↓

解析:

1.第(3)条不正确,地下水毛细现象较难通过级配碎石底基层影响面层;第(6)条不正确,切缝深度不够才会导致路面板开裂或断板。其余均正确。

2.第(7)条,由于干燥的基层会吸收水泥混凝土拌合物中的水分,使板底混凝土强度降低,导致开裂。

第(8)条,灌缝处理不好,地面水通过板间接缝进入路面结构层内部,导致开裂和断板。

第(9)条,基层标高超高,会导致面层水泥混凝土板厚度不够,从而整体强度不足,导致断板。

第(10)条,集料的含水量不一致,导致混凝土配合比控制不严,过大水胶比对混凝土强度不利,过小的水胶比会引起较大的混凝土收缩。所以容易引起开裂或断板。

第712题 背景资料:

某施工单位承接了高速公路施工,K8 + 126 处有一座主跨为9×30m 预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低,地质条件为硬土。基础采用人工挖孔桩施工工艺,上部结构采用预制吊装,梁体采用后张法施工。在人工挖孔桩施工中发生如下事件:

事件1:依据导线总水准点测量控制网资料和施工设计图上的桩位平面布置图,测定桩位方格控制网和高程基准点,确定好桩位中心,以桩位中心为圆心,以桩身半径画出上部圆周,并撒石灰线作为桩孔开挖尺寸线,桩位线定好后,作好护桩,监理复查认定不合格。

事件2:开挖桩孔应从上到下逐层开挖,先预留中桩及相邻土不动,挖中间部分的土方,然后向周边扩挖,有效控制桩孔的截面尺寸,当挖到第一节完毕时,模板预留0.3m以上高出原地面,每节的开挖高度应根据土质和设计而定,一般以0.9~1.2m 为宜。第一节开挖完毕后,支护壁模板,护壁模板支好后应立即浇筑护壁混凝土,护壁材料采用C20混凝土,护壁厚度为10cm,人工浇筑,人工捣实,混凝土强度到达1.2MPa 即可拆模,护壁混凝土应根据气候条件,一般情况下浇灌完毕须经24h 后可拆模。挖孔桩示意图如下图所示。

事件3:预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度)进行张拉作业。张拉使用的张拉机及油泵、锚、夹具必须符合设计要求并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。预应力张拉采用“双控”。

事件4:施工单位在第2 片梁的张拉过程中,出现钢绞线的断丝现象,据检测,断丝数量超过设计规定的允许数量。

挖孔桩示意图

问题:

1.改正事件1 中的错误之处。

2.事件2 中模板预留0.3m 以上高出原地面的原因是什么?构筑物A 与构筑物B 是什么?

3.写出事件3 中双控的具体做法。

4.事件4 中施工单位应该如何处理?

参考答案:↓

解析:

1.以桩身半径加护壁厚度为半径作为桩孔开挖尺寸线。

2.模板预留0.3m 以上高出原地面的原因是避免井口进水。构筑物A 是护壁,构筑物B 是模板。

3.预应力张拉采用应力控制,同时以伸长值作为校核。

4.施工单位应分析断丝的原因、更换钢筋或采取其他补救措施(如提高其他束的张拉力进行补偿、利用备用孔增加预应力束)。

第713题 背景资料:

某施工单位承接了一座中型桥梁施工任务。该桥由上部结构、下部结构、支座系统和附属设施四个基本部分组成。施工单位编制了施工组织设计,其中桥梁基础采用明挖基础施工,并在施工组织设计文件中列出了各项资源需求计划。施工中有如下事件发生:

事件1:设计单位提供的图纸主要包括桥跨结构、桥墩、桥台、基础、桥面系、伸缩缝、桥头搭板和锥形护坡等内容。

事件2:根据地质报告,由于基坑壁坡不易稳定并有地下水,所以决定该桥基础开挖时需采取坑壁加固的措施。

事件3:基坑施工过程中有如下几点要求:

(1)坑壁边缘应留有护道,静荷载距坑边缘不小于0.2m,动荷载距坑边缘不小于0.5m。

(2)基坑施工不可延续时间过长,自开挖至基础完成,应抓紧时间连续施工。

(3)如用机械开挖基坑,应一次性挖至基底标高。

事件4:根据已确定的施工进度计划,编制各项资源需求及进场计划,主要有:

(1)劳动力需求计划。

(2)施工机械设备需求计划。

问题:

1.针对事件1,指出桥梁附属设施包含的内容,以及写出桥面系包含的主要内容。

2.针对事件2,基础开挖时还有哪些情况需采取坑壁加固的措施?主要有哪些加固措施?

3.针对事件3,逐条判断正误,并改正错误的做法。

4.针对事件4,还应有哪些资源需求计划?

参考答案:↓

解析:

1.桥梁附属设施包括桥面系、伸缩缝、桥头搭板和锥形护坡等。桥面系包括桥面铺装(或称行车道铺装)、排水防水系统、栏杆(或防撞栏杆)、灯光照明等。

2.还需要采取加固坑壁措施的情况有:放坡开挖场地受到限制,或基坑较深、放坡开挖工程数量较大,不符合技术经济要求时。采取加固坑壁措施主要有:挡板支撑、钢木结合支撑、混凝土护壁及锚杆支护等。

3.(1)错误,应该是:坑壁边缘应留有护道,静荷载距坑边缘不小于0.5m,动荷载距坑边缘不小于1.0m。

(2)正确。

(3)错误,应该是:如用机械开挖基坑,挖至坑底时,应保留不小于750px 厚度的底层,在基础浇筑施工前用人工挖至基底标高。

4.还应包括的资源需求计划有:材料需求计划和资金需求计划。

第714题 背景资料:

某大桥跨越深沟。桥梁中心点桩号为K66 + 468,起讫点桩号为K66 + 177.0~K66 +757.5。桥梁跨径组成为[5×40 +(65 + 120 + 65)+ 3×40]m 连续刚构、预应力混凝土结构连续T 梁,桥梁全长580.5m。主桥上部采用预应力混凝土连续刚构,主墩采用双薄壁,过渡墩采用薄壁空心墩,基础为桩基础;引桥上部采用预应力混凝土结构连续T 梁,引桥桥墩采用薄壁空心墩和圆柱式桥墩。桥台为扩大基础U 台和肋板台,肋板台基础为桩基础。其中主墩承台平面尺寸为22.75m(横桥向)×16.5m(顺桥向),高4.5m,单个承台C30 混凝土方量1689.2m3(混凝土结构物实体最小几何尺寸不小于1m 的大体量混凝土为大体积混凝土),一次性浇筑完成。

主墩承台施工工艺流程:测量放样→基坑开挖→工序A →绑扎钢筋、骨架→安装冷却管→架设模板→混凝土拌合浇筑→混凝土养护→工序B →基坑回填。

为预防主墩承台钢筋混凝土结构构造裂缝,施工单位采取了以下措施:

(1)选用中、低热硅酸盐水泥或低热矿渣硅酸盐水泥。

(2)避免混凝土搅拌很长时间后才使用。

(3)加强模板的施工质量,避免出现模板移动、鼓出等问题。

(4)基础应有较好的强度、刚度、稳定性;避免模板的不均匀沉降和脱模过早。

(5)混凝土浇筑时要振捣充分,混凝土浇筑后要加强养护工作,及时养护。

(6)采用遮阳凉棚的降温措施以降低混凝土水化热、推迟水化热峰值出现。

问题:

1.该桥属于大桥还是特大桥?说明理由。

2.写出工序A、工序B 的名称。

3.该主墩承台的混凝土是否属于大体积混凝土?

4.补充主墩承台钢筋混凝土结构构造裂缝防治措施。

参考答案:↓

解析:

1.该桥属于大桥。因为该桥多孔跨径总长L 为570m,单孔跨径LK 为120m,根据标准规定100m ≤ L ≤ 1000m,40m ≤ LK ≤ 150m 为大桥。

2.工序A 是浇筑垫层混凝土;工序B 是拆模。

3.属于大体积混凝土。混凝土结构物实体最小几何尺寸不小于1m 的大体量混凝土称之为大体积混凝土,该主墩承台的最小尺寸为4.5m。

4.(7)合理设计混凝土的配合比,改善集料级配、降低水胶比、掺入粉煤灰等矿物掺合材料、掺加缓凝剂;在工作条件能满足的情况下,尽可能采用较小水胶比及较低坍落度的混凝土;(8)在设计允许范围内控制不同位置温差。

第715题 背景资料:

某施工单位承接了二级公路施工,全线涵洞96 道,其中钢筋混凝土盖板涵68 道,钢筋混凝土圆管涵22 道,钢筋混凝土箱涵6 道。

盖板涵的盖板分为先预制后安装以及就地现浇的多种办法施工。钢筋混凝土盖板分预制正盖板和现浇斜盖板两类。对于斜交涵洞,涵洞两端采用现浇盖板,涵洞中间采用预制正盖板。正盖板板宽分99cm 和74cm 两种,配板时优先采用99cm 宽正盖板。

钢筋混凝土盖板涵先预制后安装的施工主要工序为:测量放线→工序A →下基础→浆砌墙身→现浇板座→吊装盖板→出入口浆砌→工序B →涵洞回填及加固。

根据涵洞涵底纵坡和地基土情况,每道涵洞均设置了沉降缝。沉降缝处两相邻墙面应竖直、平整,不得出现锯齿形,并用沥青麻絮填塞,填缝料应具有弹性、不透水性、密封性。

施工过程中,对盖板涵进行了质量检查。涵台施工与盖板安装实测项目主要包括混凝土或砂浆强度、断面尺寸、竖直度、支撑中心偏位等。

问题:

1.写出工序A 与B 的名称。

2.如何布置沉降缝?

3.该项目所预制的板宽为74cm 的正盖板,其主要作用是什么?

4.补充涵台与盖板安装实测项目。

参考答案:↓

解析:

1.工序A 的名称是基坑开挖。工序B 是防水层施工。

2.每隔4~6m 设置一道沉降缝,缝宽1~2cm。

3.板宽为74cm 的正盖板的主要作用是用于调整涵长。

4.涵台与盖板安装实测项目还包括:顶面高程、相邻板块最大高差。

第716题 背景资料:

某施工单位承接了高速公路施工,K5 + 840 处有-座高架桥,高架桥位于三面环山的山间谷地,起点桩号为K5 + 596.46,终点里程为K6 + 083.54,全长487.08m。起点接

隧道。本桥共30 条系梁,尺寸为7.78 m×1.0 m×1.2 m。承台共6 个,均位于0 号台,承台尺寸为5.4 m×2.2 m×2.0 m。承台的施工工艺如下图所示。

承台施工前,项目部准备了混凝土试模、钢卷尺、水准仪、全站仪等现场试验仪器。

承台混凝土采用C25 混凝土,搅拌机集中拌合,自动计量,罐车运输,溜槽入模,插入式振捣器振捣,按分层施工的方法施工。混凝土搅拌车到达施工现场后,先高速旋转20~30s,并对混凝土坍落度进行测试,坍落度测试合格后进行混凝土浇筑。浇筑时采用分层进行,分层厚度为1m。在新浇筑完成的下层混凝土上浇筑新混凝土,在下层混凝土初凝或能重塑后浇筑完上层混凝土。混凝土下落高差大于2.0m 时,设立溜槽,溜槽出料口距混凝土浇筑面的高度不大于1m。整个浇筑工程均需监理工程师和技术人员进行旁站监督,不定时地检查混凝土拌合物的坍落度,按规定制作试件,并作好施工记录。

问题:

1.写出工序A 的名称。

2.补充项目部还应准备的现场试验仪器。

3.指出混凝土浇筑中的错误并改正。

4.基坑排水还有哪些方法?

参考答案:↓

解析:

1.工序A 的名称是绑扎钢筋。

2.混凝土坍落度筒。

3.“浇筑时采用分层进行,分层厚度为1m”错误,改正为“浇筑时采用分层进行,分层厚度不超过0.3m(或分层厚度要根据振捣器的功率确定)”。“在新浇筑完成的下层混凝土上浇筑新混凝土,在下层混凝土初凝或能重塑后浇筑完上层混凝土”错误,改正为“在新浇筑完成的下层混凝土上浇筑新混凝土,在下层混凝土初凝或能重塑前浇筑完上层混凝土”。

4.基坑排水还有井点降水法、板桩法、沉井法、帷幕法。

第717题 背景资料:

某施工单位承接了某二级公路施工,K64 674.08K64 698.72 段有一座桥梁,桥梁平面位于直线路段,纵面坡度为-0.2% 的直坡段。本桥上部构造采用28m 钢筋混凝土实心板,下部构造采用柱式墩、扩大基础。桥梁总体布置如下图所示。

桥梁总体布置图

施工中发生了如下事件:

事件一:台背填筑采用水平分层填筑的方法,人工摊铺为主,分层厚度30cm。压实使用大型压路机,在临近桥台边缘或狭窄地段,采用小型夯压机械,分层认真夯压密实。桥梁台背填料采用透水性材料,透水性材料不足时,采用石灰土或水泥稳定土回填;台背的填土的压实度控制在94%

事件二:桥梁上部结构采用支架现浇,其施工工艺流程主要包括:① 地基处理;② 模板系统安装;③ 支架搭设;④ 支架加载预压;⑤ 钢筋安装;⑥ 混凝土浇筑;⑦ 落架、模板支架拆除;⑧ 混凝土养护。

地基处理做好了地基的排水,防止雨水或混凝土浇筑和养护过程中滴水对地基的影响。施工期间桥下基本无流水,地基处理形式采用混凝土条形基础。

问题:

1.写出构造物A 的名称。按结构形式划分,该桥的桥台属于什么类型的桥台?

2.指出事件一中的错误并改正。

3.写出支架现浇的施工工艺流程序号。地基处理形式还有哪些形式?

参考答案:↓

解析:

1.构造物A 的名称是锥坡。按结构形式划分,该桥的桥台属于重力式U 形桥台。

2.“分层厚度30cm”错误,改正为“分层厚度宜为1020cm”。“台背的填土的压实度控制在94%”错误,改正为“台背的填土的压实度控制在96%”。

3.支架现浇的施工工艺流程为:①③②④⑤⑥⑧⑦。地基处理形式还有:地基换填压实、桩基础加混凝土横梁等。

第719题 背景资料:

某施工单位承建一座平原区跨河桥梁,主桥上部结构为(70+120+120+70)m的连续箱梁,对应的桥墩编号依次为0#、1#、2#、3#、4#。0#桥墩和4#桥墩位于河滩岸上,基础均由4根40m长、直径2.0m的桩基础和方形承台组成,桩基础穿越的地层从上至下依次为粘土、砂土、砂卵石、强风化砂岩及弱风化砂岩。1#桥墩、2#桥墩和3#桥墩位于水中,基础均由7根直径2.2m的桩基础和圆形承台组成,其中1#桥墩和3#桥墩的桩长为60m,深水区域2#桥墩的桩长为70m。

2#桥墩桩基础施工如图3所示,图中h1为围堰顶与最高水位的竖向间距,L为围堰内边缘与承台边缘的水平距离。桩基础穿越的地层从上至下依次为3m深的淤泥、5m深的砂卵石、强风化砂岩及弱风化砂岩。施工单位进场后根据实际情况编制了桥梁基础的施工方案,其中部分技术要求如下:

①桥梁桩基础均采用冲击钻成孔;

②考虑到河滩岸上地质情况较好,对桥墩位置的地面进行清理、整平夯实后安装型钢,形成了桩基础钻孔工作平台;承台基坑采用放坡开挖工艺进行施工。

③水中桩基础利用钢管桩工作平台进行施工,施工完成后拆除工作平台。

④圆形双壁钢围堰采用分块分节拼装工艺施工,经灌水、吸砂下沉至设计位置;再进行混凝土封底并抽水后,进行圆形承台施工。

施工单位按程序报批了桥梁基础的施工方案,项目部总工按规定向A及B进行了第一级施工技术交底。后续施工过程中发生了如下事件:

事件一:基于0#桥墩位于岸上且地质情况较好的实际情况,施工单位将原桩基础的冲击钻孔工艺改为人工挖孔工艺,监理单位依据《公路水运工程淘汰落后工艺、设备、材料目录》的相关规定制止了施工单位的做法;

事件二:第一根桩成孔验收合格后,施工单位按照规定安装了钢筋笼,利用氧气瓶对灌注水下混凝土的导管进行试压,被监理制止;施工单位之后规范了导管的检验方法,对导管进行了C和D试验,未发现异常;

事件三:第一根桩首批混凝土灌注顺利,当混凝土正常灌注至20m桩长位置时,导管顶部往下约2~3m位置发生堵管,经取样测得混凝土坍落度为26cm,及时采用型钢冲散堵管混凝土,后续混凝土灌注未发生异常;

事件四:2#桥墩桩基础施工完成后,施工单位拆除了钻孔工作平台,将圆形双壁钢围堰下沉至设计位置,对围堰基底进行认真清理和整平后,随即灌注了水下封底混凝土。封底混凝土的厚度经计算确定为4m,计算时考虑了桩周摩阻力、围堰结构自重等因素。封底混凝土达到龄期要求后,施工承台前,围堰内侧周边发生渗漏,处理后未对后续工序造成影响。

问题

1.针对水中基础施工,施工单位需编制哪些专项施工方案?写出题干中A、B的具体内容。

2.根据《公路水运工程淘汰落后工艺、设备、材料目录》的规定,写出事件一中桩基础人工挖孔工艺属于哪种淘汰类型。

3.写出事件二中C、D的具体内容。

4.写出事件三中处理导管堵管的另一种方法,并从坍落度的角度分析导管堵管的原因。

5.写出图3中L、h1的技术要求(以m为单位)。说明事件四中围堰渗漏的原因及封底混凝土厚度计算重点还应考虑的其他两个因素。

参考答案:↓

解析:

答案与解析

1.①需编制:桩基础(或桩基或钻孔桩)、圆形双壁钢围堰工程、钢管桩水上作业平台(或水上工作平台)(或水上施工平台)专项施工方案;

②A、B的具体内容分别为项目各部门负责人、全体技术人员。

2.属于限制类型。

3.C、D的具体内容分别为水密承压试验、接头抗拉试验。

4.①另一种方法:迅速提出导管,用高压水冲掉堵管混凝土后,重新放入导管浇筑混凝土;

②原因:水下混凝土坍落度不符合规范要求(或超出规范要求),或宜为16~22cm(或160~220mm)。

5.①图3-1中L≥1m(或不小于1m、大于等于1m)、h1=0.5~0.7m;

②钢围堰在灌注封底混凝土之前,还应将桩身和堰壁上附着的泥浆冲洗干净,经检验合格后方可浇注封底混凝土;封底混凝土厚度计算重点还应考虑的其他两个因素:浮力、封底混凝土自身强度。

第720题 背景资料:

某桥主墩基础为钻孔灌注桩,地质依次为表层2m 的砾石,以下为软土。主要施工过程如下:平整场地、桩位放样、埋设护筒,采用正循环钻成孔。终孔检验合格后清孔,泥浆相对密度和沉渣厚度(30cm)均满足要求。之后,吊装钢筋笼并固定牢靠。对导管进行接头抗拉试验,试验合格后,安装导管,导管底口距孔底的距离为25cm。混凝土坍落度18cm。

施工单位考虑到灌注时间较长,经业主同意在混凝土中加入缓凝剂。首批混凝土灌注后埋置导管的深度为1.2m,在随后的灌注过程中连续均匀进行。当灌注混凝土进行到23m时,发现导管埋管,施工人员采取了强制提升的方法;灌注到30m 时,出现导管堵塞,施工人员采用型钢插入法疏通导管,之后继续灌注混凝土直到完成。养护后经检测发现断桩。

问题:

1.断桩可能发生在何处?原因是什么?

2.指出施工过程中的错误之处。

3.塞管处理的方法有哪些?

参考答案:↓

解析:

1.可能发生在23m 处,原因在于施工人员采用强制提升导管。

2.(1)没有对导管作闭水试验;(2)导管底部已沉入到沉渣之中;(3)能否同意掺入缓凝剂应经监理工程师批准。

3.可采用拔抽抖动导管(不可将导管口拔出混凝土面)。当所堵塞的导管长度较短时,也可以用型钢插入导管内来疏通导管,或在导管上固定附着式振捣器进行振动。

进入题库练习及模拟考试
