“微信扫一扫”进入考试题库练习及模拟考试
参考答案:↓
解析:
1.基础施工中“在基础砂浆强度达到设计强度的65%后及时分层回填夯实”错误,应改正为“在基础砂浆强度达到设计强度的75%后及时分层回填夯实”。
墙身施工“砂浆强度达到设计强度的65%时,及时进行墙背回填”错误,应改正为“砂浆强度达到设计强度的75%时,及时进行墙背回填”。
2.构造物A的名称是伸缩缝与沉降缝。
3.该挡土墙是在路基横断面的右侧。
4.该挡土墙施工应该设置脚手架。其墙高为3.95m,根据《公路工程施工安全技术规范》JTGF90—2015规定,砌筑施工中,高度超过2m作业应设置脚手架。
参考答案:↓
解析:
1.施工工艺流程为:整平原地面→铺设下层砂垫层→设备定位→打入套管→沉入砂袋→拔出套管→设备移位→埋砂袋头→铺上层砂垫层。
2.砂必须采用大于0.5mm 的颗粒占总重50% 以上、含泥量不大于3%、渗水率较高的中、粗砂。
3.对5 个被带出的砂袋,应在原孔位边上重打袋装砂井。

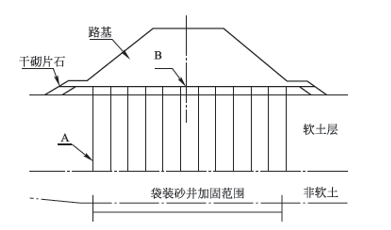

4.处理该软基的机械设备有袋装砂井打设机、机动翻斗车。图中构筑物A 是袋装砂井、B 是砂垫层。
参考答案:↓

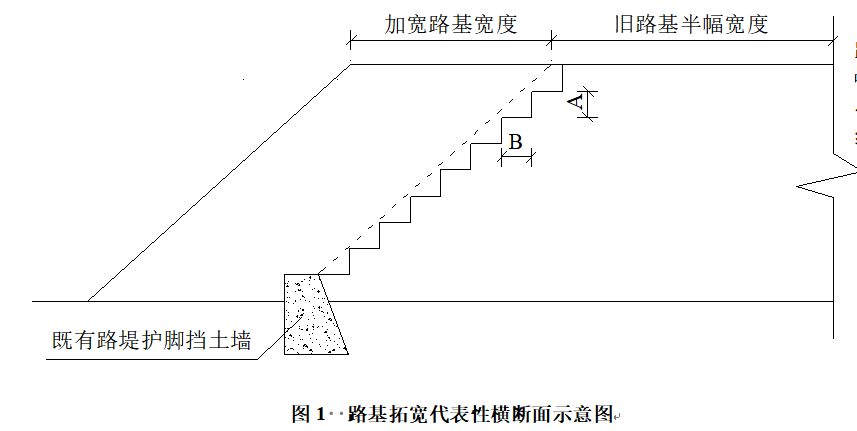

解析:
1.既有路堤护脚挡土墙可保留。
2.正确做法为:
① 应重新修建试验路段取得相关参数;
② 上边坡既有防护工程宜与路基开挖同步拆除。
3.A:1.0m;
B:1.0m;
C:沉降。
4.施工单位应采用中、粗砂制作袋装砂井;
D:沉入砂袋;
E:拔出套管。
5.袋装砂井施工质量的其他三个检查项目有:井距、井径、灌砂率。
参考答案:↓
解析:
1.应采用人工挖孔桩,因为地处滑坡地带且桩身断面为矩形,不适合机械钻孔。
2.施工工序为:①放轴线定桩位;④平整场地;⑤锁口梁施工;②桩护壁;⑥桩孔开挖;③钢筋笼制安;⑦桩身混凝土浇灌。
3.用于挖桩的设备有风压机、风镐、潜水泵、卷扬机、电动鼓风机。
4.施工过程中还应对地下水位、滑坡体变形进行监测。
参考答案:↓
解析:
1.特点:主要用于露天爆破,适用于均匀致密的硬土、次坚石、坚石,一次爆破的石方量一般为数十方至数百方。这种方法需打深炮孔,并需多次扩膛,操作技术要求高,其爆堆块度不匀、块度大,爆破飞石不易控制。装药量可根据药壶体积而定,一般介于10~60kg,最多可超过 100kg。
优点:药壶爆破可减少钻孔工作量,同时把延长药包变为集中药包,具有省药爆能利用高、爆破效率高、施工进度快、爆破成本较低等优点。。
2.该工程土石路堤填筑施工不合理。用于土石路堤的石料除了检测强度外还应该检查粒径,只有两者都合格方可使用。根据《公路路基施工技术规范》JTG/T3610—2019规定,松铺厚度应控制在400cm以内,具体应根据试验路确定松铺厚度。
3.不可以采纳。根据《公路路基施工技术规范》JTG/T3610—2019规定,公路石方开挖严禁采用硐室爆破,根据施工实际条件宜采用猫洞炮爆破。
参考答案:↓
解析:
1.叫横向挖掘法。适用于挖掘深且短的路堑。
2.优点:比较灵活,适用于地形艰险及爆破量较小地段(如打水沟、开挖便道、基坑等)。
3.光面爆破法。
4.根据背景资料,爆破的振动是引发滑坡的主要原因。
5.避免爆破引发滑坡,应采用静态破碎法,配合人工开挖进行施工或采用人工配合风镐开挖。
参考答案:↓
解析:
1.膨胀土系指土中含有较多的黏粒及其他亲水性较强的蒙脱石或伊利石等黏土矿物成分,且有遇水膨胀,失水收缩的特点,是一种特殊膨胀结构的黏质土。
2.第⑤条补充:应储备足够的工程材料。
3.不正确。因为膨胀土施工不适合安排在雨期施工。
4. ②每一层的表面,应做成2%~4% 的朝外的双向排水横坡。
⑤土质路堑挖至设计标高以上30~50cm 时应停止开挖,并在两侧挖排水沟。待雨期过后再挖到路床设计标高后再压实。
参考答案:↓
解析:
1.第(1)和(2)条是针对雨期施工提出的措施,第(3)和(4)条是针对冬期施工提出的措施。
2.施工方技术员提出的针对雨期施工措施合理,针对冬期施工提出的措施不合理,因为该工程不属于冬期施工范畴。
3.(1)雨期路堤施工地段除施工车辆外,应严格控制其他车辆在施工场地通行。
(2)保持场地不积水,如原地面松软,应采取换填措施。
(3)当天填筑的土层应当天完成压实。
(4)雨期填筑路堤需借土时,取土坑距离填方坡脚不宜小于3m。平原区路基纵向取土时,取土坑深度一般不宜大于1m。
参考答案:↓
解析:
1.X名称:人工修整;
Y名称:切缝(或锯缝);
Z名称:灌缝;
纵向接缝类型:缩缝。
2.需要检验的其他设计指标有:
(1)工作性(或和易性);
(2)耐磨性;
(3)抗冰冻性(或抗冻性);
(4)抗盐冻性。
3.改正后的正确做法是:竖曲线和平曲线路段按5~10m设置,滑模摊铺机底板设置为单向路拱形状。
4.可能造成干缩和温缩共同导致的收缩开裂(或横向开裂或纵向开裂或龟裂);
施工现场需采取停工措施,并尽可能选在缩缝或胀缝处设置横向施工缝,同时要采取加强覆盖养护(或加强保湿保温养护)措施。
参考答案:↓
解析:
1.土工布铺设于路堤底部,在路基自重作用下受拉产生抗滑力矩,提高路基稳定性。
2.不完备。工艺程序包括整平地面→振冲器就位对中→成孔→空气压缩机注入生石灰→边振动边拔出套管→振冲器移位→封紧生石灰桩孔。
3.合理。抛石挤淤,爆破排淤。
4.超载预压,排水砂垫层,塑料排水板,砂井,粉喷桩,袋装砂井等(写出其中五个)。
参考答案:↓
解析:
1.由于该公路地处丘陵区,等级为三级,路基土质砂类土,在做好排水设施和通道等充分准备的情况下,可以进行路基施工,但必须严格按照雨期施工规定执行。
2.施工方做的准备工作中,不完全充分。由于地处丘陵区,又逢雨季,因此施工前应将住地、库房、机具、生产设施设在最高洪水位以上地点或高地上,并应远离泥石流沟槽冲积堆一定距离。
3.路堤填筑中“每层保证0.3% 的排水横坡”错误。路堤填筑的每一层表面应设2%~4% 的排水横坡。路堑开挖中“边坡一次挖到设计标高”错误。挖方边坡不宜一次挖到设计坡面,应预留一定厚度的覆盖层,待雨期过后再修整到设计坡面。
参考答案:↓
解析:
1.对土体粒组判断正确,但工程性质结论错误,粉质土是较差的路基填筑材料。不能,粉质土不宜直接填筑于路床。

2.轻型击实法、重型击实法、振动台法,表面振动击实仪法。各自的适用范围见下表。
本工程最适宜的方法是重型击实试验。
3.不合理,因为检测项目不全,未测平整度。
4.局部含水量过高,超过最佳含水量(13.4%)两个百分点。不完全合理。为赶工期,施工单位掺入生石灰粉翻拌,待其含水量适宜后重新碾压过程中应该注意高填方路堤在施工中沉降时间的控制。
参考答案:↓
解析:

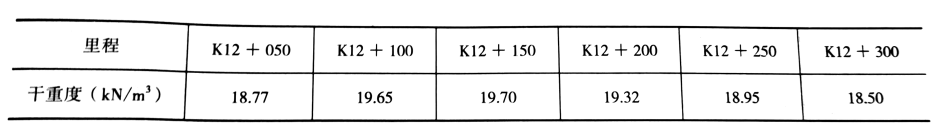

1.压实度=工地干重度/ 击实试验的最大干重度
点1 的压实度= 18.77/19.7×100% =95.28%
点2 的压实度= 19.65/19.7×100% =99.75%
点3 的压实度= 19.70/19.7×100% =100%
点4 的压实度= 19.32/19.7×100% =98.07%
点5 的压实度= 18.95/19.7×100% =96.19%
点6 的压实度= 18.50/19.7×100% =93.91%
2.宜采用水平分层填筑法。
3.还可以采用环刀法、核子密度湿度仪法。
参考答案:↓
解析:
1.边坡冲沟和边坡坍塌。施工时采用大爆破,使原本条件很差的边坡岩体松动开裂,抗冲刷能力下降,加上残积层松动而发生冲沟;施工后期坡顶残留物、危岩和浮石未彻底清理造成坍塌。
2.不正确。边坡坡度不能变陡,填筑时应适当增加宽度(约0.5m)并进行压实。
3.清理边坡后,植树、植草或采用砌石(混凝土)块防护等防护加固措施。
参考答案:↓
解析:
1.“采用一层粉土,一层砂性土,交错分层水平填筑,每层压实厚度22cm左右”错误。由于砂土、粉土没有塑性,受水流冲刷和风蚀易损坏,在使用时可掺入黏性大的土,同时采用不同性质的土应分别填筑,不得混填,每种填料层累计总厚不宜小于0.5m。
2.不完全合理。以硬质石料填筑地面上2m 高度范围后,还应用小碎石、石屑等材料嵌缝、整平再压实。
3.不能采纳。因为高填方路基宜早开工,避免填筑速度过快,下一道工序应尽量安排晚开工,以使高填方路基有充分的沉降时间。
参考答案:↓

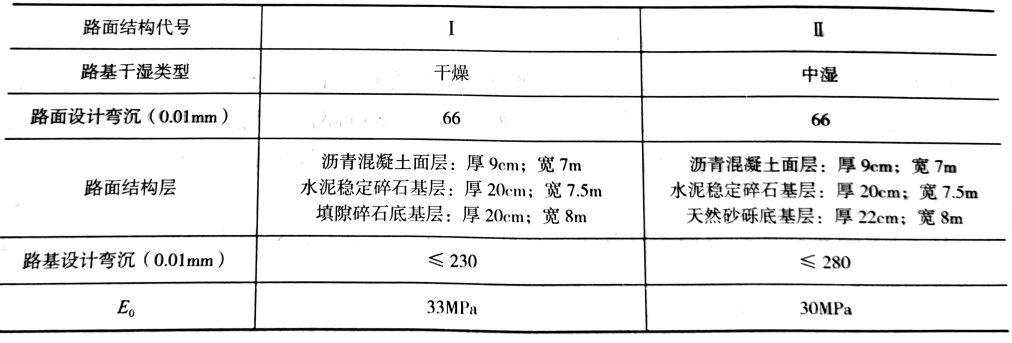

解析:
1.路基弹性模量(或路基回弹模量)。
2.初压:用8t 两轮压路机。复压与再次碾压:振动压路机。终压:12~15t 三轮压路机。
3.步骤A 是洒水。
4.该路段填隙碎石底基层应分2 层施工。填隙碎石的单层铺筑厚度宜为10~12cm,而该路段填隙碎石总厚度为20cm。
5.实测项目还有平整度。关键实测项目有压实度、厚度。
参考答案:↓
解析:

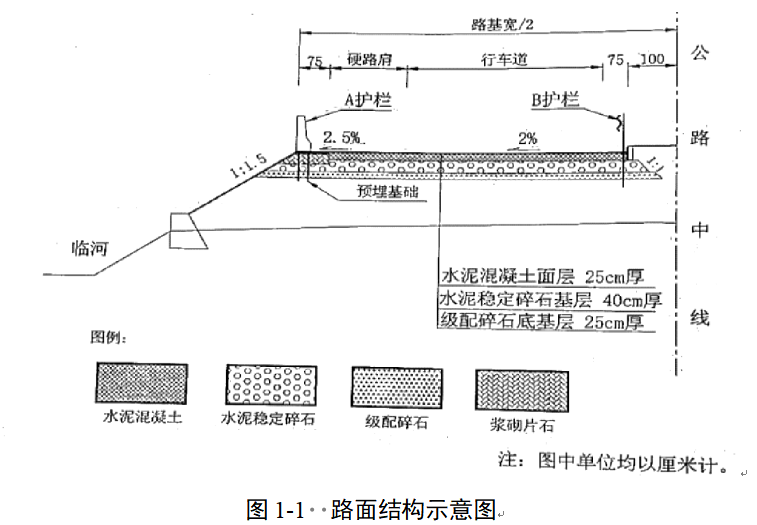

1.A护栏:钢筋混凝土墙式护栏(或钢筋混凝土护栏)、B护栏:金属梁柱式护栏(或波形梁护栏)。
2.本工程路面基层设计总厚度为40cm,分两层等厚度摊铺为:40/2=20cm,单层松铺厚度为:20×1.32=26.4cm。
3.① 正确;
②错误;水泥混凝土搅拌时,外加剂应以稀释溶液加入,其稀释用水和原液中的水量,应从拌合加水量中扣除;
③正确;
④错误;抗滑纹理做毕,应立即开始保湿养护,养护龄期不应少于5d,且混凝土强度满足要求后方可连接摊铺相邻车道面板。

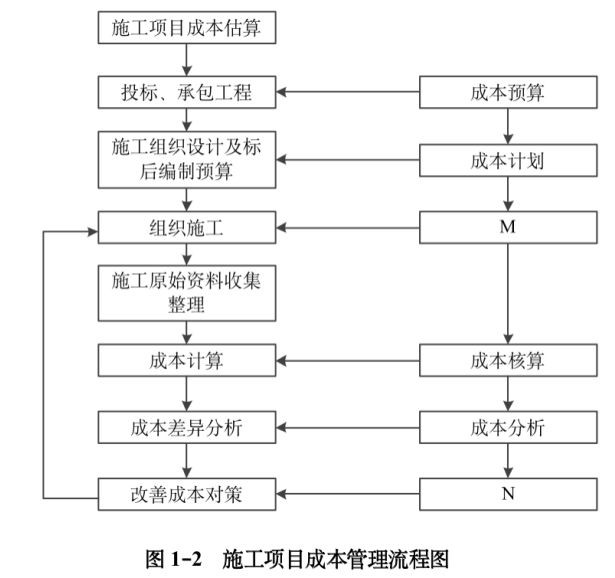

4.M为成本控制;N为成本考核。
参考答案:↓
解析:
1. 袋装砂井、塑料排水板
2.A——安全、B——环保
3.(1)在软基路段堆载预压完成后(或沉降稳定后)进行桥台、涵洞、通道工程施工。
(2)应在路堤达到临界高度前完成反压护道施工。
4. 事件三中:
(1)不正确,在路堤预压结束后施工浆砌片石护坡(或浆砌片石护坡宜在路堤沉降稳定后施工);
(2)不正确,所有石块应坐于砂浆(或先布砂浆再砌筑片石)(或坐浆上砌片石);
(3)正确;
(4)正确;
(5)不正确,护面墙防滑坎应与墙身同步施工。
5.监理单位或监理工程师或监理方应补充工程变更令(或变更指示)。
6.向建设单位提交索赔报告是错误的,承包人应该向监理工程师提交索赔报告。
分包人可以(或只能)向承包人提交索赔报告(或提出相应索赔)。
参考答案:↓
解析:
1.无机结合料稳定基层施工根据使用的材料不同可以分为:水泥稳定土基层施工、石灰稳定土基层施工、工业废渣稳定土基层施工。
无机结合料稳定基层施工根据施工方法不同可以分为:无机结合料基层路拌法施工;无机结合料基层中心站集中厂拌法施工。
2.准备下承层与施工放样,恢复中线。
3.第(3)点摊铺土的时间不对。应该是摊铺土应在摊铺水泥的前一天进行。
第(6)点拌合深度不对。应该是拌合深度应达稳定层底并宜侵入下承层5~10mm,以利上下层粘结。
第(7)点平地机整形方式不对。应该是在直线段,平地机由两侧向路中心进行刮平;在平曲线段,平地机由内侧向外侧进行刮平。必要时,再返回刮一遍。
第(8)点碾压方式不对。应该是直线和不设超高的平曲线段,由两侧路肩向路中心碾压;设超高的平曲线段,由内侧路肩向外侧路肩进行碾压。
