参考答案:↓
解析:
1.构件A:湿接缝。构件B:横隔板。
2.该桥多孔跨径总长:(30+30+30)×5=450m。
根据计算结果,对照“桥梁多孔跨径总长或单孔跨径分类表”,该桥多孔跨径总长介于100mm、1000m之间,属于大桥。
3.桥梁永久支座个数:4×5×5=100(个)。
4.(1)错误之处:防水卷材的搭接宽度沿卷材的长度方向为100mm,沿卷材的宽度方向为150mm。
正确做法:防水卷材的搭接宽度沿卷材的长度方向为150mm,沿卷材的宽度方向为100mm。
(2)错误之处:当风力大于5级时,防水卷材施工应采取点粘固定的防风措施。
正确做法:当风力大于5级时,严禁进行桥面防水层体系的施工。
(3)错误之处:防水卷材质量检验,根据外观质量检验合格,判定施工质量合格。
正确做法:防水卷材的质量检验缺少检验项目“粘结强度”,粘结强度是主控项目,需要100%合格。
5.(1)不妥之处:从下游向上游合龙。
正确做法:从上游向下游合龙。
(2)不妥之处:采用射水法助沉。
正确做法:钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉方法。
6.(1)压实、平整施工场地;
(2)安装钻机时应严格检查钻机的平整度和钻杆的垂直度,钻进过程中应定时检查主动钻杆的垂直度,发现偏差立即调整;
(3)定期检查钻头、钻杆、钻杆接头,发现问题及时维修或更换;
(4)在软硬土层交界面或倾斜岩面处钻进,应低速低钻压钻进。发现钻孔偏斜,应及时回填黏土,冲平后再低速低钻压钻进;
(5)在复杂地层钻进,必要时在钻杆上加设扶正器。
参考答案:↓
解析:
1.(1)全桥的箱梁数量:25×2=50孔
(2)试生产10孔后,还剩40孔箱梁待制作。
(3)2月内完成,需要台座数量:40孔/[5孔/(月·制梁台座)×2月)]=4个制梁台座
2.项目部错误之处:项目部在基层混凝土达到设计强度75%时进行了防水层施工。
正确做法:项目部应在基层混凝土达到设计强度80%时进行了防水层施工。
3.①预应力筋(预应力钢材);②波纹管(管道);③螺旋筋;④工作锚板(锚杯、锚环);⑤工作夹片
4.项目部应对进场材料查验出厂合格证、质量证明书、使用说明书、相关性能检测报告。
检验项目:外观检查、硬度检验、静载锚固性能试验。
5.根据相关规定,每批锚具应抽取5%且不少于5套进行硬度检验。80×5%=4套<5套,因此最少应抽检5套锚具。
有一个零件不合格时,应另取双倍数量的零件重做检验,仍有一件不合格时,则应对该批产品逐个检查,合格者方可使用。
6.(1)F:安装波纹管;G:浇筑混凝土;H:清理孔道;I:孔道压浆
(2)I工序的施工要求:
1)预应力筋张拉后,应及时进行孔道压浆,多跨连续有连接器的预应力筋孔道,应张拉完一段灌注一段。孔道压浆宜采用水泥浆。水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa。
2)压浆后应从检查孔抽查压浆的密实情况,如有不实,应及时处理。压浆作业,每一工作班应留取不少于3组试块,标养28d,以其抗压强度作为水泥浆质量的评定依据。
3)压浆过程中及压浆后48h内,结构混凝土的温度不得低于5℃,否则应采取保温措施。当白天气温高于35℃时,压浆宜在夜间进行。
4)孔道内的水泥浆强度达到设计要求后方可吊移预制构件;设计未要求时,应不低于砂浆设计强度的75%。
参考答案:↓
解析:
1.A:承台;B:伸缩装置(伸缩缝)
2.X:桩机(钻机)就位;Y:安放(安装)导管。
3.检验孔深,孔径,孔的倾斜度。
4.黏度;含砂率;胶体率;失水率;泥皮厚;静切力
5.(1)错误。正确做法:应将钻头提出孔外。
(2)错误。正确做法:不得采用加深钻孔深度代替清孔,需要通过泥浆置换进行清孔,保证孔内泥浆性能指标符合设计规定,孔底沉渣厚度满足设计要求。
(3)错误。正确做法:试压压力为孔底静水压力的1.5倍。
(4)错误。正确做法:使用流动性较大的混凝土。
(5)正确。
(6)错误。正确做法:灌注的桩顶标高应比设计高出0.5-1.0m,确保桩头浮浆凿出后桩基面混凝土达到设计要求。
(7)错误。正确做法:应该采用标准条件下养护的试块。桩身混凝土强度评定的混凝土试件应置于试验室标准养护条件下养护28d。
6.长螺旋钻孔、钻孔扩底、全套管的冲抓钻机
参考答案:↓
解析:

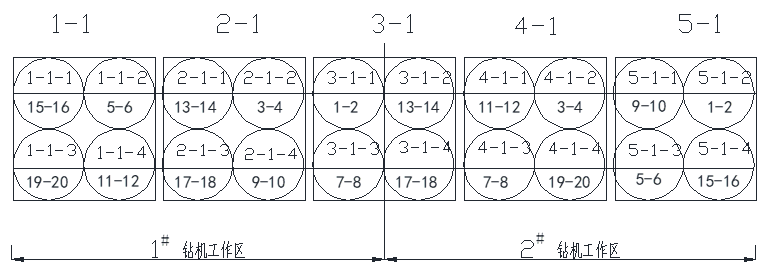

1.注:此题注意三号承台的时间,不能取5-6和9-10。(答案不唯一,下图为正确答案之一)。
2.钢筋笼标识应有桩位编号、检验合格的标识牌。
3.连接筋长度=孔口高程-桩顶高程-预留筋长度+焊口搭接长度
4.A=πR2h=3.14×0.62×(18+0.5)=20.91m3
首罐混凝土量=3.14×0.62×2.5=2.83m3
5.灌注前质检员应做混凝土坍落度试验、制作试件(块)。
参考答案:↓
解析:
1.该钻机为反循环回旋钻机
A是泥浆池;B是沉渣池(沉淀池);C是钻杆
2.
H=[(52-1.5-0.3)×1.1]/2.4=23.01m
V=3.14×(1.5/2)2×1.8×1.1+3.14×(0.28/2)2×23.01=4.91m3
3.导管埋置深度:(54-0.3-31.5)-(1.5×4+2×5)=6.2m
因在灌注过程中,导管的埋置深度宜控制在 2~6m。 而计算结果的6.2m大于6m,所以事件三中导管埋入混凝土深度不符合规定。
4.不妥之处一:安置导管完毕后,吊装钢筋笼。
正确做法:吊装钢筋笼后再安置导管。
不妥之处二:导管采用节长1.5m、2m、3m的钢管。
正确做法:节长宜为2m。
不妥之处三:水下混凝土灌注前,对导管进行气压试压试验。
正确做法:水下混凝土灌注前,对导管进行水密承压试验和接头抗拉试验,严禁气压试压试验。
5.灌注混凝土时发生堵管的原因还有灌注导管底距孔底深度太小、完成二次清孔后灌注混凝土的准备时间太长、隔水栓不规范、混凝土配制质量差、灌注过程中灌注导管埋深过大等。
第1006题
1.应如何避免预制台座基础发生沉降? 2.事件二做法正确吗?为什么? 3.事件三表明项目部哪些方面管理存在问题?
参考答案:↓
解析:
1.预制场台座基础处理必须满足梁体承重要求。当地基承载力足以满足梁体承重要求时,可直接在地基上做台座基础;如果地基达不到承载力要求,则必须对地基进行加固处理,以保证处理后的地基的承载力满足规范或设计要求,然后在上面浇筑混凝土基础。
另外,做好预制场场地排水工作也至关重要,以防止雨水浸泡地基。只有这样,才能保证台座基础不发生沉降。
2.不正确。因为按照相关规范的规定,T 形梁在台座上张拉压浆后,孔道内的水泥浆强度达到设计要求后方可吊移预制构件;设计未要求时,应不低于设计强度的75%,否则,容易发生锚具破损、钢绞线断丝现象,从而导致安全质量事故发生。
3.首先是安全管理存在管理不到位问题,按照起重设备安全技术操作规范要求,当龙门吊作业时,作业范围下面不能有人;其次,对龙门吊司机和钢筋工也存在安全技术教育不到位问题;项目部安全生产负责人应采取有效措施纠正。
参考答案:↓
解析:
1.(1)隧道范围内重点监测项目:地面沉降、构(建)筑物沉降、拱顶下沉、净空收敛、构(建)筑物倾斜、隧道内观测。
(2)道路重点监测地面变形及路面开裂。
(3)工作井井重点监测围护结构顶部水平位移及周边学校、居民楼、广场地表沉降。
2.隧道相向开挖贯通施工的控制措施:相向开挖的两个开挖面相距约2倍隧径时,应停止一个开挖面作业,进行封闭;由另一开挖面作贯通开挖。对隧道中线和高程进行复测(测量),及时纠偏。
3.噪声污染防治:对施工现场噪声进行检测和记录,严格控制在国家噪声标准允许范围内;强噪声设备宜设置在远离居民区的一侧,采取消声、吸声、隔声等有效措施;车辆进出禁止鸣笛;确需夜间施工的应提前至有关部门提出申请,经批准后方可进行夜间施工,并协同当地居委会公告附近居民。
4.A:水平钻孔;B:封口。
5.(1)错误之处:喷射混凝土应紧跟开挖工作面,应分段、分片、分层,由上而下顺序进行。
正确做法:喷射混凝土应紧跟开挖工作面,应分段、分片、分层,由下而上顺序进行。
(2)错误之处:喷头与受喷面呈45°~60°,距离宜为0.6~1.0m。
正确做法:喷头与受喷面应垂直,距离宜为0.6~1.0m。
(3)错误之处:后一层喷射应在前一层混凝土初凝前进行。
正确做法:后一层喷射应在前一层混凝土终凝后进行。
参考答案:↓
解析:
1.(1)围护结构可变更为:SMW工法桩;地下连续墙。
(2)①钻孔灌注桩的分项工程:机械成孔;钢筋笼制作与安装;混凝土灌注。
②钻孔灌注桩的检验批:每根桩。
(3)先施工钻孔灌注桩,后施工旋喷桩。
2.需要组织专家论证的工程:①深基坑的土方开挖工程;②深基坑的支护工程;③深基坑的降水工程。
3.顺序:安装第一道支撑→安装第二道支撑→安装换撑→拆除第二道支撑→拆除换撑→拆除第一道支撑。
4.(1)护筒作用:①导向定位;②维持泥浆面;③保护孔口防止塌方。
(2)护筒顶面宜高出施工水位或地下水位2m,并宜高出施工地面0.3m。
5.原因:流程错误。施工单位自检合格后,由总监理工程师组织对工程质量进行竣工预验收,施工单位及时整改存在的问题,整改完毕后,方可向建设单位提交工程竣工报告,申请竣工验收。
参考答案:↓
解析:
1.A-插入型钢,B-注浆。
2.深层搅拌法、高压旋喷注浆法。取芯法
3.水、泡沫。
4.全站仪、陀螺全站仪、水准仪。
5.(10000-780)×2÷2=9220环。
参考答案:↓
解析:
1.(1)西侧开挖深度:4.0m
东侧开挖深度:4.0+2000×0.5‰=5.0m
平均开挖深度:(4+5)/2=4.5m
(2)本工程为粉质黏土:故放坡取值为1:0.5
根据沟槽深度及公称直径可知:沟槽底宽取值为1.5m
槽顶部开挖宽度=1.5+4.5×0.5×2=6m
2.开挖土方量:(6+1.5)×4.5/2×2000=33750m3
3.沟槽开挖方向:由下游向上游进行,即由东向西。
管道安装方向:由下游向上游进行,即由东向西。
4.项目技术负责人的做法正确。
理由:槽底局部超挖或发生扰动时,超挖深度不超过150mm时,可用挖槽原土回填夯实。
5.(1)基底验收还应通知:建设单位;勘察单位;设计单位;市场监督管理部门。
(2)基底验收项目:地基承载力;基底高程;轴线偏位;基坑尺寸。
6.不正确。
理由:采用热熔连接接口时,应选择在当日温度较低或接近最低时进行。
参考答案:↓
解析:
1.沟槽开挖专项施工方案只经过项目经理审批不妥。
正确做法:沟槽挖深至少 5m,属于超过一定规模的危险性较大的分部分项工程,需要编写专项施工方案。专项方案需要经过总承包单位技术负责人审核,总监理工程师审查,并经专家论证通过后方可实施。
2.①因为移动护栏占路属于扩大面积,未提前办理变更手续,违反了占用或挖掘城市道路管理有关规定;
②未按照批准的位置、面积、期限占用或挖掘城市道路、或者需要移动位置、扩大面积、延长时间,未提前办理变更手续的,由市政工程行政主管部门责令限期改正,可以处2万元以下的罚款;造成损失的,应当依法承担赔偿责任。
3.①错误之处:沟槽开挖,采用液压反铲挖至设计标高。
正确做法:机械开挖时留出20-30cm人工开挖清底,以防止基础土方超挖。
②错误之处:槽底宽1.2m,沟槽放坡。
正确做法:槽底开挖宽度,需要加上管道两侧的工作面宽度以及支撑厚度(可取150mm~200mm)。
③错误之处:挖土机开挖沟槽时发现有一段废弃的旧排水砖沟,约请监理工程师查看后,项目部进行挖除和基础换填处理。
正确做法:当槽底地基土质局部遇到松软地基、流砂、溶洞、墓穴等,报请监理,监理上报建设单位,建设单位通知设计单位,应由设计单位提出处理措施和变更设计,由监理出具变更令,地基局部回填处理应满足设计要求和规定的压实度要求。
4.因为计量工程师是按施工合同文件执行计量支付的。项目部应就此项增加的工作量,事先征得设计变更或洽商并收集充分证据。
5.错误之处:钢管下腋角采用挖掘机铲运黏性土回填。
正确做法:①腋角采用中粗砂回填;②应该人工回填。
6.(1)不达标。规范规定钢管或球墨铸铁管道的竖向变形率不能超过管径的2%,背景资料中DN1200mm钢管的竖向变形达30mm,变形率30÷1200×100%=2.5%,超出允许变形值,显然施工质量达不到合格标准。
(2)钢管变形率介于2%、3%之间,需要:
1)挖出回填材料至露出管径85%处,管道周围内应人工挖掘以避免损伤管壁;
2)挖出管节局部有损伤时,应进行修复或更换;
3)重新夯实管道底部的回填材料;
4)选用适合回填材料按规定要求重新回填施工,直至设计高程;
5)按规定重新检测管道的变形率。
(3)分析原因主要有:首先是管道内支撑间距过大,不能满足吊运要求;其次是管道腋角回填压实度不合格,钢管两侧压实度必须不小于95%。
参考答案:↓
解析:
1. 准备工作有:对供热管道穿越处道路(桥梁、地下管线)进行调查,确认准确位置与使用状况;在现场调研基础上,根据工程设计和水文地质条件,选择施工方法并编制专项方案,并征得路政和权属部门认可;对邻近受施工影响的建(构)筑物、管线,应事先采用土体加固或隔离保护措施。
2.当穿越部位上部的建(构)筑物有特殊要求时,顶进施工方法应符合有关的专业标准;顶管设备应根据土质情况、地下水位、安全等因素合理选用顶管机型;钢套管顶进时,顶进外周壁及上顶部不得超挖;容易坍塌的土壤要事先进行加固处理;管道背后空隙应及时注浆充填密实。
3.管道焊接有返修后的焊缝,无损探伤检验规定:不合格焊缝的焊工所焊的其他焊缝按规定的检验比例、检验方法和检验标准加倍抽检,仍有不合格时,对该焊工所焊的全部焊缝进行无损探伤检验。
4.本案例中穿越河流、道路和不具备水压试验条件管段的焊口要做100%的无损探伤检验。
5.应判为不合格。按现行的行业标准《城镇供热管网工程施工及验收规范》规定:当使用超声波和射线两种方法进行无损探伤检验时,只要其中有一种探伤检验不合格.该道焊缝即判定为不合格。
6.(1)不符合。规范规定:间断焊接时间超过6个月,再次上岗前应重新考试。
(2)不符合。规范规定:连接坡口处及两侧10mm范围应清除油污、铁锈、毛刺等杂物,清理合格后应及时施焊。
参考答案:↓
解析:
1.H=40.64m-37.04m+0.3m+0.1m=4m。
M=40.64m-3.1m-3m=34.54m。
B=3.1m×1+1m+3m×1+0.8m+5.5m+1.8m+0.3m+1.45m+4m×0.5=18.95m。
2.(1)地层:粉质黏土、细砂—中砂。
(2)n=(5.5m-0.8m-1.45m-0.3m-1.8m)÷(3.1m+3m-4m)=0.55。
3.(1)坍塌原因:①边坡细砂—中砂地层土体黏聚力差,易坍塌;②雨季施工;③边坡坡度过陡;④未根据不同土质采用不同坡度,未在不同土层处做成折线形边坡或留置台阶;⑤未采取护坡措施;⑥坡顶雨水箱涵附加荷载过大。
(2)边坡处理措施:①减小边坡坡度,根据不同土层合理确定边坡坡度,并在不同土层处做成折线形边坡或留置台阶;②坡顶采取防水、排水、截水等防护措施;③坡脚压载;④采取叠放砂包或土袋、水泥砂浆或细石混凝土抹面、挂网喷浆或混凝土、塑料膜或土工织物覆盖坡面等护坡措施。
4.处理措施:采用机械切割或人工刨除层厚不足部分,使工作缝成直角连接,清除切割时留下的泥水,干燥后涂刷粘层油,铺筑新混合料,接槎软化后,先横向碾压,再纵向碾压,连接平顺。
5.(1)沥青路面压实度测定方法:①钻芯法;②核子密度仪法。
(2)改性沥青面层振动压实原则:振动压实应遵循“紧跟、慢压、高频、低幅”的原则。
第1014题
1.冲击钻成孔过程中,如何在土层的变化处判断土层的类型。 2.针对事件一中还需对泥浆那些指标进行检验和控制。 3.针对事件二应选用何种成桩设备和成桩方式,并说明理由。 4.事件三中项目部应采取哪些整改措施?
参考答案:↓
解析:
1.(1)每钻进4~5m应验孔一次,在更换钻头前或容易缩孔处,均应验孔并应做记录。
(2)根据地质资料,结合现场取样进行综合判定。
2.含砂率、胶体率、失水率、pH值、泥皮厚、静切力
3.成桩设备是旋挖钻机,成孔方式是泥浆护壁成孔
理由:旋挖钻成孔施工速度快,需用泥浆量少。
4.①项目部应尽量在白天施工,若确需夜间施工22时至次日6时施工应征得相关部门的批准并协同当地居委会公告附近居民
②夜间运输材料的车辆进入施工现场,严禁鸣笛,装卸材料应做到轻拿轻放。
对使用时产生噪声和振动的施工机具,应当采取消声、吸声、隔声等有效控制和降低噪声措施,噪声大的设备,采用隔声棚降噪。
③对施工照明器具的种类、灯光亮度应严格控制,现场照明灯具应配备定向照明灯罩,使用前调整好照射角,不得射入居民家,夜间施工照明灯罩使用率达100%。
参考答案:↓
解析:
1.专项施工方案是施工组织设计的核心内容,主要包括:施工方法(工艺)的确定、施工机具(设备)的选择、施工顺序(流程)的确定。
2.不符合《城市道路管理条例》的规定:因特殊情况需要临时占用城市道路,须经市政工程行政主管部门和公安交通管理部门批准,方可按照规定占用。
3.不齐全。
还应对临时支架、支承、吊机等临时结构进行强度、刚度及稳定性验算。
4.不全面。
还应对分包方提出安全要求并认真监督、检查,承包方负责项目安全控制,分包方服从承包方的管理,分包方对本施工现场的安全工作负责。
参考答案:↓
解析:
1.雨水方沟开挖深度计算:
东端雨水方沟开挖深度=沟底相对高差+沟壁厚+混凝土垫层厚=[0.0-(-5.0)]+0.2+0.1=5.3m。
西端雨水方沟开挖深度=5.3+1.5‰×1000= 6.8m。
2.④→③→①→②→⑤ (或雨水方沟→给水管道→辅路→主路→两侧人行道及隔离带(绿化))。
3.①做好路基排水、排除积水;②土料翻晒处理;③换土;④土料掺拌石灰处理;⑤处理后的路基含水量在最佳含水量附近,重新压实。
4.原因:超出施工临时用地范围,应经有关部门批准(或未经批准占用绿地)。
正确做法:如需临时占用,须经城市人民政府城市绿化行政主管部门同意,并按有关规定办理临时用地手续(并在竣工后恢复原貌)。
参考答案:↓
解析:
1.池壁的施工工序为:(2)一(3)一(5)一(1)一(4)一(6)。
2.水池渗水量计算,按池壁(不含内隔墙)和池底的浸湿面积计算。
3.本例中,(1)沉淀池底板不变,按原有单价。其他类似施工参照水泵房定价。
(2)池壁现浇,可参照本项目的同类:工程曝气池确定。
(3)电热预应力施工单价需要项目部重新提出,经建设方确认。
4.措施费的确定方法如下:
(1)合同中已有适用项目措施费的,按合同中的执行;
(2)合同中没有适用项目措施费的,由承包人提出合理的措施费,经发包人确定后执行。且措施费计算中,如果能准确计算工程量的,应按综合单价计价,如果不能准确计算工程量或不能计算工程量的应按“项”计价。
本例中,装配改现浇,应调整:①新增现浇模板费用。②新增预应力的费用。③调整原装配的吊具费。
5.组织张拉前事故处理还应做的工作:
(1)事故处理应执行四不放过原则:事故原因未查明不放过、事故责任者没有得到处罚不放过、相关人员没有得到安全教育不放过、没有制定整改措施不放过。
(2)针对本例,组织张拉前还应:①针对查明的事故原因,对原先没有考虑或考虑不足的安全隐患制订更为系统的防护措施;②对直接作业人员进行更深层的安全技术交底;③重新组织安全培训,考核合格后持证上岗。
