某公司承建某城市道路综合市政改造工程,总长2.17km,道路横断面为三幅路形式,主路机动车道为改性沥青混凝土面层,宽度18m,同期敷设雨水、污水等管线。污水干线采用HDPE双壁波纹管,管道直径D为600mm~1000mm,雨水干线为3600mm×1800mm钢筋混凝土箱涵,底板、围墙结构厚度均为300mm。

管线设计为明开槽施工,自然放坡,雨、污水管线采用合槽方法施工,如图1所示,无地下水,由于开工日期滞后,工程进入雨季实施。

沟槽开挖完成后,污水沟槽南侧边坡出现局部坍塌,为保证边坡稳定,减少对箱涵结构施工影响,项目部对南侧边坡采取措施处理。

为控制污水HDPE管道在回填过程中发生较大的变形、破损,项目部决定在回填施工中采取管内架设支撑,加强成品保护等措施。

项目部分段组织道路沥青底面层施工,并细化横缝处理等技术措施,主路改性沥青面层采用多台摊铺机呈梯队式,全幅摊铺,压路机按试验确定的数量、组合方式和速度进行碾压,以保证路面成型平整度和压实度。

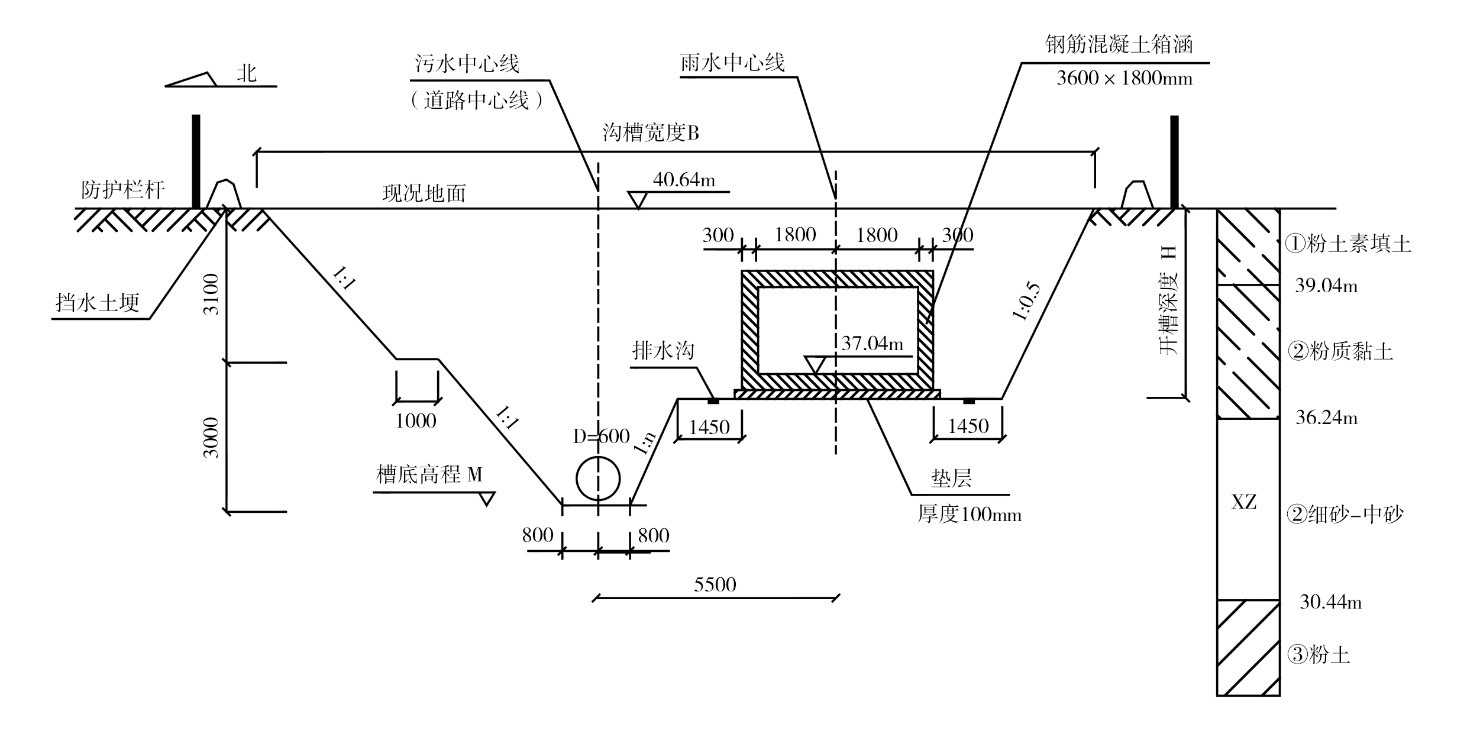

图1沟槽开挖断面图

(高程单位为m,其他单位为mm)

1.根据图1,列式计算雨水管道开槽深度H、污水管道槽底高程M和沟槽宽度B(单位为m)。

2.根据图1,指出污水沟槽南侧边坡的主要地层,并列式计算其边坡坡度中的n值(保留小数点后2位)。

3.试分析该污水沟槽南侧边坡坍塌的可能原因?并列出可采取的边坡处理措施。

4.试述沥青底面层横缝处理措施。

5.沥青路面压实度有哪些测定方法?试述改性沥青面层振动压实还应注意遵循哪些原则?



知识点:案例题


参考答案:↓


解析:

1.H=40.64m-37.04m+0.3m+0.1m=4m。

M=40.64m-3.1m-3m=34.54m。

B=3.1m×1+1m+3m×1+0.8m+5.5m+1.8m+0.3m+1.45m+4m×0.5=18.95m。

2.(1)地层:粉质黏土、细砂—中砂。

(2)n=(5.5m-0.8m-1.45m-0.3m-1.8m)÷(3.1m+3m-4m)=0.55。

3.(1)坍塌原因:①边坡细砂—中砂地层土体黏聚力差,易坍塌;②雨季施工;③边坡坡度过陡;④未根据不同土质采用不同坡度,未在不同土层处做成折线形边坡或留置台阶;⑤未采取护坡措施;⑥坡顶雨水箱涵附加荷载过大。

(2)边坡处理措施:①减小边坡坡度,根据不同土层合理确定边坡坡度,并在不同土层处做成折线形边坡或留置台阶;②坡顶采取防水、排水、截水等防护措施;③坡脚压载;④采取叠放砂包或土袋、水泥砂浆或细石混凝土抹面、挂网喷浆或混凝土、塑料膜或土工织物覆盖坡面等护坡措施。

4.处理措施:采用机械切割或人工刨除层厚不足部分,使工作缝成直角连接,清除切割时留下的泥水,干燥后涂刷粘层油,铺筑新混合料,接槎软化后,先横向碾压,再纵向碾压,连接平顺。

5.(1)沥青路面压实度测定方法:①钻芯法;②核子密度仪法。

(2)改性沥青面层振动压实原则:振动压实应遵循“紧跟、慢压、高频、低幅”的原则。
