某施工单位承建一座双线铁路桥,该桥上部结构为5×32m简支箱梁,基础设计为钻孔灌注桩,桩径1.2m,桩长32~48m。该桥立面布置如图1所示。

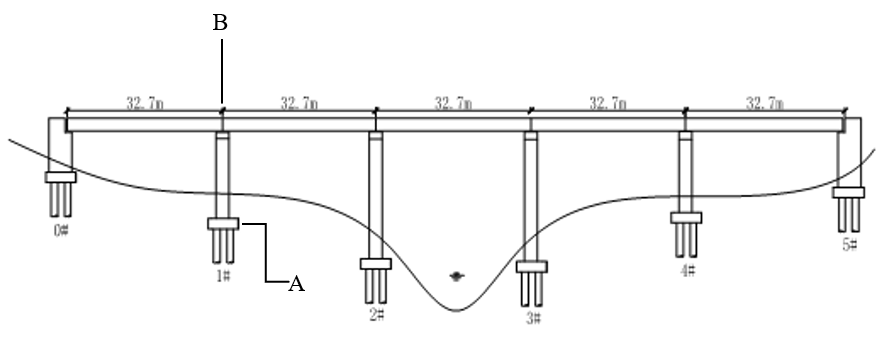

图1简支箱梁桥立面布置示意图
桥址区域地质从上至下为:人工素填土、黏性土、全风化泥岩、强风化泥质灰岩。
桩基采用冲击钻机成孔,导管法浇筑水下混凝土,强度等级为C30。
施工过程中发生以下事件:
事件一:项目经理部编制的钻孔灌注桩施工工艺流程内容为:施工准备→埋设钻孔护筒→搭设作业平台→X→钻孔→成孔检测→清孔→安放钢筋笼→Y→浇筑水下混凝土→拔出导管、护筒→基桩检测。
事件二:本桥1#~4#墩采用泥浆护壁钻孔,施工队在上述墩位间设置泥浆池,采用优质黏土造浆。为了保证泥浆质量,项目经理部技术人员对泥浆比重和pH值进行了检测,所检测指标均合格。
事件三:项目经理部编写了钻孔灌注桩技术交底书,部分内容为:
(1)钻孔作业应连续进行,因故停钻时,应将钻头提升至泥浆面位置。
(2)采用加深钻孔深度的方式代替清孔,节约泥浆用量,减少环境污染。
(3)导管应试拼试压,试压的压力为孔底静水压力的1.2倍。
(4)当混凝土面上升到钢筋笼下端时,为防止钢筋笼上浮,使用流动性较小的混凝土浇筑,并减慢浇筑速度。
(5)每钻进4~5m应验孔一次,采用抽渣筒排渣并应及时补给泥浆,保持孔内泥浆面稳定。
(6)灌注混凝土过程中注意测量混凝土顶面高程,灌注至桩顶设计标高时即停止施工。
(7)用于桩身混凝土强度评定的混凝土试件置于桩位处现场,与工程桩同条件养护。
事件四:0#台、5#台台址地势较高,桩基施工具备干作业成孔条件,根据设计方案已知桩尖进入黏性土层2m。项目经理部组织编写了干作业浇筑混凝土作业指导书。
1.写出图1中构件A、B的名称。
2.针对事件一,写出X、Y代表的工序名称。
3.事件一中,钻孔深度达到设计高程后进行的成孔检测包括哪些项目?
4.针对事件二,还有哪些泥浆性能指标需要检测?
5.逐条判断事件三所列的技术交底书内容是否正确,若错误请写出正确做法。
6.根据事件四说明可以采用的干作业成孔设备。
参考答案:↓
解析:
1.A:承台;B:伸缩装置(伸缩缝)
2.X:桩机(钻机)就位;Y:安放(安装)导管。
3.检验孔深,孔径,孔的倾斜度。
4.黏度;含砂率;胶体率;失水率;泥皮厚;静切力
5.(1)错误。正确做法:应将钻头提出孔外。
(2)错误。正确做法:不得采用加深钻孔深度代替清孔,需要通过泥浆置换进行清孔,保证孔内泥浆性能指标符合设计规定,孔底沉渣厚度满足设计要求。
(3)错误。正确做法:试压压力为孔底静水压力的1.5倍。
(4)错误。正确做法:使用流动性较大的混凝土。
(5)正确。
(6)错误。正确做法:灌注的桩顶标高应比设计高出0.5-1.0m,确保桩头浮浆凿出后桩基面混凝土达到设计要求。
(7)错误。正确做法:应该采用标准条件下养护的试块。桩身混凝土强度评定的混凝土试件应置于试验室标准养护条件下养护28d。
6.长螺旋钻孔、钻孔扩底、全套管的冲抓钻机
