2024年一级建造师《市政公用工程管理与实务》章节精编习题(1017题)


某市为缓解交通压力,提高车辆通行能力,建设一双向六车道隧道下穿现状城市道路和部分路口。该隧道主跨隧道设计为双跨钢筋混凝土闭合框架结构,两侧引道设计为钢筋混凝土U型槽,U型槽段长280米,隧道浅埋段长110m。该隧道基坑围护结构采用钻孔灌注桩,嵌入高压旋喷桩止水帷幕,施工现场周围有多条地下管线,地下水埋深位于地表以下5m。主跨隧道横断面如图1所示。

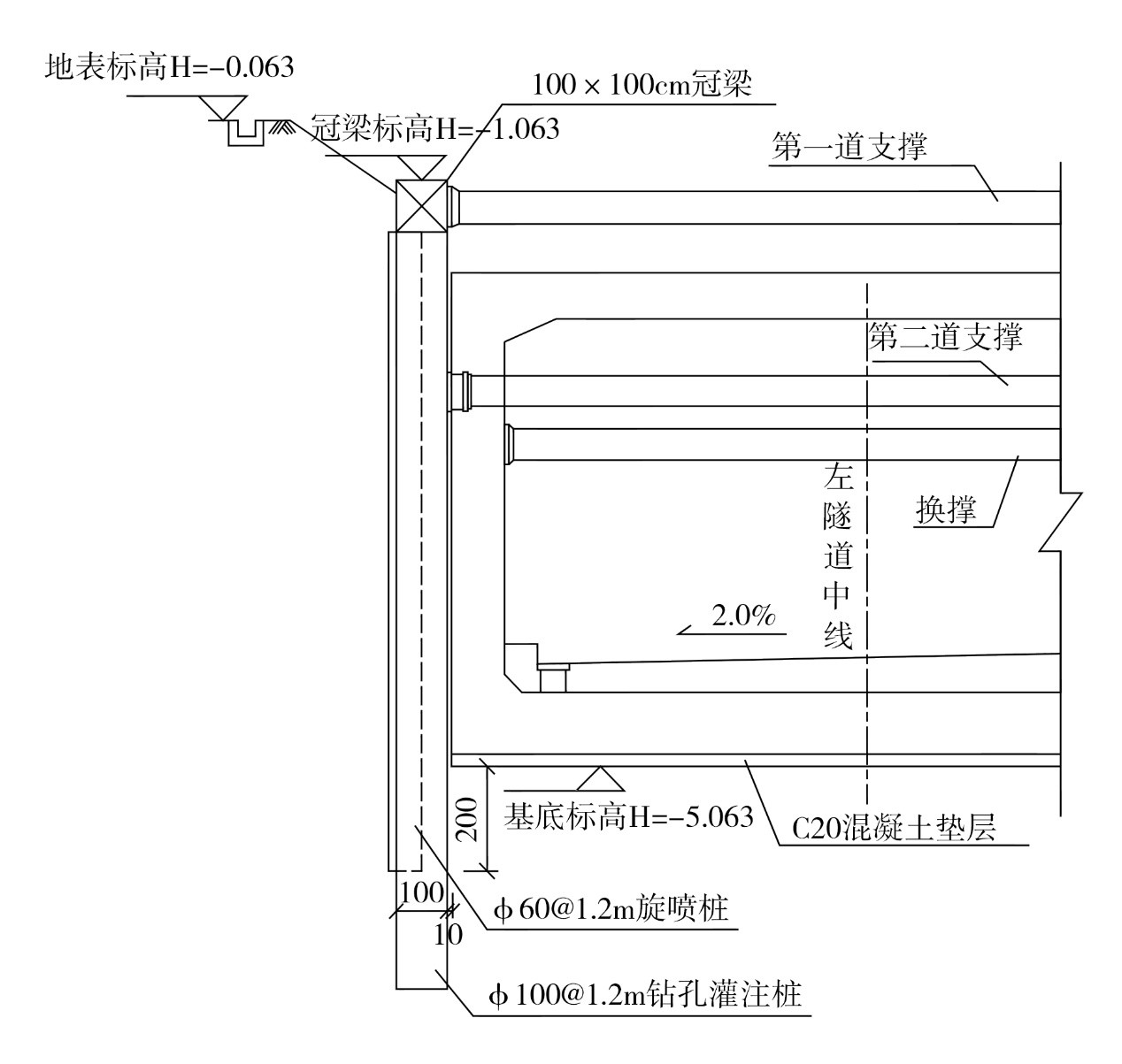

图1  主跨隧道横断面图(尺寸单位:cm;高程单位:m)

A公司中标承建该隧道工程,施工过程中发生如下事件:

事件一:本工程围护结构钻孔灌注桩采用冲击钻成孔,项目部在孔口埋设护筒,进行了冲击钻冲孔、排渣作业。

事件二:本工程基坑开挖过程中,项目部采取了真空井点和集水明排相结合的降排水方案。基坑开挖至基底后进行了基底验收。

事件三:工程完工,施工单位自检合格后,随即向建设单位提交了工程竣工报告,申请竣工验收,被建设单位退回。

1.该围护结构可变更为哪些形式?写出钻孔灌注桩的分项工程和检验批,并指出钻孔灌注桩和旋喷桩施工的先后顺序。

2.列出本项目需要组织专家论证的工程名称。

3.写出图1中第一道支撑、第二道支撑、换撑的安装和拆除的先后顺序。(用→排序)

4.事件一中,孔口埋设的护筒有何作用?护筒的顶面高度有何要求?

5.事件三中,指出建设单位退回施工单位工程竣工报告的原因。



知识点:案例题


参考答案:↓


解析:

1.(1)围护结构可变更为:SMW工法桩;地下连续墙。

(2)①钻孔灌注桩的分项工程:机械成孔;钢筋笼制作与安装;混凝土灌注。

②钻孔灌注桩的检验批:每根桩。

(3)先施工钻孔灌注桩,后施工旋喷桩。

2.需要组织专家论证的工程:①深基坑的土方开挖工程;②深基坑的支护工程;③深基坑的降水工程。

3.顺序:安装第一道支撑→安装第二道支撑→安装换撑→拆除第二道支撑→拆除换撑→拆除第一道支撑。

4.(1)护筒作用:①导向定位;②维持泥浆面;③保护孔口防止塌方。

(2)护筒顶面宜高出施工水位或地下水位2m,并宜高出施工地面0.3m。

5.原因:流程错误。施工单位自检合格后,由总监理工程师组织对工程质量进行竣工预验收,施工单位及时整改存在的问题,整改完毕后,方可向建设单位提交工程竣工报告,申请竣工验收。
