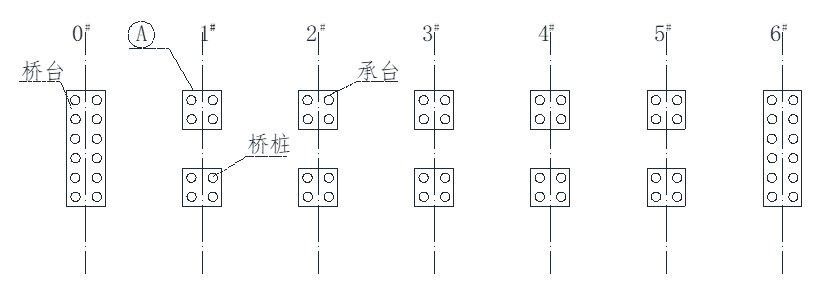

某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径1200mm,桩长18m,承台、桥台的位置如图1-1所示,承台的桩位编号如图1-2所示。
图1-1承台桥台位置示意图

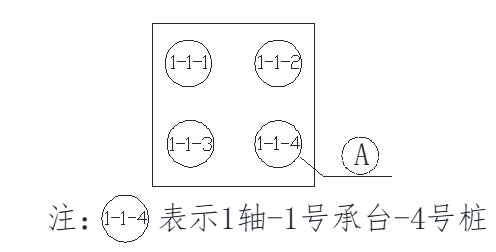

图1-2承台钻孔编号图

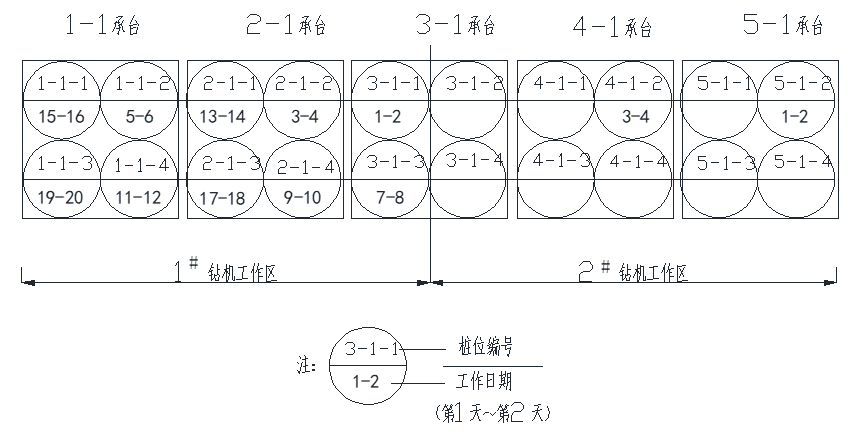

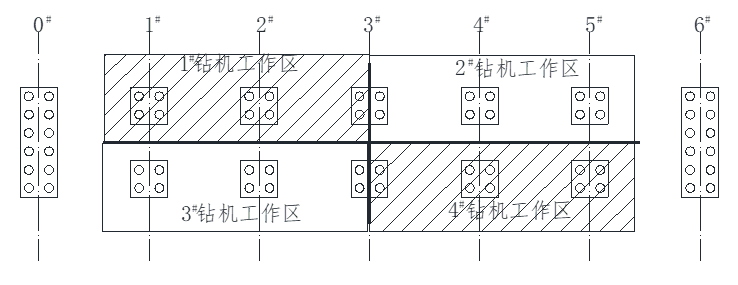

事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图1-3,并提出了要求:①每台钻机完成10根桩;②一座承台只能安排1台钻机作业;③同一承台两桩施工间隙时间为2天。1#钻机工作进度安排及2#钻机部分工作进度安排如图1-4所示。
图1-3 钻机作业区划分图
图1-4 1#钻机、2#钻机工作进度安排示意图
事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底0.5m。
事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为A m3,商品混凝土到达现场后施工人员通过在导管内安放隔水球,导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2 m。
1.事件一中补全2#钻机工作区作业计划,用图1-4的形式表示。(将此图复制到答题卡上作答,在试卷上答题无效)
2.钢筋笼标识应有哪些内容?
3.事件二中吊放钢筋笼入孔时桩顶高度定位连接筋长度如何确定,用计算公式(文字)表示。
4.按照灌注桩施工技术要求,事件三中A值和首罐混凝土最小用量各为多少?
5.混凝土灌注前项目部质检员对到达现场商品混凝土应做哪些工作?
参考答案:↓
解析:
1.注:此题注意三号承台的时间,不能取5-6和9-10。(答案不唯一,下图为正确答案之一)。
2.钢筋笼标识应有桩位编号、检验合格的标识牌。
3.连接筋长度=孔口高程-桩顶高程-预留筋长度+焊口搭接长度
4.A=πR2h=3.14×0.62×(18+0.5)=20.91m3
首罐混凝土量=3.14×0.62×2.5=2.83m3
5.灌注前质检员应做混凝土坍落度试验、制作试件(块)。
