某公司承建城区排水主干管道工程,采用浅埋暗挖隧道形式,隧道开挖断面4.2m×3.5m。为加快施工进度,项目部分别设置了A、B两座浅埋暗挖工作井,进行相向开挖,平面布置如图1所示,井室平面尺寸长6.0m、宽5.0m。井室和隧道均设计为复合式衬砌结构,初期支护采用钢格栅+钢筋网+喷射混凝土,二衬为模筑混凝土结构,衬层间设塑料板防水层。隧道穿越土层主要为砂层、粉质黏土层,无地下水。

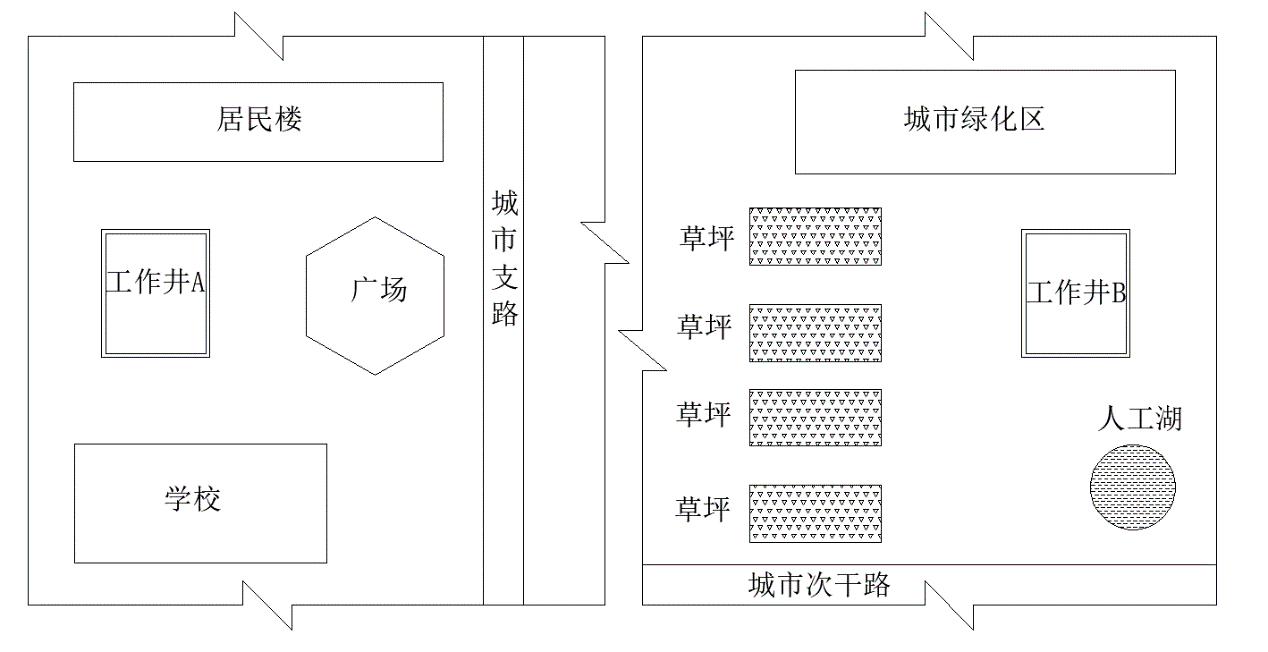

图1 车站隧道工作井位置布置图
施工前,项目部根据工程地质条件,分别编制了工作井A和B的专项施工方案,其中包括锁口圈梁的施工方案。施工区域项目部拟釆取以下环保措施:
(1)对现场临时路面进行硬化,散装材料进行覆盖。
(2)临时堆土采用密目网进行覆盖。
(3)夜间施工部进行露天焊接作业,控制好照明装置灯光亮度。
施工过程中,发生了如下事件:
事件一:工作井完成之后,项目部采用管棚施工作为浅埋暗挖隧道的超前预支护,其工艺流程为:测放孔位→钻机就位→A→压入钢管→注浆(向钢管内和管周围土体)→B→开挖。
事件二:隧道开挖之后,项目部进行初期支护施工:喷射混凝土紧跟开挖工作面,分段、分片、分层,由上而下顺序进行;喷头与受喷面呈45°~60°,距离为0.6~1.0m;后一层喷射在前一层混凝土初凝前进行。
1.写出排水主干管道工程采用隧道下穿施工的重点监测项目。
2.写出隧道相向开挖贯通施工的控制措施。
3.补充项目部在施工区域还应采取的噪声污染控制措施。
4.写出事件一中工序A和工序B的名称。
5.指出并改正事件二中项目部初期支护施工的错误之处。
参考答案:↓
解析:
1.(1)隧道范围内重点监测项目:地面沉降、构(建)筑物沉降、拱顶下沉、净空收敛、构(建)筑物倾斜、隧道内观测。
(2)道路重点监测地面变形及路面开裂。
(3)工作井井重点监测围护结构顶部水平位移及周边学校、居民楼、广场地表沉降。
2.隧道相向开挖贯通施工的控制措施:相向开挖的两个开挖面相距约2倍隧径时,应停止一个开挖面作业,进行封闭;由另一开挖面作贯通开挖。对隧道中线和高程进行复测(测量),及时纠偏。
3.噪声污染防治:对施工现场噪声进行检测和记录,严格控制在国家噪声标准允许范围内;强噪声设备宜设置在远离居民区的一侧,采取消声、吸声、隔声等有效措施;车辆进出禁止鸣笛;确需夜间施工的应提前至有关部门提出申请,经批准后方可进行夜间施工,并协同当地居委会公告附近居民。
4.A:水平钻孔;B:封口。
5.(1)错误之处:喷射混凝土应紧跟开挖工作面,应分段、分片、分层,由上而下顺序进行。
正确做法:喷射混凝土应紧跟开挖工作面,应分段、分片、分层,由下而上顺序进行。
(2)错误之处:喷头与受喷面呈45°~60°,距离宜为0.6~1.0m。
正确做法:喷头与受喷面应垂直,距离宜为0.6~1.0m。
(3)错误之处:后一层喷射应在前一层混凝土初凝前进行。
正确做法:后一层喷射应在前一层混凝土终凝后进行。
