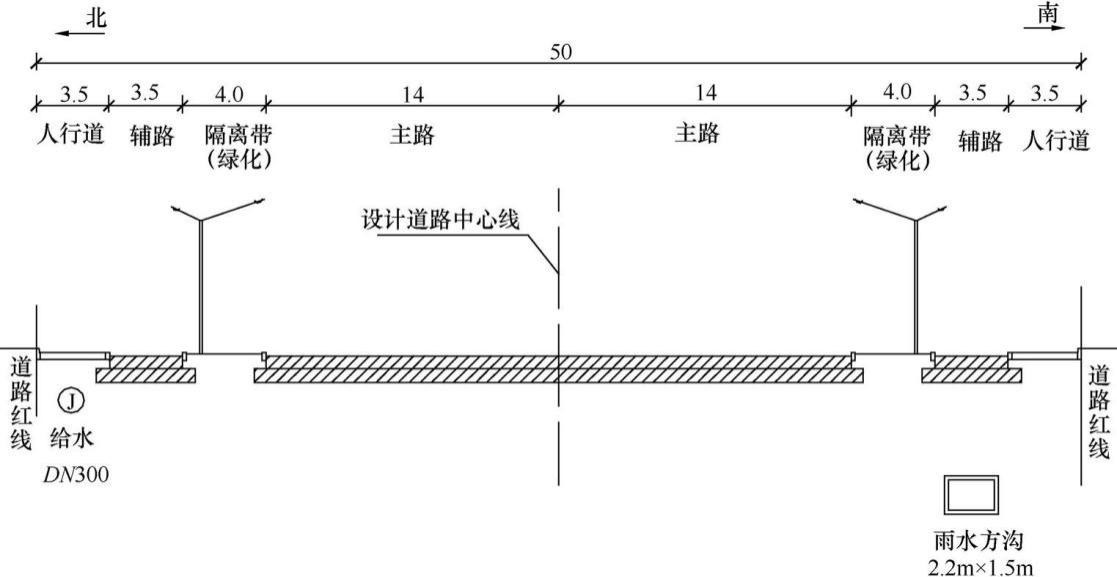

某公司中标北方城市道路工程,道路全长1000m。道路结构与地下管线布置如图1所示。

图1 道路结构与地下管线布置示意图(单位:m)

施工场地位于农田,邻近城市绿地。土层以砂性粉土为主,不考虑施工降水。

雨水方沟内断面2.2m×1.5m,采用钢筋混凝土结构,壁厚度200mm;底板下混凝土垫层厚100mm。雨水方沟位于南侧辅路下,排水方向为由东向西,东端沟内底高程为-5.0m(地表高程±0.0m),流水坡度1.5‰。给水管道位于北侧人行道下,覆土深度1m。

项目部对①辅路、②主路、③给水管道、④雨水方沟、⑤两侧人行道及隔离带(绿化)作了施工部署,依据各种管道高程以及平面位置对工程的施工顺序作了总体安排。

施工过程发生如下事件:

事件一:部分主路路基施工突遇大雨,未能及时碾压,造成路床积水、土料过湿,影响施工进度。

事件二:为加快施工进度,项目部将沟槽开挖出的土方在现场占用城市绿地存放,以备回填,方案审查时被纠正。

1.列式计算雨水方沟东、西两端沟槽的开挖深度。

2.用背景资料中提供的序号表示本工程的总体施工顺序。

3.针对事件一写出部分路基雨后土基压实的处理措施。

4.事件二中现场占用城市绿地存土方案为何被纠正?给出正确做法。



知识点:案例题


参考答案:↓


解析:

1.雨水方沟开挖深度计算:

东端雨水方沟开挖深度=沟底相对高差+沟壁厚+混凝土垫层厚=[0.0-(-5.0)]+0.2+0.1=5.3m。

西端雨水方沟开挖深度=5.3+1.5‰×1000= 6.8m。

2.④→③→①→②→⑤ (或雨水方沟→给水管道→辅路→主路→两侧人行道及隔离带(绿化))。

3.①做好路基排水、排除积水;②土料翻晒处理;③换土;④土料掺拌石灰处理;⑤处理后的路基含水量在最佳含水量附近,重新压实。

4.原因:超出施工临时用地范围,应经有关部门批准(或未经批准占用绿地)。

正确做法:如需临时占用,须经城市人民政府城市绿化行政主管部门同意,并按有关规定办理临时用地手续(并在竣工后恢复原貌)。
