一级建造师《铁路工程管理与实务》历史真题(385题)


第21题

以下属于高性能混凝土矿物掺合料有(  )。


A.磨细矿渣

B.硅灰

C.粉煤灰

D.石灰

E.磨细天然沸石


参考答案:ABCE


解析:

一般使用的矿物外加剂(掺合料)有以下种类:

(1)磨细矿渣;

(2)硅灰;

(3)粉煤灰;

(4)磨细天然沸石;

(5)复合矿物外加剂(由两种或两种以上矿物外加剂复合而成的产品)。


第22题

关于路基施工的说法,正确的有(  )。


A.中心开挖高度为4m的平缓山地路堑可采用全断面开挖

B.横坡1︰12的一般土石路堑可采用横向台阶开挖

C.边坡高度30m的硬岩路堑可采用洞室爆破开挖

D.土质傍山路堑可采用纵向台阶开挖

E.路堤填筑同一层面可采用不同填料


参考答案:ABD


解析:

C.高硬岩路堑,严禁采用洞室法爆破开挖

E.路堤填筑同一层面应采用相同填料。


第23题

某桥钻孔桩桩长70~80m,桩径2.5m,地质为黏性土、砂性土及中等硬度基岩。下列钻机中,可用于该桥桩基成孔的有(  )。


A.冲击钻机

B.正循环旋转钻机

C.反循环旋转钻机

D.旋挖钻机

E.套管钻机


参考答案:ACD


解析:

正循环旋转钻机适用于黏性土,砂类土,含少量砾石、卵石(含量少于20%)的土,软岩。

套管钻机适用于黏性土层、砂类土,但不宜在地下水位下有厚于5m细砂层时使用。


第24题

铁路隧道超前地质预报实施单位应将超前地质预报成果报(  )。


A.建设单位

B.咨询单位

C.设计单位

D.施工单位

E.监理单位


参考答案:ACDE


解析:

超前地质预报实施单位在开工前应结合风险评估编制超前地质预报实施细则,按程序审查和批准后负责组织实施;预报实施单位应及时将超前地质预报成果报施工、监理、勘察设计、建设单位,并对超前地质预报成果及数据的真实性负责。



第25题

关于铁路悬臂浇筑连续梁施工的说法,正确的有(  )。


A.合龙段的混凝土强度可提高一级

B.浇筑前应将前段混凝土接茬处洒水润湿

C.挂篮在梁段浇筑时弹性变形可一次调整

D.桥墩两侧梁段悬臂施工应对称平衡

E.连续梁的体系转换在临时固结解除前进行


参考答案:ABD


解析:

C.挂篮在梁段浇筑时弹性变形应分次调整

E.连续梁的体系转换在临时固结解除后进行


第26题

电力机电设备监控系统缆线敷设完工后,缆线两端标签应标明的信息有(  )。


A.长度

B.施工负责人

C.起止设备名称

D.型号

E.电阻


参考答案:ACD


解析:

敷设好的缆线两端应贴有标签,标明型号、长度及起止设备名称等必要的信息;当采用屏蔽布线时,应保持系统中屏蔽层的连续性,以满足系统接地的可靠性,电缆屏蔽层宜采用一点接地。



第27题

下列接触网与支持装置中,适用于高速铁路的有(  )。


A.腕臂

B.硬横梁

C.软横跨

D.吊柱

E.隧道水平悬挂


参考答案:ABD


解析:

软横跨适用于快速铁路与普速铁路,隧道水平悬挂适用于低净空隧道内。



第28题

适用于接触网供电电缆过轨的预埋管有(  )。


A.无缝钢管

B.镀锌钢管

C.高强PVC管

D.HDPE管

E.钢丝波纹管


参考答案:CD


解析:

过轨预埋管需采用硬管,故E钢丝波纹管不适用。钢管属磁性材料又是封闭环形,当管内导线通过交流电流的相量和不为零时,钢管壁内将因电磁感应而产生涡流损耗,采用镀锌钢管后期施工时需沿钢管锯缝,增加施工难度。因此镀锌钢管目前已很少采用电气化强电电缆过轨。



第29题

在ZPW-2000系列轨道电路施工中,属于室内设备 安装的有(  )。


A.发送器

B.接收器

C.电缆模拟网络

D.补偿电容

E.衰耗盘


参考答案:ABCE


解析:

室外部分                 室内部分

①电气绝缘节             ①发送器

②机械绝缘节             ②接收器

③匹配变压器             ③衰耗盘

④补偿电容               ④电缆模拟网络

⑤传输电缆

⑥设备引接线



第30题

下列信号设备中,构成CTCS-2列车运行控制系统的有(  )。


A.轨道电路

B.无线闭塞中心

C.应答器

D.集中监测

E.列控中心


参考答案:ACE


解析:

铁路信号系统包括:车站联锁、区间闭塞、列车运行控制、行车调度指挥控制、驼峰调车控制、微机监测、道口信号等系统。故BD选项不是列控系  统的组成部分。



第31题

【背景资料】

某新建高速铁路站前工程第一标段地处沿海地区,设计速度350km/h,轨道结构为CRTS双块式无砟轨     道。其中,某段路基长1.5km,位于直线段,两端均与桥台衔接,地基处理方法为CFG桩,基床表层及过渡段填料均为级配碎石。

施工过程中发生以下事件:

事件一:项目经理部编写的CFG桩施工方案部分内容如下:(1)CFG桩混凝土应连续灌注,强度应满足   设计要求;(2)CFG桩施工前应根据地质条件差异    和工装设备变化选择有代表性的1个加固单元进行成桩工艺性试验,确定各项施工工艺参数后,进行单桩承载力试验,确认设计参数;(3)桩身完整性采用声波透射法进行检验,有疑问时采用平板载荷试验进行验证。

事件二:项目经理部编写的路堤填筑作业指导书部分内容如下:(1)基床底层填料最大粒径应小于75mm;(2)路堤填筑从路基中心开始向两侧路肩   碾压;(3)碾压时,采用先弱振、后强振的方式,最后静压收光。

事件三:项目总工程师组织路基工程施工技术交底,要求各部门负责人参加。技术交底的部分内容有:过渡段每填筑层进行压实系数检测,检测合格后即进行上一层的填筑。

【问题】

1.写出事件一中施工方案不妥之处的正确做法。

2.写出事件二中作业指导书不妥之处的正确做法。

3.写出事件三中还应参加技术交底的人员。

4.写出事件三中过渡段填筑还应检测的压实指标。



参考答案:见解析


解析:

【参考答案】

1.写出事件一中施工方案不妥之处的正确做法。

第(2)条:

选择有代表性的3个以上加固单元进行成桩工艺性试验。

第(3)条:

① 桩身完整性采用低应变法进行检验。

② 有疑问时钻孔取芯验证。

2.写出事件二中作业指导书不妥之处的正确做法。

(1)填料最大粒径应小于60mm。

(2)从两侧路肩开始向路基中心碾压。

(3)填筑碾压时,采用先静压、后弱振、再强振的方式,最后静压收光。

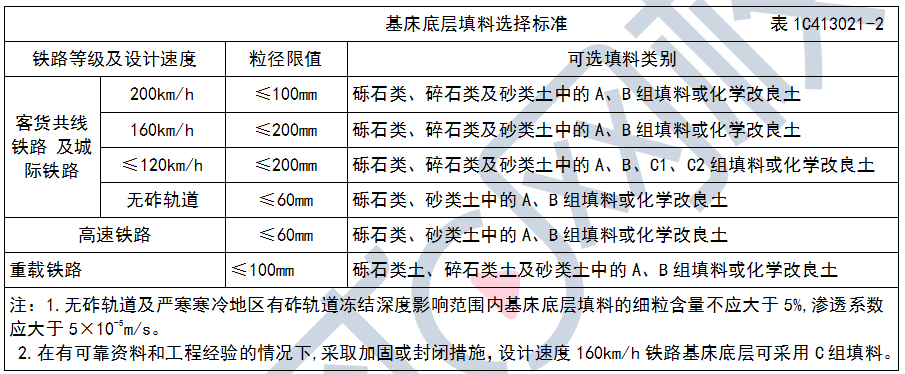

2.基床底层填料(铁路等级,设计速度,轨道类型)

3.写出事件三中还应参加技术交底的人员。

全体技术人员。

4.写出事件三中过渡段填筑还应检测的压实指标。

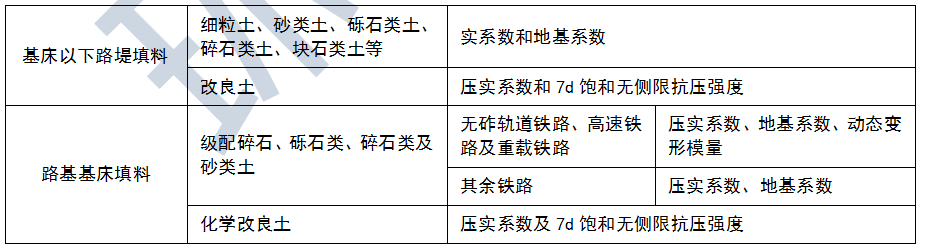

地基系数(K30)、动态变形模量(Evd)。

压实检测指标:

注意:只有一层检测合格后,方能进行其上的第二层填筑。


第32题

【背景资料】

某新建电气化铁路双线隧道全长7836m,最大埋深  863m,最小埋深40m。全隧共设2座斜井。隧址区内地势总体上呈现中间高、两侧低态势,地形复杂。地质以千枚岩夹灰岩、炭质板岩为主,裂隙水不发育。

施工过程中发生以下事件:

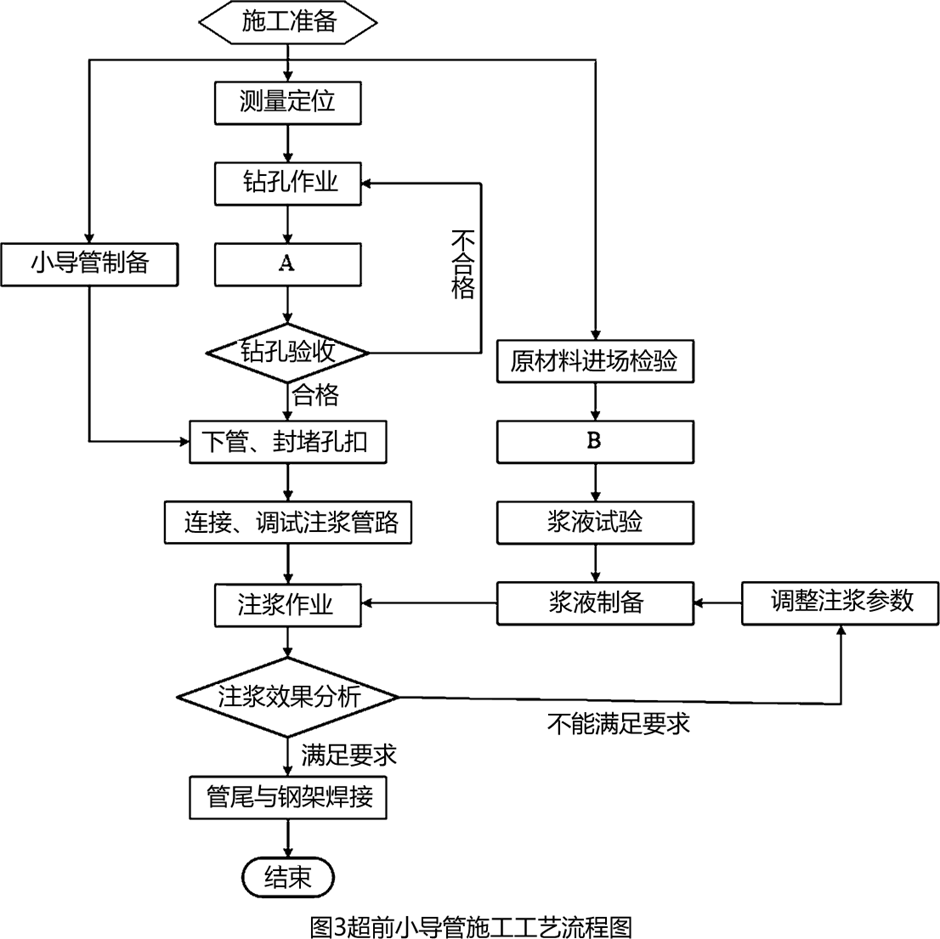

事件一:项目经理部工程部编制了超前小导管施工工艺流程,如图3所示。

事件二:隧道掘进距进口2650m时,埋深约680m。     超前地质预报显示前方20m范围构造发育,挤压褶曲   明显,岩体破碎,局部有夹泥层等软弱夹层,节理很发育,岩芯有饼化现象。开挖过程中,岩体位移显著,持续时间较长,自稳能力差,基底有隆起现象,判定为不良地质。

事件三:为了安全通过事件二中不良地质地段,设计院对该段出具的方案为:采用V级曲墙式复合衬砌;全环采用型钢钢架加强支护,纵向间距0.5m;拱部    设Φ42超前小导管,每根长4.5m,环向间距0.4m,   纵向搭接2m;采用三台阶临时仰拱法施工。项目经   理部工程部根据地质资料和设计方案,提出了关键控制内容,其内容有:超前地质预报、监控量测和喷射混凝土初期支护等。

事件四:电气化接触网采用刚性接触悬挂,由吊柱、支持结构、汇流排、膨胀单元和刚柔过渡单元组成。

【问题】

1.针对事件一,写出A、B代表的工序名称。

2.根据背景资料和事件二,该隧道不良地质属于哪种类型?

3.针对事件三,补充关键控制内容。

4.针对事件四,补充完善刚性接触悬挂的组成部分。



参考答案:见解析


解析:

【参考答案】

1.针对事件一,写出A、B代表的工序名称。

A:清孔;

B:浆液配合比设计。

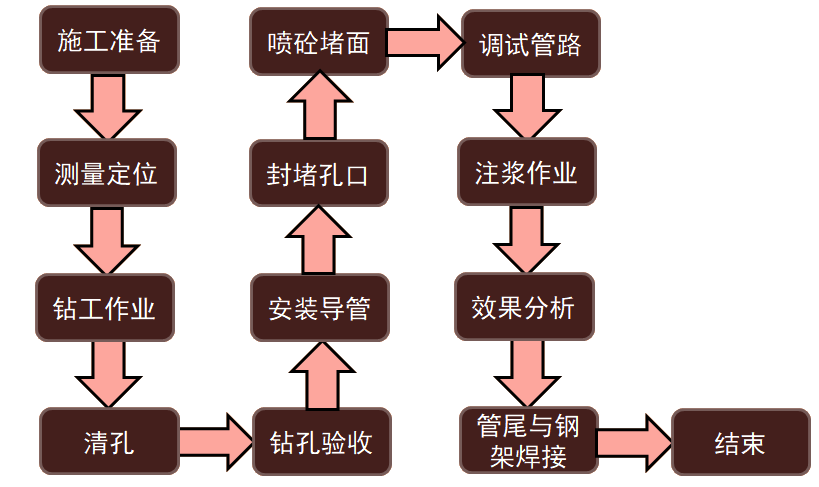

小导管注浆工艺流程:

2.根据背景资料和事件二,该隧道不良地质属于哪种类型?

高应力软弱围岩(挤压性围岩)。

六、挤压性围岩

挤压性围岩是高地应力作用下的软岩。挤压性软弱围岩在高地应力作用下发生挤压大变形及破坏。

挤压性围岩隧道变形特征:

(1)变形量大;

(2)变形速率快;

(3)变形持续时间长。

挤压性围岩隧道开挖应根据断面大小采用微台阶法、中隔壁法、双侧壁导坑法和交叉中隔法等分部开挖法施工。

3.针对事件三,补充关键控制内容。

(1)围岩应力监测;

(2)预留沉降量,防止侵限;

(3)超前支护,严注浆,长锚杆,提高围岩残余强度;

(4)锁脚施工;

(5)二次衬砌及拆模时间。

4.针对事件四,补充完善刚性接触悬挂的组成部分。

缺少的组成部分有:

(1)定位装置;

(2)接触线。



第33题

【背景资料】

某施工单位承建一座双线铁路桥,该桥上部结构为5-32m简支箱梁,基础设计为钻孔桩,桩径1.2m,桩   长32~48m。该桥立面布置如图2所示。

桥址区域地质从上至下为:人工素填土、黏性土、全风化泥岩、强风化泥质灰岩。

桩基采用旋挖钻机成孔,导管法浇筑水下混凝土,强度等级为C30。

施工过程中发生以下事件:

事件一:项目经理部编制的钻孔桩施工工艺流程内容为:施工准备→埋设钻孔护筒→搭设作业平台→X→钻孔→成孔检测→清孔→安放钢筋笼→Y→浇筑水下混凝土→拔出导管、护筒→基桩检测。

事件二:本桥1#~4#墩采用泥浆护壁钻孔,施工队   在上述墩位间设置泥浆池,采用优质黏土造浆。为了保证泥浆质量,项目经理部技术人员对泥浆比重、黏度和pH值进行了检测,所检测指标均合格。

事件三:项目经理部编写了钻孔桩技术交底书,部分内容为:(1)钻孔作业应连续进行,因故停钻时,应将钻头提升至泥浆面位置;(2)导管应试拼试压,试压的压力为孔底静水压力的1.2倍;(3)当混凝土面上升到钢筋笼下端时,为防止钢筋笼上浮,使用流动性较小的混凝土浇筑,并减慢浇筑速度。

事件四:0#台、5#台台址地势较高,桩基施工具备    干作业成孔条件。项目经理部组织编写了导管法干孔浇筑混凝土作业指导书,部分内容为:(1)混凝土按水下混凝土配合比拌制;(2)孔内混凝土采用导管法连续浇筑至桩顶设计标高;(3)桩顶混凝土采用自然养护。

问题

1.针对事件一,写出X、Y代表的工序名称。

2.针对事件二,还有哪些泥浆性能指标需要检测?

3.针对事件三中不妥之处,写出正确做法。

4.针对事件四中不妥之处,写出正确做法。



参考答案:见解析


解析:

【参考答案】

1.针对事件一,写出X、Y代表的工序名称。

(1)X:桩机(钻机)就位;

(2)Y:安放(安装)导管。

二、钻孔桩基础

2.针对事件二,还有哪些泥浆性能指标需要检测?

(1)含砂率;

(2)胶体率。

3.针对事件三中不妥之处,写出正确做法。

(1)应将钻头提出孔外;

(2)试压压力为孔底静水压力的1.5倍;

(3)使用流动性较大的混凝土。

(二)钻孔桩施工要点

1.钻孔

(1)钻孔时,孔内水位宜高于护筒底脚0.5m以上或地下水位以上1.5~ 2.0m。并应及时向孔内补水或泥浆,保持水头高度和泥浆比重及黏度。

(2)钻进过程中,钻头起、落速度宜均匀,不得过猛或骤然变速。孔内出土不得堆积在孔口周围。

(3)钻孔作业应连续进行,因故停钻时,有钻杆的钻机应将钻头提离孔底5m以上,其他钻机应将钻头提出孔外,孔口应加护盖。

4.针对事件四中不妥之处,写出正确做法。

(1)桩顶4m范围内的混凝土应进行振捣(捣固);

(2)桩顶混凝土应进行覆盖保湿养护(养生)。


第34题

【背景资料】

某新建高速铁路站前工程第二标段正线长度   19.5km  ,起讫里程为 DK20 + 500~ DK40+000,线路平面及纵断面如图4所示。

图4  线路平面及纵断面示意图

主要工程情况如下:

路基及站场土石方共40万m³。车站范围内地形较平坦,均为填方,路堤高度为1.5~3.0m。

双线桥梁两座。1#桥上部结构为130-32m简支箱梁,墩高18~34m; 2#桥上部结构为152-32m简支     箱梁;简支箱梁均采用整孔预制架设方案。

图4平面图中,场地A和场地B均具备作为简支箱梁预制场的条件,拟选择其中一处作为预制场;计划在试生产15孔箱梁后进行箱梁生产许可认证,剩余箱梁计划在6.5个月内完成预制,制梁台座预制箱梁综合进度指标为5孔/(月·制梁台座)。

双线隧道一座。隧道设斜井两处,斜井长均为    500m,  斜井综合坡率均为8%。 隧道进口工区和1#     斜井工区的洞渣弃至1#弃渣场, 隧道出口工区和2# 斜井工区的洞渣弃至2#弃渣场。部分洞渣可加工成碎石和机制砂,用于本工程,项目经理部计划在其中一个弃渣场内设置地材加工场。

正线道床为CRTS双块式无砟道床,采用轨排框架法施工。项目经理部制定的施工工艺流程为:施工准备→支承层、底座及限位凹槽、隔离层及弹性垫层施工→道床板底层钢筋绑扎→散枕→X→轨排吊装就位→Y→上层钢筋安装、接地钢筋及端子焊接→模板安装→轨排精调、固定→道床板混凝土浇筑、养生→拆除模板和轨排框架→螺栓孔封堵、伸缩缝填缝→质量检查。

本标段线下工程工期为36个月。

问题

1.写出图4平面图中缺少的路基施工所需大型临时设施名称。

2.根据背景资料,地材加工场应设在哪个弃渣场?说明理由。

3.根据图4,写出大山隧道进口工区应采取的洞内施工排水方案。

4.根据背景资料,应选择哪个场地作为箱梁预制场?说明理由。

5.根据背景资料,至少应设置多少个箱梁制梁台座?

6.写出双块式无砟道床施工工艺流程中X、Y代表的工序名称。



参考答案:见解析


解析:

【参考答案】

1.写出图4平面图中缺少的路基施工所需大型临时设施名称。

填料拌和站(或填料加工站)。

2.根据背景资料,地材加工场应设在哪个弃渣场?说明理由。

应设在2#弃渣场内。理由:

(1)2#弃渣场的洞渣主要为III级围岩(或2#弃渣场洞渣是强度高的围岩),能加工成碎石和机制砂。而1#弃渣场的洞渣主要为软弱围岩(或1#弃渣场洞渣为差的围岩),不具备加工碎石和机制砂的条件。

(2)在2#弃渣场设置加工场,运距近(或距离近),能降低成本。

3.根据图4,写出大山隧道进口工区应采取的洞内施工排水方案。

进口工区为反坡排水。设置集水池(或坑),采用多级泵抽排(或接力排出洞外或强制式或机械式)的排水方案。

4.根据背景资料,应选择哪个场地作为箱梁预制场?说明理由。

应选择场地B作为预制场。

理由:

(1)该处临近既有公路,交通方便。

(2)该场地位于路基附近,地形平坦,填方不高,可直接通过运梁便道上桥,不需要提梁机,降低成本,降低安全风险。而场地A处桥梁墩身较高,需要设置跨墩提梁机,成本高,安全风险大。

5.根据背景资料,至少应设置多少个箱梁制梁台座?

至少设置9个制梁台座

(130+152-15)/5/6.5=8.22。

6.写出双块式无砟道床施工工艺流程中X 、 Y代表的工序名称。

X:轨排框架组装轨排(或轨排组装)。

Y:轨排粗调


第35题

【背景资料】

某集团公司承担新建电气化铁路综合第一标段施工任务。主要项目内容有:路基、桥涵、隧道、轨道、电力、电力牵引供电、通信、信号工程以及相应的大临及辅助工程。

桥梁5座,总长6580m。其中1#大桥桩基直径为100cm。1#大桥布置如图5所示。



图5  1#大桥布置示意图

施工过程中发生以下事件:

事件一:项目进场后,项目经理部根据铁路建设项目现场管理规范要求,在驻地醒目位置设置了揭示牌,揭示牌上标明的项目内容有:工程名称、工程范围、建设单位、设计单位、监理单位、施工单位、项目经理、技术负责人、安全负责人;

施工过程中发生以下事件:

事件一:在驻地会议室内按规范样式张贴了相关图表,图表种类有:组织机构框图、安全保证体系、质量保证体系、环境保证体系、项目管理方针和管理目标。公司对项目经理部驻地进行验收时,提出揭示牌内容及会议室图表种类不全,需整改完善。

事件二:项目经理部为了有效控制施工成本,提出了成本控制的方法:(1)按照量价分离的原则,控制工程直接成本;(2)采取精简机构的措施,降低间接成本;(3)为落实大成本管理理念,将工期成本纳入成本控制范畴。公司审查后认为,采取的成本控制措施内容不全、覆盖面不够,应当补充完善。

事件三:项目经理部为了保证施工成本核算的准确性,按照以下方法开展成本核算工作:(1)严格按照施工企业会计制度的规定,逐季进行成本核算工作;(2)坚持当月18日开展库存材料盘点确定材料消耗,20日与劳务队验工计价,25日与业主验工计价,据此严格划清成本界限;(3)采用会计核算方法开展施工成本核算工作。开工半年后,公司对项目经理部进行了成本管理检查,指出上述(1)、(2)两条内容不符合成本核算规定,第(3)条方法单一,不能全面准确反映项目内部经济活动情况,要求予以完善。

事件四:项目经理部确定的电缆单盘测试项目有:环阻、绝缘电阻、电气绝缘强度、串音、工作衰耗、盘长。配置的检测仪器(工具)有:低频缆线测试仪、耐压测试仪、兆欧表、高精度万用表、钢卷尺。

问题

1.针对事件一,补充完善揭示牌内容及会议室图表种类。

2.根据图5,计算1#大桥桩基总有效长度。(单位:m)

3.针对事件二,项目经理部控制施工成本方法还应包括哪些?

4.针对事件三,写出(1)、(2)两条内容的正确做法,并完善第(3)条中的核算方法。

5.针对事件四,分别写出每个测试项目所对应的检测仪器(工具)名称。(每个测试项目仅选一种仪器或工具,多选不得分)



参考答案:见解析


解析:

【参考答案】

1.针对事件一,补充完善揭示牌内容及会议室图表种类。

(1)揭示牌内容还应包括:质量安全监督单位(或机构),质量负责人;

(2)会议室图表还应包括:线路平(纵)面缩图,工程形象进度图。

2.根据图5,计算1#大桥桩基总有效长度。(单位:m)

桩基有效长度:10×17.5+8×10.5+10×17+8×15+10×19.5=744m。

3.针对事件二,项目经理部控制施工成本方法还应包括哪些?

还应包括:

(1)安全成本管理;

(2)质量成本管理;

(3)环保成本管理;

(4)合同管理;

(5)变更设计及索赔补差工作。

4.针对事件三,写出(1)、(2)两条内容的正确做法,并完善第(3)条中的核算方法。

(1)应当逐月开展成本核算工作;

(2)坚持实际形象进度、实际产值、实际成本“三同步”的原则,对上、对下计价、材料盘点时间要同步,不能错开。

(3)核算方法还应包括:业务核算、双轨制核算。

5.针对事件四,分别写出每个测试项目所对应的检测仪器(工具)名称。(每个测试项目仅选一种仪器或工具,多选不得分)

(1)环阻项目测试仪器为:高精度万用表;

(2)绝缘电阻项目测试仪器为:兆欧表;

(3)电气绝缘强度项目测试仪器为:耐压测试仪;

(4)串音项目测试仪器为:低频缆线测试仪;

(5)工作衰耗项目测试仪器为:低频缆线测试仪;

(6)盘长项目测试工具为:钢卷尺。



第36题

下列属于隧道竣工测量内容的是(  )。


A.中线贯通测量

B.隧道洞内高程测量

C.CPIII控制网测量

D.隧道洞内平面控制测量


参考答案:A


解析:

本题考核的是隧道竣工测量内容。隧道竣工测量内容包括:洞内 CPⅡ控制网测量、水准贯通测量、中线贯通测量和横断面测量。


第37题

混凝土的立方体抗压强度试验,三个试件强度为33MPa、40MPa、41MPa,该组试件的强度代表值为(  )。


A.33

B.38

C.40

D.41


参考答案:C


解析:

本题考核的是混凝土强度计算。当一组试件中强度的最大值或最小值与中间值之差超过中间值的 15%时,取中间值作为该组试件的强度代表值。


第38题

下列铁路工程施工测量控制网中,主要为高速铁路轨道铺设和运营维护提供控制基准的是( )。


A.CP0

B.CPI

C.CPII

D.CPIII


参考答案:D


解析:

本题考核的是 CPⅢ。新建 250~350km/h 高速铁路工程测量平面控制网应在框架控制网 (CP0) 基础上分三级布设,第三级为轨道控制网(CPⅢ),主要为轨道铺设和运营维护提供控制基准。


第39题

铁路线路直线段顶进涵,地基稳定,涵洞宽 2.5m,轨道常用加固方式为(  )。


A.吊轨纵横梁法

B.吊轨法

C.钢便梁法

D.横抬梁法


参考答案:B


解析:

本题考核的是吊轨法应用。吊轨法一般应用于桥涵孔径小于 3m、处于直线地段、路基土质较好的线路加固。


第40题

下列隧道施工监控量测项目中,属于必测项目的是( )。


A.纵向位移

B.拱顶下沉

C.隧底隆起

D.爆破振动


参考答案:B


解析:

本题考核的是隧道围岩监控量测必测项目。监控量测必测项目包括:洞内、外观察、拱顶下沉、净空变化、地表沉降、拱脚下沉、拱脚位移。
