第1241题 关于环境保护中建筑垃圾处置的说法,正确的有()。


A.碎石和土石方类应回填到到主体结构中

B.现场设置医务室,配备消防、防疫、医务、安全、健康等设施和用品

C.废电池、废墨盒等有毒有害的废弃物应封闭回收,集中存放后交由废品回收站

D.建筑垃圾回收利用率应达到30%

E.建筑材料包装物回收利用率达到100%


参考答案:DE


解析:

建筑垃圾处置应符合下列规定:
(1)制定建筑垃圾减量化专项方案,明确减量化、资源化具体指标及各项措施。
(2)现场垃圾分类、封闭、集中堆放。
(3)装配式建筑施工的垃圾排放量不大于200t/万m²,非装配式建筑施工的垃圾排放量不大于300t/万m²。
(4)建筑垃圾回收利用率达到30%,建筑材料包装物回收利用率达到100%。
(5)办理施工渣土、建筑废弃物等排放手续,按指定地点排放。
(6)碎石和土石方类等建筑垃圾用作地基和路基。(选项A错误)
(7)土方回填不采用有毒有害废弃物。
(8)施工现场办公用纸两面使用,废纸回收,废电池、废硒鼓、废墨盒、剩油漆、剩涂料等有毒有害的废弃物封闭分类存放,设置醒目标志,并由符合要求的专业机构消纳处置。(选项C错误)
(9)施工选用绿色、环保材料。

选项B错误,属于人员健康要求


第1242题 下列选项中,属于施工现场文明施工管理措施的有()。


A.施工现场宿舍人均使用面积不得大于2.5㎡

B.建筑材料按施工现场总平面布置图堆放,布置合理

C.建立门卫值班管理制度

D.食堂炊事员持健康证上岗

E.宿舍内应配有保暖设施、热得快、电炉等


参考答案:BCD


解析:

施工现场文明施工管理包括1施工平面布置(选项B)、2现场围挡标牌、3施工现场、4材料堆放、周转设备管理、5现场生活设施(选项D)、6人员健康、7劳动保护、8现场消防、防火管理、9医疗急救管理、10社区服务管理、11治安管理(选项C)。

选项A错误,施工现场宿舍人均使用面积不得小于2.5㎡。

选项E错误。宿舍内应有保暖、消暑、防煤气中毒、防蚊虫叮咬等措施。严禁使用煤气灶、煤油炉、电饭煲、热得快、电炒锅、电炉等器具。


第1243题 背景资料:

某城市主干道路改扩建工程,线路长度1.98km随路敷设雨、污水和燃气管线,道路基层为360mm厚石灰粉煤灰稳定碎石,底基层300mm厚8%石灰土。施工范围内需拆迁较多房屋,合同工期为当年4月16日—9月15日。

由于工程施工环境复杂,管线与道路施工互相干扰,现场出现如下情况:

情况一:根据管线施工设计要求需对地下障碍物进行处理,项目技术负责人根据现场情况对原施工组织设计进行了调整修改,经项目负责人审批后执行。

情况二:为保障摊铺石灰粉煤灰稳定碎石基层的施工进度,在现场储备了一定量的石灰粉煤灰稳定碎石,由于摊铺机故障,现场连续施工超过24h,且尚有大量待摊铺石灰粉煤灰稳定碎石,集中分堆存放。

情况三:养护期间,质检员发现值班人员脱岗,导致重载车辆通过该路段,引发局部坑凹现象。现场采取原材料填补找平的方法以保证基层平整度。

问题:

1.施工组织设计修改后审批程序是否妥当?如不妥当,写出正确审批程序。

2.现场石灰粉煤灰稳定碎石施工的管理方法是否正确,会出现怎样的后果?

3.指出情况三的违规之处,其主要危害是什么?



参考答案:↓


解析:

1.不妥当。

正确做法:施工组织设计修改应由项目负责人主持编制,项目技术负责人参与编制。审批流程应经项目负责人审核,经施工单位技术负责人审批并加盖企业公章,经总监理工程师审批签字加盖执业印章后方可实施。

2.不正确。厂拌石灰粉煤灰稳定碎石混合料,自拌合开始至摊铺有时限要求。正确做法:拌成的混合料堆放时间不得超过24h。会出现的后果:违规摊铺导致基层表面松散,骨料离析。

3.有三处违规:

(1)值班人员脱岗。

(2)重载车辆通行。

(3)采用薄层贴补方式填补找平。

其危害主要有:

(1)基层养护期间有重型车辆通行,会影响石灰粉煤灰稳定碎石基层的强度增长和平整度。

(2)采用石灰粉煤灰稳定碎石薄层贴补方式进行找平,将破坏道路基层的整体性,造成路面面层的局部破损。


第1244题 背景资料:

某城市输水管线长4.28km,采用DN1200mm钢管,管道埋深约5.0m,管线位于城市主干道路的非机动车道下。采用开槽施工,沟槽地层土质为杂填土及粉砂土。受交通条件制约,沟槽土方挖运和起重机下管安排在晚22时—次日早6时进行,项目部办理了管线开挖占路手续。现场施工出现如下情况:

情况一:项目部编制了沟槽开挖专项施工方案,经项目经理审批后进行开挖。

情况二:为起重机下管方便,项目部选择夜间时段临时移动隔离护栏占用一条机动车道,受到交通管理部门的处罚。

情况三:挖掘机开挖沟槽时发现有一段废弃的人防构筑物,报给监理工程师查看后,项目部进行破除开挖和换填。

情况四:管口焊接前质检员发现多个管口未进行焊前处理。情况五:钢管安装就位后进行回填作业。回填完毕发现管道竖向变形超标。问题:

1.请指出项目部沟槽开挖方案审批中的不妥之处,说明正确做法。

2.情况二做法违反了哪些规定?

3.情况三沟槽地基处理在程序上是否妥当?如不妥当,写出正确的程序。

4.情况四中对管道施焊的管口,相关规范有哪些规定?

5.指出情况五中管道变形的原因。



参考答案:↓


解析:

1.不妥之处:沟槽挖深5m,属于超过一定规模的危险性较大分部分项工程,故沟槽开挖专项施工方案只经过项目经理审批不妥

正确做法:该沟槽开挖专项方案需要经过施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章,并经专家论证通过后实施。

2.未经批准擅自占用机动车道违反了《城市道路管理条例》《中华人民共和国道路交通安全法》的相关规定。

3.不妥当。

正确程序:施工单位应及时上报,建设单位组织五方责任主体到现场查看,商定处理方案并形成文件,经各方会签后由施工单位根据处理方案实施。

4.规范规定:管道坡口通常采用手工气割或半自动气割机配合手提坡口机进行坡口处理。将管口以外100mm范围应清除油污、锈、毛刺等杂物,清理合格后应及时施焊。

5.管道变形的原因:管道回填前未设竖向支撑。管内径大于800mm的柔性管道,回填施工时应在管内设竖向支撑。


第1245题 背景资料:

A公司承建的城市高架路1.68km,其中桥梁共35跨,桥梁距地面净空最高处9m。上部结构为跨径30m的T形预制梁,先简支后连续的结构形式,盖梁为预应力钢筋混凝土结构。桥梁工程施工工期为180d。

项目部经招标将盖梁预应力张拉分项工程分包给B专业公司,合同约定双方在质量、安全、进度方面的管理职责。项目部技术负责人在作业前向参加张拉作业的人员进行了安全技术交底。监理工程师在检查张拉作业时发现油压表有脉动现象且有2名操作人员是新调来的,经询问得知:人员、设备都是从其他工地新调来的,该油泵、张拉千斤顶均已使用半年以上,监理工程师给项目部发出整改通知书。

项目部在安全检查时,发现部分盖梁施工现场缺少安全护网,爬梯设置不规范,有部分人员攀登脚手架上、下盖梁作业平台,项目部向B公司发出安全隐患整改通知单,要求立即纠正。

问题:

1.张拉作业技术管理是否有缺失?如有缺失,指出正确做法。

2.所使用的张拉设备是否符合规范要求,规范是如何要求的?

3.针对B公司作业存在的安全隐患,应如何进行纠正?



参考答案:↓


解析:

1.有缺失。正确做法:张拉前应编制专项施工方案和作业指导书,并按相关规定审批。张拉操作人员应经培训考核合格后方可上岗,对于新调来的人员,必须进行转场教育。施工时安全防护措施要到位。

2.不符合。新调来的油泵、千斤顶均已使用半年以上且油压表有脉动现象,说明设备已有问题,不能投入使用。

规范要求:当张拉设备和压力表使用超过半年或200次、使用过程出现异常或者检修后均应重新校验。校验应在具备相应资质的法定计量检测部门进行。张拉设备和压力表应配套校验、配套使用。

3.纠正措施:B公司现场负责人应对安全隐患进行原因分析,制定纠正和预防措施。高处作业的安全护网、爬梯均是安全防护设施,必须按有关规定进行设置。项目部应派安全员对纠正和预防措施的实施过程及实施效果进行跟踪检查,并保存记录。


第1246题 背景资料:

某公司承建城市主干道的地下隧道工程,长520m,为单箱双室箱型钢筋混凝土结构,采用明挖顺作法施工。隧道基坑深10m,侧壁安全等级为一级,基坑支护与结构设计断面如图21-1所示。围护桩为钻孔灌注桩,截水帷幕为双排水泥土搅拌桩,两道内支撑中间设立柱支撑,基坑侧壁与隧道侧墙的净距为1m。

项目编制了专项施工方案,确定了基坑施工和主体结构施工方案,对结构施工与拆撑、换撑进行了详细安排。施工过程发生如下事件:

事件一:进场踏勘发现有一条横跨隧道的架空高压线无法改移,而水泥土搅拌桩机设备高度大,与高压线距离过近会处于危险范围

经核定,高压线两侧计20m范围内水泥土搅拌桩无法施工。项目部建议变更此范围内的截水帷幕桩设计,建设单位同意设计变更。

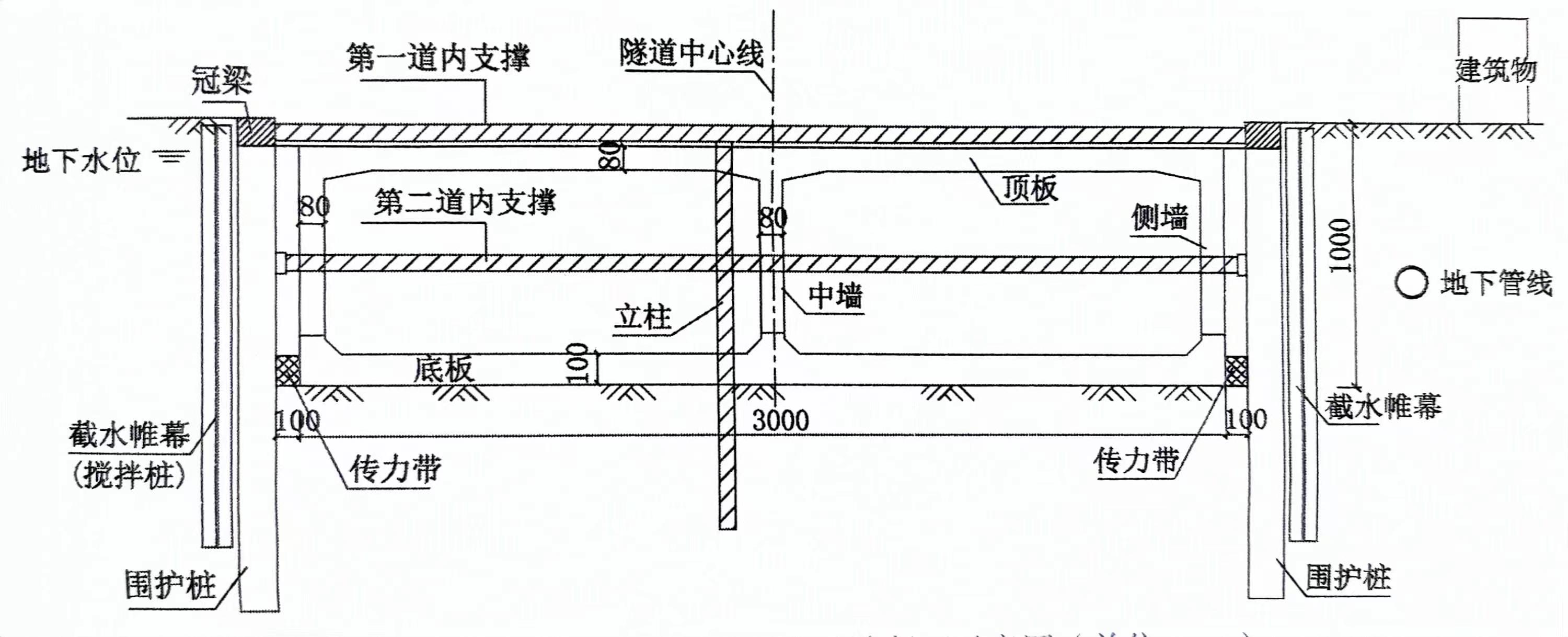

图21-1基坑支护与主体结构设计断面示意图(单位:cm)

事件二:项目部编制的专项施工方案,隧道主体结构与拆撑、换撑施工流程为:

①底板垫层施工→②→③传力带施工→④→⑤隧道中墙施工→⑥隧道侧墙和顶板施工→⑦基坑侧壁与隧道侧墙间隙回填→⑧。

事件三:某日上午监理人员在巡视工地时,发现以下问题,要求立即整改:问题一:在开挖工作面位置,第二道支撑未安装的情况下,已开挖至基坑底部。

问题二:为方便挖土作业,挖掘机司机擅自拆除支撑立柱的个别水平连系梁。

当日下午,项目部接到基坑监测单位关于围护结构变形超过允许值的报警。

问题三:已开挖至基底的基坑侧壁局部位置出现漏水,水中夹带少量泥沙。

问题:

1.本工程需组织专家论证的专项施工方案包括哪些?简述专项施工方案编制应当包括的主要内容。

2.事件一中截水帷幕桩设计可以变更成哪种形式?简述理由。给出因施工现场条件影响而进行设计变更的一般工作程序。

3.写出事件二流程中②、④、⑧的名称。

4.列出本工程基坑施工监测的应测项目。

5.对事件三中监理人员发现的问题,项目部应采取哪些整改措施?



参考答案:↓


解析:

1.专项施工方案包括:深基坑专项施工方案、顶板模板支架(高支架)专项施工方案。

专项施工方案主要内容包括:工程概况

编制依据

施工计划

施工工艺技术

施工安全保证措施

施工管理及作业人员配备和分工

验收要求

应急处理措施

计算书及相关施工图纸。

2.截水帷幕桩可变更为高压水泥旋喷桩(或摆喷桩)

因为水泥旋喷桩(或摆喷桩)施工设备高度低,可以满足在高压线下施工的安全距离要求。

设计变更工作程序:施工单位提出设计变更申请,设计单位进行变更设计,建设

(监理)单位下达(发出)设计变更函。

3.②—隧道底板施工

④—拆除第二道支撑

⑧—拆除第一道支撑和立柱支撑。

4.本工程基坑施工应测项目有:围护墙顶部水平与竖向位移

立柱竖向位移

支撑轴力

地下水位

周边地表竖向位移、裂缝

周边建筑竖向位移、倾斜、裂缝

周边管线竖向位移

周边道路竖向位移等。

5.整改措施有:

(1)立即停止超挖,进行支撑(或安装第二道支撑),再进行支撑以下土方开挖。

(2)立即采取堵漏(或止漏)措施,在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成一定强度后再关闭导流管,防止基坑侧壁漏水漏砂造成基坑外泥沙流失,并做好基坑内排水工作。


第1247题 背景资料:

某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工。通道基坑总长80m,宽12m,开挖深度10m,基坑围护结构采用SMW工法桩,基坑沿深度方向设有2道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为(Φ609×16)mm钢管支撑(见图21-2)。基坑场地地层自上而下依次为:2.0m厚素填土、6m厚黏质粉土、10m厚砂质粉土,地下水位埋深约1.5m。在基坑内布置了5座管井降水。

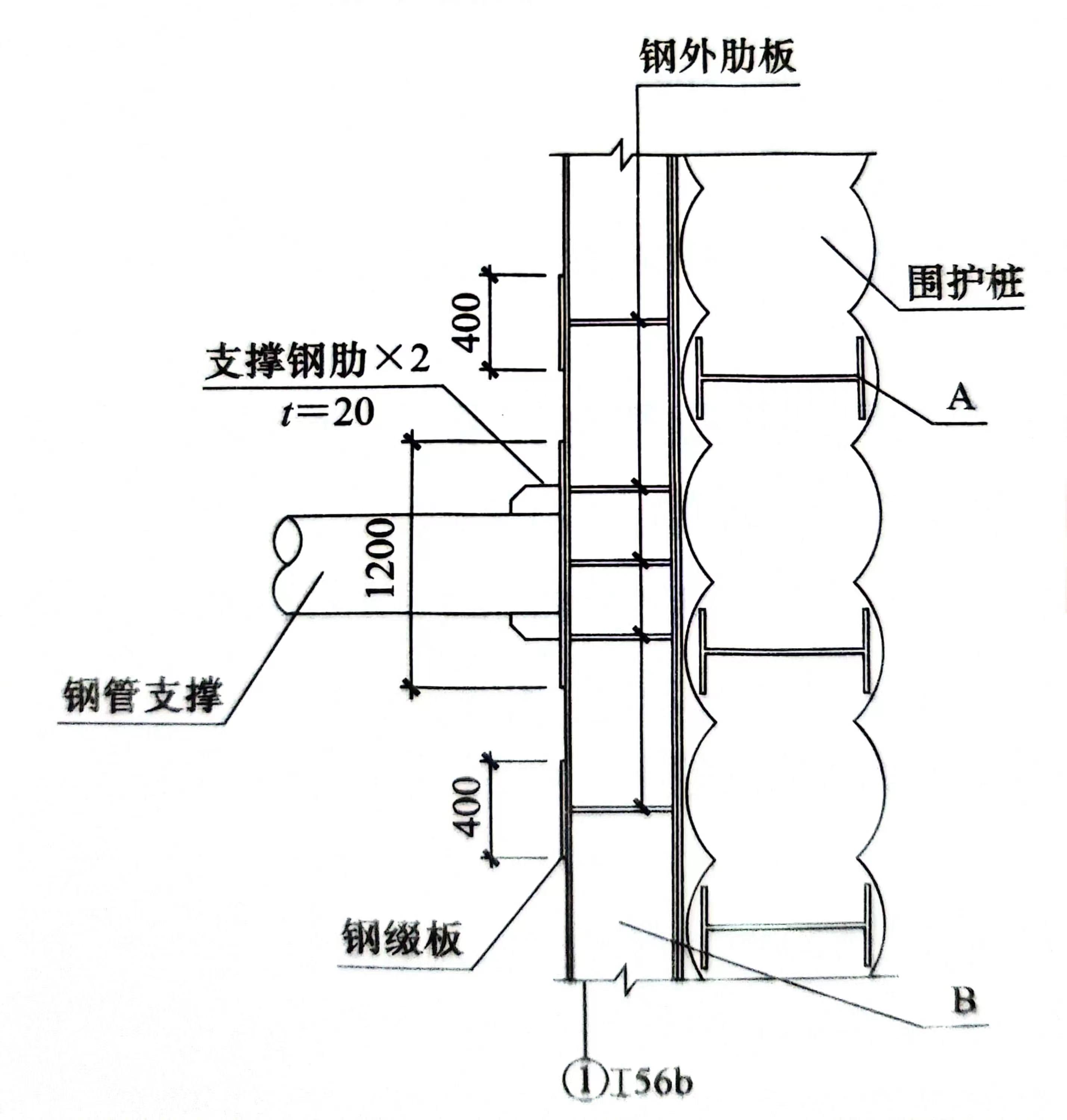

图21-2第二道支撑节点平面示意图

项目部选用坑内小挖机与坑外长臂挖机相结合的土方开挖方案。在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理,堵漏处理造成直接经济损失20万元,工期拖延10d,项目部为此向建设单位提出索赔。

问题:

1.给出图21-2中A、B构(部)件的名称,并分别简述其功用。

2.根据两类支撑的特点分析围护结构设置不同类型支撑的理由。

3.本项目基坑内管井属于什么类型,起什么作用?

4.给出项目部堵漏措施的具体步骤。

5.项目部提出的索赔是否成立?说明理由。

6.列出基坑围护结构施工的大型工程机械设备。



参考答案:↓


解析:

1.A—H型钢

B—围檩(或腰梁、圈梁)。

A的功用—在围护结构(或水泥搅拌桩)中起骨架作用(或提高围护结构刚度、挡土)

B的功用—使围护结构整体受力(或提高支撑刚度、均匀受力)。2.第一道设置钢筋混凝土支撑的原因(优点):

(1)增加支撑刚度(或减少围护结构变形)。

(2)能承受拉应力,整体性强。

(3)施工方便。第二道钢管支撑的理由(优点):

(1)安装、拆除速度快。

(2)可周转使用(或经济性好)。

(3)支撑可施加预应力,控制墙体变形。3.疏干井。作用:降低地下水位,便于土方开挖

提高被动土压力。

4.具体步骤:在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成一定强度后再关闭导流管。

5.不成立。理由:因为坑外地下水位较高是施工单位投标前客观存在的而造成围护结构渗漏水的主要原因是SMW工法桩施工质量问题,属于承包方自己的责任,故索赔不成立。

6.三轴搅拌桩机、起重吊装设备、静力压桩设备、拔桩机、混凝土泵车、挖掘机。


第1248题 背景资料:

某公司中标排水管道工程,管线全长6.8km,管径DN800mm,管材为聚乙烯双壁波纹管,沟槽开挖深度4.0~5.0m,沟槽底宽1.2m,边坡为1∶0.33。现场土质为粉质黏土,除个别地段有浅层滞水外,其他地段施工不需要降水。

项目部按照有关规定办理施工占地手续并设置围挡,现场门口放置工程概况牌、安全生产及文明施工牌、安全记录牌等企业标识和管理制度。

项目部对挖掘机司机进行安全技术交底,讲解了沟槽开挖宽度、坡度和深度等技术要求,按照原方案采用挖掘机挖至设计标高。受临时交通限制,土方堆在沟槽一侧,堆土高度超过3m,距槽边0.5m。某天突降大雨,次日管道安装作业时,沟槽发生坍塌,有一名工人被砸伤。

问题:

1.项目部施工标识牌设置是否齐全?如不齐全,请予补充。

2.沟槽开挖是否符合相关规范的规定?如不符合,给出正确做法。

3.槽边堆土是否有违规之处?应如何纠正。

4.分析本次沟槽坍塌的主要原因。



参考答案:↓


解析:

1.不齐全。施工现场门口处应有整齐明显的“五牌一图”,还应补充:

(1)五牌:管理人员名单及监督电话牌、消防保卫(防火责任)牌等标识。

(2)一图:施工现场总平面图。

可根据情况再增加其他牌图,如工程效果图、项目部组织机构及主要管理人员名单图等。

2.不符合。正确做法:

(1)机械开挖时,应预留200~300mm土层,由人工清底挖至设计标高。

(2)管径DN800mm柔性接口的聚乙烯双壁波纹管应按管外径每侧加400mm工作宽度,沟槽底宽应为1.6m。

(3)沟槽开挖未设置排水设施。

3.有两处违规。应进行如下纠正:

(1)根据规范要求:槽边堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。若不满足要求,应通过边坡稳定性验算确定边坡坡度,至少将边坡坡度由1∶0.33变为1∶0.50。

(2)施工方案遇有情况变化需变更时,应办理变更手续。

4.导致坍塌的主要原因:

(1)槽边堆土过高,超过3m,且堆土距槽边过近,仅有0.5m,边坡顶荷载大,致使边坡失稳。

(2)降雨浸湿黏质粉土,导致边坡土层易坍塌。


第1249题 背景资料:

某工程混凝土结构有两处厚度2.5m,平面尺寸分别为27.2m×34.5m和29.2m×34.5m的基础底板。设计中规定把上述大块板分成小块(每大块分成6小块),间隔施工。混凝土所用材料为:P·O42.5级普通硅酸盐水泥、中砂、花岗石碎石

混凝土强度等级为C20。施工完成后发现大部分板的表面都出现不同程度的裂缝,裂缝宽度为0.1~0.25mm,长度从几厘米到100多厘米,裂缝出现时间是拆模后的1~2d。

问题:

1.案例中裂缝事故发生的原因是什么?

2.在工程施工过程中应如何防治混凝土裂缝的产生?

3.此类工程中混凝土的养护方法、养护时间分别有哪些要求?



参考答案:↓


解析:

1.该工程属于大体积混凝土工程,水泥水化热大,裂缝多是在拆模一两天出现,根据这些情况判定,裂缝产生的原因有:

(1)拆模后外层混凝土与混凝土内部的温差大,产生温差和温度应力,使混凝土产生裂缝。

(2)混凝土表面干燥,收缩快,表面产生拉应力导致混凝土表面裂缝。

2.该工程属于大体积混凝土工程,可采用以下措施来防止裂缝产生:

(1)优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂。

(2)在保证混凝土设计强度等级前提下,适当降低水胶比中的水灰比,减少水泥用量。

(3)降低混凝土的入模温度,控制混凝土内外的温差,如降低拌合水温度(拌合水中加冰屑或用地下水),骨料用水冲洗降温,避免暴晒。

(4)及时对混凝土外露面覆盖保温、保湿材料。

(5)可预埋冷却水管,通入循环水将混凝土内部热量带出,进行人工导热。

3.大体积混凝土的养护的要求:

(1)大体积混凝土养护的关键是保持适宜的温度和湿度,以便控制混凝土内外温差,在促进混凝土强度正常发展的同时防止混凝土裂缝的产生和发展。

(2)采用内部降温法来降低混凝土内外温差。内部降温法是在混凝土内部预埋水管,通入冷却水,降低混凝土内部最高温度。冷却在混凝土刚浇筑完时就开始进行。

(3)混凝土浇筑完毕后,在初凝前宜立即进行覆盖或喷雾养护工作。

(4)大体积混凝土保湿养护时间不宜少于14d。


第1250题 背景资料:

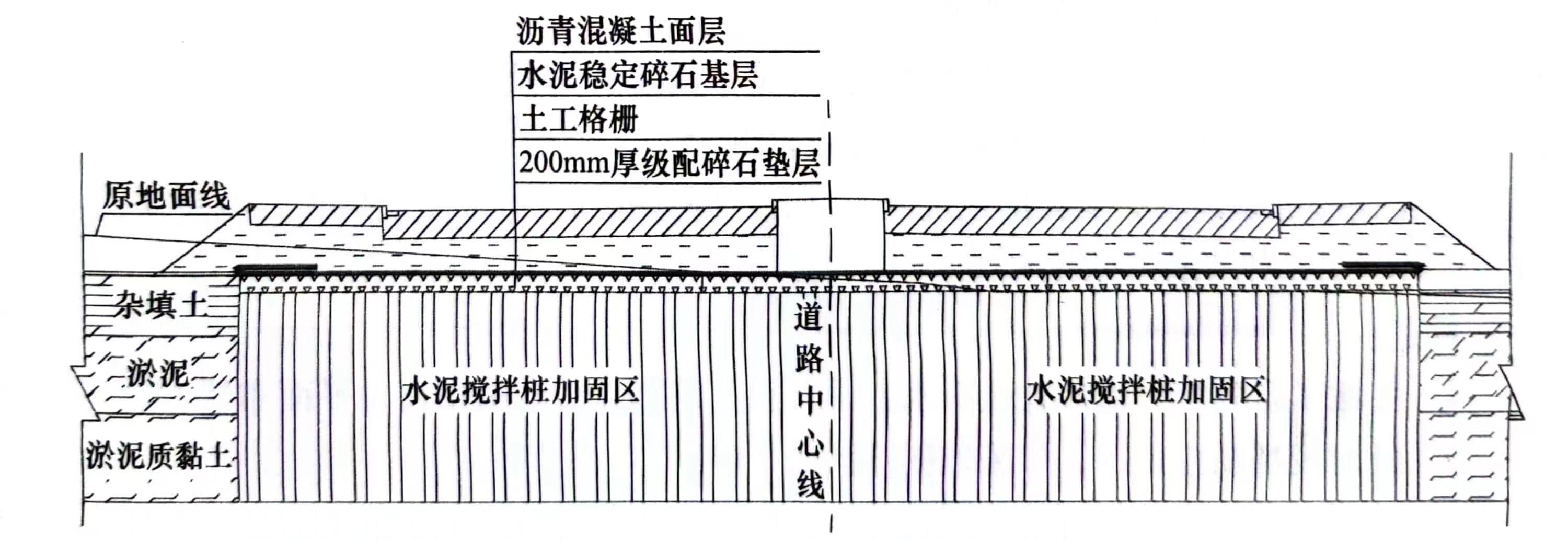

某公司承接一项城镇主干道新建工程,全长1.8km,勘察报告显示K0+680~K0+920段地层分布暗塘,其他路段地层分布为杂填土且地下水丰富。设计单位对暗塘段采用水泥土搅拌桩方式进行处理,杂填土段采用改良土换填的方式进行处理。全路段土路基与基层之间设置一层200mm厚级配碎石垫层,部分路段垫层顶面铺设一层土工格栅,K0+680、K0+920处地基处理横断面示意图如图21-3所示。

项目部确定水泥掺量等各项施工参数后进行水泥搅拌桩施工,质检部门在施工完成后进行了单桩承载力、水泥用量等项目的质量检验。

垫层验收完成,项目部铺设固定土工格栅和摊铺水泥稳定碎石基层,采用重型压路机进行碾压,养护3d后进行下一道工序施工。

项目部按照制定的扬尘防控方案,对土方平衡后多余的土方进行了外弃。

图21-3 K0+680、K0+920处地基处理横断面示意图

问题:

1.土工格栅应设置在哪些路段的垫层顶面?说明其作用。

2.水泥搅拌桩在施工前采用何种方式确定水泥掺量?

3.补充水泥搅拌桩地基质量检验的主控项目。

4.改正水泥稳定碎石基层施工中的错误之处。

5.指出项目部在土方外弃时应采用哪些扬尘防控措施。



参考答案:↓


解析:

1.暗塘路段的垫层顶面,暗塘路段与杂填土路段衔接处,其他可能出现不均匀沉降的路段。

土工格栅作用:提高稳定性、防止暗塘段不均匀沉降、减少暗塘段与其他路基交界处不均匀沉降。

2.应根据设计参数进行室内试验结果确定,设计无要求时可根据成熟经验进行试成桩,按检验结果确定。

3.复合地基承载力、搅拌叶回转直径、桩长、桩身强度。

4.错误之处一:摊铺水泥稳定碎石基层,采用重型压路机进行碾压

改正:摊铺水泥稳定碎石基层应该先使用12~18t压路机稳压,混合料初步稳定后用大于18t或振动压路机碾压。

错误之处二:养护3d后进行下一道工序施工

改正:常温下成活后应经7d养护,质量检验合格后,方可在其上铺筑面层。

5.土方外弃扬尘防控措施:

(1)场内道路硬化,安排洒水降尘,出入口处设置车辆冲洗装置。

(2)运输车辆应采取密闭或覆盖措施,并按规定路线行驶。

(3)运输车辆如有抛洒滴漏,及时安排清扫、冲洗等。


第1251题 背景资料:

某市政桥梁工程采用钻孔灌注桩基础,上部结构为预应力混凝土连续箱梁,采用盘扣支架法施工。支架地基持力土层为4.5m厚杂填土,地下水位位于地面以下0.5m。主墩承台基坑平面尺寸为10m×5.5m,挖深为4.5m,基坑围护结构采用9m长的20a槽钢钢板桩,内设一道钢支撑。

土方施工阶段,由于场地内堆置土方、施工便道行车及土方外运行驶会造成扬尘污染,对附近居民产生严重影响,引起大量投诉。

箱梁混凝土浇筑后,支架出现沉降,最大沉降量5cm,造成质量事故。经验算,盘扣支架本身的刚度和强度满足要求。

问题:

1.主墩承台基坑宜选用什么降水方法,根据现场条件应采用何种平面布置?

2.针对现场扬尘情况,应采取哪些防尘措施?

3.箱梁出现沉降的最可能原因是什么,应采取哪些措施避免这种沉降?



参考答案:↓


解析:

1.轻型井点,采用单排环形布置。

2.现场堆放土方应采取覆盖措施

施工便道应经常清扫并洒水

运输车辆加盖密闭

施工场地出口应设置冲洗台对土方运输车辆进行清洗。

3.箱梁出现沉降的最可能原因是:支架地基出现不均匀沉降

地基及支架没有经过预压处理,产生非弹性变形。

可采取的措施有:应对杂填土地基进行适当的加固

对支架地基和支架按规范要求进行预压处理

在支架底端采取适用措施来分散压力。支架周边做好排水设施。


第1252题 背景资料:

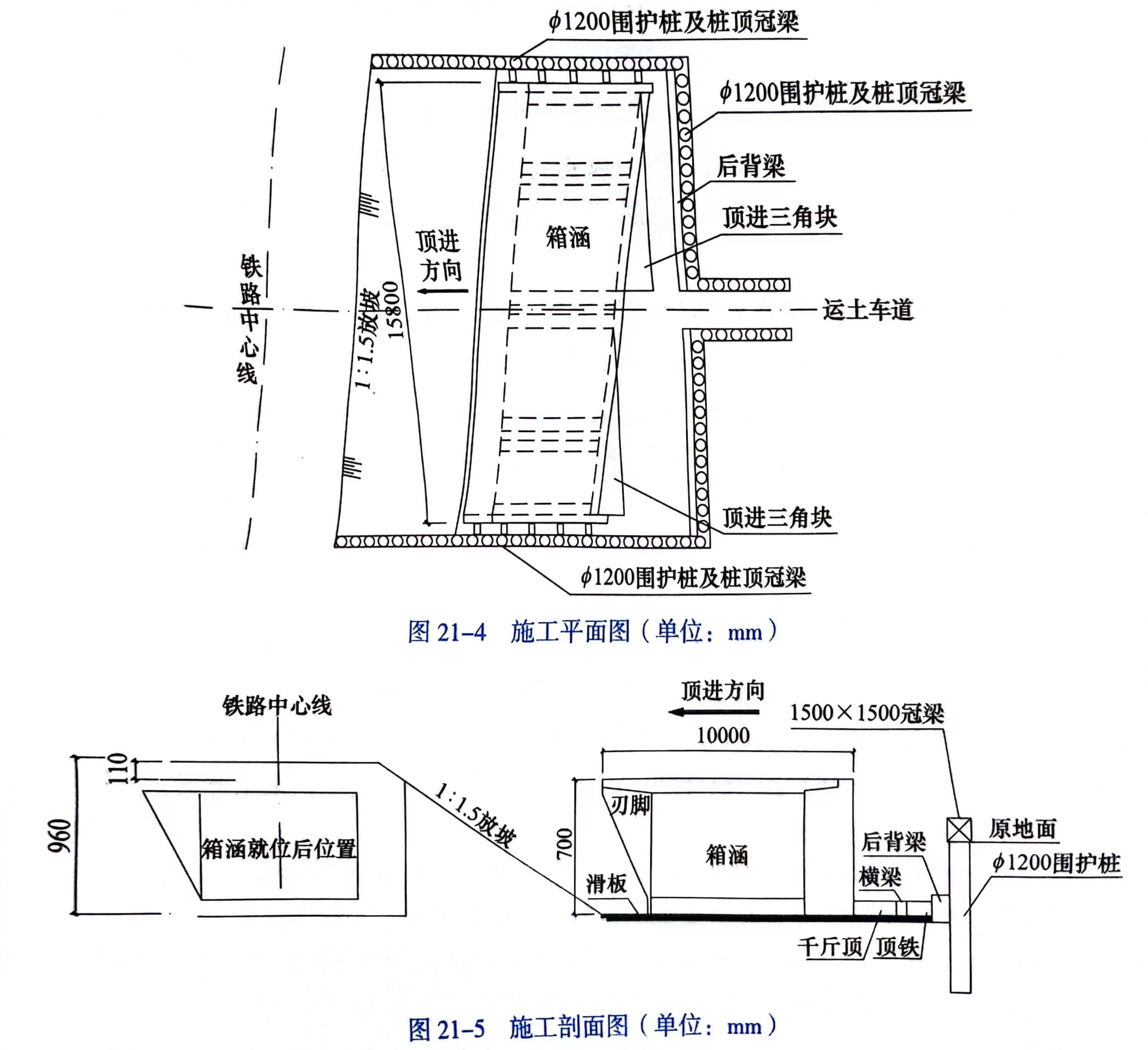

某公司承建一项城市主干路工程,长度2.4km,在桩号K1+180~K1+196段与铁路斜交,采用四孔箱涵顶进下穿铁路的方案。为保证铁路正常通行,施工前由铁路管理部门对铁路线进行加固。顶进工作坑顶进面采用放坡加网喷混凝土方式支护,其余三面采用钻孔灌注柱加桩间网喷支护,施工平面及剖面图如图21-4、图21-5所示。

项目部编制了箱涵基坑降水、支护、开挖、顶进方案并经过相关部门审批。

混凝土钻孔灌注桩施工过程包括以下内容:采用旋挖钻成孔,桩顶设置冠梁,钢筋笼主筋采用直螺纹套筒连接,混凝土浇筑至桩顶设计高程后,立即开始相邻桩的施工。

问题:

1.直螺纹连接套筒进场需要提供哪项报告?写出钢筋丝头加工和连接件检测专用工具的名称。

2.改正混凝土灌注桩施工过程的错误之处。

3.箱涵每次顶进,除检查液压系统外,还应检查哪些部位的使用状况?

4.在每一顶程中测量的内容是哪些?

5.箱涵顶进施工应考虑的防水排水措施有哪些?



参考答案:↓


解析:

1.直螺纹连接套筒进场需要提供的报告有:产品合格证,产品说明书、产品试验报告单、型式检验报告。

钢筋丝头加工专用工具:钢筋直螺纹套丝机

连接件检测专用工具:力矩扳手(扭矩扳手)。

2.错误之处一:混凝土浇筑至桩顶设计高程;

改正:桩顶混凝土浇筑完成后应超出设计标高0.3~0.5m。

错误之处二:立即开始相邻桩的施工;

改正:成孔应采取跳打,不能立即开始相邻桩施工。

3.每次顶进应检查液压系统、传力设备、刃脚、后背和滑板等变化情况。

4.每一顶程中测量的内容:各观测点左右偏差值,高程偏差值和顶程及总进尺。

5.防水排水措施:

(1)做好地面排水,工作坑周边应设置挡水墙、截水沟等设施防止地面水流入工作坑。

(2)工作坑内设置排水沟、集水坑,安装水泵,及时排除坑内积水。

(3)顶进过程中地下水位应降低至基底以下0.5m。


第1253题 背景资料:

某公司承建城市跨线桥,主桥长520m,桥宽22.15m,跨越现况河渠,其平交道口中三跨上部结构为钢筋混凝土预应力连续梁,跨径组合为30m+35m+30m,其余部分为22m长T形简支梁。承台平面尺寸5m×26m,以群桩形式布置128根桩,采用沉桩施工。项目部编制了施工组织设计和模板支架、预制构件吊装专项施工方案。

施工过程中发生如下事项:

事项一:施工组织设计经项目负责人签批后,上报监理工程师审批。

事项二:模板支架专项方案对支架的构件强度验算结果表明符合要求。

事项三:为增加桩与土体的摩擦力,防止桩顶或桩身出现裂缝、破碎,沉桩顺序为:从四周向中心进行,以贯入度为主控制终沉。

问题:

1.施工组织设计的审批和变更程序做法是否正确?如不正确,给出正确的程序。

2.模板支架专项方案验算内容是否全面?如不全面,请补充。在模板支架方案中还应注意哪些事项?

3.沉桩方法是否符合规定?如不符合,请指出正确做法。



参考答案:↓


解析:

1.不正确。施工组织设计应经项目负责人批准后,上报企业技术负责人审批,并加盖公章方可实施

经修改或补充的施工组织设计应按审批权限重新履行审批程序。

2.背景只提到支架的构件强度验算,不全面。应补充支架的刚度和稳定性验算。还应注意的事项有:

(1)支架的地基与基础设计应符合所在地现行地标规定,并应对地基承载力进行计算。

(2)模板、支架的方案中应计算梁体预拱度、制定支架预压的工作内容。

(3)支架的立杆、水平杆步距应根据承受的荷载确定,其构造要求和剪刀撑设置应满足现行规范标准。

3.不符合。正确做法:

(1)沉桩时的施工顺序应是从中心向两个方向或四周对称进行。

(2)群桩形式:桩终止捶击的控制应视桩端土质而定,一般情况下以控制桩尖设计高程为主,贯入度为辅。


第1254题 背景资料:

某公司项目部承建一项城市主干路工程。该道路总长2.6km,其中K0+550~K1+220段穿过农田。道幅宽度为30m,路面结构为:20cm石灰稳定土底基层,40cm石灰粉煤灰稳定砂砾基层,18cm热拌沥青混凝土面层

路基为0.5~1.0m的填土。

农田路段路基填土施工时,在原状地表土上填方0.2m,并按>93%的压实度标准(重型击实)压实后达到设计路基标高。底基层施工过程中,为了节约成本,项目部就地取土(包括农田地表土)作为石灰稳定土用土。

基层施工时,因工期紧,石灰粉煤灰稳定砂砾基层按一层摊铺,并用8~10t压路机一次性碾压成型。

沥青混凝土面层施工时正值雨期,项目部制定了雨期施工质量控制措施:

措施一:加强与气象部门、沥青拌合厂的联系,并根据雨天天气变化,及时调整沥青混合料供应计划。

措施二:沥青混合料运输车辆采取防雨措施。

问题:

1.指出农田路段路基填土施工措施中的错误,请改正。

2.是否允许采用农田地表土作为石灰稳定土用土?说明理由。

3.该道路基层施工方法是否合理?说明理由。

4.沥青混凝土面层雨期施工质量控制措施不全,请补充。



参考答案:↓


解析:

1.农田路段路基填土施工措施中的错误及改正如下:

错误之处一:在原状地表土上填方

改正:还应清除0.5m厚地表土、树根、杂草、淤泥等,并压实地基,再分层回填压实路基土。

错误之处二:回填土按>93%的压实度标准(重型击实)压实

改正:回填土按>95%的压实度标准(重型击实)分层压实。

2.不允许采用农田地表土作为石灰稳定土用土

理由:农田地表土中存在根植物、杂草等,有机物含量过高。

3.该道路基层施工方法不合理

理由:石灰粉煤灰砂砾基层每层最大压实厚度为20cm,厚度40cm的石灰粉煤灰砂砾基层应分成两层摊铺、碾压。碾压时应采用先轻型后重型压路机组合。150mm<厚度<200mm时,可用18~20t三轮压路机和振动压路机。

4.沥青混凝土面层雨期施工质量控制措施的补充:工地上应做到及时摊铺、及时碾压。路面分层施工时,雨后应注意清扫干净底层,底层经风干后,喷洒粘层油再进行下道工序。


第1255题 背景资料:

某公司承建城市高架桥,主桥12跨,上部结构全部采用20m空心板梁,先简支后连续。项目部在施工方案确定后,便立即开始了预制场地建设。由于某种原因,延误了工期

为在后阶段弥补损失的工期,项目部加大调度力度,加快空心板梁的预制进度。在质量安全控制方面发生下列情况:

情况一:后补的预制台座基础发生沉降,需要加固。

情况二:为加快台座的周转率,项目部要求空心板梁压浆完成后即吊移至存梁区再进行养护。

情况三:为加快空心板梁生产速度,施工员将钢筋加工班组扩大到门式起重机移梁通道下进行。

问题:

1.应如何避免预制台座基础发生沉降?

2.为加快制梁台座周转,项目部采取的提速措施是否可行,为什么?

3.为加快空心板梁生产,施工员采取的应急措施存在哪些问题?



参考答案:↓


解析:

1.预制台座的地基应具有足够的承载力。对台座两端及适当范围内的地基进行特殊加固处理。预制场地应根据地基及气候条件,设置必要的排水设施,将不满足台座地基承载力要求的部分进行换填、压实、硬化。

2.不可行。因为按照相关规范的要求,空心板梁孔道内的水泥浆强度达到设计要求后方可吊移预制构件。

3.存在如下安全管理不到位问题:

(1)现场没有安全管理人员监管门式起重机作业

(2)现场没有设置安全警示标识及起重设备安全技术操作规程

(3)门式起重机作业时,其作业范围内及吊件下面不能站人或通行。


第1256题 背景资料:

某公司承接一项污水处理厂工程,污水处理规模5万m3/d,结构为全地下现浇混凝土结构。根据工程地质水文资料,设计采用管井降水,基坑支护采用灌注桩及高压旋喷桩止水帷幕,钢筋混凝土支撑和钢管支撑。当基坑支护结构强度满足要求及地下水位降至满足施工要求后,进行基坑开挖施工。设计采用钻孔灌注桩作为地下结构的抗浮桩。

项目部将灌注桩及旋喷桩施工分包给具备资质的公司,该公司编制了专项施工方案并履行了审批手续。编制的钻孔灌注桩施工工艺流程为:定桩位→A→钻机就位钻孔→终孔→B→下放钢筋笼→C→灌注水下混凝土。

抗浮桩完成后,进行了质量验收,包括桩长、桩底沉渣厚度、桩身混凝土强度,垂直度等项目。

问题:

1.写出采用抗浮桩作为抗浮治理措施的优点。

2.写出钻孔灌注桩施工前施工方案的审批流程。

3.写出钻孔灌注桩工艺流程中字母代表的工序。

4.补充抗浮桩质量验收内容。



参考答案:↓


解析:

1.采用抗浮桩抵抗地下水浮力,属于锚固抗浮法。优点有:结构受力合理,不影响建筑功能,后期维护简单。

2.钻孔灌注桩的施工方案应由专业分包单位编写,分包和总包单位的技术负责人审批,盖单位公章,总监理工程师审批后实施。

3.根据钻孔灌注桩施工工艺流程,各字母分别代表:A—护筒埋设,B—清孔,C—安装导管。

4.抗浮桩的质量验收还应包括:抗拔承载力,桩身完整性。


第1257题 背景资料:

某公司承接一项污水处理厂工程,日处理规模为4万t。施工场地开阔,基坑采用自然放坡及素混凝土喷浆的支护方式,根据地质水文条件确定采用管井降水。水处理构筑物为全地下结构,顶板覆土1.2m。

调查发现,基坑开挖范围内地下0.8m处有一道10kV直埋电力电缆,地下3.5m处有一道DN600mm市政污水管,其中污水管与池体结构位置冲突。项目部编制了将电缆和污水管线改移到基坑范围外的方案,准备实施前被监理单位制止。

水池主体结构为整体式现浇钢筋混凝土施工,项目部编制的施工工艺流程如下:水池边线和与桩位测量定位→基坑支护与降水→A→垫层施工→B→底板钢筋模板安装与混凝土浇筑→C→顶板钢筋模板安装与混凝土浇筑→D。

为加快施工进度,项目部要求劳务分包单位增加架子工、普工等作业人员,在办理相关手续后进入施工现场。

问题:

1.写出管井降水适用的条件。

2.写出监理制止项目部管线改移施工的理由。

3.写出工艺流程中字母代表的工序。

4.劳务人员进入施工现场前应办理的手续。



参考答案:↓


解析:

1.管井降水适用于:土的渗透系数大于1m/d的粉土、砂土、碎石土、岩土,其降水深度不受限制。

2.管线改移和保护方案实施前,需经建设单位、管线产权单位(管理单位)批准,涉及永久改移到红线外的需经规划部门审批,施工单位不可擅自确定。本工程的直埋电缆除改移外,还可以采取悬吊加固等保护措施。

3.A—土方开挖及地基处理

B—防水层施工

C—池壁及立柱钢筋模板安装与混凝土浇筑

D—功能性实验/满水试验、气密性试验。

4.签订劳动合同,用工实名制登记,特殊工种考核合格持证上岗,安全教育培训,安全技术交底,正确佩戴安全防护用品。


第1258题 背景资料:

某单位承建全地下式清水池,共分为4座,位于远期规划厂区南侧,由西向东依次布置为1~4号,单格清水池结构尺寸为97m×117m,总占地面积392.6m×117m。基坑总长度为397.6m,总宽度为122m。清水池设置溢流,接入厂区雨水系统处设置拍门检查井,共计4座

池体内部导流墙底部设置清扫孔,每格清水池出水坑前设置挡砂坎,避免水中的砂粒进入下游管道,每座清水池顶部设置D=600mm通气帽4个,共计16个,每池底部设DN800mm放空管。

根据总体施工安排,清水池结构施工无法避开冬期,项目部制定了冬期施工措施,并经审批后实施

结构施工完成后,根据规范要求进行了满水试验。

问题:

1.清水池满水试验的准备工作有哪些?

2.请简述满水试验中注水技术要求。

3.注水至设计水位后,水位观测要求有哪些?

4.简述水处理构筑物冬期混凝土施工应采取哪些措施?



参考答案:↓


解析:

1.①选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

②有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

③安装水位观测标尺、标定水位测针。

④对池体有观测沉降要求时,应选定观测点,并测量记录池体各观测点初始高程。

2.①向池内注水应分3次进行,每次注水为设计水深的1/3。

②对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

③注水时水位上升速度不宜大于2m/d,相邻两次注水的间隔时间不应小于24h。

④每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体做外观检查和沉降量观测。

⑤当发现渗水量或沉降量过大时,应停止注水。待作出妥善处理后继续注水。

⑥设计有特殊要求时,应按设计要求执行。

3.①注水至设计水深进行水量测定时,应采用水位测针测定水位。

②水位测针的读数精确度应达1/10mm。

③注水至设计水深24h后,开始测读水位测针的初读数。

④测读水位的初读数与末读数的间隔时间应不少于24h。

⑤测定时间应连续。

⑥测定的渗水量符合标准时,须连续测定两次以上;测定的渗水量超过允许标准,而以后的渗水量逐渐减少时,可继续延长观测。延长观测的时间应在渗水量符合标准时止。

4.①与混凝土搅拌站配合,调整冬期施工混凝土配合比,外加剂的选用、掺量应经监理单位审批。

②合理安排混凝土施工,选择在白天高温时浇筑,并尽量减少运输与浇筑时间。混凝土浇筑前,清除模板及钢筋上的冰雪和污垢。

③混凝土结构宜采取蓄热法养护,根据规范进行热工计算,养护时间不少于14d,期间根据温度变化,及时调整养护措施以确保结构养护质量。

④成立混凝土测温小组,在混凝土浇筑后,每昼夜不应少于4次温度监测(即6h一次),并做好测温记录,温控预警时,应及时调整保温措施。

⑤冬期浇筑的混凝土试块组数应比常温浇筑时多做两组,并与施工部位同条件养护。其中一组用于检验混凝土受冻前的强度,确定混凝土热养护期限,或用于检验拆模强度;另一组用于检验混凝土同条件养护28d再转入标养28d的强度值。

⑥通过同条件试块试压,混凝土达到规范规定的拆模强度及抗冻强度后,方可拆除模板。


第1259题 背景资料:

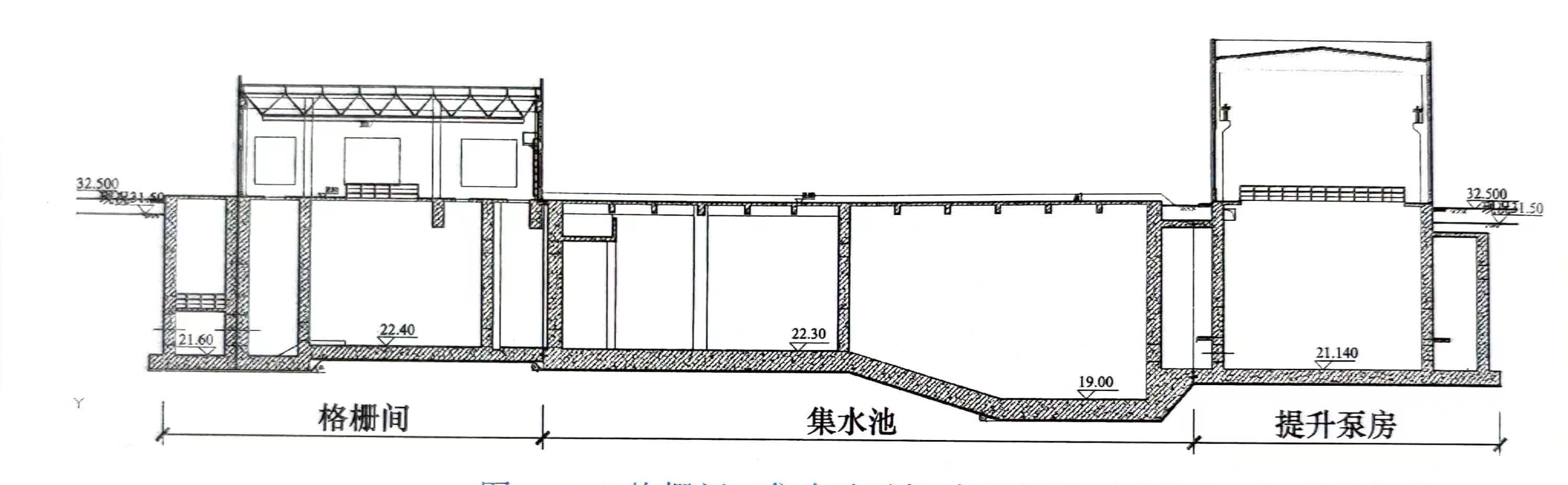

北方某净水厂总占地15.8万m2。厂区内主要建(构)筑物共有33座,为节约占地,采取了组团式设计。进水组团(包括格栅间、集水池及提升泵房)是输水管道来水进入水厂内的第一座构筑物。集水池作为全地下结构,长53.5m、宽21.45m、池壁高度18.6m、厚度600m、顶板厚度400mm、最小梁高800mm。采用现浇钢筋混凝土结构。底板浇筑厚度1.5m,混凝土强度等级C35,抗渗等级P8。结构剖面图如图21-6所示。

图21-6格栅间、集水池及提升泵房剖面图

工程于11月5日开始底板结构施工,次年2月18日完成池壁混凝土浇筑。该组团

提升泵房的地面建筑部分于次年7月15日施工,于8月16日完成顶板混凝土浇筑。

事件一:施工单位项目部内部讨论优化了集水池的模板支架施工方案,报监理单位审批,随后按照经过审批的方案进行了技术交底和安全技术交底,随即开始模架工程施工,采取池体和顶板连续浇筑的施工方案。监理单位不同意施工单位进行模架施工。

事件二:在事件一的集水池模板支架方案中,为节约成本及减少顶板与池壁衔接处的模板悬挑长度,池壁内模立柱兼作顶板模板立柱,顶板支架的斜杆或横向连杆作为连墙件的一部分与池壁模板的杆件牢固连接。混凝土浇筑过程中,发现模架有明显侧向变形、顶板与池壁衔接位置模板发生竖向和水平变形,经紧急加固,未发生坍塌事故,但局部发生了跑模,顶板模板拼缝局部漏浆。

事件三:在提升泵房的结构施工中,为防控构筑物结构裂缝的发生,项目部采取了如下管理措施和技术措施:

措施一:为减小混凝土结构内外温差,减少温度裂缝,控制混凝土入模温度和入模坍落度。

措施二:做好浇筑振捣工作,采取适当的养护方式减少温度裂缝。

措施三:与设计人等相关方协商,优化后浇带设置,后浇带处的模板及支架独立设置。

措施四:延缓拆模时间,控制内外温差。

问题:

1.事件一中施工单位做法是否存在不妥?如有不妥,逐一列出,并提出正确做法。

2.列举事件二中发生紧急事件的可能原因。

3.事件三中施工单位除了已经采取的措施外,还能采取哪些措施?



参考答案:↓


解析:

1.存在不妥。

(1)未进行专家论证,此部位的模架工程属于超过一定规模的危险性较大的分部分项工程,应进行专项施工方案专家论证。专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查。

(2)专项方案审批流程错误。专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

(3)施工单位未组织专项施工方案交底,对于危大工程专项施工方案,应组织专项施工方案交底。

2.(1)本工程池壁内模立柱兼作顶板模板立柱。池壁和顶板连续浇筑时,池壁内模立柱不得作为顶板模板立柱。

(2)本工程顶板支架的斜杆或横向连杆作为连墙件的一部分与池壁模板的杆件连接牢固。顶板支架的斜杆或横向连杆不得与池壁模板相连。

(3)剖面图中集水池底板存在斜坡段,顶模支架立杆底部如果未能有效锚固或设置立杆底部平台,在竖向荷载作用下使架体可能产生水平位移或变形。

(4)模板拼缝处封闭不严,可能导致漏浆。

(5)侧墙浇筑速度过快,导致侧墙模板侧压力加大。

3.(1)控制混凝土原材料质量,优化配合比,降低水化热。

(2)地下部分结构在拆模后及时回填,控制早期、中期开裂。


第1260题 背景资料:

南方某城市新区建设中压0.35MPa燃气管道,管径DN300mm,全长3.1km。现有跨河桥连接新旧城区主干道,桥宽20m。过河段燃气管道设计采用随桥梁外侧支架敷设方式。施工项目部编制的施工方案经上级技术负责人签章批准后组织实施。

问题:

1.燃气管道利用桥梁跨越时有何规定?

2.随桥敷设燃气管道施工中应采取哪些措施?

3.施工方案报上级签批前还应经过哪些程序?

4.过河燃气管道安装完成后应做哪些检验?



参考答案:↓


解析:

1.燃气管道随桥梁敷设应符合有关规范规定:首先是工程条件许可,即现有桥梁具备燃气管道架设条件和运行管理条件

其二是管道的输送压力不应大于0.4MPa,即中低压管道

同时应征得桥梁管理部门同意后施工。

2.当燃气管道随桥梁敷设时,应采取如下措施:

(1)敷设于桥梁上的燃气管道应采用加厚的无缝钢管或焊接钢管,尽量减少焊缝,对焊缝进行100%无损检测。

(2)跨越通航河流的燃气管道管底高程,应符合通航净空的要求,管架外侧应设置护桩。

(3)在确定管道位置时,应与随桥敷设的其他可燃气体管道保持一定间距。

(4)管道应设置必要的补偿和减震措施。

(5)过河架空的燃气管道向下弯曲时,向下弯曲部分与水平管夹角宜采用45°形式。

(6)对管道应做较高等级的防腐保护。

(7)采用阴极保护的埋地钢管与随桥管道之间应设置绝缘装置。3.应征得桥梁权属方和监理等方同意,并签认。

4.跨河燃气管道安装完成后必须进行管道吹扫、强度试验和严密性试验。试验前,应该计算管道及其支撑结构的强度,必要时应临时加固。试压宜在环境温度5℃以上进行,否则应采取防冻措施。
