“微信扫一扫”进入考试题库练习及模拟考试

2025年二级建造师《建设工程项目管理》章节精编习题(1030题)


第461题 在双代号网络图中,虚箭线的作用有(  )。


A.指向

B.联系

C.区分

D.断路

E.过桥


参考答案:BCD


解析:

联系、区分、断路


第462题 关于双代号网络计划中时间参数的说法,正确的有(  )。


A.总时差最小的工作为关键工作

B.工作自由时差为零,其总时差必为零

C.以终点节点为完成节点的工作自由时差与总时差相等

D.关键线路上允许有虚箭线和波形线的存在

E.工作自由时差一定小于或等于总时差


参考答案:ACE


解析:

几个结论

1.总时差≥自由时差

2.关键线路上的工作是关键工作,但关键工作不一定在关键线路上

3.关键线路可以不只一条

4.关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,关键节点必然处在关键线路上,但由关键节点组成的线路不一定是关键线路,两端为关键节点的工作不一定是关键工作。

5.终点节点作为完成节点的工作 总时差和自由时差相等

6.终点节点作为完成节点的工作 自由时差=计算工期Tc-该工作最早完成




第463题 下列网络计划参数中,以计划工期作为约束条件的有(  )。


A.最早完成时间

B.总时差

C.最迟完成时间

D.自由时差

E.时间间隔


参考答案:BC


解析:工作最早完成时间、自由时差、时间间隔的计算都与计划工期无关,而总时差和最迟完成时间的计算依赖于计划工期。选项 B、C 正确。

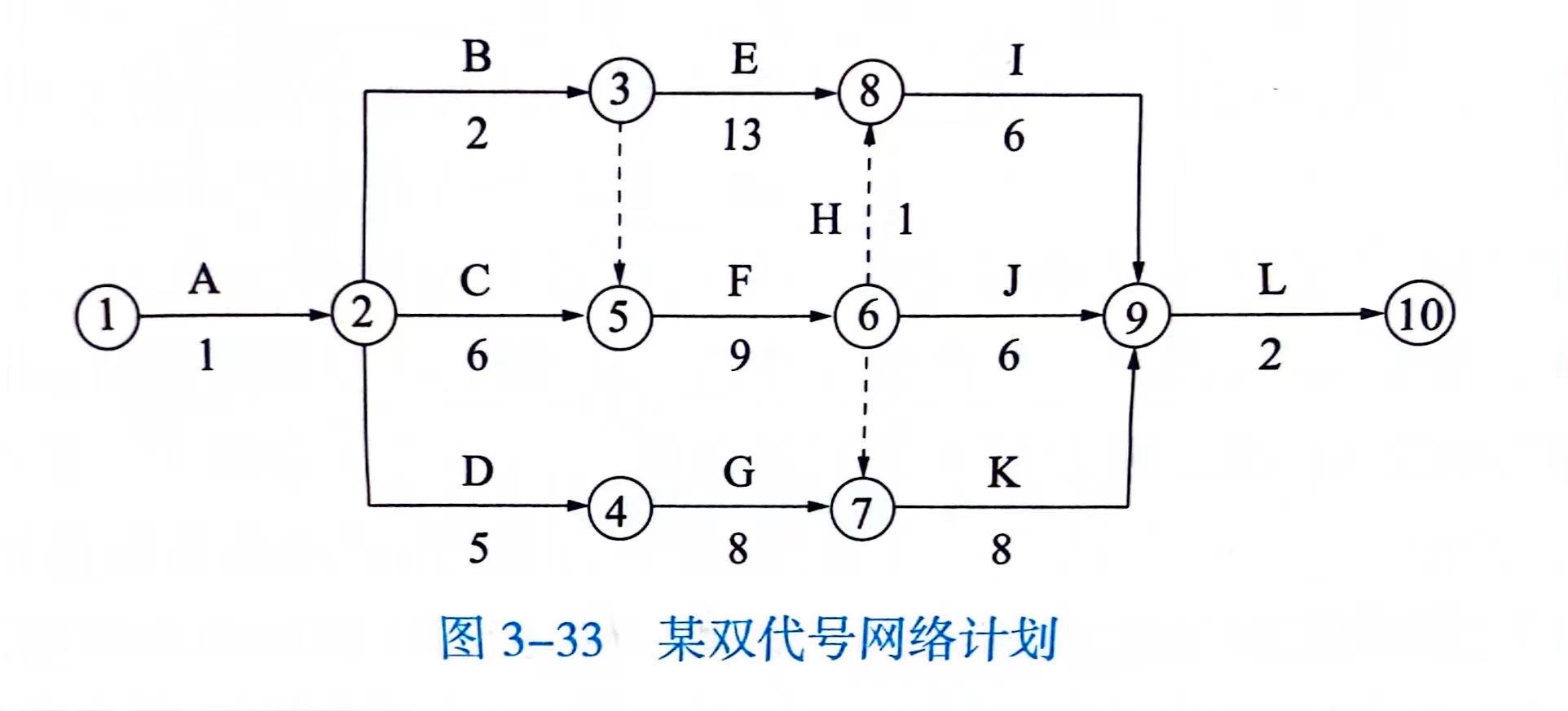

第464题 某双代号网络计划如图 3-33 所示(时间单位:周),正确的有(  )。


A.A.F 工作最早开始时间为 7 周末

B.B.D 工作的总时差为 1 周

C.C.G 工作的总时差 2 周

D.D.工作 D + G 的总时差为 4 周

E.整个计划的总工期为 26 周


参考答案:ACE


解析:

1最早开始时间等于其紧前工作最早完成时间取大值

⒉最迟完成时间等于其紧后工作最迟开始时间取小

3总时差=最迟完成-最早完成=最迟开始-最早开始

4自由时差=紧后工作最早开始-该工作最早完成(取小)

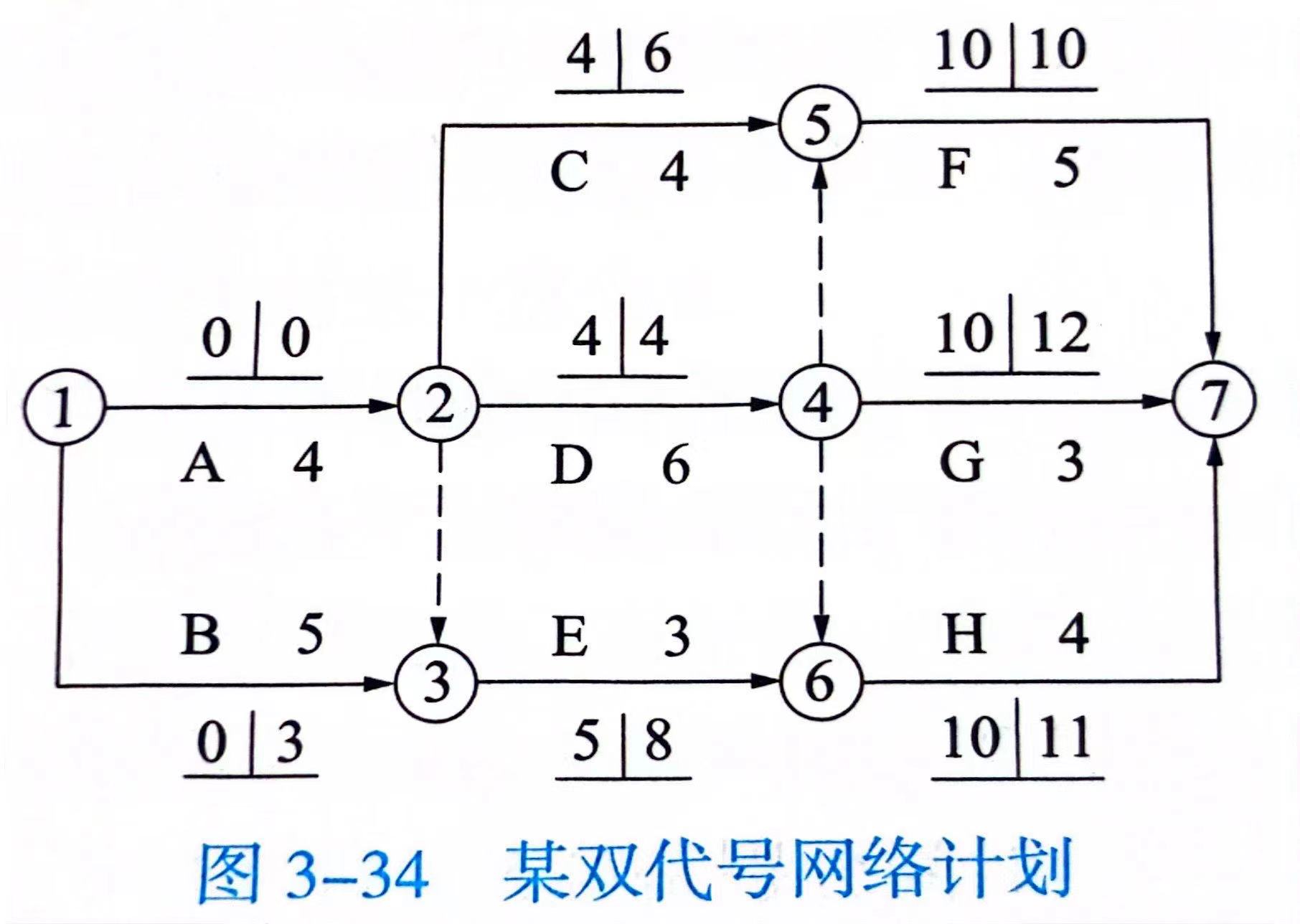

第465题 某双代号网络计划如图 3-34 所示,已知每项工作的最早开始时间和最迟开始时间,该计划表明(  )。


A.工作 D 的总时差为零

B.工作 H 为关键工作

C.工作 E 的自由时差为 3 天

D.工作 C 的自由时差为 2 天

E.工作 B 的自由时差为零


参考答案:ADE


解析:

简单的参数计算后可知工作 H 的总时差为 1 天,不是关键工作,工作 E 的自由时差为 2 天,所以选项 B、C 错误。选项 A、D、E 正确。


第466题 某单代号搭接网络计划如图 3-35 所示(时间单位:天),工作时间参数正确的有(  )。


A.TFC = 1

B.FFB = 2

C.LSD = 7

D.LSE = 4

E.LFC = 4


参考答案:CDE


解析:

经过计算,该单代号网络计划图中关键工作是 C、B,故工作 C 的总时差为零,工作B 的自由时差为零,故选项 A、B 错误。选项 C、D、E 正确。

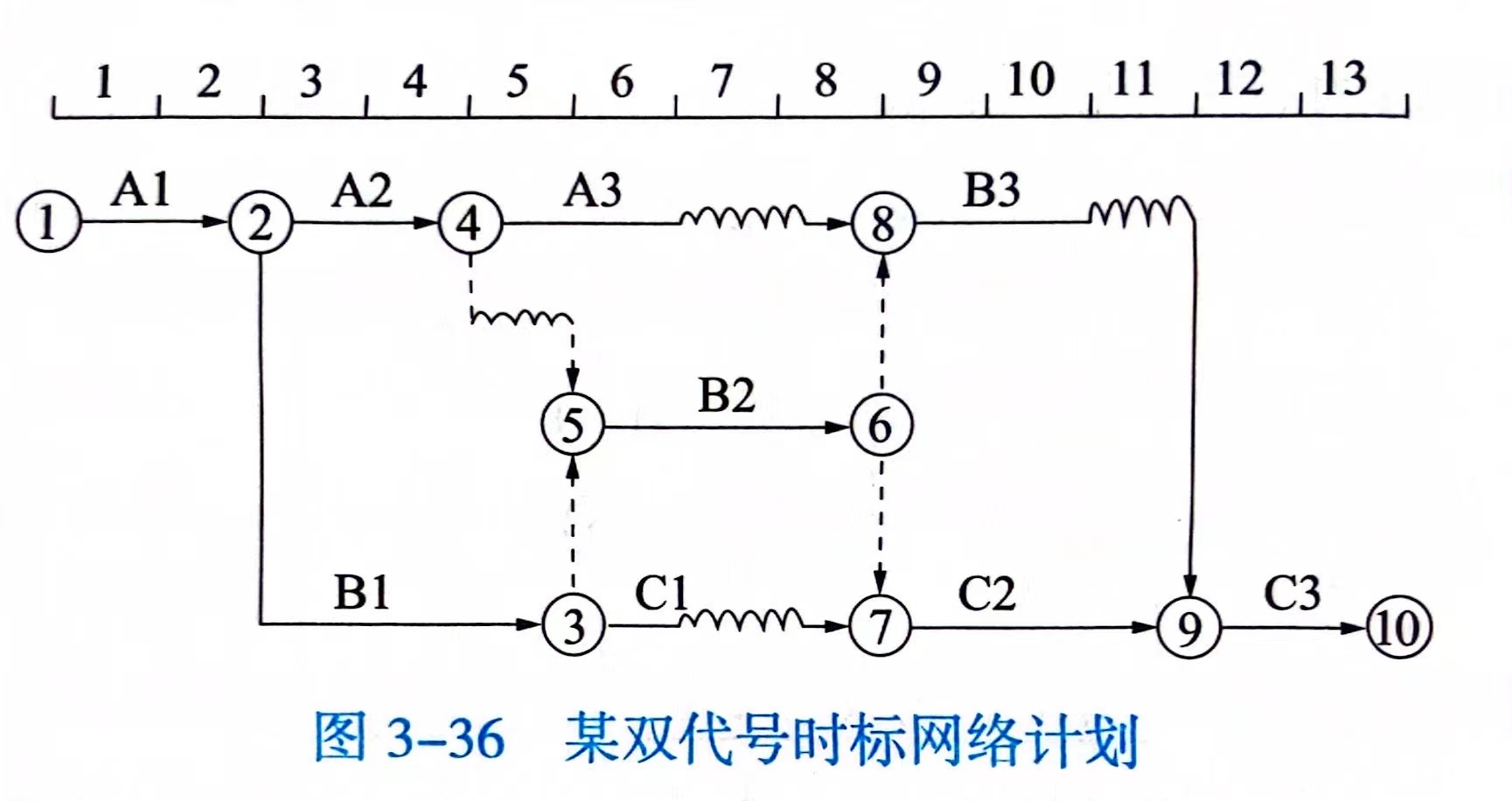

第467题 某双代号时标网络计划如图 3-36 所示(时间单位:天),工作总时差正确的有(  )。


A.TFA1 = 0

B.TFA2 = 1

C.TFB2 = 2

D.TFC1 = 2

E.TFB3 = 2


参考答案:ABD


解析:

经观察该网络计划关键线路为:①→②→③→⑤→⑥→⑦→⑨→⑩,故工作 A1、 B2时差都为零,工作 B3 的总时差是 1 天。选项 A、B、D 正确。


第468题 关于工作最迟完成时间计算的说法,正确的有(  )。


A.单代号网络计划中,等于该工作最早完成时间加上该工作的总时差

B.单代号网络计划中,等于各紧后工作最迟结束时间减工作持续时间的最大值

C.双代号网络计划中,等于各紧后工作最迟开始时间的最小值

D.双代号网络计划中,等于该工作完成节点的最迟时间

E.双代号时标网络计划中,等于该工作实箭线结束点对应的时间坐标


参考答案:ACD


解析:单代号网络计划中,等于各紧后工作最迟结束时间减工作持续时间的最小值;双代号时标网络计划中,实箭线结束对应的时间坐标表示的是最早完成时间,故选项 B、E错误。选项 A、C、D 正确。


第469题 双代号网络计划中,某工作最早第 3 天开始,工作持续时间 2 天,有且仅有 2项紧后工作,紧后工作最早开始时间分别是第 5 天和第 6 天,对应总时差是 4 天和 2 天。 关于该工作总时差和自由时差的说法,正确的有(  )。


A.总时差为 3 天

B.总时差为 4 天

C.自由时差为零

D.自由时差为 2 天

E.总时差和自由时差均为零


参考答案:AC


解析:根据题意,该工作的最早开始时间是 3,则其最早完成时间为 3 + 2 = 5;两个紧后工作的最早开始时间分别为 5 和 6,最迟开始时间分别为 5 + 4 = 9和6 + 2 =8, 则该工作的最迟完成时间为 8(8 和 9 中取小值);该工作的总时差=最迟完成时间-最早完成时间=(8-5)= 3 天,自由时差=紧后工作最早开始时间的最小值-本工作的最早完成时间= 5-5 = 0。选项 A、C 正确。


第470题 在工程网络计划中,若某一工作的最早开始时间为第 5 天,最早完成时间为第 13 天,则关于该工作有关时间参数的说法,正确的有(  )。


A.最早在第 5 天上班时间开始

B.最早在第 6 天上班时间开始

C.最早在第 13 天下班时间完成

D.最早在第 14 天下班时间完成

E.工作的持续时间为 8 天


参考答案:BCE


解析:

1最早开始时间等于其紧前工作最早完成时间取大值

⒉最迟完成时间等于其紧后工作最迟开始时间取小

3总时差=最迟完成-最早完成=最迟开始-最早开始

4自由时差=紧后工作最早开始-该工作最早完成(取小)

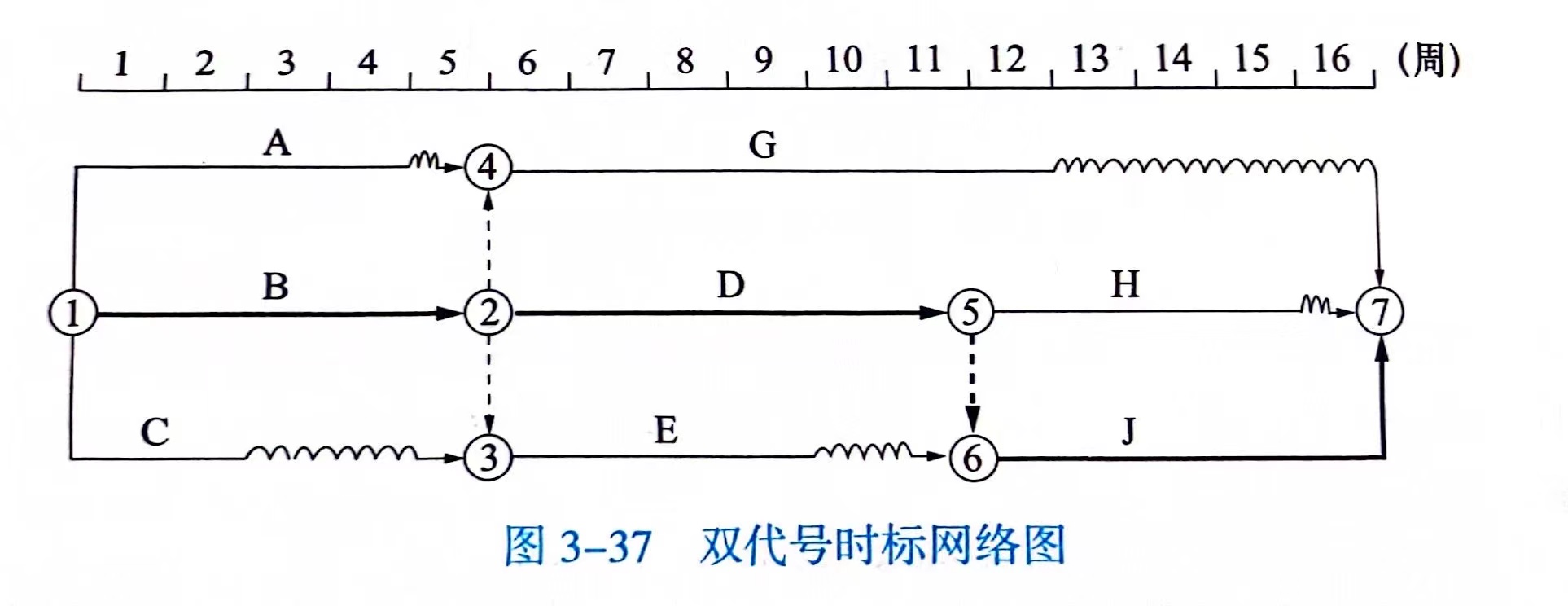

第471题 在如下双代号时标网络图(图 3-37)中,正确的有(  )。


A.A.时标网络计划的计算工期为 16 周

B.B.工作 G 的自由时差与总时差均为 4 周

C.C.工作 A 的最迟完成时间为第 9 周末

D.D.工作 A 的最迟完成时间为第 5 周末

E.工作 B、D、J 的自由时差均为 0 周


参考答案:ABCE


解析:

网络计划的计算工期应等于终点节点所对应的时标值与起点节点所对应的时标值之差:16-0 = 16 周,选项 A 正确。以终点节点为完成节点的工作,其自由时差与总时差相等,等于计划工期与本工作最早完成时间之差,故工作 G 的自由时差与总时差为:16-12 = 4 周,工作 J 的自由时差为:16-16 = 0 周,工作 B、D 的自由时差为各自工作箭线中波形线的水平投影长度 0 周,选项 B、E 正确。工作 A 的总时差为其紧后工作 G 的总时差加上工作 A 与其紧后工作 G 之间的时 间间隔:4 + 1 = 5 周,工作 A 的最迟完成时间等于其最早完成时间与其总时差之和: 4 + 5 = 9,选项 C 正确,选项 D 错误。


第472题 在一工程的双代号网络计划中,某一工作 E 的最早开始时间为第 7 天,持续时间为 4 天,其有两项紧后工作 F 和 G,其中 F 的最早开始时间和最迟开始时间分别为第 13 天和第 15 天,G 的最早开始时间和最迟开始时间分别为第 14 天和第 17 天,则关 于工作 E 的总时差和自由时差的说法,正确的有( )。


A.工作 E 的总时差为 6 天

B.工作 E 的总时差为 4 天

C.工作 E 的自由时差为 3 天

D.工作 E 的自由时差为 2 天

E.总时差通过紧后工作最早开始时间计算,自由时差通过紧后工作最迟开始 时间计算


参考答案:BD


解析:工作 E 的最迟完成时间=紧后工作最迟开始时间的最小值 15。工作 E 的总时差=工作 E 的最迟完成时间(15)-工作 E 的最早完成时间(7 + 4)= 4 天。工作 E 的自由时差=紧后工作最早开始时间的最小值(13)-工作 E 的最早完成时间(7 + 4)= 2 天。选项 B、D 正确。


第473题 关于总时差和自由时差的说法,正确的有(  )。


A.自由时差为 0 时,总时差一定为 0

B.总时差为 0 时,自由时差一定为 0

C.在不影响紧后工作最早开始时间的情况下,工作的机动时间为自由时差

D.在不影响紧后工作最早开始时间的情况下,工作的机动时间为总时差

E.自由时差有可能大于总时差


参考答案:BC


解析:

总时差≥自由时差

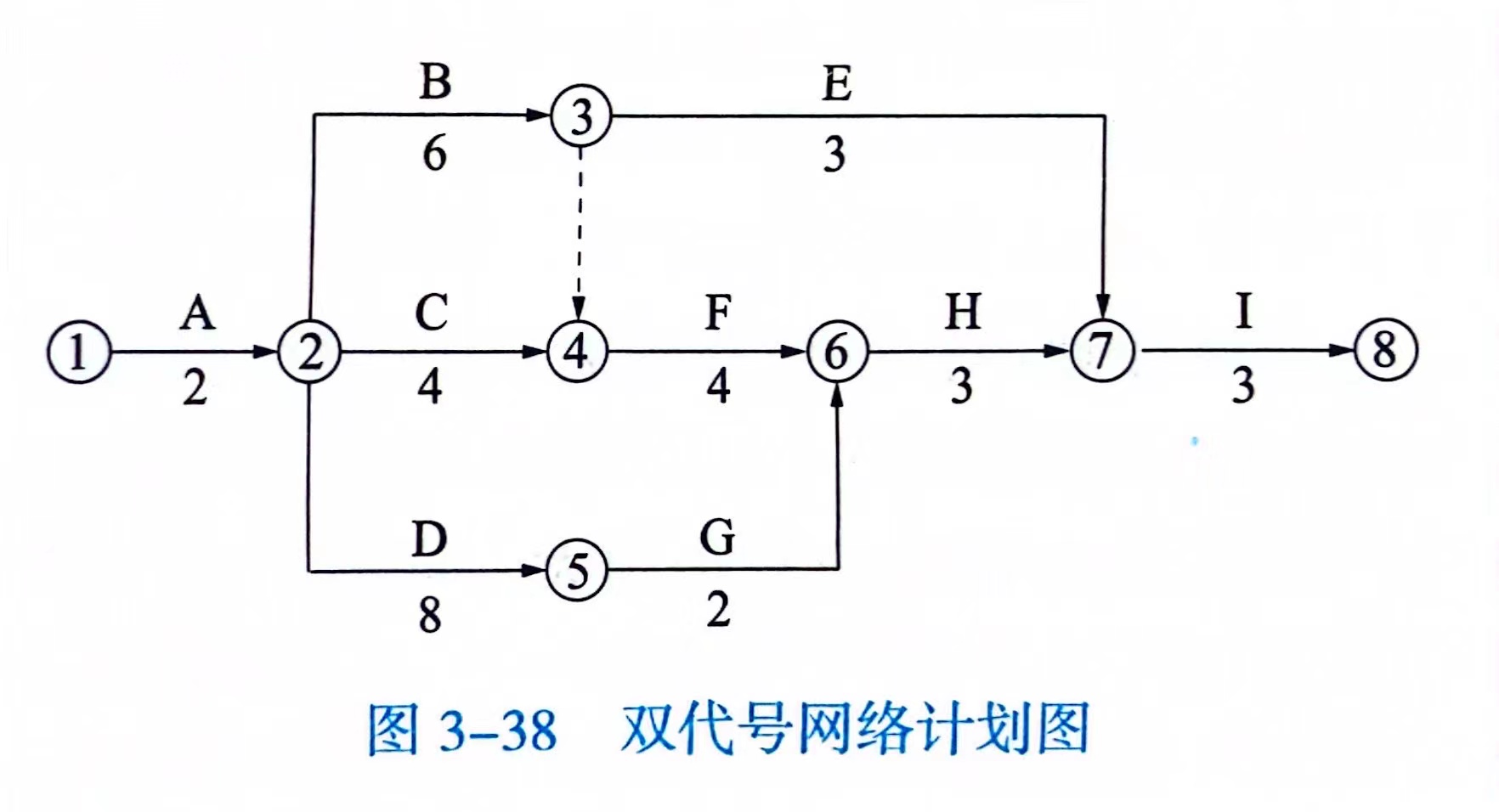

第474题 在如下双代号网络计划图(图 3-38)中(时间单位:月),正确的有(  )。


A.C 工作的总时差为 2 月

B.关键线路工作没有总时差

C.该计划总工期为 16 个月

D.E 工作的总时差为 4 月

E.该计划图仅有一条关键线路


参考答案:ABD


解析:

1最早开始时间等于其紧前工作最早完成时间取大值

⒉最迟完成时间等于其紧后工作最迟开始时间取小

3总时差=最迟完成-最早完成=最迟开始-最早开始

4自由时差=紧后工作最早开始-该工作最早完成(取小)


第475题 在双代号网络图中,计划工期等于计算工期,则关于关键线路上工作的说法,正确的有(  )。


A.关键工作的最早开始时间等于最迟开始时间

B.总工期等于某一关键线路上所有关键工作的总持续时间

C.关键工作的最早完成时间小于最迟完成时间

D.该计划中关键工作的自由时差有可能不等于 0

E.该计划中关键工作的总时差等于 0


参考答案:ABE


解析:

关键线路上的工作是关键工作,但关键工作不一定在关键线路上


第476题 在某一工程网络计划中,若某一项工作的总时差被全部利用时,会对以下时间参数造成影响的有(  )。


A.紧后工作的最早开始时间

B.紧后工作的最迟开始时间

C.本工作的最早完成时间

D.本工作的最迟完成时间

E.整个网络计划的总工期


参考答案:AC


解析:

紧后工作的最早开始时间

本工作的最早完成时间


第477题 施工方进度控制的主要工作环节中,首先应进行的工作是(  )。


A.编制施工进度计划

B.施工进度计划交底

C.实施施工进度计划

D.进行施工进度控制


参考答案:A


解析:

确定施工进度目标并编制科学合理的进度计划是实现施工进度控制的首要前提。但在工程实施过程中,由于外部环境条件变化及自身组织管理水平的影响,可能会造成实际进度与计划进度有偏差。如果进度偏差得不到及时纠正,势必会影响工程进度总目标的实现。为此,在施工进度计划执行过程中,必须采取有效手段对进度计划实施过程进行监测,以便及时发现问题,并运用行之有效的进度计划调整方法来解决问题。


第478题 施工进度目标编制的目的是(  )。


A.通过控制以实现施工的进度目标

B.论证进度目标是否合理

C.编制更新的进度计划

D.跟踪检查实际进度计划


参考答案:A


解析:

施工进度目标编制的目的是通过控制以实现施工的进度目标


第479题 施工进度检查的内容是(  )。① 工程量的完成情况;② 工作时间的执行情况;③ 资金的使用情况;④

;⑤ 前次检查提出问题合整改情况。


A.①②③④⑤

B.①③④⑤

C.①②④⑤

D.①②③⑤


参考答案:C


解析:

工程量的完成情况

工作时间的执行情况

工作顺序的执行情况

前次检查提出问题合整改情况


第480题 施工进度计划执行过程中,分析施工进度和调整施工进度计划的直接依据是(  )。


A.计划施工进度目标的数据

B.施工总进度计划表的数据

C.反应工程实际进度的数据

D.反应工程财务状况的数据


参考答案:C


解析:

反应工程实际进度的数据


进入题库练习及模拟考试
