第401题 关于双代号时标网络计划绘制要求的说法,错误的是( )。
A.虚工作必须以垂直方向的虚箭线表示
B.双代号时标网络计划应按最迟时间状态绘制
C.必须以水平时间坐标为尺度表示工作时间
D.工作间的间隔时间用波形线表示
参考答案:B
解析:
双代号时标网络计划应按最早时间状态绘制
第402题 双代号时标网络计划中,可以采用波形线表示( )。
A.工作间的搭接时距
B.C.工作的持续时间
C.B.网络计划的关键线路
D.工作的自由时差
参考答案:D
解析:
双代号时标网络计划(简称时标网络计划)是指以时间坐标为尺度(小时、天、周、月或季度等)表示工作进度安排的双代号网络计划。时标网络计划宜按各项工作的最早开始时间编制。在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;以虚箭线表示虚工作,由于虚工作的持续时间为零,故虚箭线只能垂直画;以波形线表示工作与其紧后工作之间的时间间隔(以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其自由时差)。
时标网络计划既具有网络计划的优点,又具有横道计划直观易懂的优点。由于时标网络计划可将网络计划的时间参数直观地表达出来,故可从时标网络计划中直接判定时间参数。
第403题 如果先绘制出双代号网络计划,计算各工作的最早时间参数,再根据时间参数确定节点位置。这样的双代号时标网络计划编制方法称为( )。
A.直接绘制法
B.间接绘制法
C.分段绘制法
D.连续绘制法
参考答案:B
解析:
如果先绘制出双代号网络计划,计算各工作的最早时间参数,再根据时间参数确定节点位置间接绘制法
第404题 关于单代号搭接网络计划中时距的说法,正确的是( )。
A.时距是某工作具有的特殊时间参数
B.相邻工作间只能有一种时距的限制
C.时距是时间间隔的特殊形式
D.时距一般标注在箭线的上方
参考答案:D
解析:时距指的是前项工作的开始或完成时间与其紧后工作的开始或完成时间之间的间距,是相邻工作之间的时间参数,故选项 A 错误。相邻工作间不仅有一种时距的限制,故选项B错误。相邻两项工作 i 和 j 之间的时间间隔 LAGi j 等于紧后工作 j 的最早开始时间 ESi 和本工作的最早完成时间 EFj 之差,时距是一种搭接顺序关系,和时间间隔不同,故选项 C 错误。时距一般标注在箭线的上方。选项 D 正确。
第405题 当工程网络计划的计算工期大于要求工期时,为满足要求工期,对网络计划进行调整的基本方法是( )。
A.减少关键工作的总时差
B.缩短关键工作的持续时间
C.减少工作的自由时差
D.缩短相邻工作之间的时间间隔
参考答案:B
解析:
主要包括优化网络计划和编制正式网络计划等工作。
(1)优化网络计划。根据所追求的目标不同,网络计划优化包括工期优化、费用优化和资源优化三种。根据工程实际需要,可选择不同的优化方法进行工程网络计划优化。
(2)编制正式网络计划。根据网络计划优化结果,编制正式网络计划,并附网络计划编制说明书,说明网络计划的编制原则和依据、执行计划时需关注的关键问题及需要采取的措施,以及其他需要说明的问题。
第406题 当网络图中某一非关键工作的持续时间拖延 δ,且大于该工作的总时差 TF 时,网络计划总工期将( )。
A.拖延 δ
B.拖延 δ-TF
C.拖延 δ + TF
D.拖延 TF-δ
参考答案:B
解析:本题主要考查总时差的概念。总时差指在不影响总工期的前提下,本工作可以利用的机动时间,即工作最迟开始时间与最早开始时间之差,或是最迟完成时间与最早完成时间之差。若非关键工作拖延时间 δ 小于或等于 TF,则总工期不会推延;若大于TF则拖延的时间为 δ-TF。选项 B 正确。
第407题 在双代号网络计划中,节点的最迟时间是以该节点为( )。
A.开始节点的工作最迟开始时间
B.开始节点的工作最早开始时间
C.完成节点的工作最迟开始时间
D.完成节点的工作最早开始时间
参考答案:C
解析:
(1)节点最早时间。节点最早时间是指在双代号网络计划中,以该节点为开始节点的各项工作的最早开始时间。节点i的最早时间用ETi表示。
(2)节点最迟时间。节点最迟时间是指在双代号网络计划中,以该节点为完成节点的各项工作的最迟完成时间。节点j的最迟时间用LTj表示。
第408题 网络计划中工作与其紧后工作之间的时间间隔等于该工作与紧后工作的( )。
A.最早开始时间与该工作最早完成时间之差
B.最迟开始时间与该工作最早完成时间之差
C.最早开始时间与该工作最迟完成时间之差
D.最迟开始时间与该工作最迟完成时间之差
参考答案:A
解析:
时间间隔=紧后工作最早开始-该工作最早完成
A.9
B.10
C.11
D.12
参考答案:C
解析:本题主要考查单代号网络图中工作总时差的计算方法。由于某工作的总时差等于 其紧后工作的总时差与其紧后工作的时间间隔之和的最小值,因而本题总时差 TF = min{3 + 8,5 + 7} = 11。选项 C 正确。
第410题 某工程网络计划中,某工作自由时差为 3 天,总时差为 7 天。进度检查时发现该工作持续时间延长了 5 天,则该工作实际进度( )。
A.将使总工期延长 5 天,但不影响其后续工作的正常进行
B.不影响总工期,但将其紧后工作的最早开始时间推迟 2 天
C.既不影响总工期,也不影响其后续工作的正常进行
D.将其后续工作的开始时间推迟 2 天,并使总工期延长 1 天
参考答案:B
解析:
总时差和自由时差。工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。在双代号网络计划中,工作i-j的总时差用TFi-j表示;在单代号网络计划中,工作i的总时差用TFi表示。
工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。在双代号网络计划中,工作i-j的自由时差用FFi-j表示;在单代号网络计划中,工作i的自由时差用FFi表示。
第411题 计算单代号搭接网络的时间参数时,若某项中间工作的最早开始时间为负值,则应当( )。
A.增大该工作的时间间隔
B.将该工作与最后一项工作联系起来
C.在该工作与起点节点之间添加虚箭线
D.调整其紧前工作的持续时间
参考答案:C
解析:
在该工作与起点节点之间添加虚箭线
第412题

某工程双代号时标网络计划如图 3-20 所示,工作 A 的总时差为( )天。
A.0
B.1
C.2
D.3
参考答案:C
解析:
由该双代号时标网络图可以看出,C-F-I 为关键线路,A 最早完成时间 EFA = 2, 最迟完成时间 LFA = min{LSD,LSE} = min(4,4)= 4,所以 TFA = 4-2 = 2。选项 C 正确。
第413题

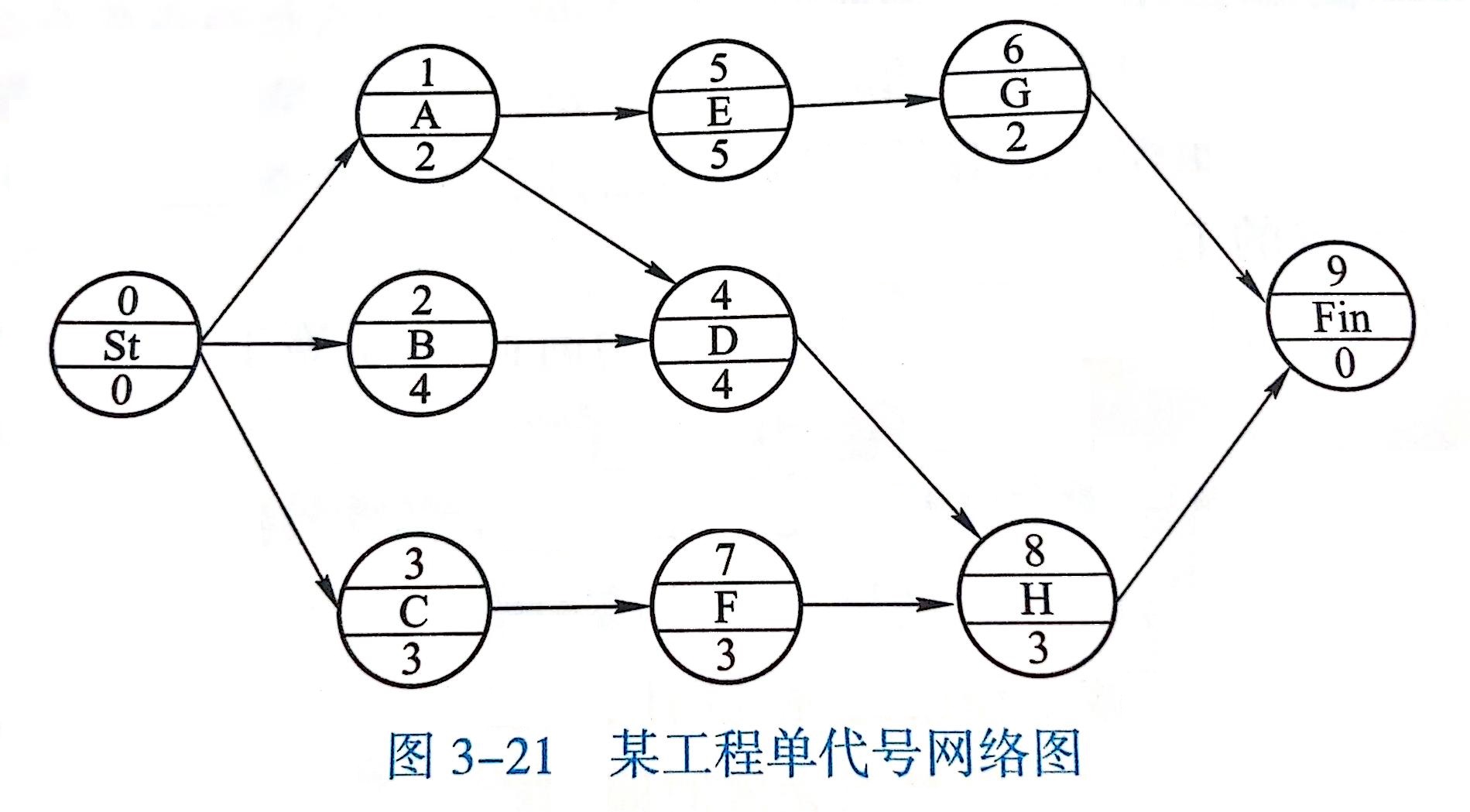

某工程单代号网络图如图 3-21 所示,正确的是( )。
A.工作D的 ES 为 2
B.工作 G 的 EF 为2
C.工作H的 FF 为 1
D.工作 F 的 FF 为1
参考答案:B
解析:
1最早开始时间等于其紧前工作最早完成时间取大值
⒉最迟完成时间等于其紧后工作最迟开始时间取小
3总时差=最迟完成-最早完成=最迟开始-最早开始
4自由时差=紧后工作最早开始-该工作最早完成(取小)
第414题 某工作有两个紧前工作,最早完成时间分别是第 2 天和第 4 天,该工作持续时间是 5 天,则其最早完成时间是第( )天。
A.6
B.7
C.9
D.11
参考答案:C
解析:最早开始时间等于各紧前工作的最早完成时间的最大值,即该工作最早开始时间=max{2,4} = 4 天;最早完成时间等于最早开始时间加上其持续时间,即该工作最早完 成时间= 4 + 5 = 9。选项 C 正确。
第415题 双代号时标网络计划中,当某工作之后有虚工作时,则该工作的自由时差为( )。
A.该工作的波形线的水平长度
B.本工作与紧后工作间波形线水平长度之和的最大值
C.本工作与紧后工作间波形线水平长度之和的最小值
D.后续所有工作中波形线水平长度之和的最小值
参考答案:C
解析:自由时差(FFi-j)是指在不影响其紧后工作最早开始的前提下,工作 i-j 可以利用的机动时间。在双代号时标网络计划中,当某工作之后有虚工作时,则该工作的自由时差为本工作与紧后工作间波形线水平长度和的最小值。选项 C 正确。
第416题 已知某工程网络计划的计划工期等于计算工期,且工作 M 的开始节点和结束节点均为关键节点,则该工作( )。
A.为关键工作
B.总时差等于自由时差
C.自由时差为 0
D.总时差大于自由时差
参考答案:B
解析:因为工作 M 的完成节点为关键节点,则该工作的紧后工作中必有一项是关键工作。如果该工作的完成节点是终点节点,那么其总时差就等于该工作的自由时差,就是时标网络图中波形线的长度。如果该工作的完成节点非终点节点,那么该工作的总时差等于其紧后工作的总时差与该工作自由时差的最小值。该工作紧后工作总时差的最小值是0,所以该工作的总时差等于自由时差。选项 B 正确。
第417题 在网络计划中,工作的总时差是指在不影响( )的前提下,该工作可以利用的机动时间。
A.紧后工作最早完成时间
B.后续工作最早开始时间
C.紧后工作最迟开始时间
D.紧后工作最早开始时间
参考答案:C
第419题 在网络计划中,工作 N 最迟完成时间为第 25 天,其持续时间为 6 天。该工作三项紧前工作的最早完成时间分别为第 10 天、第 12 天和第 13 天,则工作 N 的总时差 为( )天。
A.6
B.9
C.12
D.15
参考答案:A
解析:工作的总时差是指在不影响紧后工作的最迟开始时间的前提下,本工作可以利用的机动时间,因此 TFN = 25-6-max{10,12,13} = 6。选项 A 正确。
第420题 在网络计划中,工作 N 最早完成时间为第 17 天,其持续时间为 5 天。该工作三项紧后工作的最早开始时间分别为第 25 天、第 27 天和第 30 天,则工作 N 的自由时 差为( )天。
A.3
B.8
C.10
D.13
参考答案:B
解析:工作的自由时差是指在不影响紧后工作的最早开始时间的前提下,本工作可以利用的机动时间,因此 FFN = min{25,27,30}-17 = 8。选项 B 正确。
