第481题 当工程施工出现实际进度偏离计划进度时,依据施工进度监测和调整的系统过程,首先要( )。
A.确定后续工作及总工期的限制条件
B.收集整理实际进度数据
C.采取赶工措施加快施工进度
D.分析进度偏差产生原因
参考答案:D
解析:
分析进度偏差产生原因
第482题 施工进度检查的主要方法是将工程实际进度数据与计划进度数据进行比较,其目的是( )。
A.计算各项工作的时差
B.确定实际进度与计划进度的偏差
C.确定实际的工作量
D.检查进度计划是否错误
参考答案:B
解析:
施工进度检查的主要方法是将工程实际进度数据与计划进度数据进行比较,其目的是确定实际进度与计划进度的偏差
第483题 分析某项工作的实际进度偏差对后续工作及总工期影响的时间参数是( )。
A.自由时差和总时差
B.实际工程量的完成情况
C.单项工作的施工时长
D.实际进度偏差造成的经济损失
参考答案:A
解析:
分析某项工作的实际进度偏差对后续工作及总工期影响的时间参数是自由时差和总时差
第484题 在工程建设过程中,会影响后续工作的正常进行及总工期的情况是( )。
A.实际偏差为零
B.实际偏差未超过该工作的自由时差
C.实际偏差超过该工作的自由时差,但未超过该工作的总时差
D.实际偏差超过该工作的总时差
参考答案:D
解析:当工作实际进度拖后的时间(偏差)未超过该工作的自由时差时,则该工作实际进度偏差既不影响该工作后续工作的正常进行,也不会影响总工期;当工作实际进度拖后的时间(偏差)超过该工作的自由时差,但未超过该工作的总时差时,则该工作实际进度偏差会影响该工作后续工作的正常进行,但不会影响总工期;当工作实际进度拖后的时间(偏差)超过该工作的总时差时,则既影响该工作后续工作的正常进行,也会影响总工期。选项 D 正确。
第485题 在双代号网络计划中,若某项工作进度发生拖延,需要重新调整原进度计划的情况是( )。
A.项目总工期可以拖延有限时间,实际拖延时间未超过限制
B.该工作进度拖延已超过其总时差,但总工期不可以拖延
C.该工作进度拖延已超过其自由时差但未超过总时差,其后续工作可以拖延
D.该工作进度拖延已超过其自由时差但未超过总时差,其总工期不可以拖延
参考答案:B
解析:
该工作进度拖延已超过其总时差,但总工期不可以拖延
第486题

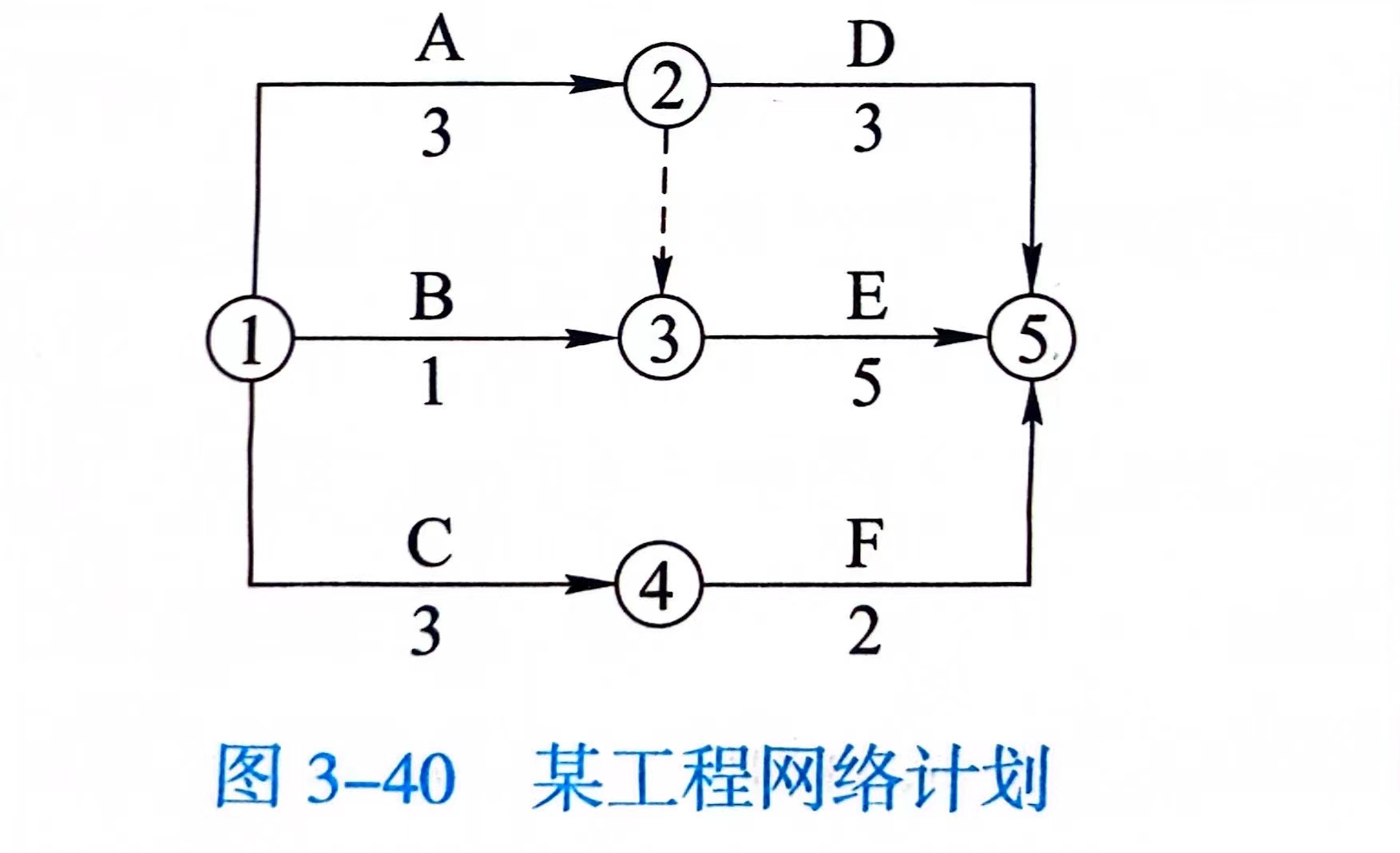

某工程网络计划如图 3-40 所示,需要对进度计划进行调整的情况是( )。
A.工作A 延期1天
B.工作B 延期1天
C.工作C 延期1天
D.工作D 延期1天
参考答案:A
解析:
关键线路为① →② →③ →⑤ 。选项 B、C、D 均调整非关键线路上的工作,且延期均未超过自由时差与总时差。选项 A 正确。
第487题 在某工程的网络计划图中,如果工作 Q 的总时差和自由时差分别为 4 天、3 天, 监理工程师检查实际进度时发现,该工作的持续时间延长了 2 天,则说明工作 Q 的实 际进度( )。
A.影响总工期和其后续工作
B.不影响总工期,但其后续工作最早开始时间延迟 2 天
C.总工期延长 2 天
D.不影响总工期和其后续工作
参考答案:D
解析:
持续时间延长了 2 天小于总时差和自由时差
第488题 已知工程网络计划中某工作的自由时差为 4 天,总时差为 6 天。在检查进度时发现只有该工作实际进度拖延,且影响工期 4 天,则该工作实际进度比计划进度拖延( )天。
A.0
B.4
C.8
D.10
参考答案:D
解析:由于该工作造成影响工期 4 天,实际进度超过其总时差,所以该工作实际进度比计划进度拖延 4 + 6 = 10 天。选项 D 正确。
第489题 对于大型的建设工程项目,通常采用( )方法来调整施工进度计划。
A.组织搭接作业
B.组织顺序施工
C.组织平行作业
D.组织流水施工
参考答案:C
解析:对于大型的建设工程项目,其单位工程较多且相互之间的制约较小,可以调整的幅度比较大,所以采用平行作业的方法来调整施工进度计划。对于单位工程项目,由于工作之间工艺关系的限制,可调整幅度小,所以通常采用搭接作业的方法来调整施工进度计划。选项 C 正确。
第490题 由于总工期延期而造成的损失,应由施工单位承担的情况是( )。
A.施工单位未能按时收到施工图纸导致工期延误
B.施工单位施工过程中管理混乱导致工期延误
C.施工过程中设计变更频繁导致工期延误
D.施工过程中业主未能按约提供建设资金导致工期延误
参考答案:B
解析:
施工单位施工过程中管理混乱导致工期延误

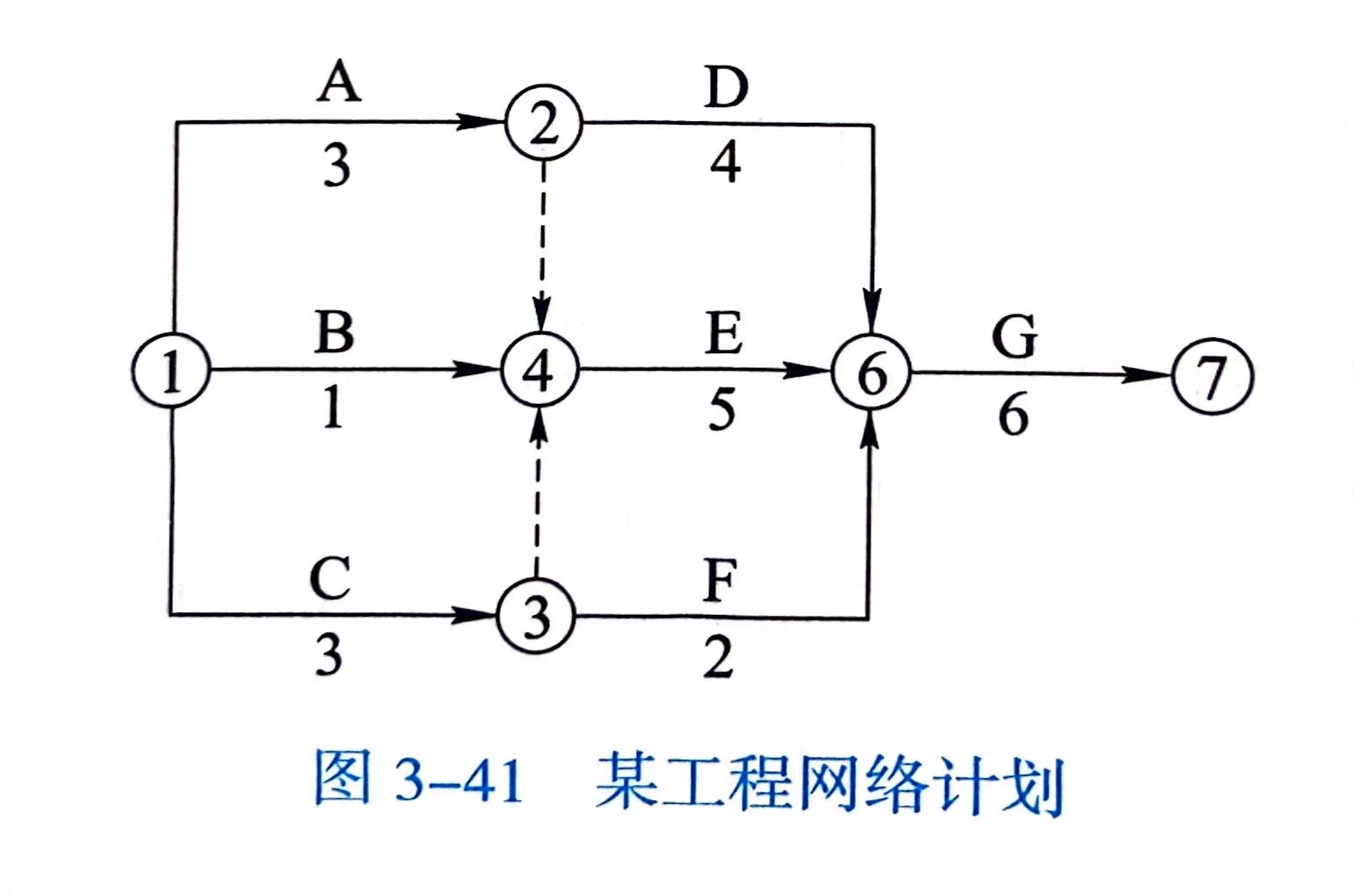

第491题
某工程网络计划如图 3-41 所示,如果工作 E 实际进度延误了 3 周,则施工进度计划工期延误( )周。
A.2
B.3
C.4
D.5
参考答案:B
解析:
由网络计划可知,工作 E 为关键线路上的工作,其延误 3 周,即导致施工进度计划工期延误 3 周。选项 B 正确。
第493题 匀速进展横道图中,粗黑线右端位于检查日期左侧表示( )。
A.实际进度与计划进度一致
B.实际进度超前
C.实际进度拖后
D.计划进度超前
参考答案:C
解析:
位于检查日期左侧表示实际进度拖后
第494题
某施工项目进度计划及截至第 8 周末实际进度如图 3-42 所示(空心横道表示计划进度,实心横道表示实际进展),正确的是( )。
A.工作 A、B 按时完工
B.工作 B 超额完成工作量
C.工作 C 实际只完成了 2/3
D.工作 E 提前完成
参考答案:D
解析:
根据横道图上的线条所示,工作 A 按时完工,工作 B 延后一周开始,延后一周完成,工作 C 跟计划的进度相同,工作 D 实际完成了 1/2,工作 E 提前 1 周完成。选项D 正确。

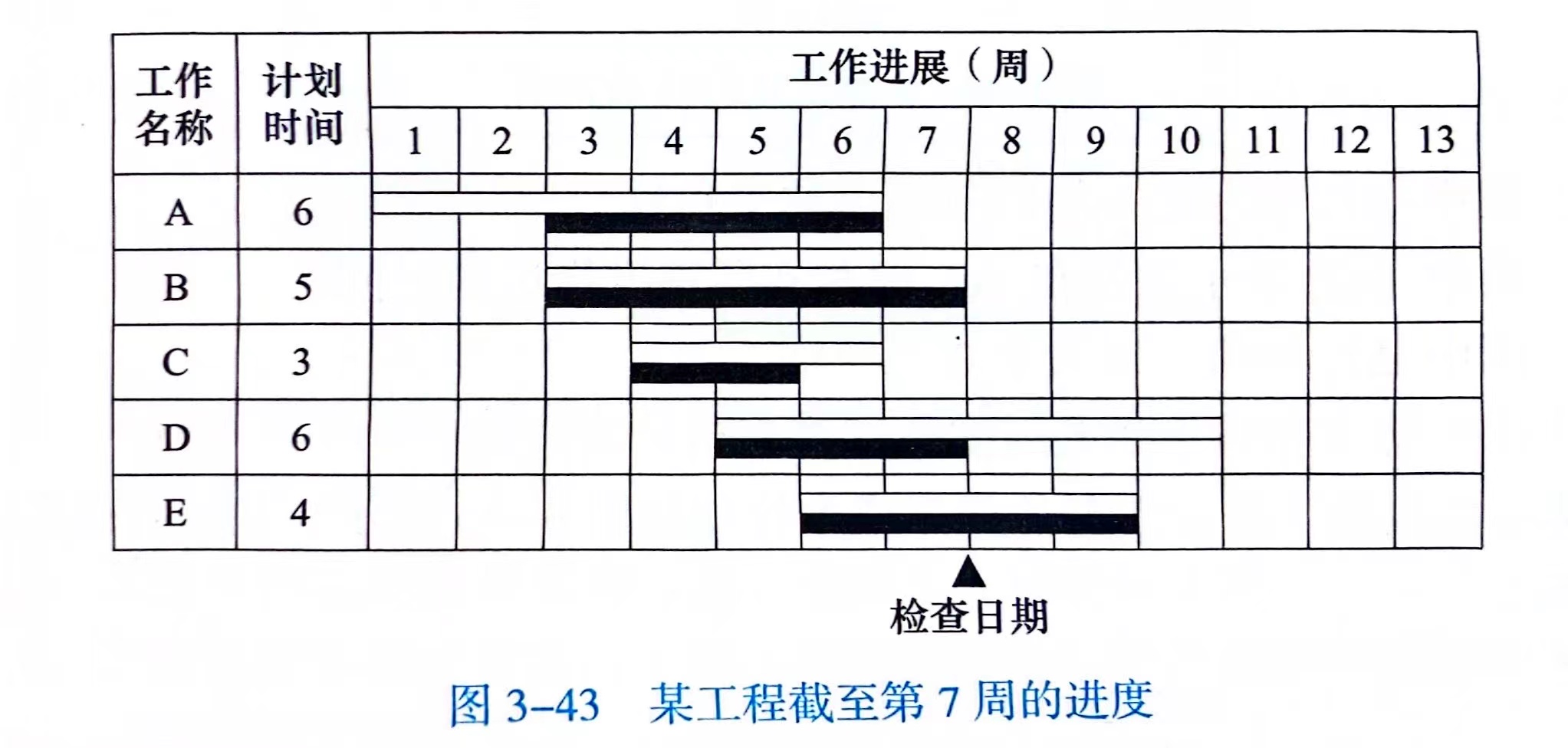

第495题
某工程截至第 7 周的进度如图 3-43 所示(空心横道表示计划进度,实心横道表示实际进展),则截至第 7 周末( )。
A.工作 A 提前完成
B.工作 C 按时完成
C.工作 D 实际完了 3/5
D.工作 E 比计划提前 2 周完成
参考答案:D
解析:
工作 E 比计划提前 2 周完成
第496题 某工程应用 S 曲线比较法来比较实际进度与计划进度的偏差,通过实际进度 S 曲线和计划进度 S 曲线,可以得到的信息是( )。
A.预测对后续工作的影响
B.得到实际超额或拖欠的工程量
C.累计资金的使用量
D.工程进度是否匀速展开
参考答案:B
解析:
从整个工程实际进展全过程看,单位时间投入的资源量通常是在开始和结束时较少,中间阶段较多。相应地,单位时间完成的任务量也呈同样变化规律。这样,随工程进展累计完成的任务量曲线形状就会像英文字母“S”,S曲线因此而得名。
S曲线比较法是指以横坐标表示时间,纵坐标表示累计完成工程任务量的实际进度与计划进度比较方法。采用S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、实际累计完成任务量及其偏差情况
第497题 在实际进度与计划进度比较方法中,关于 S 曲线比较法的说法,正确的是 ( )。
A.工程累计完成任务量曲线类似“S”形状是因为单位时间投入的资源量在开始和结束时多
B.若工程实际进展点落在 S 曲线右侧,则表明此时进度超前
C.S 曲线可以在同一坐标系中表示整个工程在不同时间点的计划进度、实际 进度及其偏差情况
D.S 曲线能表达工程实际进展等情况,但不可以预测后期工程
参考答案:C
解析:
从整个工程实际进展全过程看,单位时间投入的资源量通常是在开始和结束时较少,中间阶段较多。相应地,单位时间完成的任务量也呈同样变化规律。这样,随工程进展累计完成的任务量曲线形状就会像英文字母“S”,S曲线因此而得名。
S曲线比较法是指以横坐标表示时间,纵坐标表示累计完成工程任务量的实际进度与计划进度比较方法。采用S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、实际累计完成任务量及其偏差情况。
第498题 某工程施工进度检查运用 S 曲线中比较法,某检查日期实际进展点落在了计 划 S 曲线的右侧,则该点与 S 曲线纵坐标的距离表示( )。
A.实际进度拖后的时间
B.实际进度超前的时间
C.实际进度拖后的工作量
D.实际进度超前的工作量
参考答案:C
解析:
(1)工程实际进展状况。若工程实际进展点落在计划S曲线左侧(如图3.4-3中的a点),表明此时实际进度超前;若工程实际进展点落在计划S曲线右侧(如图3.4-3中的b点),表明此时实际进度拖后;若工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。
(2)工程实际进度超前或拖后的时间。在S曲线比较图中可以直接读出实际进度超前或拖后的时间。例如在图3.4-3中,△Ta表示该工程在Ta时刻实际进度超前的时间;△Tb表示该工程在Tb时刻实际进度拖后的时间。
(3)工程实际超额完成或拖欠的任务量。在S曲线比较图中也可直接读出实际超额完成或拖欠的任务量。例如在图3.4-3中,△Qa表示该工程在Ta时刻超额完成的任务量;△Qb表示该工程在Tb时刻实际拖欠的任务量。
(4)后期工程进度预测。若后期工程仍按原计划速度进行,则可作出后期工程计划S曲线如图3.4-3中虚线所示,从而可依此预计工期拖延△Tc。

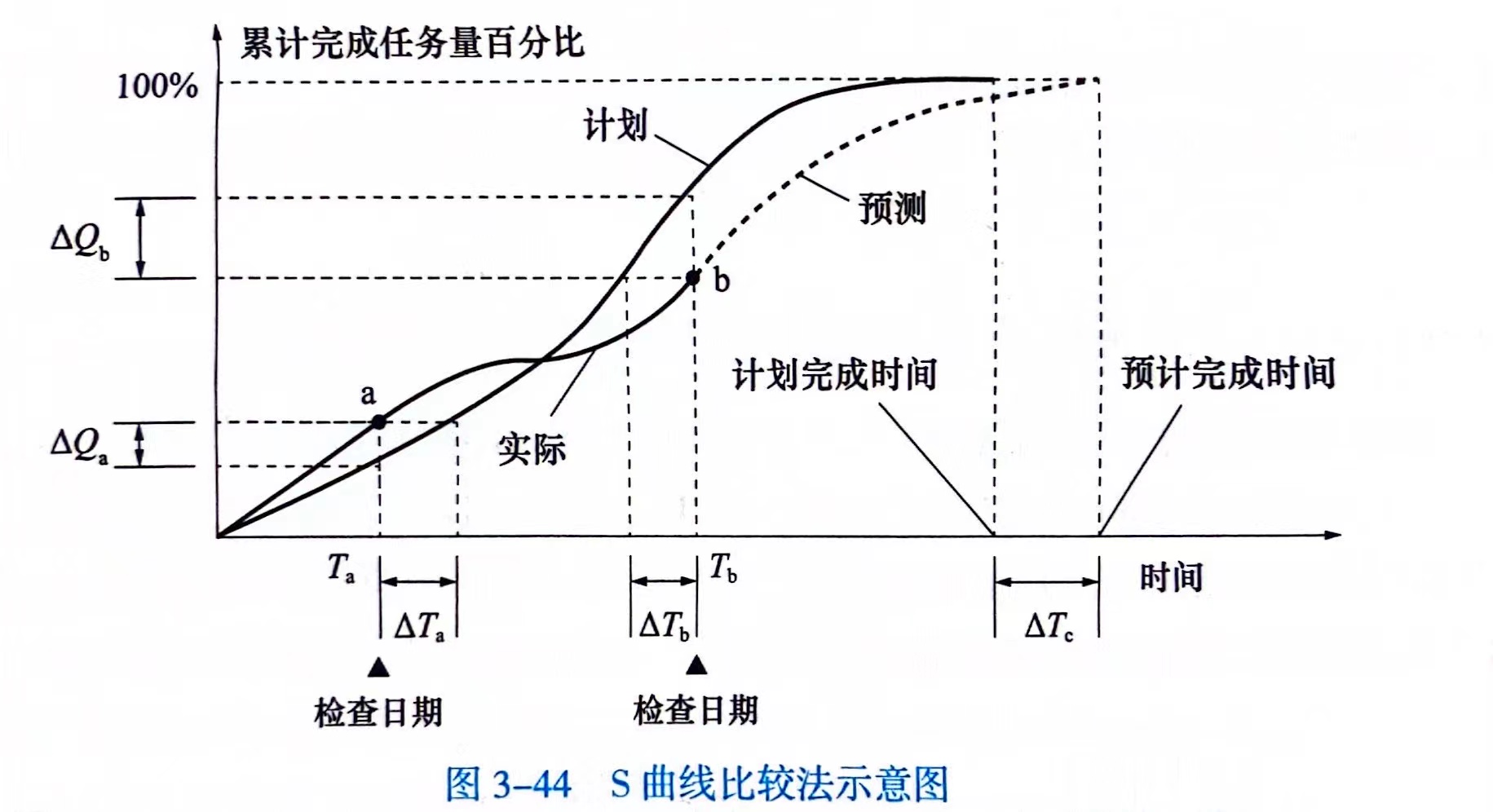

第499题
S 曲线比较法示意图如图 3-44 所示,正确的是( )。
A.图中 ΔTb 表示的是此时刻拖后的工程量
B.图中 ΔQb 表示的是在 ΔTb 时刻实际进度拖后的时间
C.图中 ΔTc 的值一定大于 0
D.图中点 b 位置表示此时实际进度落后计划进度
参考答案:D
解析:
从整个工程实际进展全过程看,单位时间投入的资源量通常是在开始和结束时较少,中间阶段较多。相应地,单位时间完成的任务量也呈同样变化规律。这样,随工程进展累计完成的任务量曲线形状就会像英文字母“S”,S曲线因此而得名。
S曲线比较法是指以横坐标表示时间,纵坐标表示累计完成工程任务量的实际进度与计划进度比较方法。采用S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、实际累计完成任务量及其偏差情况。

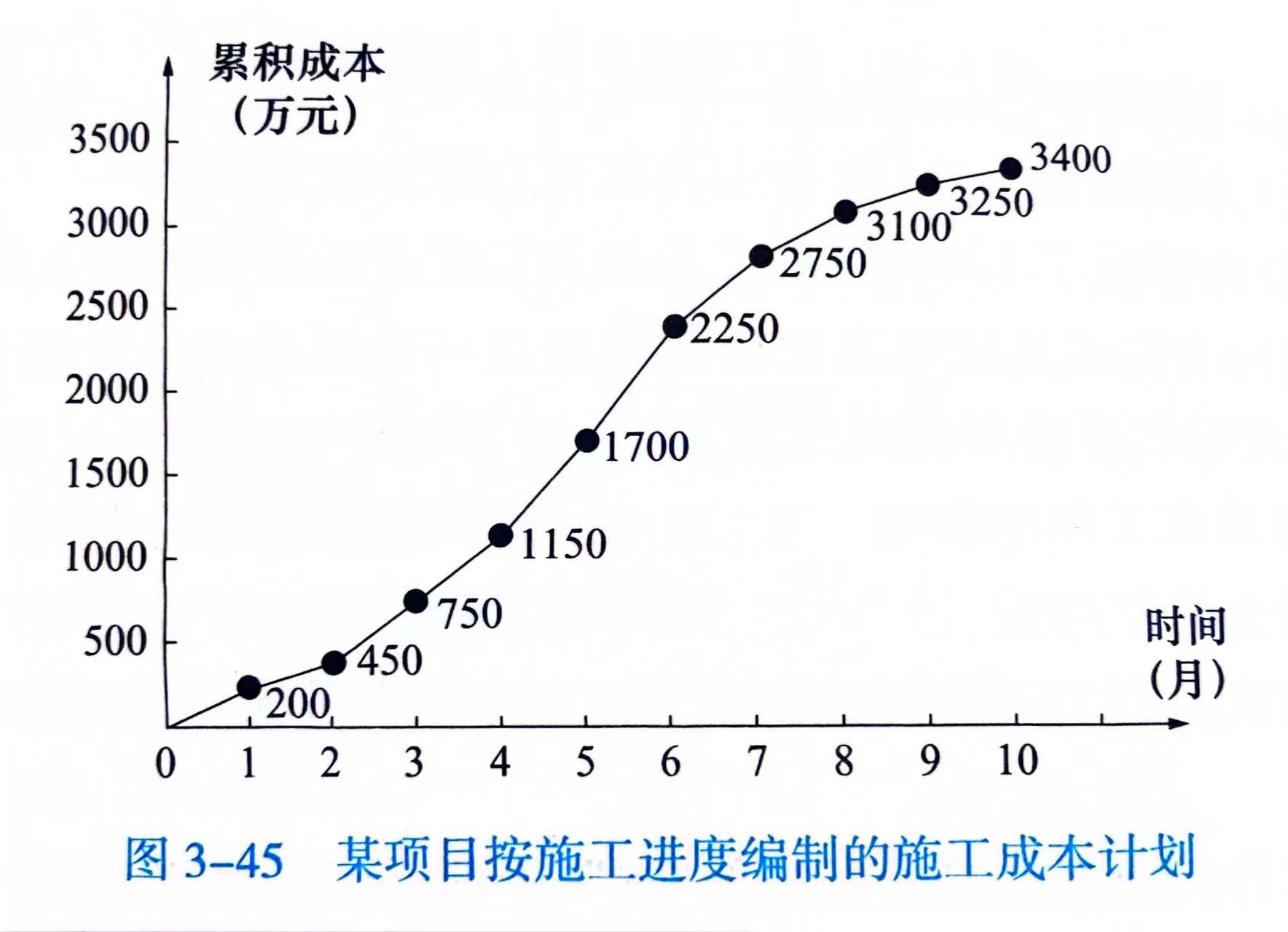

第500题
某项目按施工进度编制的施工成本计划如图 3-45 所示,则 4 月份实际成本是( )万元。
A.300
B.400
C.750
D.1150
参考答案:B
解析:由图可知,4 月份的成本为 1150-750 = 400 万元。选项 B 正确。
