第421题 在工程网络计划中,如果某项工作的拖延时间超过其自由时差,但没有超过总时差,则该项工作( )。
A.会影响工程总工期
B.会变成关键工作
C.对后续工作及工程总工期无影响
D.使其紧后工作不能按最早时间开始
参考答案:D
解析:总时差是指在不影响总工期的前提下,工作可以利用的机动时间;自由时差是指在不影响其紧后工作最早开始的前提下,工作可以利用的机动时间。选项 D 正确。
第422题 在工程网络计划中,已知某工作总时差和自由时差分别为 7 天和 5 天,其工作持续时间延长 3 天,则该工作( )。
A.既不影响总工期,也不影响其后续工作的正常进行
B.将使总工期延长 3 天,但不影响其后续工作的正常进行
C.不影响总工期,但将其后续工作的开始时间推迟 3 天
D.将其后续工作的开始时间推迟 3 天,并使总工期延长 2 天
参考答案:A
解析:
总时差和自由时差。工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。在双代号网络计划中,工作i-j的总时差用TFi-j表示;在单代号网络计划中,工作i的总时差用TFi表示。
工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。在双代号网络计划中,工作i-j的自由时差用FFi-j表示;在单代号网络计划中,工作i的自由时差用FFi表示。
第423题

某双代号时标网络计划如图 3-23 所示,工作 F、工作 H 的最迟完成时间分别为( )。
A.第 7 天、第 9 天
B.第 7 天、第 11 天
C.第 8 天、第 9 天
D.第 8 天、第 11 天
参考答案:B
解析:
自由时差=该工作与紧后工作之间波形线长度(取小)
总时差=该工作到达关键线路任何节点所经历线路波形线累加之和最小
关键线路:没有波形线的线路
第424题

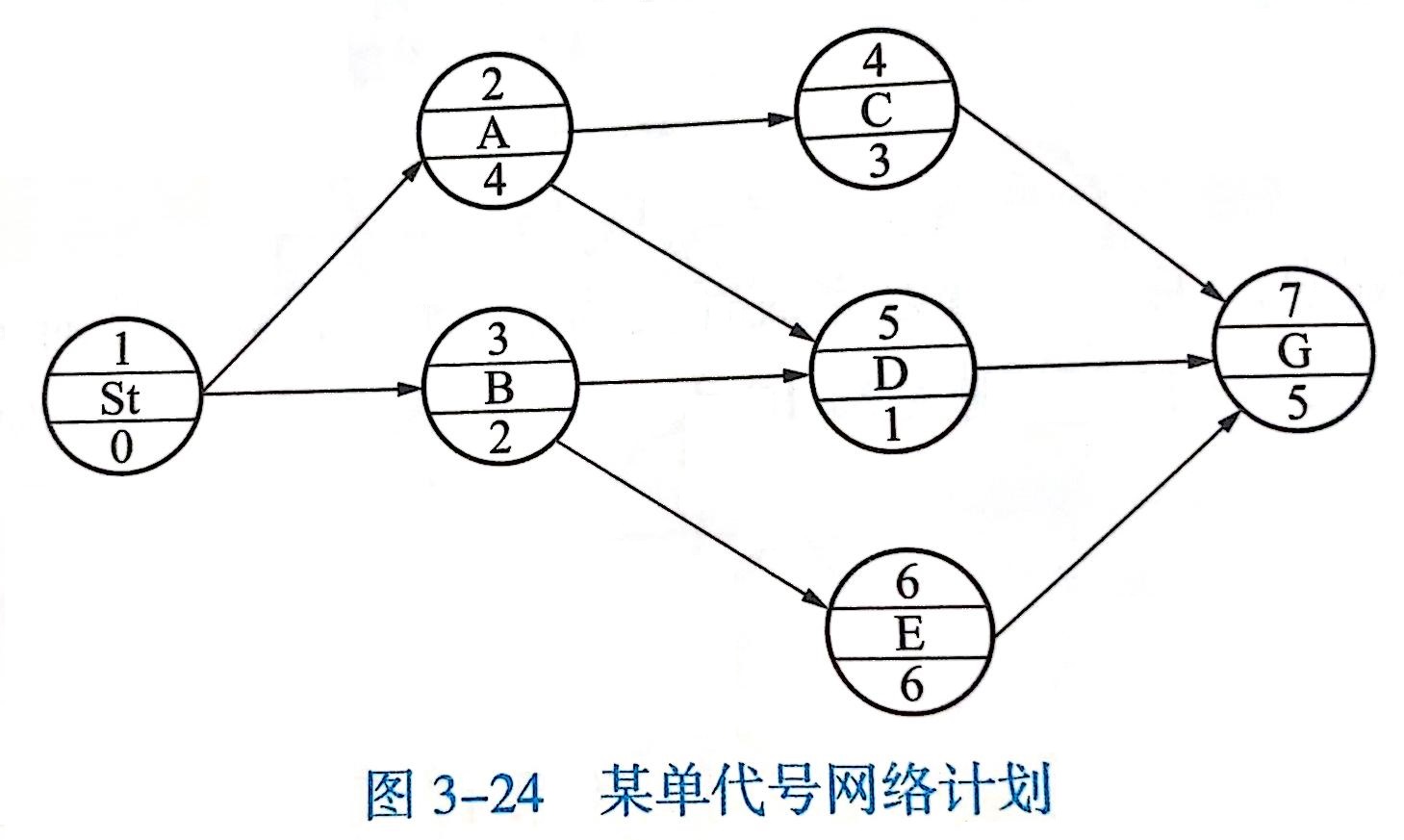

某单代号网络计划如图 3-24 所示(时间单位:天),该网络计划的计算工期是( )天。
A.8
B.10
C.12
D.13
参考答案:D
解析:
经过计算,网络计划的关键线路:①→③→⑥→⑦,其长度为:2 + 6 + 5 = 13天,即工期为 13 天。选项 D 正确。
第425题 在双代号网络计划中,如果其计划工期与计算工期相等,且工作 i-j 的完成节 点在关键线路上,则工作 i-j 的自由时差( )。
A.等于零
B.小于零
C.小于其相应的总时差
D.等于其相应的总时差
参考答案:D
解析:本题考查自由时差和总时差的概念。由于工作 i-j 的完成节点在关键线路上,说明该节点 j 为关键节点,即工作 i-j 的紧后工作中必有关键工作,此时工作 i-j 的自由时差就等于其总时差。选项 D 正确。
第426题 检查网络计划时,发现某工作尚需作业 M 天,到该工作计划最迟完成时刻尚 余 N 天,原有总时差为 P 天,则该工作尚有总时差为( )天。
A.P-N
B.P-M
C.M-N
D.N-M
参考答案:D
第427题 某项工作有两项紧后工作,两项紧后工作的最迟完成时间分别为第 14 天和第16 天,持续时间为 7 天和 8 天,则该项工作的最迟完成时间是( )。
A.第 6 天
B.第 7天
C.第 8 天
D.第 9天
参考答案:B
解析:
最迟完成时间等于其紧后工作最迟开始时间取小
第428题 在双代号网络计划中,当某一工作有紧后工作时,其自由时差等于( )减去该工作的最早完成时间。
A.紧后工作最早开始时间的最小值
B.紧后工作最早开始时间的最大值
C.紧后工作最早完成时间的最小值
D.紧后工作最早完成时间的最大值
参考答案:A
解析:
自由时差=紧后工作最早开始-该工作最早完成(取小)
A.第 11 天
B.第 9天
C.第 6 天
D.第 5天
参考答案:C
解析:
1最早开始时间等于其紧前工作最早完成时间取大值
⒉最迟完成时间等于其紧后工作最迟开始时间取小
3总时差=最迟完成-最早完成=最迟开始-最早开始
4自由时差=紧后工作最早开始-该工作最早完成(取小)
第430题 单代号网络计划图中相邻两项工作之间的时间间隔是指( )。
A.其紧后工作的最早开始时间与本工作最早完成时间的差值
B.其紧后工作的最晚开始时间与本工作最早完成时间的差值
C.其紧后工作的最早完成时间与本工作最早完成时间的差值
D.其紧后工作的最晚完成时间与本工作最早完成时间的差值
参考答案:A
解析:
时间间隔=紧后工作最早开始-该工作最早完成
第431题 在网络计划的相关时间参数中,工作最早开始时间是指( )。
A.所有紧前工作最早完成时间中的最大值
B.所有紧前工作最早完成时间中的最小值
C.所有紧前工作最迟完成时间中的最大值
D.所有紧前工作最迟完成时间中的最小值
参考答案:A
解析:
最早开始时间等于其紧前工作最早完成时间取大值
第432题 在双代号时标网络计划中,关键线路是指( )。
A.各项工作持续时间之和最小的线路
B.自始至终不出现波形线的线路
C.自始至终不出现虚工作的线路
D.节点编号依次连续的线路
参考答案:B
解析:
5关键线路:持续时间最长的线路或自始至终全部由关键工作组成的线路
6关键工作:总时差最小的工作是关键工作(计划工期=计算工期时总时差为0是关键工作)
第433题 关于总时差、关键工作和关键线路的说法,正确的是( )。
A.总时差最大的工作是关键工作
B.关键线路上不能有虚工作
C.关键线路上的工作都是关键工作
D.关键线路上工作的总持续时间最短
参考答案:C
解析:
5关键线路:持续时间最长的线路或自始至终全部由关键工作组成的线路
6关键工作:总时差最小的工作是关键工作(计划工期=计算工期时总时差为0是关键工作)
第434题

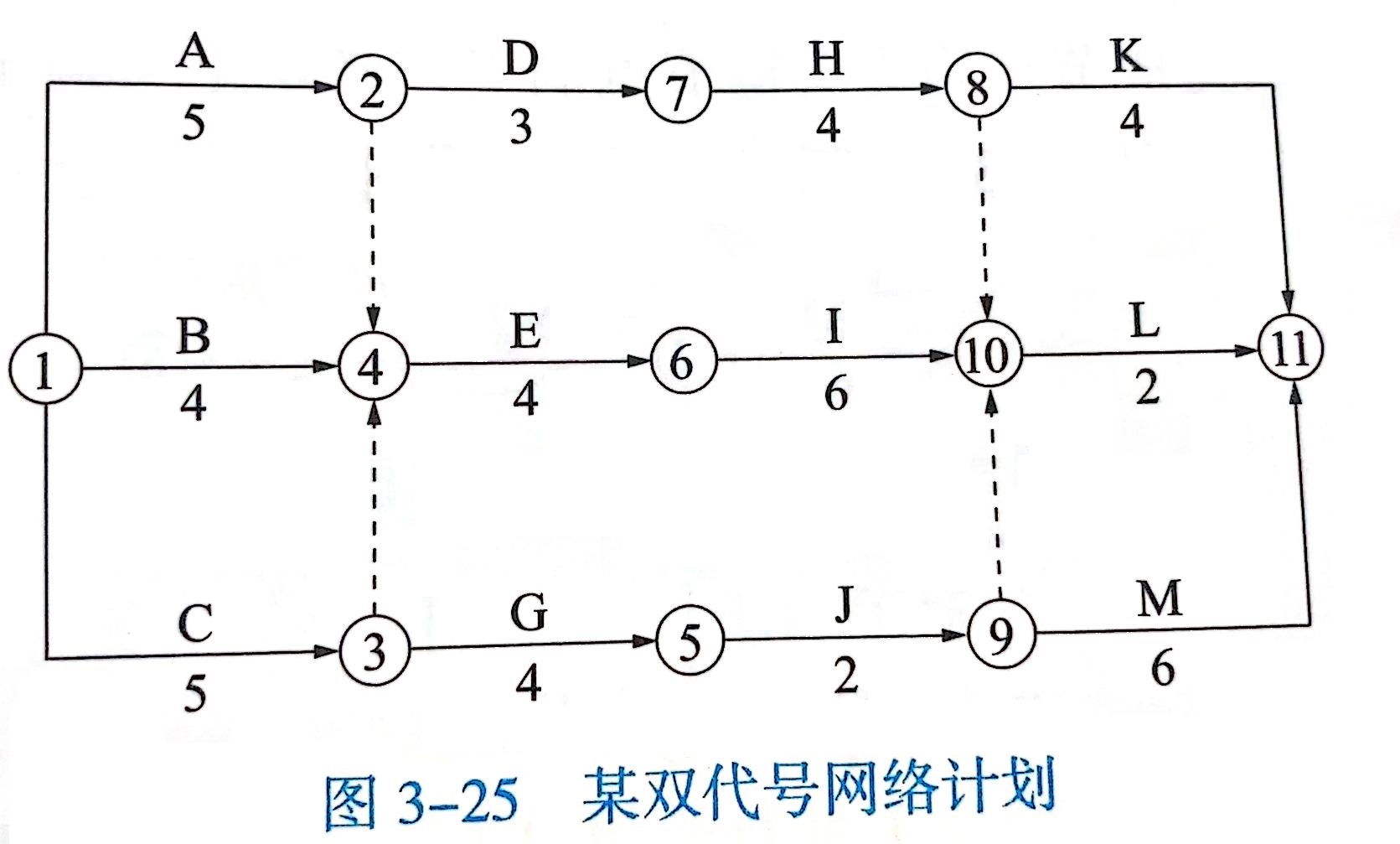

某双代号网络计划如图 3-25 所示,关键路线有( )条。
A.1
B.2
C.3
D.4
参考答案:C
解析:
5关键线路:持续时间最长的线路或自始至终全部由关键工作组成的线路
6关键工作:总时差最小的工作是关键工作(计划工期=计算工期时总时差为0是关键工作)
第435题 在某工程的时标网络计划中,若某项工作上没有波形线,且工作的完成节点 为关键节点,则该工作( )。
A.总时差大于 0
B.自由时差小于总时差
C.属于关键工作
D.与其紧后工作都属于关键工作
参考答案:C
解析:
关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,关键节点必然处在关键线路上,但由关键节点组成的线路不一定是关键线路,两端为关键节点的工作不一定是关键工作。
第437题

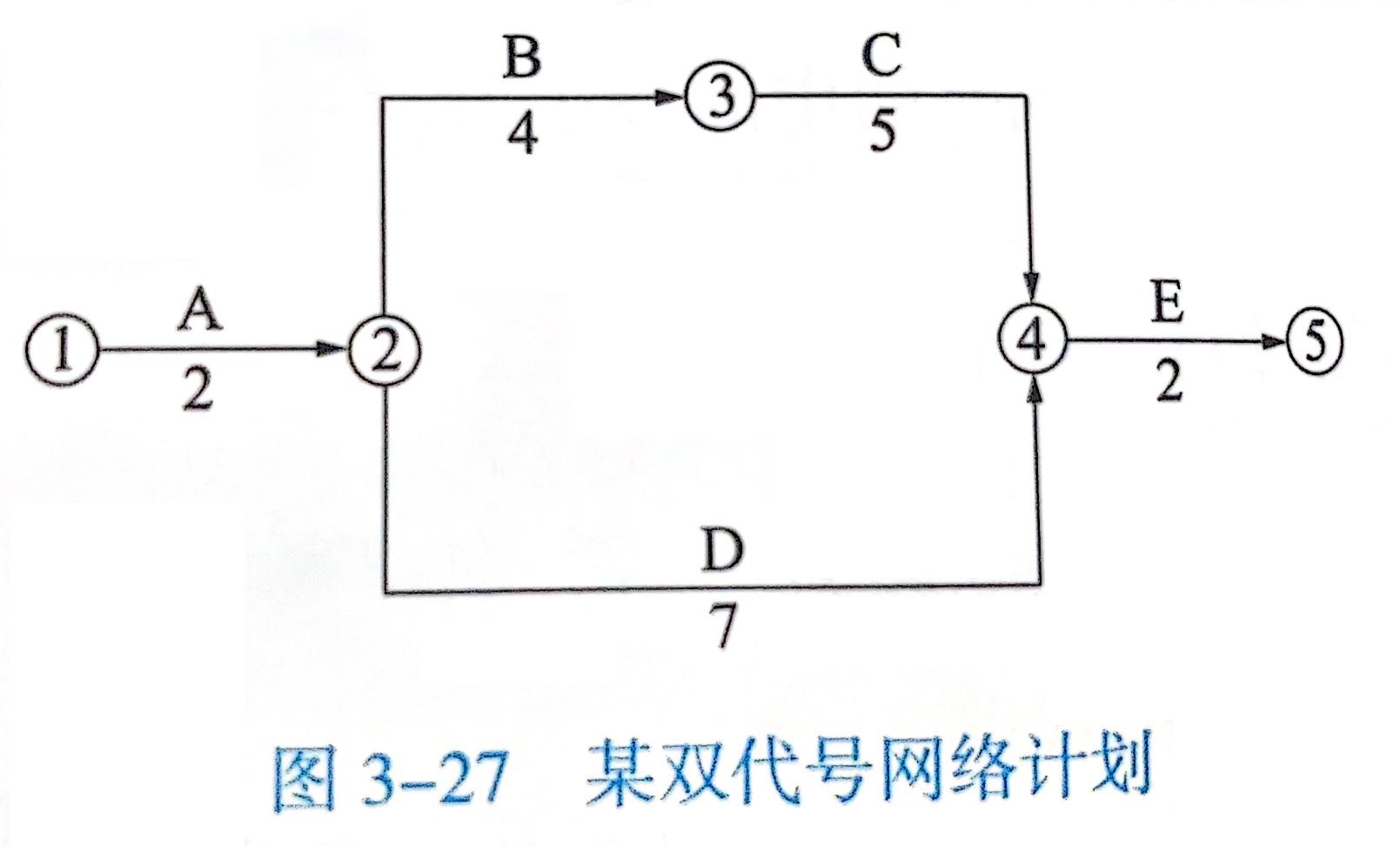

某双代号网络计划如图 3-27 所示,关键工作有( )个。
A.2
B.3
C.4
D.5
参考答案:C
解析:
计算时间参数确定关键线路为①→②→③→④→⑤,关键工作有 A、B、C、E。选 项 C正确。
第438题 关于关键工作的说法,正确的是( )。
A.关键工作的进度落后必定影响工期
B.非关键线路上的工作都是非关键工作
C.关键工作的总时差必定为 0
D.开始节点和完成节点均为关键节点的工作必定是关键工作
参考答案:A
解析:
5关键线路:持续时间最长的线路或自始至终全部由关键工作组成的线路
6关键工作:总时差最小的工作是关键工作(计划工期=计算工期时总时差为0是关键工作)
第439题

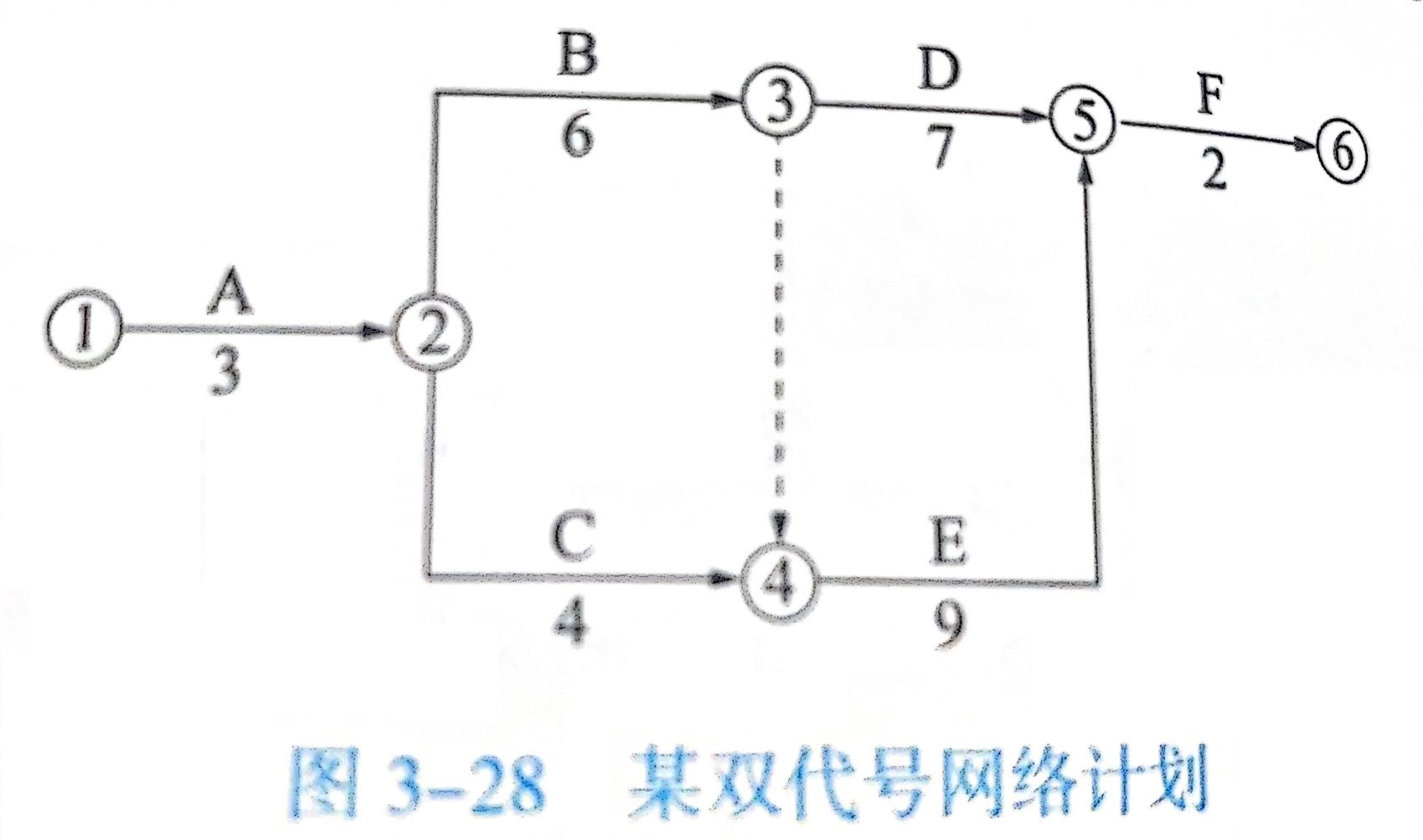

某双代号网络计划如图 3-28 所示,下列工作中,不属于关键工作的是( )。
A.工作 B
B.工作 D
C.工作 E
D.工作 F
参考答案:B
解析:
计算时间参数确定关键线路为①→②→③→④→⑤→⑥,关键工作有 A、B、E、F。选项 B 正确。
第440题 关于双代号网络计划关键节点的说法,错误的是( )。
A.两端为关键节点的工作不一定是关键工作
B.关键节点即为关键线路上的节点
C.关键节点的最迟时间与最早时间的差值最大
D.当计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等
参考答案:C
解析:
关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,关键节点必然处在关键线路上,但由关键节点组成的线路不一定是关键线路,两端为关键节点的工作不一定是关键工作。
