第441题 关于关键路线的说法,错误的是(  )。

A.一个网络计划可能有一条或几条关键线路

B.关键节点拖延将延迟整个项目的完工周期

C.把关键节点连起来就是关键路线

D.关键路线可以由图算法或表算法获得

参考答案:C

解析:

5关键线路:持续时间最长的线路或自始至终全部由关键工作组成的线路

6关键工作:总时差最小的工作是关键工作(计划工期=计算工期时总时差为0是关键工作)

第442题 关于双代号网络计划关键线路的说法,正确的是(  )。

A.可能没有关键线路

B.在网络计划执行过程中,关键线路可能转移

C.关键线路就是由关键节点组成的线路

D.总时差为 0 的工作即为关键工作

参考答案:B

解析:

5关键线路:持续时间最长的线路或自始至终全部由关键工作组成的线路

6关键工作:总时差最小的工作是关键工作(计划工期=计算工期时总时差为0是关键工作)

第443题 某双代号网络图各工作间逻辑关系表见表 3-6,关键线路是(  )。

A.A→C→E→G

B.A→B→D→F

C.A→C→E→F

D.A→B→E→G

参考答案:D

解析:

根据逻辑关系画双代号网络计划如图 3-39 所示。计算时间参数确定关键线路为①→②→③→④→⑥→⑦和①→②→③→⑤→ ⑥→⑦。选项 D 正确。

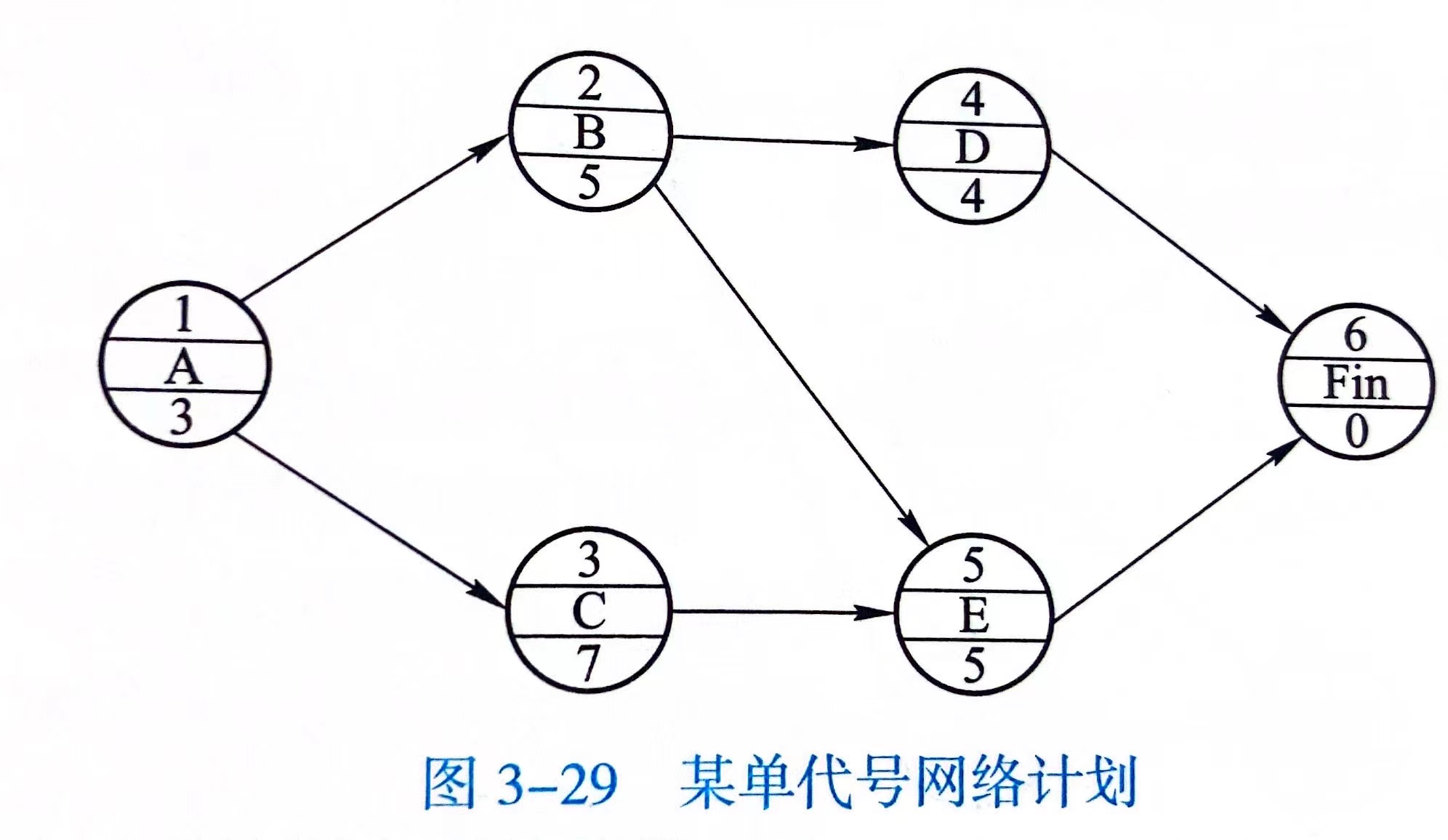

第444题 某单代号网络计划如图 3-29 所示,其中不属于关键工作的是(  )。

A.工作 B

B.工作 C

C.工作 E

D.工作 F

参考答案:A

解析:

计算时间参数确定关键线路为① →③ →⑤ →⑥ ,关键工作有 A、C、E、F。选项 A 正确。

第445题 在网络计划中,区别关键工作的条件是(  )一定最小。

A.自由时差

B.总时差

C.时间间隔

D.持续时间

参考答案:B

解析:

关键工作:总时差最小的工作是关键工作(计划工期=计算工期时总时差为0是关键工作)

第446题 在计划工期等于计算工期的双代号网络计划中,关于关键节点特点的说法,正确的是(  )。

A.相邻关键节点之间的工作一定是关键工作

B.以关键节点为完成节点的工作总时差和自由时差相等

C.关键节点连成的线路一定是关键线路

D.两个关键节点之间的线路一定是关键线路

参考答案:B

解析:当计划工期与计算工期相等时,双代号网络计划中的关键节点具有以下特性:(1)开始节点和完成节点均为关键节点的工作,不一定是关键工作;(2)以关键节点为完成节点的工作,其总时差和自由时差必然相等。选项 B 正确。

第447题 工程网络计划按表达形式不同划分,包括(  )。

A.时标网络计划

B.非时标网络计划

C.单代号网络计划

D.双代号网络计划

E.肯定型网络计划

参考答案:CD

解析:工程网络计划种类繁多,可从不同角度进行分类。按表达形式不同,工程网络计划可分为双代号网络计划和单代号网络计划。选项 C、D 正确。

第448题 肯定型网络计划包括(  )。

A.图示评审技术

B.CPM 时标网络计划

C.CPM 单代号网络计划

D.CPM 双代号网络计划

E.计划评审技术

参考答案:BCD

解析:按工作持续时间的性质不同,工程网络计划可分为肯定型网络计划、非肯定型网络计划和随机型网络计划。关键线路法(CPM)就是一种肯定型网络计划,而计划评审技术(PERT)、图示评审技术(GERT)均属于非肯定型网络计划。选项 B、C、D正确。

第449题 主体框架结构、围护砌体工程两个分部工程,分 A、B 两个施工段,其中木工班组有两个,下列施工顺序中,属于工艺逻辑关系的有(  )。

A.先 A 施工段,后 B 施工段

B.先安装主体钢筋,后浇筑混凝土构件

C.先施工主体结构,后砌筑围护砌体

D.先砌墙,后浇筑混凝土圈梁

E.先木工班 A,后木工班 B

参考答案:BCD

第450题 某单代号网络图如图 3-30 所示,该图存在的错误有(  )。

A.多个起点节点

B.出现循环回路

C.虚箭线用法错误

D.箭线交叉不规范

E.没有终点节点

参考答案:ACD

解析:

多个起点节点

虚箭线用法错误

箭线交叉不规范

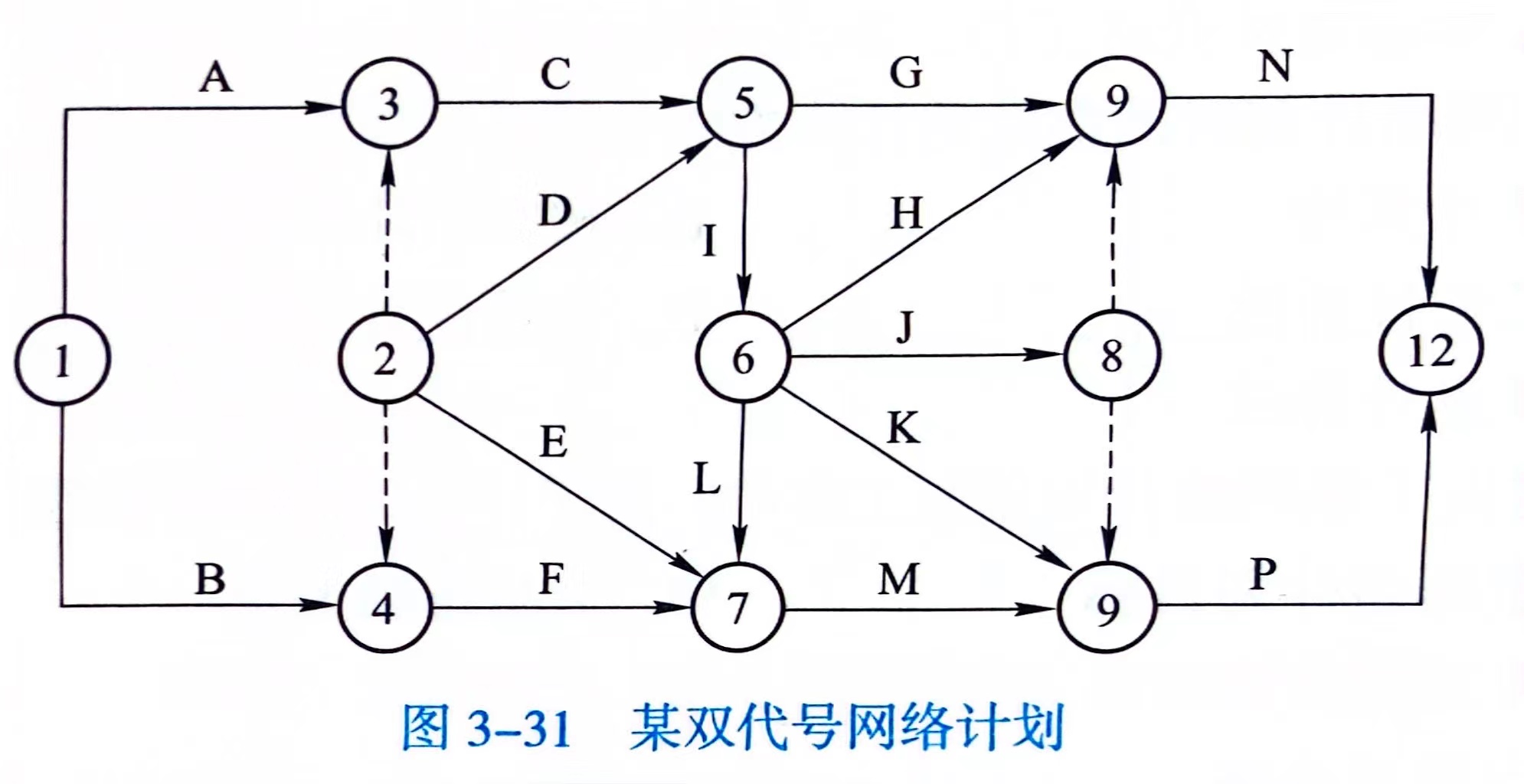

第451题 某双代号网络计划如图 3-31 所示,绘图的错误有(  )。

A.有多个起点节点

B.有多个终点节点

C.节点编号有误

D.存在循环回路

E.有多余虚工作

参考答案:AC

解析:

有多个起点节点

节点编号有误

第452题 工程网络计划的优化目标有(  )。

A.寻求工程总成本最低时的工期

B.缩短计算工期满足要求工期

C.资源限制条件下工期最短

D.工期不变条件下资源需用量均衡

E.降低工作总的资源消耗量指标

参考答案:ABCD

解析:工程网络计划的优化目标是:(1) 工期优化是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期的过程;(2)费用优化是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程;(3)资源优化分两种:“资源有限,工期最短”和“工期固定,资源均衡”。工作总的资源消耗量指标与工作的持续时间的关系不明显,优化意义不大。选项 A、B、C、D正确。

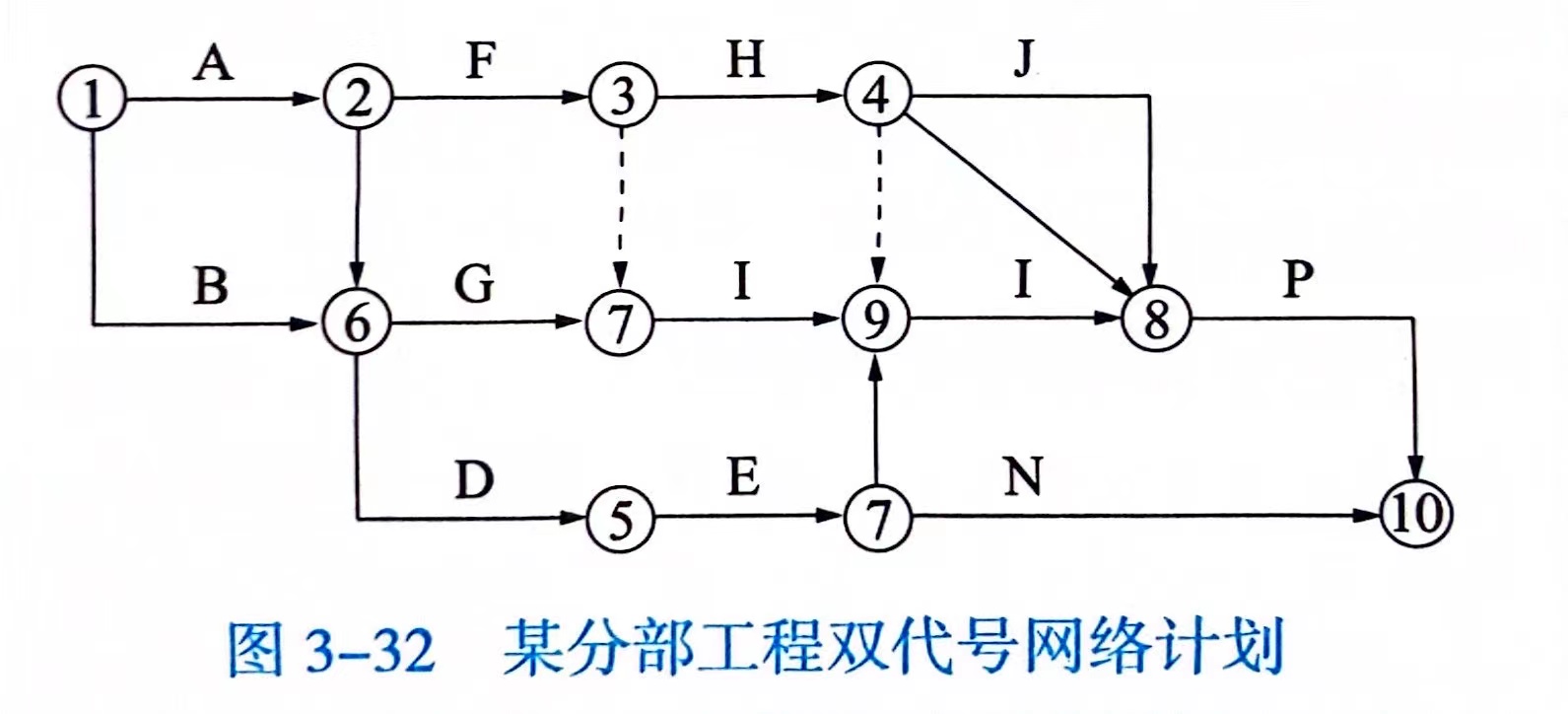

第453题 某分部工程双代号网络计划如图 3-32 所示,存在的绘图错误有(  )。

A.存在循环回路

B.节点编号错误

C.多个起点节点

D.两项工作有相同的代号

E.节点编号重复

参考答案:BDE

解析:

节点编号错误

两项工作有相同的代号

节点编号重复

第454题 关于网络计划的说法,正确的有(  )。

A.时标网络计划中存在波形线

B.单代号网络计划中存在虚箭线

C.双代号网络计划中不存在虚工作

D.单代号网络计划中不存在虚工作

E.单代号搭接网络计划中不存在虚箭线

参考答案:AE

解析:

单代号网络计划中不存在虚箭线

双代号网络计划中存在虚工作

第455题 关于双代号网络图的绘图规则的说法,正确的有(  )。

A.虚工作代表实际工作

B.不允许出现循环回路

C.可以有多个起点节点

D.不可用过桥法出现交叉

E.不能出现双向箭头或无箭头的连线

参考答案:BE

解析:

不允许出现循环回路

不能出现双向箭头或无箭头的连线

第456题 关于单代号网络图与双代号网络图区别的说法,正确的有(  )。

A.绘图的符号不同

B.逻辑关系不同

C.节点搭接方式不同

D.循环回路不同

E.单代号以节点表示工作,双代号以一条箭线与其前后两个节点表示工作

参考答案:AE

解析:

绘图的符号不同

单代号以节点表示工作,双代号以一条箭线与其前后两个节点表示工作

第457题 双代号网络计划时间参数的计算方法包括(  )。

A.倒序计算法

B.按时间计算法

C.按工作计算法

D.按箭线计算法

E.按节点计算法

参考答案:CE

解析:

按工作计算法

按节点计算法

第458题 下列建设工程网络计划编制工作中,属于计划编制准备阶段的有(  )。

A.确定网络计划目标

B.分析逻辑关系

C.计算工作持续时间

D.调查研究

E.工程项目分解

参考答案:AD

解析:计划编制准备阶段主要包括调查研究和确定网络计划目标等工作。选项 A、D 正确。

第459题 工程网络计划按工作持续时间的特点划分,包括(  )。

A.事件网络

B.单平面网络计划

C.随机网络计划

D.肯定型问题的网络计划

E.非肯定型问题的网络计划

参考答案:CDE

解析:按工作持续时间的性质不同,工程网络计划可分为肯定型网络计划、非肯定型网络计划和随机型网络计划。选项 C、D、E 正确。

第460题 与双代号网络图相比,单代号网络图的特点有(  )。

A.工作之间的逻辑关系用虚箭线,故绘图较复杂

B.便于检查和修改

C.工作持续时间表示在节点之中,没有长度,故不够直观

D.工作之间逻辑关系的箭线可能产生较多的纵横交叉现象

E.便于资源优化及调整

参考答案:BCD

解析:单代号网络图与双代号网络图相比,具有以下特点:(1)工作之间的逻辑关系容易表达,且不用虚箭线,故绘图较简单;(2)网络图便于检查和修改;(3)由于工作持续时间表示在节点之中,没有长度,故不够直观;(4)表示工作之间逻辑关系的箭线可能产生较多的纵横交叉现象。选项 B、C、D 正确。
