第501题 某工程利用 S 曲线比较工程项目的实际进度与计划进度时,检查日期实际进展点落在 S 曲线左侧,则该实际进展点与计划 S 曲线在水平方向的距离表示工程项目的( )。
A.实际进度拖后的时间
B.实际进度超前的时间
C.超额完成的任务量
D.实际拖欠的任务量
参考答案:B
解析:
(1)工程实际进展状况。若工程实际进展点落在计划S曲线左侧(如图3.4-3中的a点),表明此时实际进度超前;若工程实际进展点落在计划S曲线右侧(如图3.4-3中的b点),表明此时实际进度拖后;若工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。
第502题 进度计划检查时,前峰线应采用( )绘制。
A.实箭线
B.波形线
C.虚线
D.点划线
参考答案:D
解析:
前锋线比较法是指在时标网络计划中通过绘制实际进度前锋线进行实际进度与计划进度比较的方法。所谓实际进度前锋线,是指在施工进度时标网络计划中,从实际进度检查时刻的时标点出发,用点划线依次将各项工作实际进展位置点连接而成的折线。
第503题 为了分析某工程项目实际进度偏差对后续工作及总工期的影响,可以利用的实际进度与计划进度的比较方法是( )。
A.匀速进展横道图比较法
B.非匀速进展横道图比较法
C.S 曲线比较法
D.前峰线比较法
参考答案:D
解析:
前锋线比较法是指在时标网络计划中通过绘制实际进度前锋线进行实际进度与计划进度比较的方法。所谓实际进度前锋线,是指在施工进度时标网络计划中,从实际进度检查时刻的时标点出发,用点划线依次将各项工作实际进展位置点连接而成的折线。
第504题

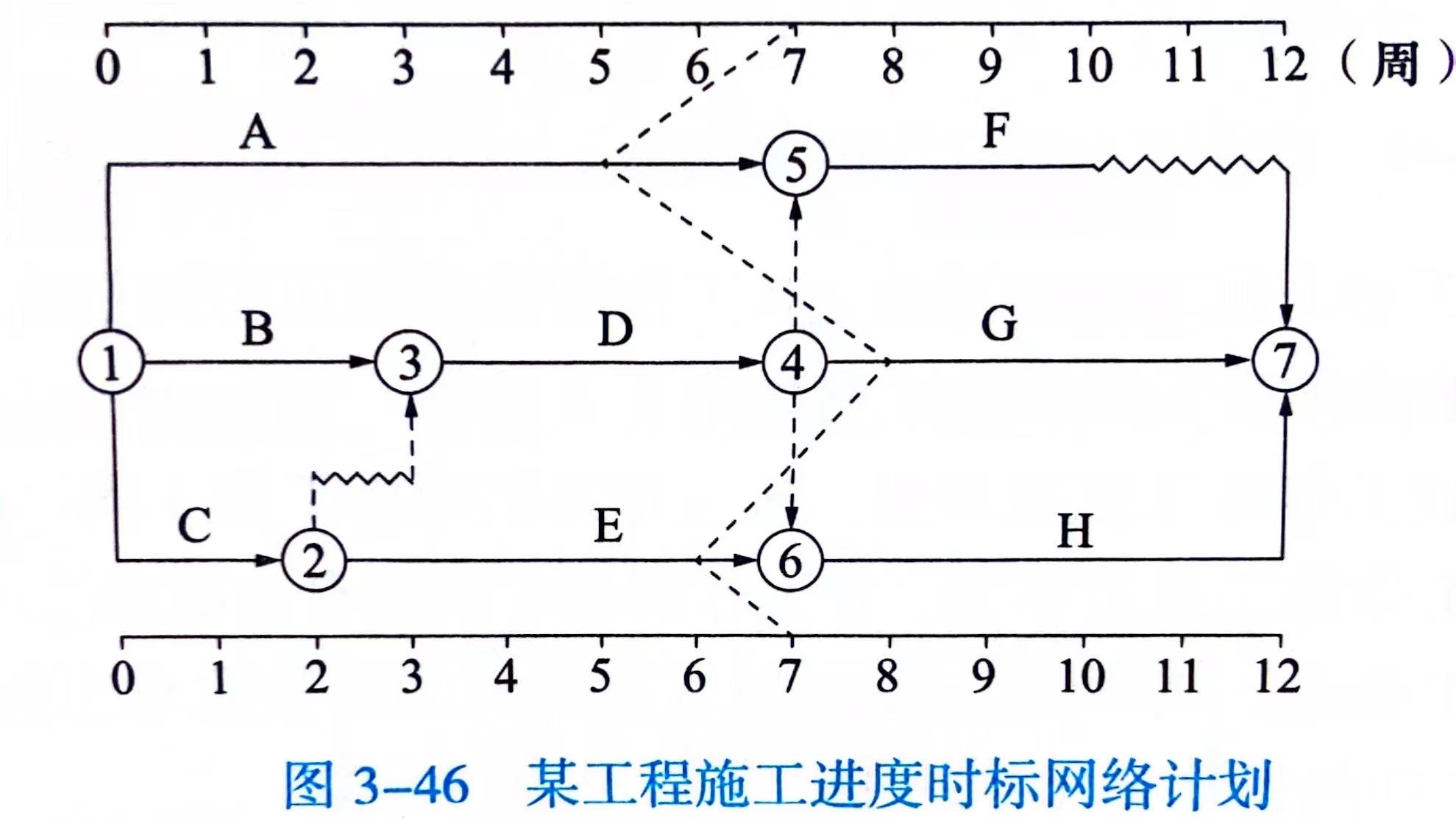

某工程施工进度时标网络计划如图 3-46 所示,根据第 7 周末实际进度检查结果绘制前峰线如图中点划线所示,正确的是( )。
A.工作 A 的实际进度拖后 2 周,将使其后续工作 F 的最早开始时间推迟 2 周,并使总工期延长 1 周
B.工作 G 的实际进度提前 1 周,会使总工期缩短 1 周
C.工作 E 的实际进度拖后 1 周,将使其后续工作 H 的最早开始时间推迟 1 周,不影响总工期
D.第 7 周末,工作 A、E 的延误不影响工期
参考答案:B
解析:
工作 A 的总时差= 2 周,自由时差= 0,实际进度拖后 2 周,将使其后续工作 F 的 最早开始时间推迟 2 周,但实际进度拖后未超过总时差,不会影响总工期。工作 G 为关键工作,其实际进度提前 1 周会使总工期缩短 1 周,但由于关键工作 E 的影响,总工期将延长 1 周。工作 E 为关键工作,实际进度拖后 1 周,会使总工期延长 1 周。 选项 B 正确。
第505题

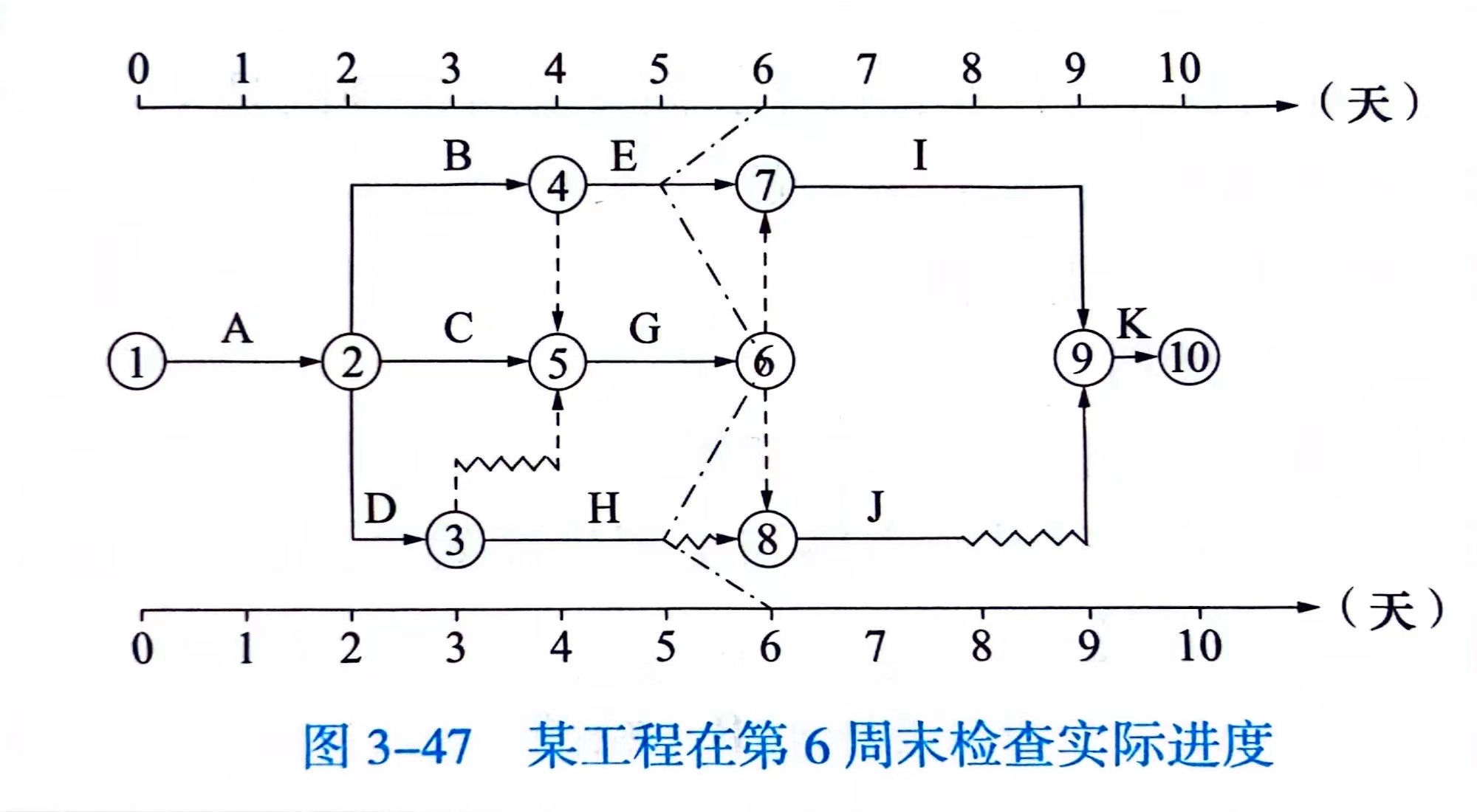

某工程在第 6 周末检查实际进度如图 3-47 所示,说法正确的是( )。
A.工作 E 的实际进度拖延 1 天,不影响总工期
B.工作 G 进度超前,不影响总工期
C.工作 H 的实际进度拖延 1 天,将使其后续工作 J 的最早开始时间推迟 1 天
D.工作 I 的最早开始时间推迟 1 天,总工期延长 1 天
参考答案:D
解析:
由时标网络计划图可以直观看出有关的时间参数: 工作 E:总时差= 0,自由时差= 0。工作 G:总时差= 0,自由时差= 0。工作 H:总时差= 2 天,自由时差= 1 天。 工作 I:总时差= 0,自由时差= 0。所以,在第 6 天末,工作 E 的实际进度拖延 1 天,工期延后 1 天。 工作 G 按时完成,但由于工作 E 的影响,工期延后 1 天。工作 H 实际进度拖延 1 天,但未超过自由时差,所以不影响紧后工作。工作 I 由于紧前工作 E 拖延 1 天,导致最早开始时间推迟 1 天,总工期延长 1 天。 选项 D 正确。
第506题
某建设工程项目施工期间第 3 天和第 5 天的检查情况如图 3-48 所示,关于该项目进度情况的说法,正确的是( )。
A.如果 F 工作的施工速度不变,B 工作的实际施工时间是 4 天
B.D 工作的实际开工时间比计划提前了 1 天
C.如果后续工作施工速度不变,H 工作将影响总工期 1 天
D.如果 I 工作施工速度不变,C 工作将有 1 天的自由时差
参考答案:A
解析:
选项 A,第 5 天末检查施工进度时,工作 F 按时完成 1 天进度且施工速度不变, 即工作 B 实际施工时间是 4 天;选项 B,工作 D 的实际开工时间比计划晚了 1 天;选 项 C,工作 H 的总时差= 2 天,自由时差= 2 天,第 5 天末检查施工进度,工作 H 进 度拖后 1 天,但不影响工期;选项 D,与选项 A 同理,工作 C 无自由时差。选项 A 正确。
第507题 在某基础工程中,若某项工作出现了拖延的情况导致总工期延长,为了保证工期符合原计划,正确的做法是( )。
A.应该调整该工作的紧后工作
B.应调整该工作的平行工作
C.应调整该工作的紧前工作
D.应调整所有工作
参考答案:A
解析:
应该调整该工作的紧后工作
第508题 当关键线路的实际进度比计划进度提前时,若不拟提前工期,正确的做法是( )。
A.将工作在其最早开始时间与最迟完成时间范围内移动
B.延长非关键线路上工作的持续时间
C.立马停止施工,将提前的工期数度过后再继续施工
D.选用资源占用量大或者直接费用高的后续关键工作,延长其持续时间
参考答案:D
解析:
选用资源占用量大或者直接费用高的后续关键工作,延长其持续时间
第509题 下列建设工程项目进度控制措施中,属于经济措施的是( )。
A.增加进度控制的工作岗位和人员
B.比较分析工程物资采购模式
C.编制资源需求计划
D.分析施工技术先进性和经济合理性
参考答案:C
解析:
经济措施。如:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应经济补偿等。
第510题 在设计工作的前期,对设计方案与工程进度的关系作分析比较,是建设工程项目进度控制的( )措施之一。
A.组织
B.经济
C.管理
D.技术
参考答案:D
解析:
技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工机械等。
第511题 关于网络进度计划中工期调整的说法,正确的是( )。
A.非关键线路上的工作时间拖延,不需要进行调整
B.某项工作进度超前,不需要进行调整
C.某项工作拖延时间超过其总时差时,只需考虑总工期限制
D.根据计划检查的结果在必要时进行计划调整
参考答案:D
第512题 下列进度纠偏的措施中,属于技术措施的是( )。
A.调整进度管理方法
B.强化合同管理
C.改变施工方法
D.调整工作流程组织
参考答案:C
解析:
技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工机械等。
第513题 下列进度控制措施中,属于组织措施的是( )。
A.用工程网络计划的方法编制进度计划
B.进行有关进度控制会议的组织设计
C.选择合理的合同结构
D.优选项目设计和施工方案
参考答案:B
解析:
组织措施。如:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多班制施工方式;增加劳动力和施工机械数量等。
第514题 为了实现进度目标,应选择合理的合同结构,以避免过多的合同交界面而影响工程的进展,这属于进度控制的( )。
A.组织措施
B.合同措施
C.经济措施
D.技术措施
参考答案:B
解析:
应选择合理的合同结构
第515题

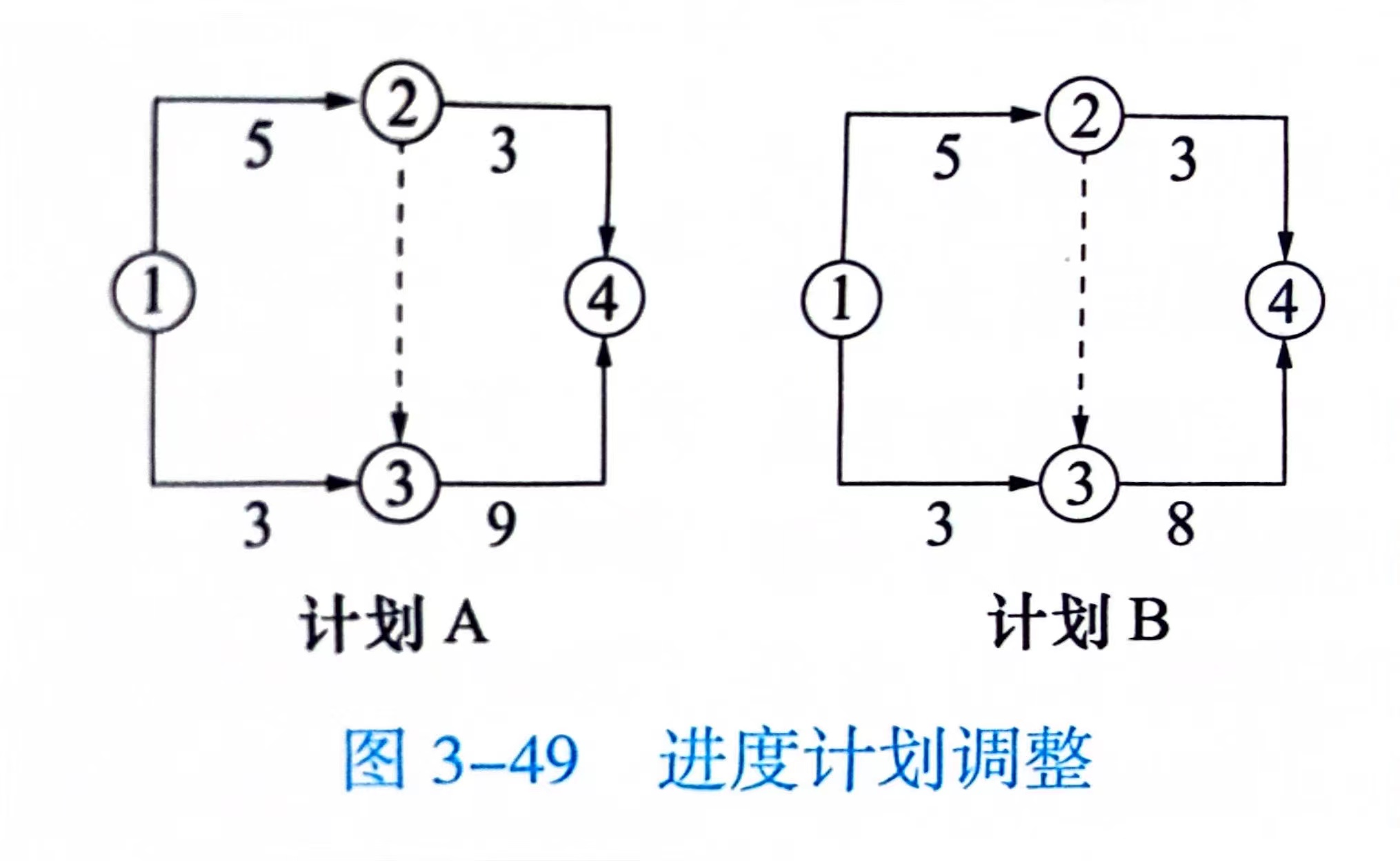

某工程为加快进度,将进度计划由 A 调整为 B(图 3-49),则该进度计划的调整属于( )。
A.调整关键线路的长度
B.调整非关键线路的时差
C.增、减工作项目
D.调整逻辑关系
参考答案:A
解析:
通过网络计划图可以看出,计划 A 与计划 B 的关键线路均为①→②→③→④,即将进度计划由 A 调整为 B 属于调整关键线路的长度。选项 A 正确。
第516题

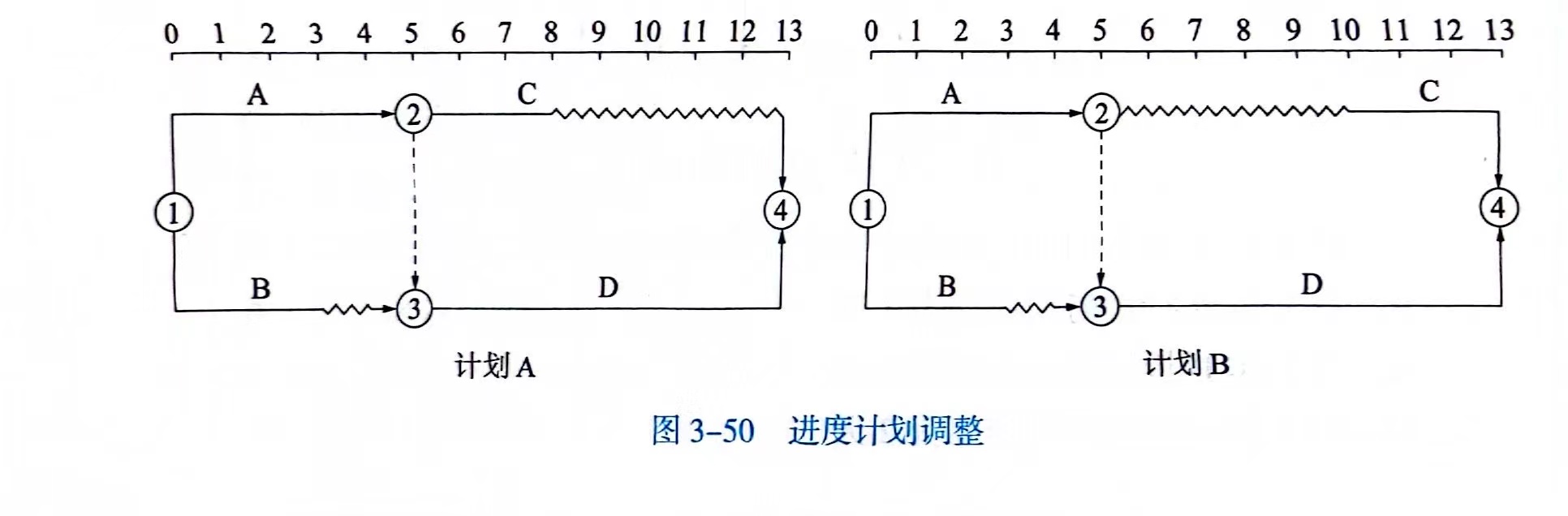

某工程为充分利用资源,将进度计划由 A 调整为 B(图 3-50),该进度计划的调整属于( )。
A.调整关键线路的长度
B.调整非关键线路的时差
C.增、减工作项目
D.调整逻辑关系
参考答案:B
解析:
计划 A 的关键线路为①→②→③→④,计划 B 的关键线路为①→②→③→④。由计划 A 转变为计划 B 只改变了工作 C 的时差。选项 B 正确。
第517题

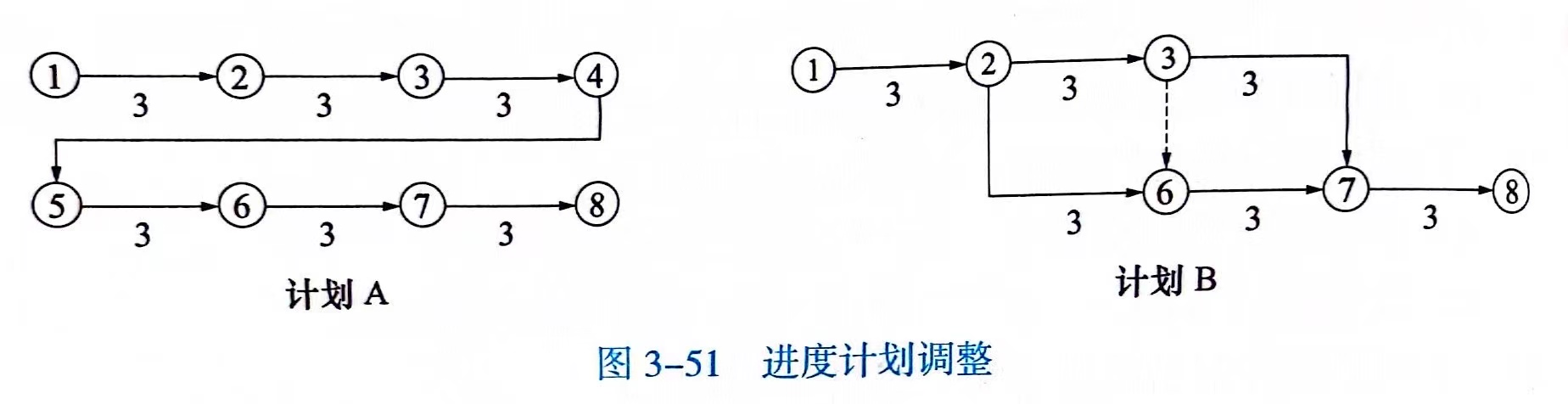

某工程为加快施工进度,将进度计划由 A 调整为 B(图 3-51),则该进度计划的调整属于( )。
A.调整关键线路的长度
B.调整非关键线路的时差
C.增、减工作项目
D.调整逻辑关系
参考答案:D
解析:
这种调整方法的特点是不改变施工进度计划中工作的持续时间,通过改变某些工作的开始时间和完成时间,来达到加快施工进度、缩短工期的目的。当施工进度计划中影响后续工作(后续工作的拖延有限制时)及总工期的工作之间逻辑关系允许改变时,可以通过改变其逻辑关系,将顺序作业的工作改为平行作业、搭接作业或分段组织流水作业等,均可有效缩短工期。
当然,无论组织平行作业、搭接作业或分段组织流水作业,单位时间内的资源需求量均会增加。
第518题

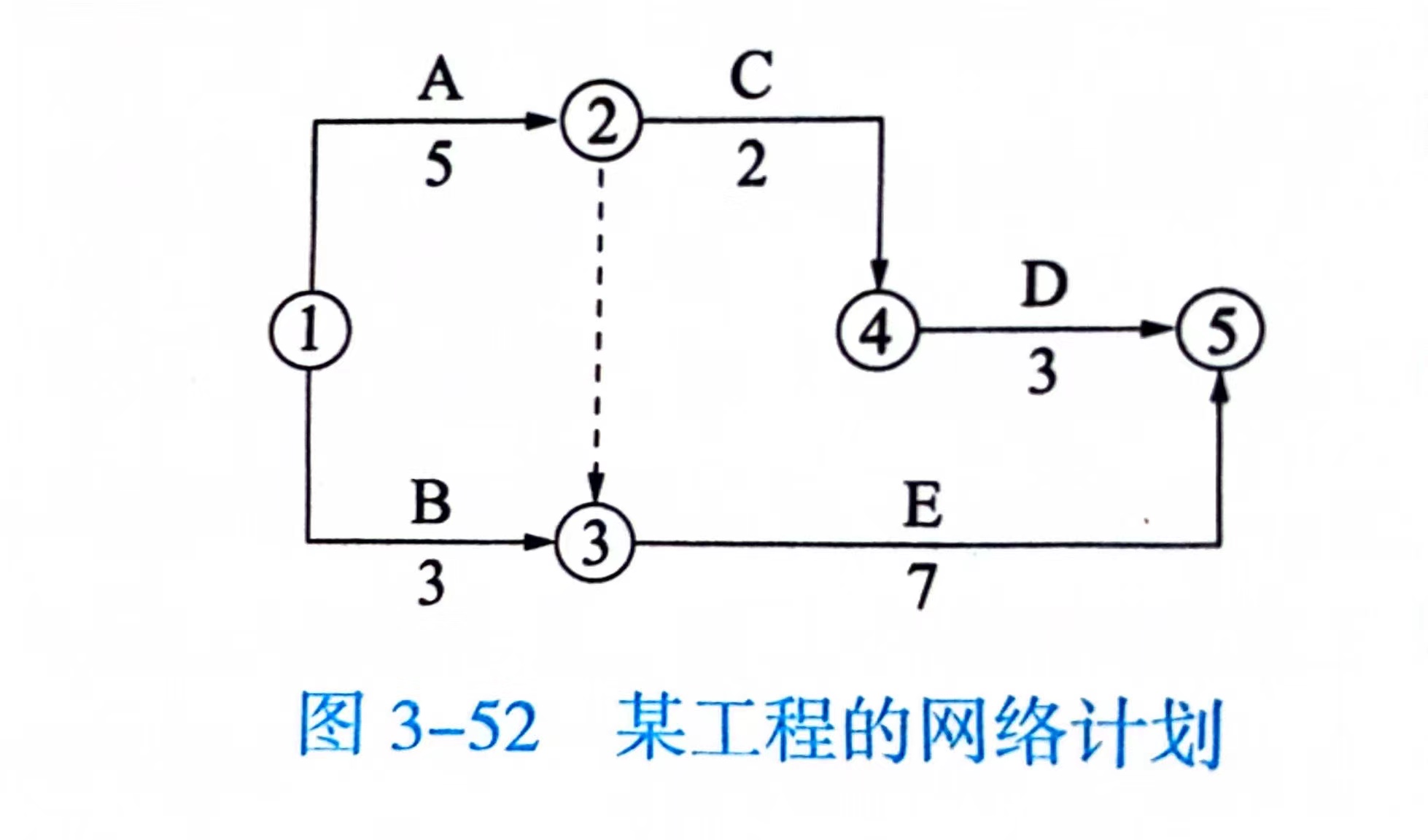

某工程的网络计划如图 3-52 所示,为了使总工期提前 2 天,正确的做法是( )。
A.将工作 D 持续时间压缩为 2 天
B.将工作 D 持续时间压缩为 1 天
C.将工作 B 持续时间压缩为 2 天
D.将工作 E 持续时间压缩为 5 天
参考答案:D
解析:
该工程网络计划图的关键线路为:①→②→③→⑤,选项 D 将关键线路上的工作 E 持续时间压缩为 5 天,使得总工期提前 2 天。选项 D 正确。
第519题

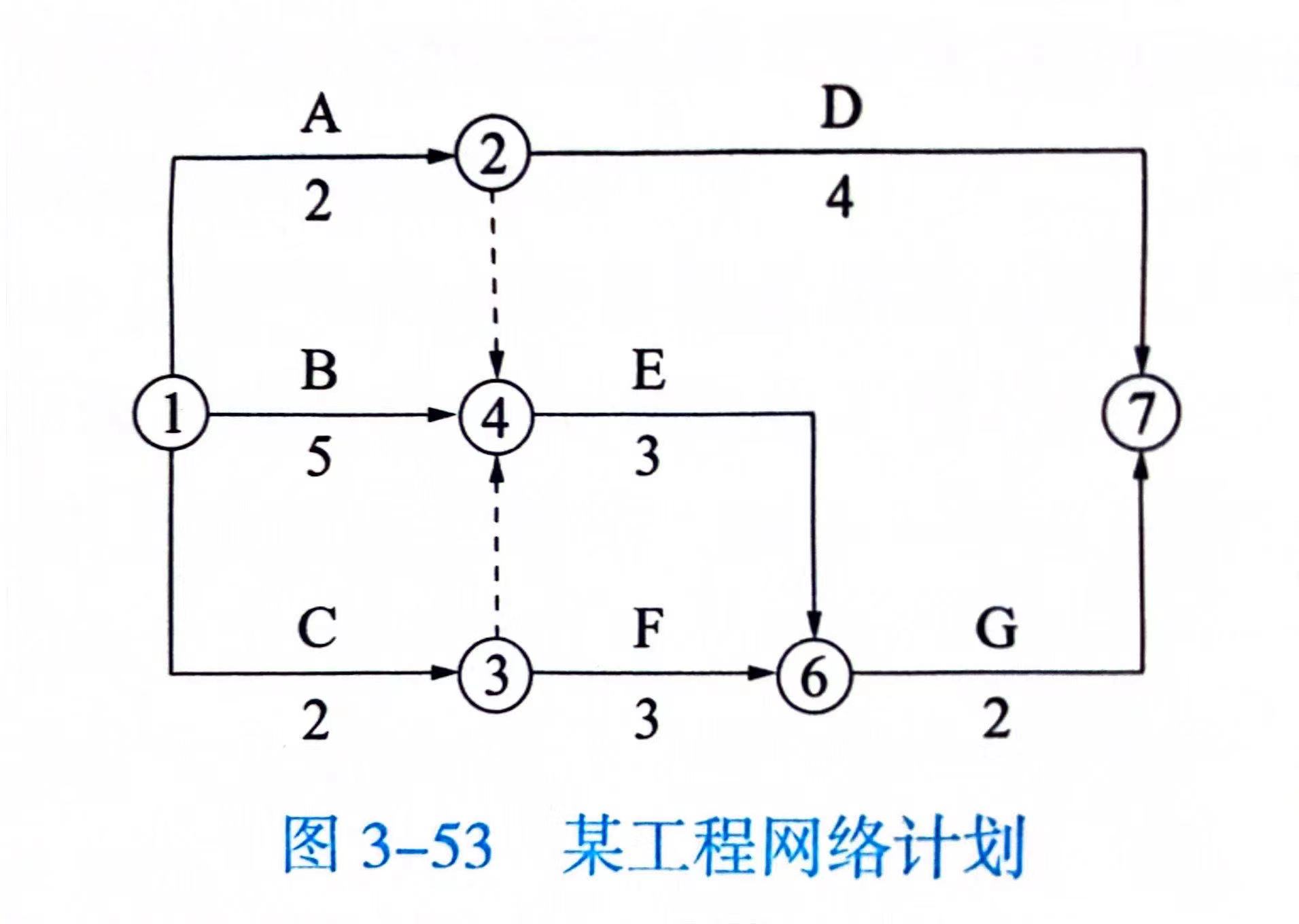

某工程网络计划如图 3-53 所示,为使得总工期提前 1 天,正确的做法是 ( )。
A.将工作 A 持续时间压缩为 1 天
B.将工作 B 持续时间压缩为 4 天
C.将工作 D 持续时间压缩为 3 天
D.将工作 F 持续时间压缩为 2 天
参考答案:D
解析:
该工程网络计划图的关键线路为:①→④→⑤→⑥→⑦,选项 B 将关键线路上的 工作 B 持续时间压缩为 4 天,使得总工期提前 1 天。选项 D 正确。
第520题

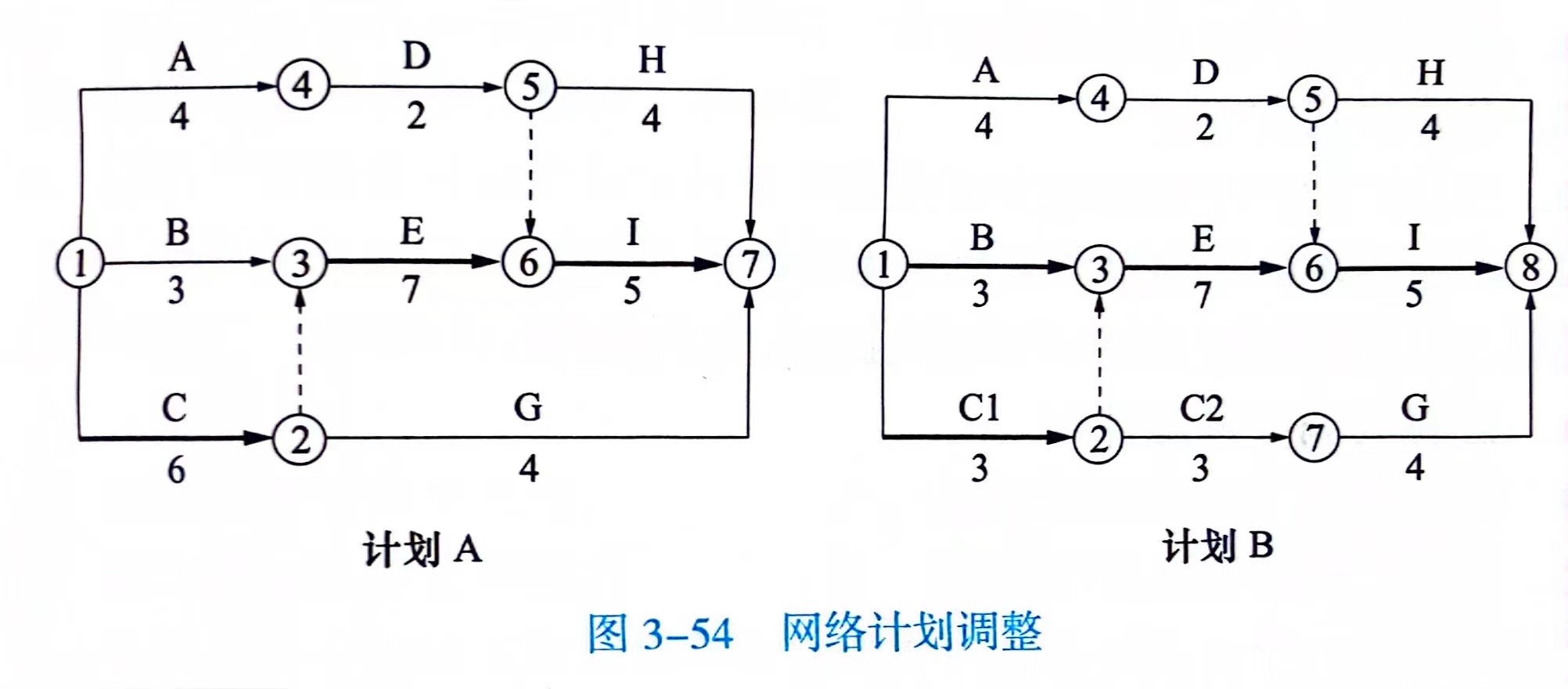

某项目初始网络计划图如计划 A 所示,经调整,将 C 工作分为 C1、C2,调整后的网络计划如计划 B 所示(图 3-54)。调整后网络计划的变化是( )。
A.总工期不变
B.工作 B 总时差增加
C.工作 E 自由时差减少
D.工作 I 开始时间提前
参考答案:D
解析:
由图可知计划 A 的总工期为 18,计划 B 的总工期为 15,所以选项 A 错误;计划 A 中,工作 B 的总时差为 3,而计划 B 中,工作 B 的总时差为 0,所以选项 B 错误;工作 E 在计划 A、计划 B 中均属于关键线路上的工作,自由时差均为 0,选项 C 错误。选项 D 正确。
