第541题

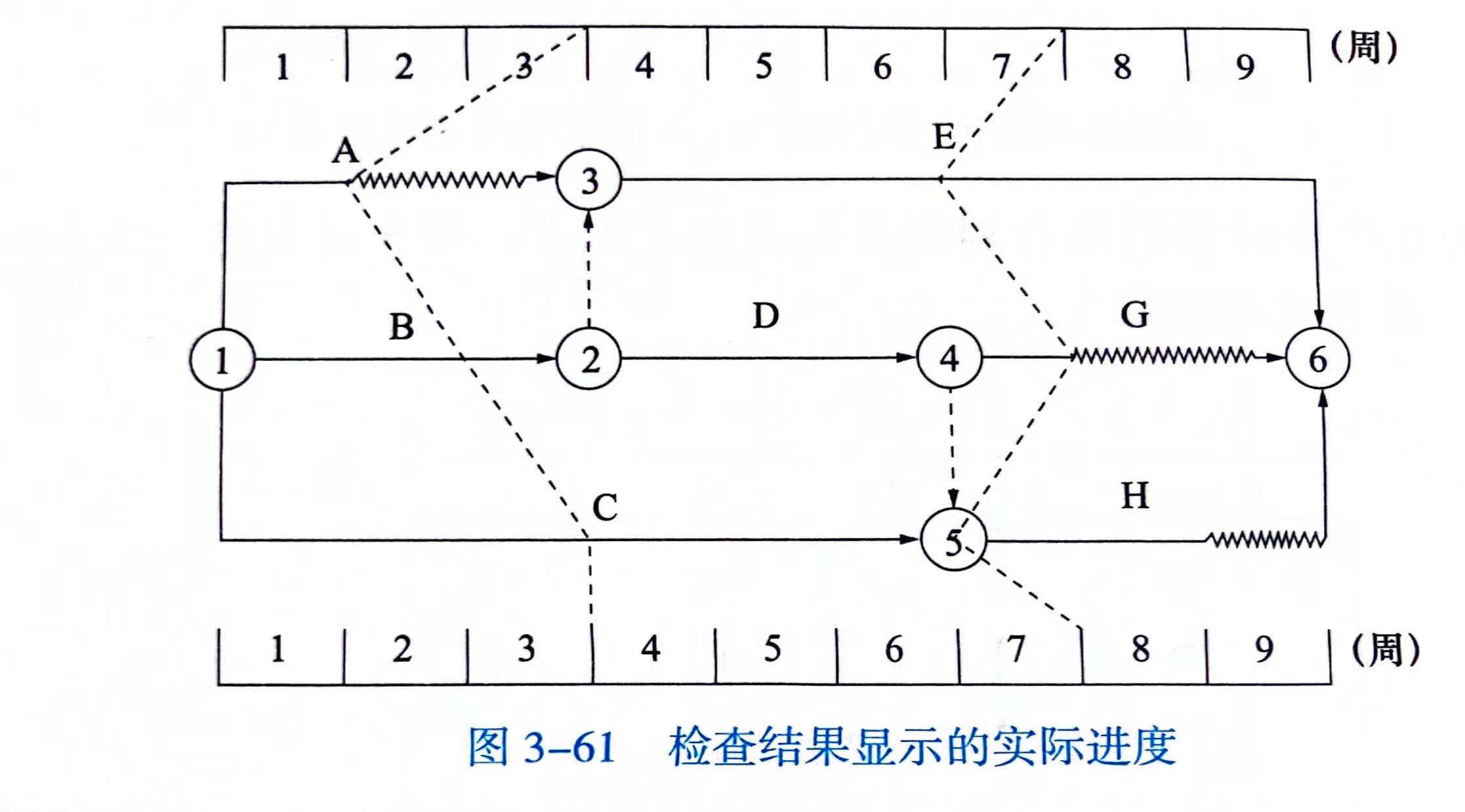

在某工程的双代号时标网络计划图中,在第 3 周末和第 5 周末进行了进度检查,检查结果显示的实际进度如图 3-61 所示。正确的有( )。
A.第 3 周末,工作 A 拖后 2 周,影响工期 2 周
B.第 3 周末,工作 B 拖后 1 周,影响工期 1 周
C.第 3 周末,工作 C 按时完成,不影响工期
D.第 7 周末,工作 E 拖后 1 周,影响工期 1 周
E.第 7 周末,工作 G 提前 1 周,影响工期 1 周
参考答案:BDE
解析:
由时标网络计划图可以直观看出有关的时间参数: 工作 A:总时差= 2 周,自由时差= 2 周。
工作 B:总时差= 0,自由时差= 0。 工作 C:总时差= 1 周,自由时差= 0。 工作 E:总时差= 0,自由时差= 0。
工作 G:总时差= 2 周,自由时差= 2 周。
第 3 周末实际进度前锋线:
工作 A:比原计划落后 2 周,因为总时差为 2,所以不影响工期。 工作 B:比原计划落后 1 周,因为总时差为 0,所以影响工期 1 周。 工作 C:按照计划完成,由于工作 B 的影响,所以影响工期 1 周。 第 7 周末实际进度前锋线:
工作 E:比原计划落后 1 周,因为总时差为 0,所以影响工期 1 周。
工作 G:比原计划提前 1 周,因为总时差为 2,本身不影响工期 ,但因为工作 E 的原因,影响工期 1 周。
选项 B、D、E 正确。
第542题 为了缩短工期,可以采取的措施有( )。
A.增加每天施工时间
B.缩短技术间歇时间
C.实行包干奖励制度
D.改善施工作业环境
E.调整最小安全工作面
参考答案:ABCD
解析:
工期优化。所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。选择缩短持续时间的关键工作应考虑下列因素:
①缩短持续时间对质量和安全影响不大的工作;
②有充足备用资源的工作;
③缩短持续时间所需增加费用最少的工作。
在工期优化过程中,按照经济合理的原则,不能将关键工作压缩成非关键工作。此外,当工期优化过程中出现多条关键线路时,必须将各条关键线路的总持续时间压缩相同数值,否则,不能有效地缩短工期。
第543题 在施工过程中,为了加快施工进度,可采取的经济措施有( )。
A.实行包干奖励
B.提高奖金数额
C.改进施工工艺和施工技术
D.改善劳动条件
E.对采取的技术措施给予相应经济补偿
参考答案:ABE
解析:
经济措施。如:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应经济补偿等。
第544题 下列进度控制的措施中,属于组织措施的有( )。
A.选择承发包模式
B.落实资金供应的条件
C.编制项目进度控制的工作流程
D.进行工程进度的风险分析
E.进行有关进度控制会议的组织设计
参考答案:CE
解析:选项 A、D 属于管理措施;选项 B 属于经济措施。选项 C、E 正确。
第545题 某工程实际进度偏差过大,导致影响到后续工作、总工期,属于压缩某些工作的持续时间的方法有( )。
A.增加资源的投入量,例如增加劳动力和施工机械数量等
B.采用更先进的施工方式,提高该工作的效率
C.将顺序作业的工作改为平行作业
D.将顺序作业的工作改为搭接作业
E.对所采取的技术措施给予相应经济补偿,促进效率
参考答案:ABE
解析:
工期优化。所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。选择缩短持续时间的关键工作应考虑下列因素:
①缩短持续时间对质量和安全影响不大的工作;
②有充足备用资源的工作;
③缩短持续时间所需增加费用最少的工作。
在工期优化过程中,按照经济合理的原则,不能将关键工作压缩成非关键工作。此外,当工期优化过程中出现多条关键线路时,必须将各条关键线路的总持续时间压缩相同数值,否则,不能有效地缩短工期。
第546题 下列建设工程项目进度控制措施中,属于技术措施的有( )。
A.分析工程主体结构选型对进度的影响
B.通过比较选择合理的施工方案
C.采用网络计划技术优化施工工期
D.分析施工物质供应商的资金实力
E.建立工程变更管理制度
参考答案:AB
解析:
项目进度控制的技术措施涉及对实现进度目标有利的设计技术和施工技术的选用。
在设计工作的前期,特别是在设计方案评审和选用时,应对设计技术与工程进度的关系作分析比较;施工方案对工程进度有直接的影响,在决策选用时,不仅应分析技术的先 进性和经济合理性,还应考虑其对进度的影响。选项 C、D、E 分别属于经济措施和组织措施,故不正确。选项 A、B 正确。
第547题 施工进度计划调整可以通过改变某些工作间的逻辑关系,其中( )方法的特点是改变工作的起止时间。
A.缩短工作的时长
B.组织平行作业
C.组织搭接作业
D.运用先进的施工机械
E.分段组织流水作业
参考答案:BCE
解析:
组织平行作业
组织搭接作业
分段组织流水作业
第548题 建设工程项目进度控制的组织措施包括( )。
A.进度控制任务分工表和管理职能分工表的编制
B.进行进度控制会议的组织设计
C.编制项目施工资源需求计划
D.设置专门的工作部门和配备专门的控制人员
E.制定进度控制的工作流程
参考答案:ABDE
解析:
组织措施。如:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多班制施工方式;增加劳动力和施工机械数量等。
第549题 下列建设工程项目进度控制措施中,属于管理措施的有( )。
A.选择适用的网络计划方法
B.选择合理的承发包模式
C.选择合理的工程物资的采购模式
D.重视信息技术的应用
E.考虑项目技术的风险
参考答案:ABCD
解析:
管理措施=合同措施
第550题 下列项目进度控制的措施中,与工程建设技术有关的措施有( )。
A.组织工程设计方案的评审与选用
B.分析施工组织设计对进度的影响
C.寻求设计变更加快施工进度的可能
D.重视信息技术在进度控制中的应用
E.改变施工机械设计、提高机械效率
参考答案:AC
解析:
选项 B、E 分析施工组织设计对进度的影响、改变施工机械设计与题干不符;选项 D 重视信息技术在进度控制中的应用属于管理措施。选项 A、C 正确。
第551题 关于影响施工质量因素的说法,错误的是( )。
A.材料质量是工程质量的基础
B.工程设备质量的优劣直接影响工程施工质量
C.施工质量控制应以控制人的因素为基本出发点
D.施工机械设备是施工方案和方法得以实施的物质基础
参考答案:B
解析:
机械设备可分为两类:一类是构成工程实体及配套的工艺设备和各类机具,如用于生产产品的设备、电梯、智能控制及暖通设备等,这些机械设备作为工程实体的一部分,其质量会直接影响工程质量;另一类是指施工机具,即施工过程中使用的各类机械设备,如垂直运输设备,各类操作工具、测量仪器和计量器具,各种施工安全设施等,是现代工程施工中不可缺少的手段。这些机械设备选型是否符合工程特点,性能是否先进和稳定,操作是否安全方便等,都会影响工程质量和施工安全。
第552题 “将活动作为相互关联、功能连贯的过程组成的体系来理解和管理时,可更加有效和高效地得到一致的、可预知的结果”。这属于质量管理原则中的( )。
A.改进
B.过程方法
C.询证决策
D.关系管理
参考答案:B
解析:
过程方法。将活动作为相互关联、功能连贯的过程组成的体系来理解和管理时,可更加有效和高效地得到一致的、可预知的结果。质量管理体系是由相互关联的过程所组成。理解体系是如何产生结果的,能够使组织尽可能地完善其体系并优化其绩效。
第553题 质量管理体系文件主要由质量手册、程序文件、质量计划、作业指导书和( )等构成。
A.质量方针
B.质量目标
C.质量记录
D.质量评审
参考答案:C
解析:
质量记录。质量记录是记载过程状态和过程结果的文件,是质量管理体系文件的一个重要组成部分。过程状态主要针对产品质量形成过程和体系的运行过程,而过程结果则是指体系运行效果和产品满足质量要求的程度。
质量记录应完整地反映质量活动实施、验证和评审的情况,并记载关键活动的过程参数,具有可追溯性。质量记录以规定的形式和程序进行,并有实施、验证、审核等签署意见。
第554题 质量管理体系文件中,由企业最高管理者批准发布的是( )。
A.质量手册
B.程序文件
C.质量计划
D.作业指导书
参考答案:A
解析:质量手册是企业战略管理的纲领性文件,也是企业开展各项质量活动的指导性、法规性文件。由企业最高领导人批准发布的、有权威的、实施各项质量管理活动的基本法规和行动准则;对外部实行质量保证时,是证明企业质量体系存在,是取得用户和第三方信任的手段。选项 A 正确。
第555题 关于企业质量管理体系文件构成的说法,正确的是( )。
A.质量计划是纲领性文件
B.质量记录应阐述企业质量方针和目标
C.程序文件是质量手册的支持性文件
D.质量手册应阐述工程各阶段的质量责任和权限
参考答案:C
解析:质量手册是企业战略管理的纲领性文件,也是企业开展各项质量活动的指导性、法规性文件。程序文件是质量手册的支持性文件,是企业各职能部门为落实质量手册要求而规定的细则。质量计划提供了一种将某一产品、项目或合同的特定要求与现行的通用质量体系程序联系起来的途径。质量记录是记载过程状态和过程结果的文件,是质量管理体系文件的一个重要组成部分。选项 C 正确。
第556题 企业质量管理体系文件中,在实施和保持质量体系过程中要长期遵循的纲领性文件是( )。
A.质量计划
B.质量手册
C.质量记录
D.作业指导书
参考答案:B
解析:
质量手册。质量手册是企业战略管理的纲领性文件,也是企业开展各项质量活动的指导性、法规性文件。每个企业的质量手册都具有唯一性。质量手册的主要内容包括:质量方针和质量目标;组织机构和质量职责;引用文件;质量管理体系的描述;质量手册的评审、批准和修订。
第557题 建立施工质量保证体系的目标是( )。
A.保证体系文件的严格执行
B.控制产品生产的过程质量
C.保证管理体系运行的质量
D.控制和保证施工产品的质量
参考答案:D
解析:
施工质量目标是施工质量保证体系的核心导向,它明确了施工项目在质量方面的具体期望结果,如达到特定的质量等级、满足相关标准规范等;质量目标应具有明确性、可衡量性、可实现性、相关性和时限性。例如,某施工项目质量目标可能是确保主体结构达到优良标准,所有分项工程合格率达到100%,在预定工期内完工且无重大质量缺陷;施工质量目标要符合项目质量总目标要求;要以工程承包合同为基本依据,逐级分解目标以形成在合同环境下的各级施工质量目标。施工质量目标的分解主要从两个维度展开:从时间维度展开,实现质量目标的全过程控制;从空间维度展开,实现质量目标的全方位和全员管理。
第558题 关于质量管理体系认证与监督的说法,正确的是( )。
A.企业质量管理体系由国家认证认可的监督委员会认证
B.企业获准认证的有效期为 6 年
C.企业获准认证后第 3 年接受认证机构的监督管理
D.企业获准认证后应经常进行内部审核
参考答案:D
解析:质量管理体系认证由公正的第三方认证机构认证。依据质量管理体系的要求标准,审核企业质量管理体系要求的符合性和实施的有效性,进行独立、客观、科学、公正的评价,得出结论。企业获准后的有效期为 3 年。获准认证后,企业应通过经常性的内部审核,维持质量管理体系的有效性,并接受认证机构对企业质量管理体系实施的监督管理。选项 D 正确。
第559题 根据全面质量管理的思想,工程项目的全面质量控制是指对( )的全面控制。
A.工程质量形成过程
B.工程建设各参与方
C.工程质量和工作质量
D.工程建设所需的材料设备
参考答案:C
解析:
全面质量控制涵盖了对工程项目的各方面质量进行控制,不仅包括工程实体质量,如建筑物的结构、强度、外观等,还包括工作质量,如管理工作的效率和效果、施工操作的规范性等。同时,要对影响工程质量的各种因素,如人员、材料、机械、方法、环境等进行全面管控。对于建设工程项目而言,全面质量控制还应包括工程建设各参与主体工作质量的全面控制。如建设单位、勘察设计单位、施工承包单位(总包及分包单位)、监理单位、材料设备供应商等,任何一方任何环节的怠慢疏忽或质量责任不到位,都会造成对工程质量的影响。
第560题 企业质量管理体系获准认证的有效期是( )。
A.1 年
B.2年
C.3 年
D.4 年
参考答案:C
解析:企业质量管理体系获准认证的有效期为 3 年。获准认证后,企业应通过经常性的内部审核,维持质量管理体系的有效性,并接受认证机构对企业质量管理体系实施的监督管理。选项 C 正确。
