“微信扫一扫”进入考试题库练习及模拟考试

2025年二级建造师《建设工程项目管理》章节精编习题(1030题)

第381题 某工程施工过程有 A、B、C、D,分Ⅰ、Ⅱ、Ⅲ、Ⅳ四个施工段,横道图进度计划如图 3-12 所示,正确的有(  )。

A.如果只改变流水步距,工期可以缩短

B.流水施工工期为 22 周

C.施工过程 B 的流水节拍为 4 周

D.施工过程 D 的总施工时间可以是 16 周

E.如组织成倍节拍流水施工,工期为 18 周

参考答案:CE

解析:

1)流水节拍

流水节拍是指某一个专业工作队在一个施工段上的施工时间。流水节拍表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。流水节拍决定着单位时间的资源供应量,同时,流水节拍也是区别流水施工组织方式的特征参数。

同一施工过程的流水节拍,主要由所采用的施工方法、施工机械以及在工作面允许的前提下投入施工的工人数量、机械台数和采用的工作班次等因素确定。有时,为了均衡施工和减少转移施工段时消耗的工时,可以适当调整流水节拍,其数值最好为半个工作班的整数倍。

2)流水步距

流水步距是指两个相邻专业工作队相继开始施工的最小间隔时间。流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距总数为n-1个。

流水步距的大小取决于相邻两个专业工作队在各施工段上的流水节拍及流水施工的组织方式。确定流水步距时,一般应满足以下基本要求:

(1)各施工过程按各自流水速度施工,始终保持工艺先后顺序;

(2)各施工过程的专业工作队投入施工后尽可能保持连续作业;

(3)相邻两个专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接。

根据以上基本要求,在不同的流水施工组织方式中,可采用不同的方法确定流水步距。

3流水施工工期

流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。由于一项建设工程往往包含有许多流水组,故流水施工工期一般均不是整个工程的总工期。

第382题 关于异节奏流水施工的说法,正确的有(  )。

A.同一施工过程在各段的流水节拍不等

B.不同施工过程的流水节拍可能相等

C.每个施工过程只能组织一个施工班组

D.流水步距可以是所有流水节拍的最大公约数

E.相邻班组在同一施工段的工作时间可能不连续

参考答案:BDE

解析:异节奏流水包括等步距异节奏流水和异步距异节奏流水,它们的特点不同。选项 B、D、E 正确。

第383题 某工程由四幢相同的装配式单体建筑组成,每幢建筑可视为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程,横道图进度计划如图 3-13 所示,正确的有(  )。

A.施工过程数和专业工作队数相等

B.结构安装的总施工时间是 10 周

C.每个班组的总施工时间均相等

D.相邻施工过程的流水步距均是 2 周

E.班组均要先后在所有施工段上工作

参考答案:BC

解析:

1)流水节拍

流水节拍是指某一个专业工作队在一个施工段上的施工时间。流水节拍表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。流水节拍决定着单位时间的资源供应量,同时,流水节拍也是区别流水施工组织方式的特征参数。

同一施工过程的流水节拍,主要由所采用的施工方法、施工机械以及在工作面允许的前提下投入施工的工人数量、机械台数和采用的工作班次等因素确定。有时,为了均衡施工和减少转移施工段时消耗的工时,可以适当调整流水节拍,其数值最好为半个工作班的整数倍。

2)流水步距

流水步距是指两个相邻专业工作队相继开始施工的最小间隔时间。流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距总数为n-1个。

流水步距的大小取决于相邻两个专业工作队在各施工段上的流水节拍及流水施工的组织方式。确定流水步距时,一般应满足以下基本要求:

(1)各施工过程按各自流水速度施工,始终保持工艺先后顺序;

(2)各施工过程的专业工作队投入施工后尽可能保持连续作业;

(3)相邻两个专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接。

根据以上基本要求,在不同的流水施工组织方式中,可采用不同的方法确定流水步距。

3流水施工工期

流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。由于一项建设工程往往包含有许多流水组,故流水施工工期一般均不是整个工程的总工期。

第384题 关于网络计划中箭线的说法,正确的是(  )。

A.箭线在网络计划中只表示工作

B.箭线都要占用时间,多数要消耗资源

C.线的长度表示工作的持续时间

D.箭线的水平投影方向不能从右往左

参考答案:D

解析:网络计划中箭线的表达有一定的规则,双代号网络计划中箭线表示工作,而单代号网络计划中箭线表示工作之间的联系;虚箭线(虚工作)不占用时间;普通网络计划中箭线长度是任意的,故选项 A、B、C 不正确。箭线水平投影的方向应自左向右,表示工作的行进方向。选项 D 正确。

第385题 关于网络计划中节点的说法,正确的是(  )。

A.节点内可以用工作名称代替编号

B.节点在网络计划中只表示事件,即前后工作的交接点

C.所有节点均既有向内又有向外的箭线

D.所有节点编号不能重复

参考答案:D

解析:在双代号和单代号网络计划中,工作分别表示工作之间的联系和工作本身,具有不同的含义。中间节点(不是所有节点)均既有向内又有向外的箭线。因此,选项A、B、C不正确。网络图节点的编号顺序应从小到大,可不连续,但不允许重复。选项 D 正确。

第386题 工程网络计划技术应用程序可分为四个阶段:① 绘制网络图阶段;② 计算时间参数阶段;③ 计划准备阶段;④ 网络计划优化阶段。排序正确的是(  )。

A.①②③④

B.③②①④

C.③①②④

D.③②④①

参考答案:C

解析:应用工程网络计划技术编制施工进度计划,可分为以下四个阶段:(1)计划编制准备阶段;(2)网络图绘制阶段;(3)时间参数计算阶段;(4)网络计划优化阶段。选项 C 正确。

第387题 双代号网络计划中,有时存在虚工作,虚工作的特点是(  )。

A.既消耗时间,又消耗资源

B.只消耗时间,不消耗资源

C.不消耗时间,只消耗资源

D.既不消耗时间,也不消耗资源

参考答案:D

解析:

在双代号网络图中,有时存在虚箭线,虚箭线不代表实际工作,称为虚工作。虚工作既不消耗时间,也不消耗资源。虚工作主要用来表示相邻两项工作之间的逻辑关系。此外,为了避免两项同时开始、同时进行的工作具有相同的开始节点和完成节点,也需要用虚工作加以区分。

第388题 某双代号网络计划如图 3-17 所示(时间单位:天),存在的不妥之处是(  )。

A.有多个起点节点

B.工作标注方法不一致

C.节点编号不连续

D.有多余时间参数

参考答案:B

解析:

该双代号网络图正确表达了已确定的逻辑关系,但工作名称及其时间参数的标注方法不一致。一般要求工作名称在上面,时间参数在下面。图中 1-3、7-8 工作标注方法有误,4-5 工作遗漏名称,且实线表示的工作时间不应该为零。选项 B 正确。

第389题 建设工程网络计划编制程序中,属于绘制网络图阶段工作的是(  )。

A.确定网络计划目标

B.分析逻辑关系

C.计算工作持续时间

D.调查研究

参考答案:B

解析:网络图绘制阶段主要包括工程项目分解、确定逻辑关系和绘制网络图等工作。选 项 B 正确。

第390题 关于工程网络计划的说法,正确的是(  )。

A.单代号搭接网络计划属于肯定型网络计划

B.单代号网络计划属于活动型网络计划

C.双代号网络计划属于非肯定型网络计划

D.双代号时标网络计划属于非肯定型网络计划

参考答案:A

解析:

在通常情况下,建设工程施工进度管理主要应用肯定型网络计划。最常用的是双代号网络计划、单代号网络计划及双代号时标网络计划,这些也是工程网络计划最基本的表现形式。

第391题 关于双代号时标网络计划的说法,正确的是(  )。

A.表示工作的线只能画成水平方向

B.可以用水平线表示工作

C.节点中心必须对准相应时标位置

D.时间坐标规定用日历坐标体系

参考答案:C

解析:双代号时标网络计划的一般规定:(1)双代号时标网络计划必须以水平时间坐标为尺度表示工作时间;(2)节点中心必须对准相应的时标位置;(3)时标网络计划中虚工作必须以垂直方向的虚箭线表示。选项 C 正确。

第392题 某双代号网络图各工作间逻辑关系表及相应双代号网络图如图 3-18 所示,图中虚线作用是(  )。

A.联系

B.区分

C.断路

D.指向

参考答案:A

解析:

双代号网络计划中的虚箭线是实际工作中不存在的一项虚设工作,它既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用。根据题意,图中的虚箭线是将工作 A 和工作 D 之间的逻辑关系联系起来。选项 A 正确。

第393题 关于虚工作的说法,错误的是(  )。

A.虚工作可以起区分作用

B.虚工作仅表示工作之间的逻辑关系

C.混凝土养护可以用虚工作来表示

D.只有双代号网络图中才有虚箭线

参考答案:C

解析:本题考查的是工程网络计划的类型和应用。混凝土养护需占用时间,需要用实箭线表示。选项 C 当选。

第394题 在一般情况下,建设工程进度控制主要应用(  )。

A.计划评审技术

B.确定型网络计划技术

C.图示评审技术

D.风险评审技术

参考答案:B

解析:

按工作持续时间的性质不同,工程网络计划可分为肯定型网络计划、非肯定型网络计划和随机型网络计划。关键线路法(CPM)就是一种肯定型网络,计划评审技术(PERT)属于非肯定型网络计划,而图示评审技术(GERT)、风险评审技术(VERT)则属于随机型网络计划。

第395题 关于单代号网络图工作表示的说法,正确的是(  )。

A.工作的时间参数均应在节点内表示

B.编号标注在节点内,其号码可间断

C.单代号网络图不允许出现虚拟节点

D.箭线的箭尾节点编号应大于箭头节点的编号

参考答案:B

解析:单代号网络图中的每一个节点表示一项工作, 节点宜用圆圈或矩形表示。节点所表示的工作名称、持续时间和工作代号等应标注在节点内。单代号网络图中的节点必须编号,编号标注在节点内,其号码可间断,但严禁重复。箭线的箭尾节点编号应小于箭头节点的编号。一项工作必须有唯一的一个节点及相应的一个编号。选项 B 正确。

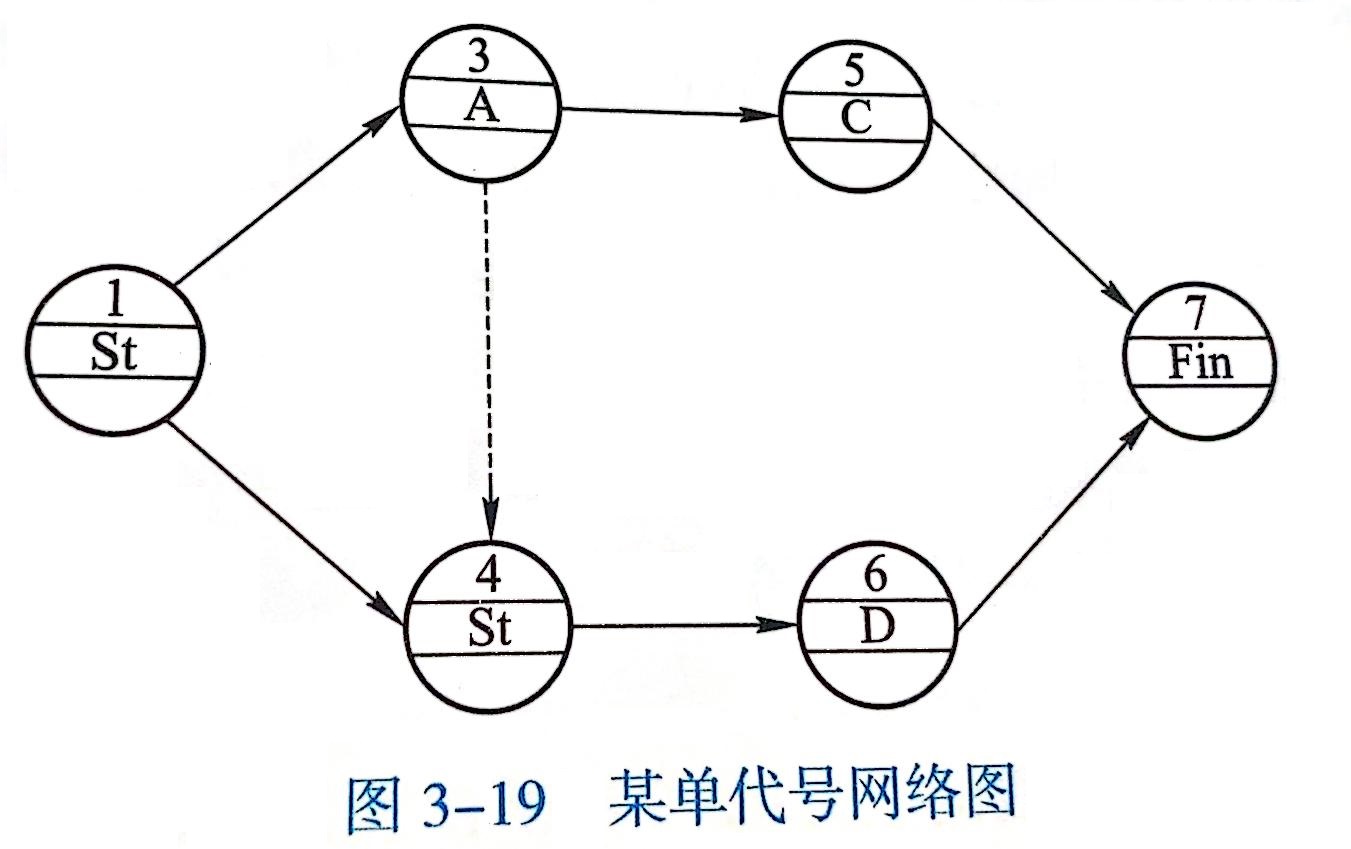

第396题 某单代号网络图如图 3-19 所示,存在的错误是(  )。

A.节点编号混乱

B.有多余虚节点

C.存在逆向箭线

D.存在多个终点节点

参考答案:B

解析:

有多余虚节点

第397题 单代号搭接网络计划中,应标注在箭线上方的时间参数是(  )。

A.总时差

B.最早开始时间

C.间隔时间

D.时距

参考答案:D

解析:

在搭接网络计划中,工作之间的搭接关系是由相邻两项工作之间的不同时距决定的。所谓时距,就是在搭接网络计划中相邻两项工作之间的时间差值。

第398题 关于双代号时标网络计划的说法,错误的是(  )。

A.编制方法包括直接法和间接法

B.可以直接反映工作的总时差

C.节点中心必须对准相应时标位置

D.便于进行资源优化和调整

参考答案:B

解析:时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路,不能直接反映工作的总时差。选项 B 当选。

第399题 用直接法绘制双代号时标网络计划有如下工作:① 按工作持续时间在时标计划表上绘制起点节点的外向箭线;② 将起点节点定位在时标计划表的起始刻度线上;③ 根据所有紧前工作最早完成时间最大值的时间刻度,定位各工作的开始节点,并绘制外向箭线;④ 从左至右依次确定其他节点位置,直至网络计划终点节点定位。其正确的步骤是( )。

A.②①③④

B.④①②③

C.①④③②

D.①④②③

参考答案:A

解析:

双代号时标网络计划(简称时标网络计划)是指以时间坐标为尺度(小时、天、周、月或季度等)表示工作进度安排的双代号网络计划。时标网络计划宜按各项工作的最早开始时间编制。在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;以虚箭线表示虚工作,由于虚工作的持续时间为零,故虚箭线只能垂直画;以波形线表示工作与其紧后工作之间的时间间隔(以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其自由时差)。

时标网络计划既具有网络计划的优点,又具有横道计划直观易懂的优点。由于时标网络计划可将网络计划的时间参数直观地表达出来,故可从时标网络计划中直接判定时间参数。

第400题 关于单代号网络计划绘图规则的说法,正确的是(  )。

A.能有多个起点节点,但只能有一个终点节点

B.箭线不能交叉

C.能出现没有箭尾节点的箭线

D.不允许出现循环回路

参考答案:D

解析:

不允许出现循环回路

进入题库练习及模拟考试
