“微信扫一扫”进入考试题库练习及模拟考试

2025年二级建造师《建设工程项目管理》章节精编习题(1030题)


第361题 建设工程施工施工组织方式通常有(  )。


A.依次施工

B.平行施工

C.流水施工

D.装配施工

E.交替施工


参考答案:ABC


解析:

根据工程施工特点、工艺流程、资源利用、平面或空间布置等要求不同,工程施工组织方式通常有三种:依次施工、平行施工和流水施工。通过比较三种不同施工组织方式,即可理解流水施工特点


第362题 流水施工的主要特点有(  )。


A.按照工艺顺序进行施工

B.工作队实现专业化施工

C.需要大量人力资源

D.施工进度无法控制

E.能够充分利用工作面


参考答案:ABE


解析:选项 C 需要大量人力资源是平行施工的特点,错误;选项 D 流水施工可以通过控制流水参数预测和控制进度,故该选项错误。选项 A、B、E 正确。


第363题 在组织流水施工时,需要满足的基本条件有(  )。


A.所有施工施工队在所有施工段上的工作时间全相同

B.一个施工过程只能组织一支专业工作队施工

C.各施工队需要保持连续作业

D.将拟建工程施工对象分解为若干施工过程

E.各专业工作队在空间上互不干扰


参考答案:CDE


解析:

(1)尽可能利用工作面进行施工,工期较短;

(2)各工作队实现专业化施工,有利于提高施工技术水平和劳动效率,也有利于提高工程质量;

(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;

(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;

(5)为施工现场的文明施工和科学管理创造了有利条件。


第364题 依次施工的主要特点有(  )。


A.没有充分利用工作面

B.工期较其他施工组织方式短

C.有利于资源供应的组织

D.方便实现专业化施工

E.施工现场的组织管理比较简单


参考答案:ACE


解析:

依次施工是一种最基本、最原始的施工组织方式。从图3.2-1“依次施工”栏中可以看出,依次施工组织方式具有以下特点:

(1)没有充分利用工作面进行施工,工期较长;

(2)如果按专业组建工作队,则各专业工作队不能连续作业、工作出现间歇,劳动力和施工机具等资源无法均衡使用;

(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;

(4)单位时间内投入劳动力、施工机具等资源量较少,有利于资源供应的组织;


第365题 关于平行施工组织方式的说法,正确的有(  )。


A.工作面能够被充分利用

B.有利于提高劳动生产率

C.现场组织管理比较复杂

D.能够节约施工费用

E.有利于资源供应


参考答案:AC


解析:

平行施工是指组织多个同类型专业工作队,在同一时间、不同工作面上按照施工工艺要求,同时完成各施工对象的施工。从图3.2-1“平行施工”栏中可以看出,平行施工组织方式具有以下特点:

(1)能够充分利用工作面进行施工,工期短;

(2)如果每一施工对象均按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均衡使用;

(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;

(4)单位时间内投入的劳动力、施工机具等资源成倍增加,不利于资源供应的组织;

(5)有多个专业工作队在现场施工,施工现场组织管理比较复杂。


第366题 平行施工需要满足的前提条件有(  )。


A.施工人员必须专业分工

B.工作队应能连续作业

C.应有多个同类型工作队

D.有充足的资源供应条件

E.必须划分多个施工作业面


参考答案:CDE


解析:平行施工要求多个工作队同一时间在多个作业面上同时施工,单位时间内资源消耗大。选项 C、D、E 正确。


第367题 关于流水施工表达方式的说法,正确的有(  )。


A.横道图中不能反映施工速度

B.垂直图表示施工进度的线段必须垂直

C.流水网络计划不能有时间坐标

D.垂直图中施工过程的先后顺序表达不清楚

E.横道图时间和空间状况形象直观


参考答案:AE


解析:

横道图也称甘特图,是由甘特(Gantt)在20世纪20年代提出。由于其形象、直观,且易于编制和理解,因而长期以来被广泛应用于工程进度管理。

采用横道图编制施工进度计划,通常包括两个基本部分,即左侧的工作名称及持续时间和右侧的横道线部分。图3.1-1即为某桥梁工程施工进度横道计划。该计划直观地表明各项工作的开始时间和完成时间、持续时间,以及整个工程项目的总工期。

施工进度计划采用横道图表示形式,具有编制简单、使用方便等优点,但也有不足:①不能明确反映各项工作之间的相互联系、相互制约关系;②不能反映影响工期的关键工作和关键线路;③不能反映工作所具有的机动时间(时差);④不能反映工程费用与工期之间的关系,因而不便于施工进度计划的优化。特别是对于大型工程项目,因其工作构成及逻辑关系复杂、无法利用计算机来进行计算分析。因此,采用横道图进行施工进度管理,有一定的局限性。


第368题 流水施工的基本参数包括(  )。


A.工艺参数

B.时间参数

C.质量参数

D.空间参数

E.资源参数


参考答案:ABD


解析:

组织流水施工需要通过确定一系列流水参数来实现。按其性质不同,流水施工参数可分为工艺参数、空间参数和时间参数。


第369题 下列流水参数中,属于空间参数的有(  )。


A.工作面

B.施工段

C.施工过程

D.施工强度

E.流水强度


参考答案:AB


解析:

空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。空间参数通常包括工作面和施工段。


第370题 下列流水参数中,属于时间参数的有(  )。


A.流水节拍

B.流水步距

C.工作面

D.流水施工工期

E.流水强度


参考答案:ABD


解析:

时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。


第371题 确定流水步距时,要满足的要求有(  )。


A.始终保持工艺先后顺序

B.保证工作队连续作业

C.能最大限度地合理搭接

D.应保证工人的生产效率

E.保证工作队人数的稳定


参考答案:ABC


解析:

流水步距是指两个相邻专业工作队相继开始施工的最小间隔时间。流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距总数为n-1个。

流水步距的大小取决于相邻两个专业工作队在各施工段上的流水节拍及流水施工的组织方式。确定流水步距时,一般应满足以下基本要求:

(1)各施工过程按各自流水速度施工,始终保持工艺先后顺序;

(2)各施工过程的专业工作队投入施工后尽可能保持连续作业;

(3)相邻两个专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接。

根据以上基本要求,在不同的流水施工组织方式中,可采用不同的方法确定流水步距。


第372题 合理划分施工段的原则有(  )。


A.各施工段的劳动量应大致相等

B.保证建筑结构的整体性

C.施工段数目要要少于施工过程数

D.要保证足够的工作面

E.多层建筑物应既分施工段,又分施工层


参考答案:ABDE


解析:

施工段也称为流水段,是指在组织流水施工时,将拟建工程在平面上划分成若干个劳动量相等或大致相等的施工区段。划分施工段的目的是为了充分利用工作面组织流水施工。施工段数目通常用m表示。

由于施工段内的施工任务由专业工作队依次完成,因而在两个施工段之间容易形成一个施工缝。同时,由于施工段数量多少,将直接影响流水施工效果。为合理划分施工段,应遵循下列原则:

(1)各施工段的劳动量应大致相等,相差幅度不宜超过15%,以保证施工在连续、均衡的条件下进行。

(2)每个施工段要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率。

(3)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性。

(4)施工段数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工。

(5)对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工。


第373题 在组织流水施工时,确定流水节拍的方法有(  )。


A.经验估算法

B.定额计算法

C.工期计算法

D.试验推算法

E.潘特考夫斯基法


参考答案:ABCD


解析:除潘特考夫斯基法是确定流水步距的方法外,其余方法均可以用来确定流水步距。选项 A、B、C、D 正确。


第374题 下列流水参数中,可以反映施工速度的有(  )。


A.施工段

B.流水步距

C.流水节拍

D.流水强度

E.工作面


参考答案:CD


解析:

流水强度

流水强度也称为流水能力或生产能力,是指流水施工的某施工过程(或专业工作队)在单位时间内所完成的工程量。例如,浇筑混凝土施工过程的流水强度是指每工作班浇筑的混凝土立方数。

流水节拍是指某一个专业工作队在一个施工段上的施工时间。流水节拍表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。流水节拍决定着单位时间的资源供应量,同时,流水节拍也是区别流水施工组织方式的特征参数。

同一施工过程的流水节拍,主要由所采用的施工方法、施工机械以及在工作面允许的前提下投入施工的工人数量、机械台数和采用的工作班次等因素确定。有时,为了均衡施工和减少转移施工段时消耗的工时,可以适当调整流水节拍,其数值最好为半个工作班的整数倍。


第375题 下列施工的组织方式中,属于有节奏流水施工的是(  )。


A.等节奏流水施工

B.等步距异节奏流水施工

C.异步距异节奏流水施工

D.依次施工

E.非节奏流水施工


参考答案:ABC


解析:

有节奏流水施工是指在组织流水施工时,每一个施工过程在各施工段上的流水节拍都各自相等的流水施工,又可分为等节奏流水施工和异节奏流水施工。


第376题 等节奏流水施工的特点有(  )。


A.所有施工过程在各个施工段上的流水节拍均相等

B.相邻施工过程的流水步距相等,且等于流水节拍

C.专业工作队数等于施工过程数

D.不同施工过程的流水节拍不相等

E.各专业工作队在各施工段上能够连续作业


参考答案:ABCE


解析:

全等节拍流水施工是一种最理想的流水施工方式,具有以下特点:

①所有施工过程在各个施工段上的流水节拍均相等;

②相邻施工过程的流水步距相等,且等于流水节拍;

③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;

④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。


第377题 加快的成倍节拍流水施工的特点有(  )。


A.相同施工过程流水节拍相等,不同施工过程流水节拍为倍数关系

B.相邻施工过程的流水步距均相等,且等于流水节拍的最大公约数

C.相邻施工过程的流水步距不尽相等

D.专业工作队数大于施工过程数

E.各专业工作队在施工段上能够连续作业


参考答案:ABDE


解析:

加快的成倍节拍流水施工具有以下特点:

①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系;

②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;

③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;

④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。


第378题 非节奏流水施工的特点有(  )。


A.各施工过程在各施工段上的流水节拍不全相等

B.相邻施工过程的流水步距不尽相等

C.专业工作队数大于施工过程数

D.各专业工作队能够在施工段上连续作业

E.可能出现空闲的施工段


参考答案:ABDE


解析:

非节奏流水施工具有以下特点:

①各施工过程在各施工段上的流水节拍不全相等;

②相邻施工过程的流水步距不尽相等;

③专业工作队数等于施工过程数;

④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。


第379题 下列组织施工的方式中,可以按非节奏流水的方式计算参数的有(  )。


A.等节奏流水施工

B.等步距异节奏流水施工

C.平行施工

D.依次施工

E.分别流水施工


参考答案:BE


解析:

在工程实践中,通常每个施工过程在各施工段上的工程量彼此不相等,或各专业工作队的生产效率相差较大,导致多数流水节拍彼此不相等,从而难以组织全等节拍或成倍节拍流水施工。在这些情形下,虽然流水节拍无任何规律,但仍可组织流水施工是最为普遍的流水施工组织方式。

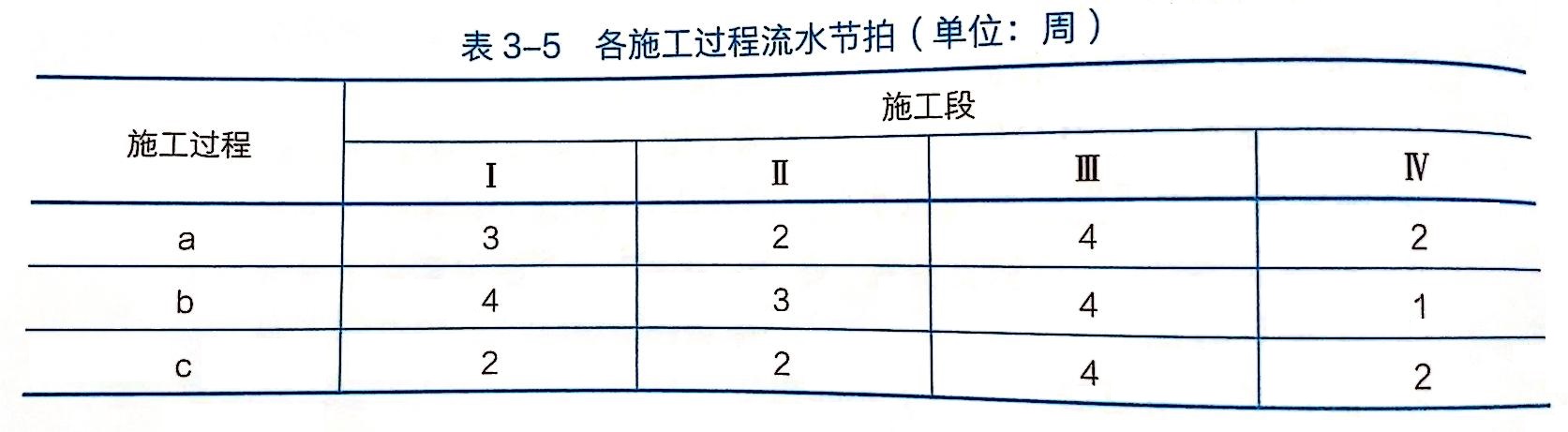

第380题 某工程有三个施工过程 a、b、c,分四个施工段Ⅰ、Ⅱ、Ⅲ和Ⅳ,各施工过程流水节拍(单位:周)见表 3-5,参数计算正确的有(  )。


A.施工过程 a 和 b 的流水步距是 3 周

B.施工过程 a 和 b 的流水步距是 6 周

C.施工过程 b 的总施工时间是 12 周

D.流水施工工期为 20 周

E.施工过程 c 的总施工时间是 11 周


参考答案:ACD


解析:

1)流水节拍

流水节拍是指某一个专业工作队在一个施工段上的施工时间。流水节拍表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。流水节拍决定着单位时间的资源供应量,同时,流水节拍也是区别流水施工组织方式的特征参数。

同一施工过程的流水节拍,主要由所采用的施工方法、施工机械以及在工作面允许的前提下投入施工的工人数量、机械台数和采用的工作班次等因素确定。有时,为了均衡施工和减少转移施工段时消耗的工时,可以适当调整流水节拍,其数值最好为半个工作班的整数倍。

2)流水步距

流水步距是指两个相邻专业工作队相继开始施工的最小间隔时间。流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距总数为n-1个。

流水步距的大小取决于相邻两个专业工作队在各施工段上的流水节拍及流水施工的组织方式。确定流水步距时,一般应满足以下基本要求:

(1)各施工过程按各自流水速度施工,始终保持工艺先后顺序;

(2)各施工过程的专业工作队投入施工后尽可能保持连续作业;

(3)相邻两个专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接。

根据以上基本要求,在不同的流水施工组织方式中,可采用不同的方法确定流水步距。

3流水施工工期

流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。由于一项建设工程往往包含有许多流水组,故流水施工工期一般均不是整个工程的总工期。


进入题库练习及模拟考试
