第341题 在流水施工参数中,流水节拍是指(  )。


A.施工过程在各施工段上的持续时间

B.施工段在各施工过程上的持续时间

C.施工队在各施工段上的作业时间

D.施工队在各施工过程上的作业时间


参考答案:A


解析:

流水节拍是指某一个专业工作队在一个施工段上的施工时间。流水节拍表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。流水节拍决定着单位时间的资源供应量,同时,流水节拍也是区别流水施工组织方式的特征参数。

同一施工过程的流水节拍,主要由所采用的施工方法、施工机械以及在工作面允许的前提下投入施工的工人数量、机械台数和采用的工作班次等因素确定。有时,为了均衡施工和减少转移施工段时消耗的工时,可以适当调整流水节拍,其数值最好为半个工作班的整数倍。


第342题 某施工过程在某施工段上的最短估算时间是 4 天,最长估算时间是 14 天,最可能估算时间是 6 天,其流水节拍是( )天。


A.7

B.7.5

C.8

D.9


参考答案:A


解析:根据经验估算法,如果 a 是最短估算时间,b 是最长估算时间,c 是可能估算时间,则流水节拍 m =(a + 4c + b)/6 =(4 + 24 + 14)/6 = 7。选项 A 正确。


第343题 确定流水节拍时,如果实心砖墙砌筑的产量定额是 0.95m³/ 工日,某施工段的工程量是 237.5m³,按每天 2 班排班,每班为 10 人,则该施工段砌墙的流水节拍是(  )天。


A.8

B.11

C.12.5

D.25


参考答案:C


解析:根据定额计算法,如果 Q 是施工段的工程量,b 是每天排班数,S 是产量定额,R是专业队的人数,则流水节拍 ti = Q/(b×R×S)= 237.5/(2×10×0.95)= 12.5。选项 C 正确。


第344题 某基坑不放坡,坑底面积 1250㎡,开挖深度 4m,分层开挖,每层挖深 2m。如 果 1 台反铲挖掘机的最小安全工作面是 250㎡,则该基坑最多可以划分( )个施工段。


A.5

B.10

C.15

D.20


参考答案:B


解析:每层最多施工段数是 1250/250 = 5 个,2 层,最多可划分 10 个施工段。



第346题 流水节拍无任何规律时组织的流水施工,其组织方式可称为(  )。


A.固定节拍流水施工

B.等步距异节奏流水施工

C.异步距异节奏流水施工

D.非节奏流水施工


参考答案:D


解析:

在工程实践中,通常每个施工过程在各施工段上的工程量彼此不相等,或各专业工作队的生产效率相差较大,导致多数流水节拍彼此不相等,从而难以组织全等节拍或成倍节拍流水施工。在这些情形下,虽然流水节拍无任何规律,但仍可组织流水施工是最为普遍的流水施工组织方式。

(1)基本特点。非节奏流水施工具有以下特点:

①各施工过程在各施工段上的流水节拍不全相等;

②相邻施工过程的流水步距不尽相等;

③专业工作队数等于施工过程数;

④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。


第347题 关于固定节拍流水施工的说法,正确的是(  )。


A.所有施工过程在各个施工段上的流水节拍均相等

B.不同施工过程流水节拍不相等

C.施工队伍数与施工过程数不相等

D.专业队连续作业,施工段可空闲


参考答案:A


解析:

等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。

(1)基本特点。全等节拍流水施工是一种最理想的流水施工方式,具有以下特点:

①所有施工过程在各个施工段上的流水节拍均相等;

②相邻施工过程的流水步距相等,且等于流水节拍;

③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;

④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。


第348题 关于成倍节拍流水施工的说法,正确的是(  )。


A.同一施工过程在各段的流水节拍不等

B.不同施工过程的流水节拍应保持相等

C.流水步距是流水节拍的最大公约数

D.施工段的数目等于施工过程数目


参考答案:C


解析:

加快的成倍节拍流水施工特点。加快的成倍节拍流水施工具有以下特点:

①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系;

②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;

③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;

④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。


第349题 关于非节奏流水施工的说法,正确的是(  )。


A.工作队数和施工过程数可能不等

B.各施工过程的流水节拍可能不等

C.流水工期与流水步距线性相关

D.流水工期与流水节拍线性相关


参考答案:B


第350题 下列流水施工组织方式的特点中,符合成倍节拍流水施工的是(  )。


A.同一施工过程在各施工段上的流水节拍相等

B.不同施工过程在同一施工段上的流水节拍不等

C.相邻施工过程之间的流水步距不相等

D.专业工作队的数目等于施工过程的数目


参考答案:A


第351题 下列流水施工组织方式的特点中,符合异步距异节奏流水施工的是(  )。


A.同一施工过程在各施工段上的流水节拍不相等

B.不同施工过程在同一施工段上的流水节拍不相等

C.相邻施工过程之间的流水步距相等

D.专业工作队的数目大于施工过程的数目


参考答案:B


解析:

异步距异节奏流水施工。异步距异节奏流水施工是指在组织异节奏流水施工时,每个施工过程成立一个专业工作队,由其完成各施工段任务的流水施工。


第352题 下列流水施工组织方式的特点中,符合非节奏流水特征的是(  )。


A.同一施工过程在各施工段上的流水节拍相等

B.不同施工过程在同一施工段上的流水节拍相等

C.相邻施工过程之间的流水步距相等

D.专业工作队的数目等于施工过程的数目


参考答案:D


解析:

非节奏流水施工具有以下特点:

①各施工过程在各施工段上的流水节拍不全相等;

②相邻施工过程的流水步距不尽相等;

③专业工作队数等于施工过程数;

④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。


第353题 某工程基础分三个施工段组织流水施工,包含基槽开挖、浇筑混凝土垫层、砌筑砖基础三项工作,每项工作均由一个专业班组施工,他们在各施工段上的流水节拍分别是 4 天、1 天和 2 天,混凝土垫层和砖基础之间有 1 天的技术间歇,在保证个专业队伍连续施工的情况下,完成该工程基础施工的工期是(  )天。


A.8

B.12

C.18

D.22


参考答案:C


解析:

虽然本题各施工过程的流水节拍互为倍数,但由于施工队伍数目的限制,只能组织异步距异节奏流水施工,其工期计算同非节奏流水施工,具体如下:

(1)累加数列:其中,基槽开挖累加数列是 4、8、12;浇筑混凝土垫层累加数列 是 1、2、3;砌筑砖基础累加数列是 2、4、6。

(2)错位相减:

(3)取最大差:K1, 2 = 10;K2, 3 = 1。

(4)计算工期:T = ∑ Ki + ∑ tn + ∑ Z-∑C =(10 + 1)+(2 + 2 + 2)+ 1 = 18 天。

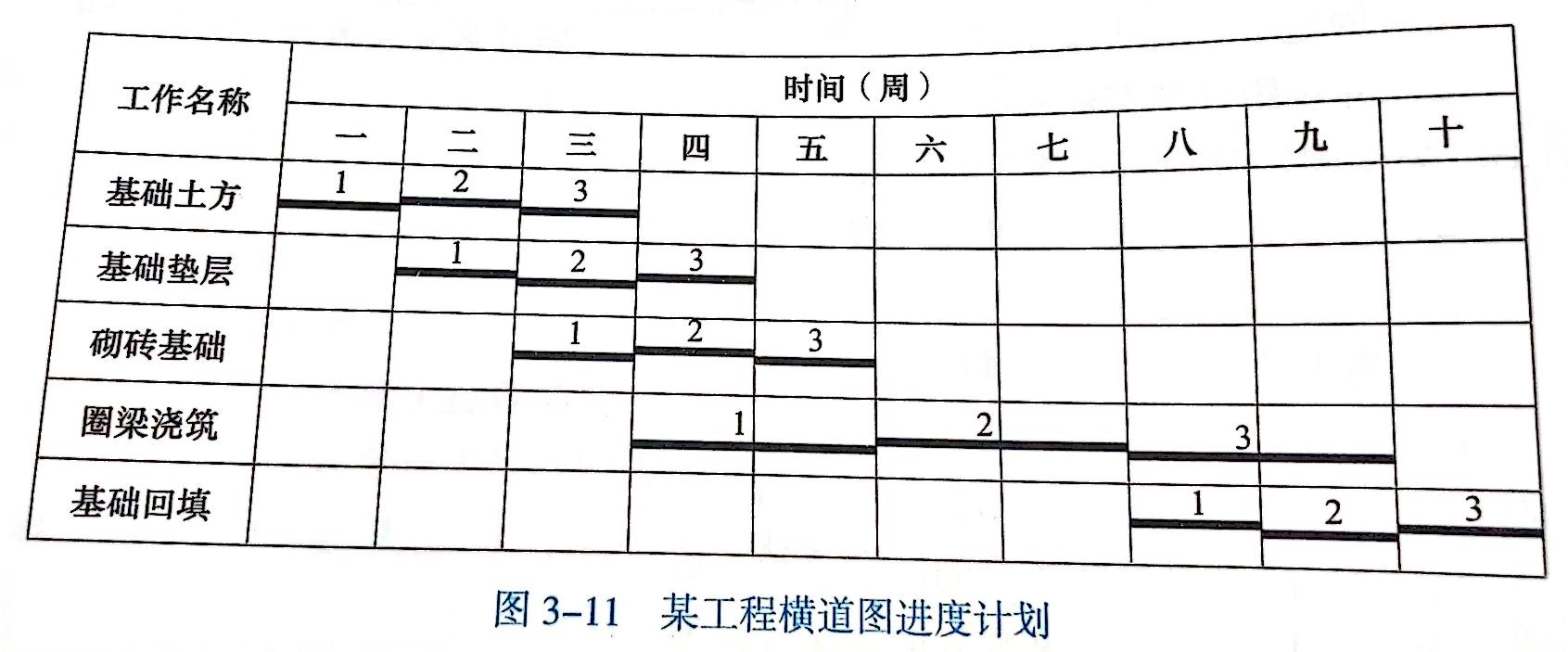

第354题 某工程横道图进度计划如图 3-11 所示,正确的是(  )。


A.圈梁浇筑工作的流水节拍是 2 周

B.如果不要求工作连续,工期可压缩 1 周

C.圈梁浇筑和基础回填间的流水步距是 1 周

D.所有工作都没有机动时间


参考答案:A


解析:

圈梁浇筑工作的流水节拍是 2 周



第356题 某工程有Ⅰ、Ⅱ、Ⅲ三个施工过程,流水节拍均 2 天。分两层施工,其中工作Ⅱ、Ⅲ有间歇时间 1 天,二层Ⅰ和一层Ⅲ有层间间隙时间 1 天,在充分利用施工段,且班组连续作业的情况下,组织全等节拍流水,其流水工期是(  )天。


A.18

B.20

C.21

D.22


参考答案:C


解析:

【超纲,不做要求】

充分利用要求施工段最少,且本题存在层间间隙,故施工段数 m = n + ti/∑ Z =3 + 2/(1 + 1)= 4。所以,流水工期 T =(rm + n-1)ti + ∑ Z 层内=(2×4 + 3-1)×2 + 1 = 21 天。 注意,层间间隙已通过增加施工段考虑,不用另外计算。


第357题 某工程有三个施工过程,流水节拍均 2 天,组织全等节拍流水施工,如果要求流水工期是 12 天,应该划分的施工段个数是(  )段。


A.3

B.4

C.5

D.6


参考答案:B


解析:

T=(m + n-1)K                (3.2-1)

式中:

    T——流水施工工期;

m——施工段数;

n——施工过程数;

K——流水步距。


第358题 下列流水施工的组织方式中,不同施工过程的流水节拍不相等,但所有流水步距均相同的是(  )。


A.等节奏流水施工

B.等步距异节奏流水施工

C.异步距异节奏流水施工

D.非节奏流水施工


参考答案:B


解析:

等步距异节奏流水施工。等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。为加快施工进度,对流水节拍长的施工过程可相应增加专业工作队,按全等节拍方式组织施工。因此,有时也称为加快的成倍节拍流水施工。

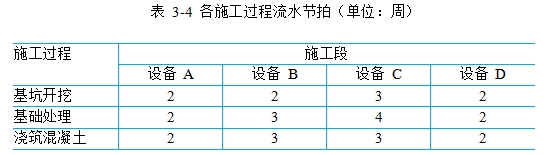

第359题 某工程安装 4 台规格型号和基础条件均不相同的设备,需要修筑相应基础,施工过程包括基坑开挖、基础处理和浇筑混凝土,各施工过程流水节拍(单位:周)见 表 3-4。该工程的流水施工工期是(  )周。


A.12

B.14

C.16

D.18


参考答案:C


解析:

流水施工工期的计算。计算公式为:

                    (3.2-5)

式中:

——各施工过程(或专业工作队)之间流水步距之和;

——最后一个施工过程(或专业工作队)在各施工段上的流水节拍之和;


第360题 施工流水的表示方法有(  )。


A.横道图表

B.网络图

C.垂直图表

D.施工图

E.平面图


参考答案:ABC


解析:

流水施工用网络图表达时,需要编制流水网络计划。除此之外,流水施工通常用横道图和垂直图表示。
