中级经济师《建筑与房地产经济专业知识与实务》历史真题(237题)

第221题

该工程项目投资及费用的说法,正确的是(  )。

A.该项目的工程费用为5000万元

B.该项目的建设投资为7181.19万元

C.该项目的总投资为7301.19万元

D.该项目的固定资产投资7394.79万元

参考答案:AB

解析:

本题考查第四章第一节建设工程造价构成

工程费用=设备工器具购置费+建筑安装工程费用=3000+2000=5000(万元)

建设投资=工程费用+工程建设其他费用+预备费=5000+1000+480+701.19=7181.19(万元)

建设项目总投资=建设投资+建设期利息+流动资产投资=7181.19+93.6+600=7874.79(万元)

第222题

严寒地区建筑外墙采用墙体自保温技术缺点(  )。

A.不利于室内二次装修

B.墙体偏厚

C.出现裂缝难以维修

D.框架节点易产生热桥

参考答案:BD

解析:

本题考查绿色建筑技术体系。

墙体自保温技术:主要用于框架填充保温墙以及预制保温墙板。

优点:适用范围广、夹心保温等;

缺点:对于寒冷、严寒地区的墙体会偏厚,框架及节点部分仍易产生热桥现象。

故此题正确答案为BD。

第223题

建筑采用倒置式屋面时,屋面保温层采用的材料为(  )。

A.吸水性强,抗低温的吸水材料

B.吸湿性低,抗低温的憎水材料

C.吸水性强,耐气温性强的吸水材料

D.吸湿性低,耐气温性强的憎水材料

参考答案:D

解析:

本题考查绿色建筑技术体系。

倒置式屋面是指将保温层设置在防水层的上面。其构造由结构层、找坡层、找平层、防水层、保温层及保护层组成。这种屋面对保温材料有特殊要求,需使用具有吸湿性低、耐气候性强的憎水材料作为保温层(如聚苯乙烯泡沫塑料板或聚氯脂泡沫塑料板),并在保温层上加设钢筋混凝土、卵石、砖等较重的覆盖层。

故本题正确答案为D。

第224题

目前太阳能应用发展中,技术最成熟,最具经济价值且已商业化应用的产品是(  )。

A.太阳能光伏利用

B.太阳能制冷系统

C.太阳能电池组利用

D.太阳能集热器利用

参考答案:D

解析:

本题考查绿色建筑技术体系。

太阳能利用技术包括:太阳能光热利用、太阳能光电利用

太阳能光热利用主要有太阳能热水系统和太阳能采暖系统。

太阳能热水系统是利用太阳能集热器,收集太阳辐射能把水加热的一种装置,是目前太阳热能应用发展中最具经济价值、技术最成熟且已商业化的一项应用产品。

故此题正确答案为D。

第225题

根据《绿色建筑评价标准》,本住宅小区评为(  )。

A.基本级

B.二星级

C.三星级

D.一星级

参考答案:B

解析:

本题考查绿色建筑评价

(1)绿色建筑评价总得分Q=(Q0+Q1+Q2+Q3+Q4+Q5+QA)/10=(400+63+60+75+73+72+62)/10=80.5

五类评价指标分别为63分、60分、75分、73分、72分,提高与创新加分项得分62分

(2)绿色建筑等级划分

分为四个等级:基本级、一星级、二星级、三星级。

1)当满足全部控制项要求时,绿色建筑等级应为基本级。

2)绿色建筑星级等级应按下列规定确定。

①一星级、二星级、三星级绿色建筑应满足《绿色建筑评价标准》全部控制项的要求,且每类指标的评分项得分不小于其评分项满分值的30%。

②一星级、二星级、三星级的绿色建筑均应进行全装修,全装修工程质量、选用材料及产品质量应符合国家现行有关标准的规定。

③当总得分分别达到60分、70分、85分且满足绿色建筑技术要求表的要求时,绿色建筑等级分别为一星级、二星级、三星级。

故此题正确答案为B。

第226题

开发单位有必要对招标文件澄清,应在投标截止时间至少(  )日前书面通知所有潜在投标人。

A.10

B.3

C.5

D.15

参考答案:D

解析:

本题考查招标投标法律法规

招标文件包括:招标项目的技术要求;对投标人资格审查的标准;投标报价要求和评标标准等所有实质性要求和条件;拟签订合同的主要条款;合理划分标段、确定工期。

招标文件不得要求或者标明特定的生产供应者以及含有倾向或者排斥潜在投标人的其他内容。招标人不得向他人透露已获取招标文件的潜在投标人的名称、数量及可能影响公平竞争的有关招标投标的其他情况。

招标人对已发出的招标文件进行澄清或者修改的,应在提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。

故此题正确答案为D。

第227题

根据《建设工程工程量清单计价规范》,本工程应采用(  )计价方式。

A.固定总价合同

B.单价合同

C.可调整总价合同

D.成本加酬金合同

参考答案:B

解析:

本题考查发承包阶段计价

合同计价方式选择包括:单价合同、总价合同、成本加酬金合同

(1)实行工程量清单计价的工程,采用单价合同

单价合同——发承包双方约定以工程量清单及其综合单价进行合同价款计算、调整和确认的建设工程施工合同。

综合单价在约定条件内是固定的、不予调整,而工程量允许调整;

综合单价在约定条件外的,允许调整,但调整方式和方法应在合同中约定。

故此题正确答案为B。

第228题

根据《标准施工招标文件》, 评标过程中,属于初步评审中形式审查内容的是(   ) 。

A.招标工期是否符合投标人须知中的要求

B.安全生产许可证是否与投标单位的名称一致

C.投标保证金形式和金额是否符合投标须知的规定

D.投标文件的格式是否符合招标文件要求

参考答案:BD

解析:

本题考查建设工程施工招投标

1.初步评审内容

初步评审属于对投标文件的合格性审查,投标文件有一项不符合规定的评审标准时,即作废标处理。评审内容:

投标文件形式审查、投标人资格审查、投标文件对招标文件的响应性审查、施工组织设计和项目管理机构设置的合理性审查

(1)投标文件形式审查

1)提交的营业执照、资质证书、安全生产许可证是否与投标单位的名称一致。

2)投标函是否经法定代表人或其委托代理人签字并加盖单位章。

3)投标文件的格式是否符合招标文件要求。

4)联合体投标人是否提交了联合体协议书,联合体的成员组成与资格预审的成员组成有无变化,联合体协议书的内容是否与招标文件要求一致。

5)报价的唯一性。

故此题正确答案为BD。

第229题

施工合同履行过程中,项目监理单位指示错误造成施工单位损失,施工单位可获补偿为(   ) 。

A.只包括工期和费用,不包括利润

B.既包括工期和费用,也包括利润

C.只包括费用和利润,不包括工期

D.只包括费用,不包括工期和利润

参考答案:A

解析:

本题考查建设工程施工合同管理。

施工合同管理包括:施工质量管理、施工安全管理、施工进度管理、工程款支付管理、变更管理、索赔管理

表承包人索赔原因及可补偿内容

故此题正确答案为B。

第230题

甲乙两方案的增量净现值为(  )。

A.12.89

B.-7.98

C.5.52

D.0.24

参考答案:C

解析:

本题考查第二章第二节投资项目经济分析与评价。

增量净现值(△NPV)法也称为差额净现值法,即用投资大的方案各年净现金流量减去投资小的方案各年净现金流量,计算差额净现值△NPV。若△NPV>0,选择投资大的方案为最优方案。

△NPV=-100+105.52=5.52(万元)

第231题

当折现率取12%和10%时,甲方案净现值为-0.27万元和15.6万元,由此可判断甲方案内部收益率的近似值为(  )。

A.10.04%

B.11.96%

C.12.13%

D.9.76%

参考答案:B

解析:

本题考查第二章第二节投资项目经济分析与评价。

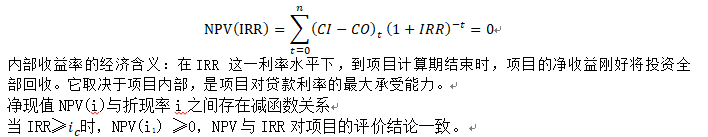

内部收益率是指使项目计算期内各年净现金流量的现值之和等于零时的折现率,也就是使项目净现值等于零时对应的折现率。计算公式:

第232题

关于两方案的说法,正确的是(  )。

A.甲方案可选

B.乙方案可选.

C.甲乙两方案均可选

D.甲乙两方案均不选

参考答案:D

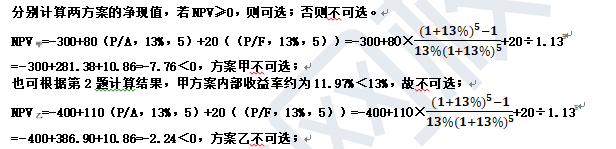

解析:

第233题

当甲乙方案寿命期不同是可用于比选方案的方法有(  ) 。

A.净现值法

B.最小公倍数法

C.内部收益率法

D.净年值法

参考答案:BD

解析:

本题考查第二章第三节投资方案比选方法。

寿命期不同互斥方案比选常用方法:最小公倍数法、年值法和研究期法。

第234题

该工程的工期为(   ) 天。

A.250

B.300

C.210

D.280

参考答案:B

解析:

本题考查第五章第二节双代号网络计划.

线路——网络计划中,从起点节点开始,沿箭头方向顺序通过一系列箭线与节点,最后到达终点节点的通路。

线路的总持续时间——线路上所有工作的持续时间总和。

关键线路——总持续时间最长的线路。关键线路可能不止一条。而且在网络计划执行过程中,由于工作进度加快或延误,以及逻辑关系的改变,关键线路还会发生转移。

网络计划总工期——关键线路长度持续时间最长的线路为1、2、3、4、6、8

计算工期=60+100+20+20+100=300(天)。

故本题正确答案为B。

第235题

该工程的关键工作有(   )项。

A.3

B.5

C.7

D.8

参考答案:B

解析:

本题考查第五章第二节双代号网络计划。

关键工作——关键线路上的工作。分别为基础工程、主体工程、二次结构、水电安装、室内装备。

故本题正确答案为B。

第236题

该工程外装修工作的说法,正确的是(  )。

A.外装修的最迟开始时间是第205天

B.外装修最早开始时间是第185天

C.外装修的总时差是0天

D.外装修的自由时差是0天

参考答案:ABD

解析:

本题考查第五章第二节双代号网络计划。

1.工作的最早开始时间ES——在其所有紧前工作全部完成后,本工作可能开始的最早时刻。

外装修最早开始时间=屋面工程最早完成时间=60+100+25=185(天)

2.工作的最迟完成时间LF——在不影响整个任务按期完成的前提下,本工作必须完成的最迟时刻。

外装修最迟完成时间=室内装修的最迟开始时间=计算工期-室内装修的持续时间=300-45=255(天)

工作的最迟开始时间LS=本工作的最迟完成时间LF-持续时间D

外装修最迟开始时间=外装修最迟完成时间-外装修持续时间=255-50=205(天)

3.工作的总时差TF——在不影响总工期的前提下,本工作可以利用的最大机动时间。

TFi-j =LFi-j - EFi-j = LSi-j - ESi-j

  外装修总时差=外装修最迟开始时间-外装修最早开始时间=205-185=20(天)

4.工作的自由时差FF——对于有紧后工作的工作,其自由时差等于紧后工作最早开始时间减去本工作最早完成时间所得差的最小值,即

FFi-j =min{ESj-k-EFi-j}

外装修自由时差=室内装修最早开始时间-外装修最早完成时间=235-235=0

故此题正确答案为ABD

第237题

该工程电梯安装及调试工作的总时差为(  ) 天。

A.90

B.100

C.110

D.120

参考答案:A

解析:

本题考查第五章第二节双代号网络计划。

电梯安装及调试总时差=电梯安装及调试最迟完成时间-电梯安装及调试最早完成时间 =300-(60+100+50)=90(天)。

故本题正确答案为A。
