第341题

背景资料

某高速公路特大桥主桥全长820m(2×50m+9×80m),为变截面预应力连续箱梁桥,分上下游两幅,每幅单箱单室,顶板宽13m底板宽6. 5m,箱梁采用长线法台座预制,缆索吊装, 悬臂拼装。

为加强安全管理,项目部在全桥施工过程中建立了安全生产相关制度,实行了安全生产责任制,并对危险性较大工程编制了安全施工专项方案。

为保证工程质量,项目部加强进场材料管理,对钢筋、钢绞线、水泥等重要材严格检测其质量证明书、包装、标志和规格,在工地试验室,对砂卵石等地材严格按规范要求进行试验检测,某次卵石试验中,由于出现记录错误,试验人员立即当场用涂改液涂改更正,并将试验记录按要求保存。

缆索吊装系统主要由塔架、主索(承重索)、起吊索、牵引索、扣索、工作索、天车(滑轮索)、 索鞍、锚碇等组成。塔架高度85m,采用钢制万能杆件联接组拼,塔架示意图如下图所示。

主索锚基坑地层及断面示意图如右图所示,基坑开挖完成后混凝土浇筑前突降大雨,基坑出现大面积垮塌,并导致2人受伤,主桥墩柱、盖梁施工完成后,安放支座、现浇主梁0块混凝土,然后吊拼1块箱梁,同时进行墩顶箱梁的临时固结,再依次拼接各梁段。

【问题】

1.图1中A是何种设施?说明设置A的主要要求。

2.结合背景资料,说明图中B的大小的要求,图中对微风化砂岩开挖坡度设为1:0是否正确? 说明理由。确定上层土层开挖坡度时应主要考虑哪些因素?

3.结合图和背景资料,为防止同类垮塌事故,该基坑开挖时可采取哪些处理措施?

4.补充对钢绞线还需进行的检查项目,改正对砂卵石地材试验检测记录的错误做法。

5.简要说明墩顶箱梁“临时固结”的施工步骤。

6.结合背景资料描述的施工内容,根据交通运输部《公路水运工程安全生产监督管理办法》,项目部应编制哪几个主桥施工安全专项方案?

参考答案:见解析

解析:

1.风缆;设置要求:对称布置,与地面成30度,与塔架角度大于45°。

2.大于1m;不正确,理由:上缓下陡易形成滑坡和塌方;应考虑开挖深度、地质条件、现场的具体情况等因素。

3.基坑顶面设置截水沟,坡面可采取混凝土护壁、锚杆支护、锚桩支护等措施加固,排水沟和集水井降水,必要时可采用井点降水法。

4.补充钢绞线检查项目:抗拉强度、弯曲和伸长率。改正:在作废数据处划两条水平线,正确数据填在上方,加盖更改人印章。

5.临时固结措施,将0号块梁段与桥墩钢筋或预应力筋临时固结,待解除固结时再将其切断;在桥墩一侧或两侧设置临时支撑或支墩;顺桥向用扇形或门式托架将0号块梁段临时支撑,待悬浇到至少一端合拢后恢复原状;临时支承可采用硫磺水泥砂浆、砂筒或混凝土块等卸落设备,能较方便地拆除临时支承。

6.滑坡和高边坡处理、土方开挖工程、模板工程、 起重吊装工程、脚手架工程等均需编制安全专项方案。

【名师点拨】此题结合施工图考查桥梁上部结构缆索吊装施工,重点掌握基坑的开挖施工及临时固结设置的要求,关于安全专项方案的内容为高频考点,需要重点记忆,会区分。

第342题

拱桥拱肋采用缆索吊装法施工时,各段拱肋松索的先后顺序是

(  )。

A.起重索、次拱脚段扣索、拱脚段扣索

B.次拱脚段扣索、拱脚段扣索、起重索

C.拱脚段扣索、起重索、次拱脚段扣索

D.拱脚段扣索、次拱脚段扣索、起重索

参考答案:D

解析:

【内容考查】本题考查的是桥梁上部结构缆索吊装施工。
【选项分析】松索应按拱脚段扣索、次拱脚段扣索、起重索三者的先后顺序,并按比例定长、对称、均匀地松卸。

第343题

在峡谷或(  )的河段上,或在通航的河流上需要满足船只的顺利通行时可选用缆索吊装施工。

A.水浅

B.水流平缓

C.水深流急

D.水浅流急

参考答案:C

解析:

【内容考查】本题考查的是桥梁上部结构缆索吊装施工。

【选项分析】在峡谷或水深流急的河段上,或在通航的河流上需要满足船只的顺利通行时可选用缆索吊装施工。

第344题

不属于桥梁上部结构施工技术的是(  )。

A.悬臂施工

B.转体施工

C.换填施工

D.逐孔施工

参考答案:C

解析:

【内容考查】本题考查的是桥梁上部结构施工。

【选项分析】桥梁上部结构施工技术有:支架及逐孔施工、悬臂施工、顶推施工、转体施工、缆索吊装施工。

第345题

       背景资料

       某施工单位承建了一座桥梁工程。主桥为上承式钢管混凝土拱桥,跨度为220m,左右分幅布置。每幅拱桥由两片拱肋组成,每片拱肋采用钢管混凝土桁架,拱肋桁架主管采用4根钢管,内灌C50混凝土。拱桥位于山间河流水库区域,桥梁设计按Ⅲ级航道净空控制。桥位处谷深狭窄,山体陡峻,呈“V”型,岸坡地段基岩浅埋或者裸露,出露或钻孔揭露的基岩为片麻岩、花岗片麻岩。

       施工中发生如下事件:

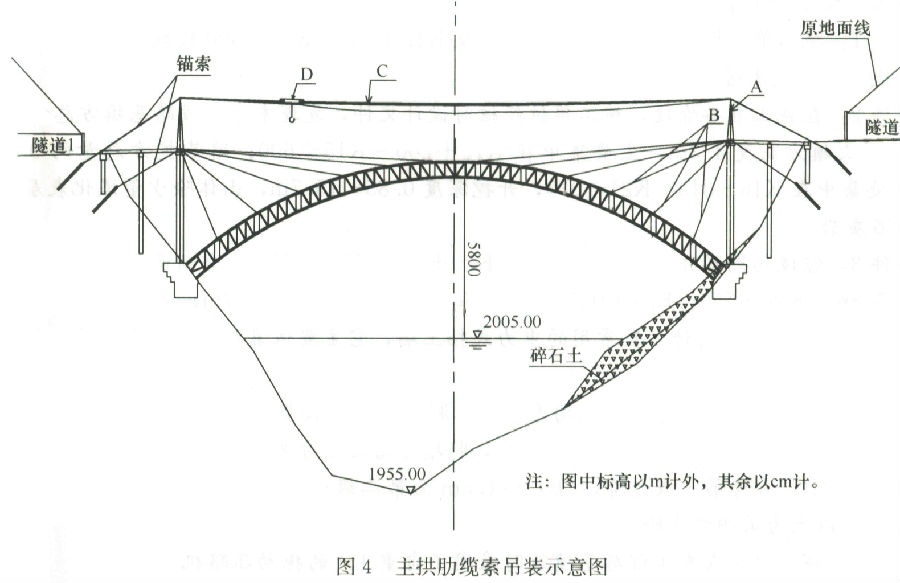

       事件一:施工单位在施工前进行了施工调查,根据桥位处水文、工程地质和地质情况,拟采用缆索吊装主拱肋施工方案,主拱肋缆索吊装示意图如图4所示。

       事件二:施工单位根据自身资源及技术条件做了施工总体部署,施工总体部署的主要内容为:①项目的组织机构设置;②施工任务划分;⑧(E);④主要项目的施工方案;⑤(F);⑥大型临时设施;⑦主要资源配置计划。

       主拱肋施工方案中拟采用的缆索吊装主要施工工序为:

拱肋和拱上钢结构加工预制→陆运至桥位附近临时码头→船运分段拱肋至安装位置→(G)→用扣索对分段拱肋临时固定→安装平联单元→吊装其他分段拱肋→各段拱肋轴线调整→(H)→灌注主管内混凝土→安装拱上结构。

       事件三:施工单位建立了应急预案体系,编制了应急预案,并进行了评审。

       事件四:施工单位对拱肋施工质量进行了控制,钢管拱肋安装实测项目有轴线偏位、拱肋接缝错边、焊缝尺寸、焊缝探伤和高强度螺栓扭矩等。

       钢管拱肋安装完成后对拱肋安装进行了分项工程评定。

       问题:

       1.说明事件一施工单位采用缆索吊装方案的理由。

       2.写出图4中A、B、C、D对应的设备或结构名称。

       3.写出事件二施工总体部署中E、F对应的内容。

       4.写出事件二拟采用的缆索吊装主要施工工序中G、H的内容。

       5.写出事件三中应急预案体系的组成,应急预案评审人员除桥梁专家外还应包括哪些方面的专家?

       6.补全事件四钢管拱肋安装实测项目中的缺项。根据《公路工程质量检验评定标准》,钢管拱肋安装质量评定合格应满足哪些规定?

参考答案:见解析

解析:

1.理由:该桥位于山间河流水库区域,有通航要求,两侧谷深狭窄,山体陡峻,呈“V”型的峡谷,而缆索吊装施工适用于峡谷或水深流急的河段上,或在通航的河流上需要满足船只的顺利通行的情形,所以施工单位采用了缆索吊装方案。

2.A为缆索吊机塔架;B为扣索;C为承重索;D为跑车(天车、骑马滑车)。

3.E为施工顺序,F为主要施工阶段工期分析。

4.G为首节段起吊安装就位,H为主拱圈合龙。

5. (1)应急预案体系由综合应急预案、专项应急预案、现场处置方案组成。

(2)评审专家包括安全生产方面的专家和应急管理方面的专家。

6. (1)实测项目补充:①拱肋高程;②对称点相对高差。

(2)质量评定合格应符合下列规定:

基本要求符合相关规范要求;

检验记录应完整,即工程应有真实、准确、齐全、完整的施工原始记录、试验检测数据、质量检验结果等质量保证资料;

实测项目应合格,其中,实测关键项目合格率不得低于95%,一般项目合格率不低于80%。

外观质量应满足要求。

第346题

公路桥梁改建按上部结构与下部结构的连接处理不包括(  )。

A.新旧桥梁的上部结构与下部结构互不连接

B.新旧桥梁的上部结构与下部结构相互连接

C.新旧桥梁的上部结构连接而下部结构分离

D.新旧桥梁的上部结构不连接而下部结构连接

参考答案:D

解析:

【内容考察】本题考查桥梁改建方案。

【选项分析】公路桥梁改建按上部结构与下部结构的连接处理主要有以下三种方案:新旧桥梁的上部结构与下部结构互不连接;新旧桥梁的上部结构和下部结构相互连接;新旧桥梁的上部结构连接而下部结构分离。

第347题

桥梁扩建加宽,新旧桥梁采用上部结构连接而下部结构分离方式时,下列说法错误的是(  )。

A.钢筋混凝土实心板桥,新旧梁板之间拼接宜采用刚性连接

B.预应力混凝土空心板桥,新旧梁板之间拼接宜采用铰接连接

C.预应力混凝土T梁,新旧T梁之间拼接宜采用刚性连接

D.连续箱梁桥,新旧箱梁之间拼接宜采用铰接连接

参考答案:A

解析:

【内容考查】本题考查的是桥梁改建方案。

【选项分析】根据桥梁上部结构不同类型一般采用以下的拼接连接方式:钢筋混凝土实心板和预应力混凝土空心板桥,新旧板梁拼接之间宜采用铰接或近似于铰接连接。

第348题

悬臂浇筑梁的实测项目中属于关键项目的有(  )。

A.混凝土强度

B.轴线偏位

C.顶面高程

D.断面尺寸

E.平整度

参考答案:AD

解析:

【考点来源】此题考查桥梁工程质量检验。

【选项分析】悬臂浇筑梁的实测项目有:混凝土强度(△)、轴线偏位、顶面高程、断面尺寸(△)、合龙后同跨对称点高程差、顶面横坡、平整度、相邻梁段间错台。其中带△的为关键项目。

第349题

下列属于桥梁施工控制方法的有(  )。

A.事后控制法

B.预测控制法

C.自适应控制法

D.事中控制法

E.最大宽容度控制法

参考答案:ABCE

解析:

【内容考查】此题考查桥梁施工控制。

【选项分析】桥梁施工控制方法可分为事后控制法、预测控制法、自适应控制法、最大宽容度控制法等。

第350题

关于支架现浇法施工风险控制措施的说法,正确的是(  )。

A.支架高度较高时,应设一根缆风绳

B.支架高于6m时,应设置一道水平剪刀撑

C.支架应设水平撑和双向斜撑,斜撑的水平夹角以45°为宜

D.预压荷载应为梁重的1.05~1.10倍

参考答案:C

解析:

【内容考查】本题考查的是桥梁工程施工安全管理措施。
【选项分析】支架高度较髙时,应设一组缆风绳。

支架的立柱应设水平撑和双向斜撑,斜撑的水平夹角以45°为宜;

立柱高于5m时,水平撑间距不得大于2m,并在两水平撑之间加剪刀撑。

对支架进行预压时,预压荷载宜为支架所承受荷载的1.05~1.10倍。

第351题

关于安全带使用的说法,正确的有(  )。

A.安全带应低挂高用

B.安全带的安全绳与悬吊绳应公用连接器

C.安全带的安全绳可作为悬吊绳

D.安全带的安全绳严禁打结使用

E.安全带的安全绳上严禁挂钩

参考答案:DE

解析:

【内容考查】此题考查高处作业安全管理措施。

【选项分析】安全带应高挂低用;严禁安全绳与悬吊绳公用连接器;严禁安全绳用于悬吊绳。

【名师点拨】此知识点属于必会内容,考查频率较高,准确掌握。

第352题

关于支架现浇法施工风险控制措施的说法,错误的是( )。

A.支架法施工前,应进行专项安全设计,并制定安装、拆卸程序和安全技术措施

B.支架立柱底部应铺设垫板或混凝土垫块扩散压力

C.满堂支架应设置纵向剪刀撑,应由底至顶按不大于2m间隔设置

D.支架地基处应有排水措施,严禁被水浸泡

参考答案:C

解析:

【内容考查】本题考查的是桥梁工程施工安全管理措施。

【选项分析】支架法施工前,应根据结构特点、混凝土施工工艺和现行的有关要求对支架进行施工专项安全设计,并制定安装、拆除程序及安全技术措施。

支架立柱应置于平整、坚实的地基上,立柱底部应铺设垫板或混凝土垫块扩散压力;支架地基处应有排水措施,严禁被水浸泡。

满堂红支架的四边和中间每隔四排立杆应设置一道纵向剪刀撑,由底至顶连续设置。

第353题

施工安全风险评估工作包括:①制定评估计划;②开展风险分析;③确定风险等级;④选择评估方法;⑤进行风险估测;⑥编制评估报告。最优的评估步骤是( )。

A.①②④③⑤⑥

B.①③②④⑤⑥

C.①②④⑤③⑥

D.①④②⑤③⑥

参考答案:D

解析:

【内容考查】本题考查的是公路桥梁和隧道工程施工安全风险评估。

【选项分析】风险评估工作包括:制定评估计划、选择评估方法、开展风险分析、进行风险估测、确定风险等级、提出措施建议、编制评估报告等方面。

第354题

下列应进行桥梁施工安全风险评估的工程有()

A.跨径大于150m钢筋混凝土拱桥

B.跨径200m梁式桥

C.墩高200m桥梁工程

D.跨径200m斜拉桥

E.跨径500m悬索桥

参考答案:ABC

解析:

【内容考查】本题考查的是桥梁工程施工安全管理。

【选项分析】桥梁工程

(1)多跨或跨径大于40m的石拱桥,跨径大于或等于150m的钢筋混凝土拱桥,跨径 大于或等于350m的钢箱拱桥,钢桁架、钢管混凝土拱桥。

(2)跨径大于或等于140m的梁式桥,跨径大于400m的斜拉桥,跨径大于1000m的 悬索桥。

(3)墩高或净空大于100m的桥梁工程。

(4)采用新材料、新结构、新工艺、新技术的特大桥、大桥工程。

(5)特殊桥型或特殊结构桥梁的拆除或加固工程。

(6)施工环境复杂、施工工艺复杂的其他桥梁工程。

第355题

根据《公路工程施工安全技术规范》的规定,地面横向坡度陡于1:10的区域,取土坑应设在路堤(  )。

A.左侧

B.右侧

C.上侧

D.下侧

参考答案:C

解析:

【内容考查】此题考查路基填方工程。

【选项分析】地面横向坡度陡于1:10的区域,取土坑应设在路堤上侧。

第356题

施工现场的临时用电必须按照(  )设置。

A.一级配电一级保护

B.二级配电二级保护

C.三级配电一级保护

D.三级配电二级保护

参考答案:D

解析:

【内容考查】此题考查其他安全管理措施。

【选项分析】施工现场的临时用电必须采用三级配电系统,采用二级保护系统。

第357题

关于高处作业安全管理的措施,正确的是( )。

A.安全绳不宜用作悬吊绳

B.高处作业人员应定期进行体检

C.作业面与水平安全网之间的高差不得超过5.0m

D.安全带的有效长度不应大于2.5m

参考答案:B

解析:

【内容考查】本题考查的是桥梁工程施工安全管理措施。

【选项分析】严禁安全绳用作悬吊绳。高处作业人员应定期进行体检。作业面与水平安全网之间的高差不得超过3.0m,水平安全网与坠落高度基准面的距离不得小于0.2m。安全带的有效长度不应大于2m。

第358题

施工用电设备数量在5台及以上,或用电设备容量在(  )kW 及以上时,应编制用电组织设计。

A.50

B.75

C.100

D.200

参考答案:A

解析:

【内容考查】此题考查 施工现场临时用电。

【选项分析】根据《施工现场临时用电安全技术规范》,施工用电设备数量在5台及以上,或用电设备容量在50kW 及以上时,应编制用电组织设计。

第359题

桥梁工程基坑施工中,基坑外如需堆土时,堆土应距基坑边缘1m以外,堆土高度不得超过( )。

A.1.0m

B.1.5m

C.2.0m

D.2.5m

参考答案:B

解析:

【内容考查】本题考查的是桥梁工程施工安全管理措施。

【选项分析】基坑外堆土时,堆土应距基坑边缘1m以外,堆土高度不得超过1.5m。

第360题

特种设备检验合格后,使用单位应携带使用证和(  )到有关主管部门办理年审换证手续。

A.购买设备的发票

B.检验合格标志

C.检验报告

D.保养合同

E.保养单位的保养资质

参考答案:BCDE

解析:

【内容考查】此题考查特种设备定期检验。

【选项分析】特种设备检验合格后,携带使用证、检验合格标志、检验报告、保养合同、保养单位的保养资质到有关主管部门办理年审换证手续。
