2024年一级建造师《公路工程管理与实务》试题库(701题)


第401题

某公路隧道的YK22+234~YK22+244段存在中、小型突水突泥隐患,根据地质灾害对隧道施工安全的危害程度,该段隧道地质灾害等级为(  )。


A.A级

B.B级

C.C级

D.D级


参考答案:B


解析:

【内容考查】本题考查的是隧道地质超前预报。

【选项分析】A级:存在重大地质灾害隐患的地段。B级:存在中、小型突水突泥隐患的地段,物探有较大异常的地段,断裂带等。C级:水文地质条件较好的碳酸盐岩及碎屑岩地段、小型断层破碎带,发生突水突泥的可能性较小。D级:非可溶岩地段,发生突水突泥的可能性极小。


第402题

适用于长、特长隧道或地质复杂隧道的超前地质预报方法是(  )。


A.地质调查法

B.物理勘探法

C.超前钻探法

D.超前导洞法


参考答案:B


解析:

【内容考查】此题考查公路隧道地质超前预报方法。

【选项分析】物理勘探法适用于长、特长隧道或地质复杂隧道的超前地质预报。地质调查法是隧道施工超前地质预报的基础,适用于各种地质条件随道超前地质预报, 调查内容应包括隧道地表补充地质调查和隧道内地质调查。富水构造破碎带、富水岩溶发育地段、煤系或油气地层、瓦斯发育区、采空区以及重大物探异常地段等地质复杂隧道和水下隧道必须采用超前钻探法预报、评价前方地质情况。超前导洞法可采用平行超前导洞法和隧道内超前导洞法,两座并行隧道可根据先行开 挖的隧道预测后开挖隧道的地质条件。


第403题

下列关于地质超前预报方法中,正确的是( )。


A.TSP法每次预报的距离宜为100~200m

B.物理勘探法是隧道施工超前地质预报的基础

C.超前水平钻探每循环钻孔长度应不低于30m

D.地质雷达法连续预报时,前后两次重叠不应小于10m


参考答案:C


解析:

【内容考查】本题考查的是隧道地质超前预报。

【选项分析】TSP法每次预报的距离宜为100~150m。

地质调查法是隧道施工超前地质预报的基础。

地质雷达法连续预报时,前后两次重叠不应小于5m。


第404题

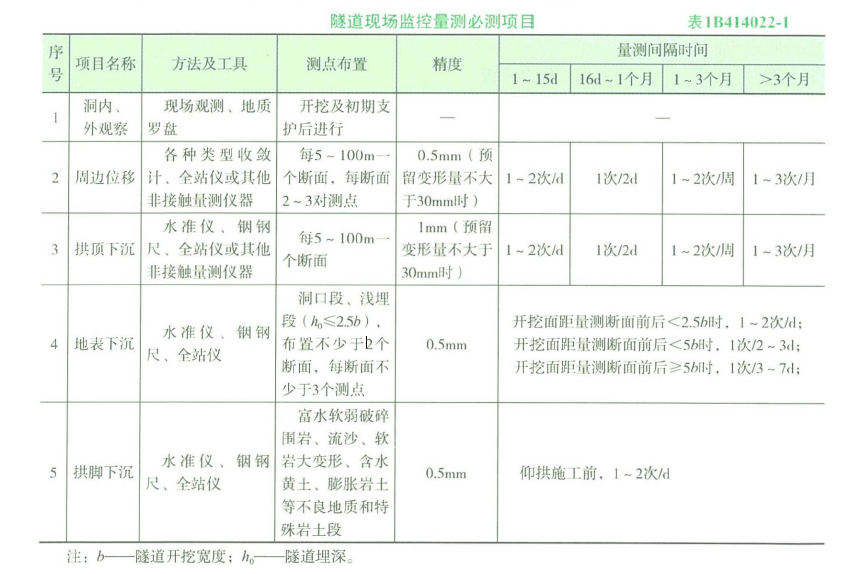

下列隧道现场监控量测项目中,属于选测项目的是(  )。


A.拱顶下沉

B.洞内、外观察

C.周边位移

D.爆破震动


参考答案:D


解析:

【内容考查】本题考查的是量测内容与方法。

【选项分析】隧道现场监控量测必测项目有洞内外观察、周边位移、拱顶下沉、地表下沉、拱脚下沉。


第405题

下列隧道监控量测项目中,属于必测项目的是( )。


A.围岩内部位移

B.爆破震动

C.拱脚下沉

D.地表水平位移


参考答案:C


解析:

【内容考查】隧道施工监控量测技术。

【选项分析】隧道必测项目:洞内、外观察;周边位移;拱顶下沉;地表下沉;拱脚下沉。


第406题

隧道监控量测时,当位移—时间曲线出现反弯点时,则表明围岩(  )。


A.刚刚稳定

B.已经稳定

C.不稳定

D.已经垮塌


参考答案:C


解析:

【内容考查】本题考查的是隧道施工监控量测技术。

【选项分析】当位移一时间曲线出现反弯点时,则表明围岩和支护已呈不稳定状态,此时应密切监视围岩动态,并加强支护,必要时暂停开挖。


第407题

隧道监控量测时,量测计划应根据(  )等编制。


A.围岩条件

B.量测目的

C.施工方法

D.监控人员素质

E.隧道长度


参考答案:ABC


解析:

【内容考查】此题考查隧道施工监控量测技术。

【选项分析】隧道监控量测计划应根据隧道的围岩条件、支护类型和参数、施工方法以及所确定的量测目的进行编制。


第408题

下列复合式隧道监控量测项目中,属于必测项目的是()。


A.周边位移

B.拱顶下沉

C.钢支撑内力及外力

D.锚杆或锚索内力及抗拔力

E.洞内、外观察


参考答案:ABE


解析:

【内容考查】本题考查的是量测内容与方法。
【选项分析】


第409题

下列关于隧道二次衬砌的施作要求,说法正确的是(  )。


A.隧道位移相对值已达到相对位移量的80%以上

B.底板垂直位移速度明显下降

C.拱脚垂直位移速度明显下降

D.隧道水平净空变化速度没有下降


参考答案:B


解析:

【内容考查】本题考查的是隧道施工监控量测技术。

【选项分析】二次衬砌的施作应在满足下列要求时进行:

(1)隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降;

(2)隧道位移相对值已达到相对位移量的90%以上。


第410题

隧道周边位移监控量测可以采用的仪器有(  )。


A.地质罗盘

B.收敛计

C.水准仪

D.全站仪

E.钢尺


参考答案:BD


解析:

【内容考查】本题考查的是隧道施工监控量测技术。

【选项分析】周边位移适用工具包括收敛计、全站仪。


第411题

下列复合式衬砌隧道监控量测项目中,属于必测项目的是(  )。


A.周边位移

B.拱顶下沉

C.地表下沉

D.围岩内部位移

E.围岩压力


参考答案:ABC


解析:

【内容考查】本题考查的是量测内容与方法

【选项分析】隧道现场监控量测必测项目有:①洞内、外观察;②周边位移;③拱顶下沉;④地表下沉;⑤拱脚下沉。


第412题

二次衬砌的施作时,应满足隧道位移相对值已达相对位移量的(  )要求。


A.40%以上

B.50%以上

C.80%以上

D.90%以上


参考答案:D


解析:

【内容考查】此题考查量测数据处理与应用。

【选项分析】二次衬砌的施作应在满足下列要求时进行:

(1)隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降;

(2)隧道位移相对值己达到相对位移量的90%以上。


第413题

关于隧道洞门工程施工的说法,错误的是(  )。


A.基础应设于稳固的地基上

B.洞口墙砌筑与回填应两侧对称进行

C.洞口边缘、仰坡、严禁使用大爆破

D.洞口的排水沟应在洞门工程完成后再施工


参考答案:D


解析:

【内容考查】本题考查的是洞口工程。

【选项分析】隧道洞门应在隧道开挖的初期完成,并应符合下列规定:(1)基础必须置于稳固的地基上,废渣、杂物、风化软层和水泥必须清除干净。(2)洞门端墙的砌筑与回填应两侧对称进行,不得对衬砌产生偏压。(3)端墙施工应保证其位置准确和墙面坡度满足设计要求。(4)洞门衬砌完成后,其上方仰坡脚受破坏时,应及时处理。(5)洞门的排水设施应与洞门工程配合施工,同步完成。(6)洞门的排水沟砌筑在填土上时,填土必须夯实。洞口边坡、仰坡的开挖应减少对岩土体的扰动,严禁采用大爆破。


第414题

洞门端墙的砌筑与墙背回填应( )进行。


A.先内后外

B.先上后下

C.先下后上

D.两侧对称


参考答案:D


解析:

【内容考查】本题考查的是公路隧道洞口、明洞施工。

【选项分析】洞门端墙的砌筑与回填应两侧对称进行,不得对衬砌产生偏压。


第415题

背景资料:

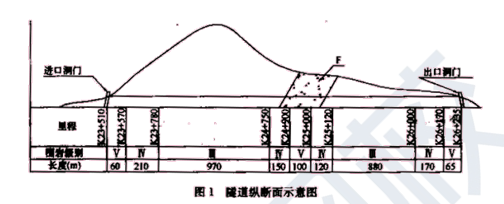

某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23+510~K26+235,全长2725m。岩性为砂岩、页岩互层,节理发育,有一条F断层破碎带,地下水较丰富。隧道埋深18~570m,左、右洞间距30m,地质情况相同,围岩级别分布如图1所示。

该隧道设计支护结构为复合式衬砌,即:喷锚初期支护+二次混凝土衬砌,Ⅳ、Ⅴ级围岩设钢支撑和仰拱。本工程合同工期为22个月,施工过程中发生如下事件:

事件1:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,采用钻爆法开挖,模板台车衬砌。施工组织设计中,明确了开挖支护月进度指标为:Ⅲ级围岩135m/月,Ⅳ级围岩95m/月,Ⅴ级围岩50m/月;施工准备2个月左、右洞错开施工,右洞开工滞后左洞1个月,二衬滞后开挖支护1个月,沟槽及路面工期3个月,贯通里程桩号设定在K24+900。在设计无变更情况下,满足合同工期要求,安全优质完成该工程。

【问题】

1.根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。

2.分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。

3.针对事件1,计算隧道施工工期(单位:月,小数点后保留一位)。



参考答案:见解析


解析:

1.各级围岩总长度及所占比例:

(1)Ⅲ级围岩长度=970+880=1850m;Ⅲ级围岩长度所占比例=1850/2725≈67.9%。

(2)Ⅳ级围岩长度=210+150+120+170=650m;Ⅳ级围岩长度所占比例=650/2725≈23.9%。

(3)Ⅴ级围岩长度=60+100+65=225m;Ⅴ级围岩长度所占比例=225/2725≈8.3%。

2.该隧道围岩的施工方法:

(1)Ⅲ级围岩适宜采用全断面法、台阶法。

(2)Ⅳ级围岩适宜采用台阶法、环形开挖预留核心土法。

3.隧道进口工作区域开挖支护所需工期:970/135+(210+150)/95+60/50=12.2个月。

隧道出口工作区域开挖支护所需工期:880/135+(120+170)/95+(100+65)/50=12.9个月。

由于进、出口同时进行施工,所以,以工期长者为开挖工期。

隧道施工工期:2+12.9+1+1+3=19.9个月。


第416题

背景资料

某高速公路双向四车道分离式隧道,左洞起讫桩号为ZK4+120~ZK5+435,右洞起讫桩号为YK4+125~YK5+445,隧道围岩等级为Ⅲ、Ⅳ级。右洞进洞口处仰坡陡峻,采用的洞门如图4 所示。K4+450~K4+455(ZK4+440~ZK4+475)、K4+525~K4+345(ZK4+540~ZK4+565)为低瓦斯地段,采用复合式衬砌结构,其初期支护施工的主要内容包括:①初喷混凝土;②打设锚杆;③架立钢架;④挂钢筋网;⑤复喷混凝土。根据瓦斯隧道施工组织要求,施工单位在施工前编制了防治瓦斯的专项施工方案、超前地质预报方案和作业要点手册等文件。

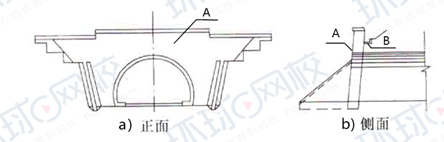

图4 隧道洞门示意图

施工过程中发生了如下事件:

事件一:隧道开挖过程中,技术人员采用激光隧道界限测量仪测定了隧道断面的超欠挖,提出欠挖控制要求及处理措施:拱脚、墙脚以上1m范围内等位置严禁欠挖;对于其他位置,当岩层完整、岩石抗压强度大于30MPa,并确认不影响衬砌结构稳定和强度时,每1㎡内欠挖面积不宜大于0.1㎡,欠挖隆起量不得大于C值,当欠挖面积及隆起量较大时,采用补炮措施进行处理。

事件二:针对低瓦斯隧道施工,施工单位提出的部分技术要求如下:

①在开挖工作面装药前、爆破前和爆破后,瓦检员、技术员和电工应同时检查放炮地点附近20m以内风流中的甲烷浓度。

②每次爆破通风达到规定时间后,当甲烷浓度小于1%,一氧化碳浓度小于1.5%时,方可解除警戒,允许施工人员进入作业面。

③采用抗静电、阻燃的通风管,风管安装应平顺,接头严密,每100m平均漏风率不应大于2%。

【问题】

1.图4 中所示的隧道洞门属于哪一种类型?写出构造物A 和B 的名称。

2.根据初期支护施工的主要内容,写出正确的初期支护施工顺序(用编号表示)。根据瓦斯隧道施工组织要求,施工单位在施工前还应编制哪些文件?

3.事件一中,隧道开挖时还有哪个位置严禁欠挖?C 值为多少mm?采用技术人员提出的措施处理欠挖时,对欠挖部位通常会造成哪些不利影响?
4.逐条判断事件二中的技术要求是否正确?若不正确,写出正确技术要求。



参考答案:见解析


解析:

1.洞门是翼墙式洞门。A-洞门端墙。B-截(排)水沟。

2.初期支护排序:①-④-③-⑤-②。

还应编制的方案:通风设计方案、瓦斯监测方案、应急预案等。

3.严禁欠挖的位置还包括:净空图折角对应位置;C=50mm。
采取技术人员提出的措施处理欠挖时,对欠挖部位通常会造成的不利影响:局部超挖、二次扰动围岩、围岩较差时可能引起坍塌。

4.①不正确。

改正:在开挖工作面装药前、爆破前和爆破后,瓦检员、放炮员和安全员应同时检查放炮地点附近20m以内风流中的甲烷浓度。
②不正确。
改正:每次爆破通风达到规定时间后,当甲烷浓度小于0.5%【规范】,二氧化碳浓度小于1.5%时,方可解除警戒,允许施工人员进入作业面。

③正确。


第417题

在隧道开挖时,先开挖隧道的一侧,并施作中隔壁墙,然后再分部开挖隧道的另一侧的施工方法是( )。


A.中隔壁法

B.交叉中隔壁法

C.双侧壁导坑法

D.中导洞法


参考答案:A


解析:

【内容考查】本题考查的是公路隧道开挖

【选项分析】中隔壁法(CD法):在软弱围岩大跨隧道中,先开挖隧道的一侧,并施作中隔壁墙,然后再分部开挖隧道的另一侧的施工方法。


第418题

隧道爆破施工时,光面爆破中炮眼的起爆顺序是(  )。


A.周边眼→辅助眼→掏槽眼

B.掏槽眼→辅助眼→周边眼

C.辅助眼→掏槽眼→周边眼

D.辅助眼→周边眼→掏槽眼


参考答案:B


解析:

【内容考查】此题考查钻眼爆破掘进施工技术要点。

【选项分析】光面爆破的顺序是:掏槽眼→辅助眼→周边眼。



第420题

关于光面爆破说法错误的是(  )。


A.开挖轮廓成型规则,岩面平整

B.岩面上保存50%以上孔痕,且无明显裂缝

C.爆破后围岩壁上无危石

D.粒径适中,有利于洞渣运输


参考答案:D


解析:

【内容考查】本题考查的是钻眼爆破掘进施工技术要点。

【选项分析】光面爆破是指爆破后断面轮廓整齐,超挖和欠挖符合规定要求的爆破,其主要标准是:① 开挖轮廓成型规则,岩面平整;②岩面上保存50%以上孔痕,且无明显的爆破裂缝;③ 爆破后围岩壁上无危石。
