2024年一级建造师《公路工程管理与实务》试题库(701题)


第321题

关于人工挖孔桩安全控制要求的说法,错误的是(  )。


A.同排桩应采用跳槽开挖方法

B.土层或破碎岩石中挖孔桩应用钢筋混凝土护壁

C.孔内爆破宜采用深眼松动爆破

D.孔口处应设置护圈,且护圈应高出地面0.3m


参考答案:C


解析:

【内容考查】此题考查挖孔桩施工。

【选项分析】桩孔内遇岩层需爆破作业时,应进行爆破的专门设计,且宜采用浅眼松动爆破法,并应严格控制炸药用量,在炮眼附近应对孔壁加强防护或支护。


第322题

地下连续墙的施工工艺不包括(  )。


A.埋设护筒

B.浇筑混凝土

C.槽段间的连接

D.下放钢筋笼


参考答案:A


解析:

【内容考查】此题考查地下连续墙施工工序。

【选项分析】地下连续墙施工一般包括挖槽、下放钢筋笼、浇筑混凝土和槽段间的连接四个主要工序。


第323题

钢板桩围堰施打顺序一般是( )。


A.上游分两头向下游合龙

B.下游分两头向上游合龙

C.从下游按逆时针方向

D.上下游分两头合龙


参考答案:A


解析:

【内容考查】本题考查的是围堰及开挖方式的选择。

【选项分析】施打顺序按施工组织设计进行,一般由上游分两头向下游合龙。


第324题

施工单位在进行墩台砌筑施工时,下列说法错误的是(  )。


A.砌块在使用前必须浇水湿润

B.砌筑基础的第一层砌块时,如基底为土质,应将基底表面清洗、润湿后,再坐浆砌筑

C.各砌层应先砌外圈定位行列,然后砌筑里层

D.砌体里层应砌筑整齐,分层应与外圈一致


参考答案:B


解析:

【内容考查】本题考查的是桥梁墩台施工。

【选项分析】砌筑基础的第一层砌块时,如基底为土质,可直接坐浆砌筑;如基底为岩层或混凝土地基,应先将基底表面清洗、湿润,再坐浆砌筑。


第325题

存放台座应坚固稳定,且宜高出地面()mm以上。


A.100

B.200

C.300

D.400


参考答案:B


解析:

【内容考查】本题考查的是桥梁上部结构装配式施工

【选项分析】存放台座应坚固稳定,且宜高出地面200mm以上。


第326题

装配式桥的构件在脱底模、移运、存放和吊装时,混凝土的强度应不低于设计规定的吊装强度;设计未规定时,应不低于设计强度的(  )。


A.60%

B.75%

C.80%

D.85%


参考答案:C


解析:

【内容考查】本题考查的是桥梁上部结构装配式施工
【选项分析】装配式桥的构件在脱底模、移运、存放和安装时,混凝土的强度应不低于设计规定的吊装强度;设计未规定时,应不低于设计强度的80%。


第327题

       背景资料:

       某10联现浇预应力混凝土连续箱梁桥地处山岭重丘区,跨越河谷,起点与另一特大桥相连,终点与一隧道相连。部分桥跨布置示意图如图4-1所示。

该项目在招投标和施工过程中发生如下事件:

事件一:招标文件中的设计文件推荐连续箱梁采用移动模架法施工,因现场场地受限,模架在该桥梁终点处的隧道内拼装,然后前移逐孔施工。但某施工单位进场后,发现隧道标未开工(另一施工单位承担该隧道施工),无法按时提供移动模架拼装场地。经桥梁施工单位提出,建设单位、设计单位和监理单位确认,暂缓第十联施工,而从第九联开始施工。因第九联桥墩墩身较高,移动模架采用桥下组拼、整体垂直提升安装方案,第十联箱梁待隧道贯通后采用桩柱梁式支架(第十联支架布置示意图见下图)施工,由此造成工期推迟一个月。

事件二:图4-2中所示的桩柱梁式支架由桩基础、钢管柱、卸落装置、贝雷片、型钢、联接件等组成,支架按设计计算设置了施工预拱度。组拼完成后,按相关要求进行检验及加载预压试验,满足要求后投入使用。

事件三:施工单位按照《公路工程施工安全技术规范》要求,编制了支架施工专项方案,该方案经施工单位审核,由技术负责人签字后,报监理工程师审查批准后实施。

【问题】

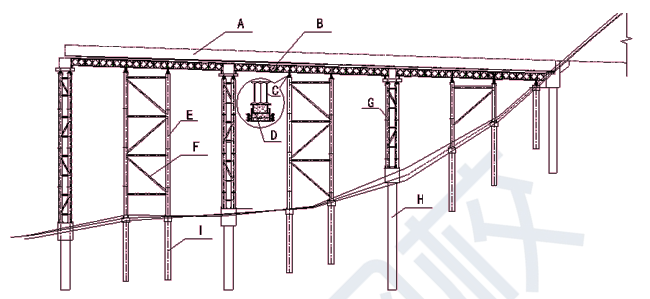

1.结合图4-2与事件二,指出型钢、卸落装置、贝雷片分别对应图4-2中的A~H中的哪个编号?说明应根据哪些因素来确定卸落装置的型式?

2.事件二中,支架施工预拱度的设置应考虑哪些主要因素?

3.事件三中,支架专项施工方案实施前的相关程序是否正确?若不正确,写出正确程序。



参考答案:见解析


解析:

1.事件二中型钢、卸落装置、贝雷片对应图4-2中的A~H中的编号是:型钢是C、卸落装置是D、贝雷片是B。

应根据结构形式(或支架形式)、承受的荷载大小及需要的卸落量确定卸落装置的型式。

2.支架施工预拱度应考虑下列因素:模板、支架承受施工荷载引起的弹性变形;受载后由于杆件接头的挤压和卸落装置压缩而产生的非弹性变形;支架地基在受载后的沉降变形。

3.支架专项施工方案实施前的相关程序不正确,该支架高度超过8m,跨度超过18m,属于超过一定规模的危险性较大工程,专项方案必须由施工单位组织专家进行论证、审查,专家组提交论证报告并签字后方可实施。


第328题

对高度超过(  )m、跨度超过(  )m的支架,应对其稳定性进行专家论证,确认无误后方可施工。


A.5,15

B.6,16

C.7,17

D.8,18


参考答案:D


解析:

【考点来源】本题考查支架现浇施工。

【选项分析】对高度超过8m、跨度超过18m的支架,应对其稳定性进行安全论证,确认无误后方可施工。


第329题

在移动模架上浇筑预应力混凝土连续梁时,浇筑分段施工缝应设在(  )零点附近。


A.拉力

B.弯矩

C.剪力

D.扭矩


参考答案:B


解析:

【内容考查】本题考查的是桥梁上部结构逐孔施工。

【选项分析】采用分段组装逐孔施工的接头位置可以设在桥墩处也可设在梁的1/5附近,前者多为由简支梁逐孔施工连接成连续梁桥;后者多为悬臂梁转换为连续梁。


第330题

背景资料

某施工单位承包了跨湖区某大桥的滩地引桥施工,该引桥全长2420m,共44孔,每孔跨径 55m。上部结构为预应力混凝土连续箱梁,桥跨布置为四跨一联,采用MSS55下行式移动模架施工,每联首跨施工长度为55m+8m,第2、3跨施工长度为55m,末跨施工长度为47m。

事件一:移动模架两主梁通过牛腿支承托架支撑在桥墩墩柱或承台上,模板系统由两主梁支承(如图4 -1、图4-2所示)。首跨施工主要工序为:(1)移动模架安装就位、调试及预压;(2)工序D;(3)底模及支座安装;(4)预拱度设置与模板调整;(5)绑扎底板及腹板钢筋;(6)预应力系统安装;(7)内模就位;(8)顶板钢筋绑扎;(9)工序E;(10)混凝土养护、内模脱模; (11)施加预应力;(12)工序F;(13)落模拆底模;(14)模架纵移。

首跨施工完成后,开始移动模架,移动程序包括:(1)主梁(横梁)横向内移;(2)主梁(横 梁)横向外移;(3)主梁(导梁)纵移过孔;(4)主梁(横梁)及模板系统就位;(5)解拆模板、降下梁。

事件二:模板安装完毕后,施工单位在浇筑混凝土前,对其平面位置及尺寸、节点联系及纵横向稳定性进行了检查。

事件三:箱梁混凝土设计抗压强度为50MPa,施工过程中按规范与试验规程要求对混凝土 取样制作边长为150mm的立方体标准试件进行强度评定,试件以同龄期者三块为一组,并以同等条件制作和养护,经试验测定,第一组三块试件强度分别为50. 5MPa、51 .5 MPa、61.2MPa, 第二组三块试件强度分别为50.5MPa、54. 7MPa、57. 1MPa,第三组三块试件强度分别为50.1MPa、59. 3MPa、68. 7MPa。

事件四:上部结构箱梁移动模架法施工中,施工单位采取了如下做法:

(1)移动模架作业平台临边护栏用钢管制作,并能承受1000N的可变荷载,上横杆高度为1.2m;

(2)模架在移动过孔时的抗倾覆系数不得小于1.5;

(3)箱梁混凝土抗压强度评定试件采取现场同条件养护;

(4)控制箱梁预应力张拉的混凝土试件采取标准养护。

事件五:根据交通运输部公路桥梁和隧道工程施工安全风险评估指南(试行)》要求,施工单位对该桥梁施工进行了总体风险评估,总体风险评估为Ⅲ级,施工过程中对大桥施工安全 风险评估实行动态管理。

【问题】

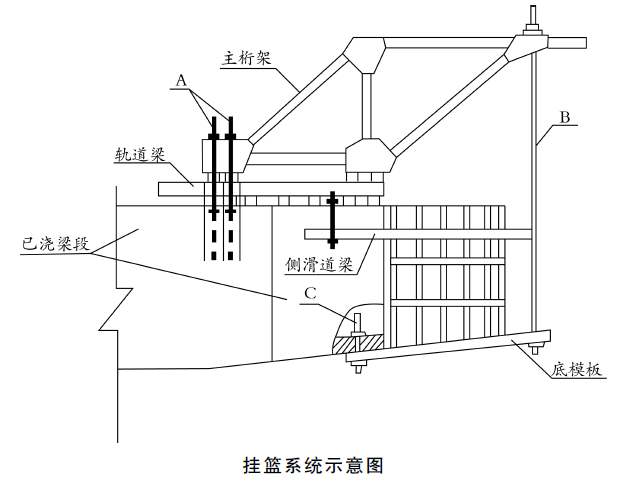

1.写出图4-1、图4-2中构件A、B、C的名称。

2.事件一中,写出箱梁施工的主要工序D、E、F的名称。写出首跨施工完成后模架移动的 正确顺序(用编号表示)。

3.事件二中,对安装完毕的模板还应进行哪些检查?

4.分别计算或评定事件三中三组试件的混凝土强度测定值。

5.逐条判断事件四中施工单位做法是否正确,并改正错误的做法。

6.事件五中,是否需要对移动模架箱梁施工进行专项风险评估?为进行安全风险评估动 态管理,当哪些因素发生重大变化时,需要重新进行风险评估?



参考答案:见解析


解析:

1.A是主梁(或主桁梁)、B是导梁(或鼻梁)、C是牛腿支承托架(或牛腿横梁)。

2.工序D是侧模安装就位,E是箱梁混凝土浇筑,F是预应力管道压浆及封锚。

模架移动的正确顺序为:(5 )、(2 )、(3 )、(1 )、(4 )。

3.还应检查顶部标高(或:顶部高程)、预拱度。

4.第一组试件强度测定值为:51.5 MPa,第二组试件强度测定值为:(50.5 +54.7 +57.1 )/3 =54.1 MPa,第三组试件数据无效,不能用于强度测定。

5.(1)正确;

(2)正确;

(3)错误,更正为“箱梁混凝土抗压强度评定试件应采取试验室标准养护”;

(4)错误,更正为“控制箱梁预应力张拉的混凝土试件应采取现场同条件养护”。

6.需要进行专项风险评估。当工程设计方案、施工方案、工程地质、水文地质、施工队伍等发生重大变化时 ,应重新进行风险评估。

【名师点拨】此题考查移动模架法施工技术,首先移动模架示意图中构件的名称要明确,识图类的题目是案例常考题型,把握重要构件名称。施工主要工艺流程要熟记,多以填空形式或排序形式考查,属于比较重要的施工工序。区分混凝土试块标准养护和同条件养护的养护条件及所代表的意义,构件强度的计算规则要理解掌握。


第331题

下列关于移动模架施工要点,正确的说法是()。


A.模架可以不用设置预拱度。

B.首孔梁的混凝土在顺桥向宜从悬臂端向桥台进行浇筑

C.顶面模板应在混凝土抗压强度达到设计强度的75%后,方可拆除

D.外模架应在梁体建立预应力前卸落


参考答案:C


解析:

【内容考查】本题考查的是逐孔施工。

【选项分析】模架应设置预拱度,预拱度值应经计算并参考荷载试验结果确定;

首孔梁的混凝土在顺桥向宜从桥台(或过渡墩)开始向悬臂端进行浇筑;

顶面模板应在混凝土抗压强度达到设计强度的75%后,方可拆除;外模架应在梁体建立预应力后方可卸落。


第332题

移动模架按与箱梁的位置和过孔方式分为()。


A.上行式

B.下行式

C.自行式

D.非自行式

E.平开合式


参考答案:AB


解析:

【内容考查】本题考查的是逐孔施工。

【选项分析】移动模架按与箱梁的位置和过孔方式分为上行式(上承式)、下行式(下承试)等形式。


第333题

悬臂拼装短线法的优点是场地较小,浇筑模板及设备基本不需要移机,浇筑时台座一般仅需(  )个梁段长。


A.1

B.2

C.3

D.4


参考答案:C


解析:

【内容考查】本题考查的是桥梁上部结构悬臂施工。

【选项分析】短线法,梁段在固定台座能纵移的模内浇筑。待浇梁段一端设固定模架,另一端为已浇梁段(配筑梁段),浇毕达到强度后运出原配筑梁段,达到强度要求梁段为下一待浇梁段配筑,如此周而复始,台座仅需3个梁段长。


第334题

下列关于悬臂浇筑边跨合龙施工流程的表述,正确的是(  )。


A.施工准备及模架安装→设置平衡重→合龙锁定→普通钢筋及预应力管道安装→浇筑合龙段混凝土→预应力施工→拆模、落架

B.施工准备及模架安装→设置平衡重→普通钢筋及预应力管道安装→合龙锁定→浇筑合龙段混凝土→预应力施工→拆模、落架

C.施工准备及模架安装→普通钢筋及预应力管道安装→设置平衡重→合龙锁定→浇筑合龙段混凝土→预应力施工→拆模、落架

D.施工准备及模架安装→普通钢筋及预应力管道安装→合龙锁定→设置平衡重→浇筑合龙段混凝土→预应力施工→拆模、落架


参考答案:B


解析:

【内容考查】本题考查的是桥梁上部结构悬臂施工。

【选项分析】

悬臂浇筑边跨合龙施工流程图:施工准备及模架安装→设置平衡重→普通钢筋及预应力管道安装→合龙锁定→浇筑合龙段混凝土→预应力施工→拆模、落架。


第335题

对于0号、1号块挂篮没有支撑点或支撑长度不够一般采用( )。


A.扇形托架浇筑

B.满堂架浇筑

C.预制吊装

D.挂篮浇筑


参考答案:A


解析:

【内容考查】本题考查的是悬臂浇筑施工。

【选项分析】对于0号、1号块挂篮没有支撑点或支撑长度不够,需采用其他方式浇筑。一般采用扇形托架浇筑。


第336题

       背景资料

       某大桥主桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为16m至25m,各梁段高度为2.7m至5.6m。主桥0号、1号梁段采用搭设托架浇筑施工,其余梁段采用菱形桁架式挂篮按“T”形对称悬臂浇筑。

       事件一:施工单位在另一同类桥梁(最大梁段重量与截面尺寸与本桥均相同)施工中已设计制作了满足使用要求的菱形桁架式挂篮,单侧挂篮结构及各组成部件如图2所示,经技术人员验算校核,该挂篮满足本桥施工所要求的强度和刚度性能,且行走方便,便于安装拆卸,按程序检查验收合格后用于本桥施工。

       事件二:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇筑施工工序为:①挂篮组拼就位→②安装箱梁底模及外侧模板→③安装底板、腹板钢筋及底板预应力管道→④→⑤安装内侧模、顶模及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→

⑩→⑪封锚及预应力管道压浆→⑫挂篮前移就位。

       事件三:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前进行了安全技术交底。

       【问题】

       1.写出图2挂篮系统中A、B、C各部件的名称。按平衡方式划分,该挂篮属于哪一种类型?

       2.在事件一中,挂篮还应完成哪些主要程序后方可投入施工?

       3.写出事件一中挂篮为满足使用与安全要求还应具备的主要性能。

       4.写出事件二中工序④、⑧、⑩的名称。

       5.在事件三中应设置何种形式的人行登高梯道?从事挂篮悬臂浇筑的施工作业人员应采取哪些主要的高处作业个人安全防护措施?



参考答案:见解析


解析:

1.挂篮系统中A:锚固装置;B:前吊装置;C:后吊装置。接平衡方式划分,该挂篮属于自锚式。

2.挂篮组拼后,应全面检查安装质量,并对挂篮进行试压,以消除结构的非弹性变形。

3.挂篮还应具备的主要性能有:稳定性、锚固方便可靠、重量不大于设计规定。

4.工序④:浇筑底板混凝土及养护;工序⑧:检查并清洁预应力管道;工序⑩张拉预应力钢束。

5.应设置之字形安全通道或扶梯,并设有扶手栏杆。应为高处作业人员配备的安全防护措施有:安全帽、紧口工作服、安全带、防滑鞋。

【名师点拨】此案例以桥梁施工为背景,考查挂篮施工技术。重点掌握挂篮的结构与悬臂浇筑法施工要点。高处作业安全管理措施属于通用知识点,需要熟练应用。


第337题

下列关于悬臂浇筑施工错误的说法是(  )。


A.0号、1号块的施工一般采用扇形托架浇筑

B.临时固结一般采用在支座两侧临时加预应力筋

C.合龙顺序应按设计要求办理,设计无要求时,一般先中跨,再边跨

D.悬臂浇筑混凝土过程中宜遵循变形和内力双控原则

E.悬臂浇筑法解除固结采用动态破碎方法


参考答案:CE


解析:

【内容考查】本题考查的是悬臂浇筑施工。

【选项分析】合龙顺序应按符合设计要求,设计无要求时,一般先边跨,再中跨。多跨一次合龙时,必须同时均衡对称地合龙。悬臂浇筑法解除固结采用静态破碎方法。


第338题

桥梁上部结构的转体施工按转动方向分为(  )。


A.斜转法

B.竖转法

C.平转法

D.空间转法

E.平竖结合法


参考答案:BCE


解析:

【内容考查】此题考查桥梁上部结构转体施工。

【选项分析】转体施工分为竖转法、平转法和平竖结合法。


第339题

桥梁上部结构无平衡重转体合龙时,合龙口混凝土达到设计强度的(  )后对称分级的卸除扣索。


A.75%

B.80%

C.85%

D.100%


参考答案:C


解析:

【内容考查】本题考查的是桥梁上部结构转体施工.

【选项分析】无平衡重平转施工,合龙口混凝土符合设计规定的强度或达到设计强度的85%后,应按对称均衡的原则,分级卸除扣索,卸除过程中应对拱体的拱轴线和高程以及扣索的内力进行监测;全部扣索卸除后,应测量拱体的最终轴线位置和高程。


第340题

关于桥梁上部结构竖转法施工特点的说法,正确的是(  )。


A.在桥台处设置转盘,将两岸预制的整跨或半跨转至设计合拢位置

B.转体重量大,施工中需设置转体平衡重

C.主要适用于转体重量不大的拱桥

D.主要针对大跨度拱桥施工,采用锚固体系代替平衡重


参考答案:C


解析:

【内容考查】此题考查转体施工方法的概念。

【选项分析】竖转施工主要适用于转体重量不大的拱桥或某些桥梁预制部件(塔、斜腿、劲性骨架)。 对混凝土拱肋、刚架拱、钢管混凝土拱,当地形、施工条件适合时,可选择竖转法施工。

【名师点拨】此知识点以选择题目考查为主,区分理解各种施工方法原理。
