第301题
关于锤击沉桩施工技术要求的说法,错误的是()。
A.水泥混凝土桩要达到100%设计强度
B.在打入桩的过程中,应始终保持锤、桩帽和桩身在同一轴线上
C.在斜坡地带,应先沉坡脚的,后沉坡顶的
D.在锤击过程中,应采用重锤低击
参考答案:C
解析:
【内容考查】本题考查的是沉入桩。
【选项分析】预制钢筋混凝土桩和预应力混凝土桩在锤击沉桩前,桩身混凝土强度应达到设计要求。沉桩顺序宜由一端向另一端进行,当基础尺寸较大时,宜由中间向两端或四周进行;如桩埋置有深浅,宜先沉深的,后沉浅的;在斜坡地带,应先沉坡顶的,后沉坡脚的。在桩的沉入过程中,应始终保持锤、桩帽和桩身在同一轴线上。
【名师点拨】此题考查的是沉入桩的施工要求。沉入桩所用的基桩主要是预制的钢筋混凝土桩、预应力混凝土桩、钢管桩。施工方法又分为锤击沉桩、振动沉桩、射水沉桩等。不管是哪种沉桩方法在沉桩前都要保证桩身的混凝土强度达到设计要求。如果桩埋置有深浅,宜先沉深的,后沉浅的,如果在斜坡地带,地形特殊,要先沉坡顶的,后沉坡脚的。沉桩过程中,锤、桩帽和桩身都应在同一轴线上,保证桩的完整,且在锤击过程中应采用重锤低击进行施工。
第302题
采用锤击沉桩法施工,设计桩尖土层为一般黏性土时,主要以( )控制其入土深度。
A.贯入度
B.持力层
C.高程
D.锤击数
参考答案:C
解析:
【内容考查】本题考查的是沉入桩。
【选项分析】设计桩尖土层为一般黏性土时,应以高程控制。
第303题
反循环钻孔时,为维持护筒内的水头,避免孔壁坍塌,必须注意( )。
A.连续补充水
B.连续补充泥浆
C.间隔补充水
D.间隔补充泥浆
参考答案:B
解析:
【内容考查】本题考查的是桩基础施工。
【选项分析】因泥浆是从上向下流动,孔壁坍塌的可能性较正循环法的大,为此需用较高质量的泥浆。所以需要连续补充泥浆。
参考答案:见解析
解析:
1.(1)必须配置的主要施工机械设备有起重吊机、电焊机。
(2)本栈桥施工可采用悬臂推出法和履带吊机架设法。
2.一共9个墩,单机作业一根桩钻孔时间为3天(72÷1=72小时),从清孔到成桩时间为2天(48小时),所以一根桩从钻孔到成桩共耗时5天。
方案一:每个墩位安排两台钻机同时施工,共用时为5×8÷2×3=60天。
方案二:每个墩位安排一台钻机施工,共用时为5×8×2=80天,有3台机械闲置。
应选用方案一。

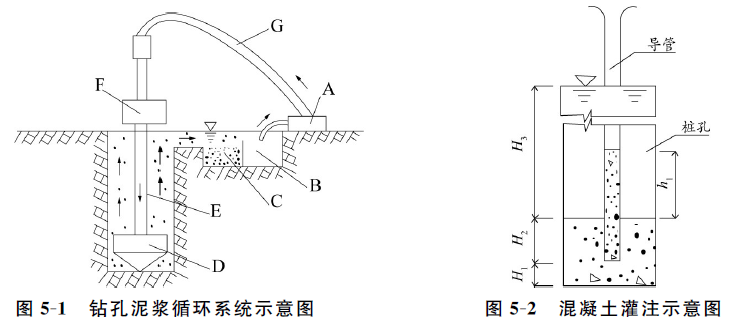

3.A为泥浆泵;B为泥浆槽(池);C为沉淀池。
该回旋钻机为正循环回旋钻。
4.H3=74-1-0.3=72.7m,h1=H3×γ泥/γ混凝土=(72.7×1.2)/2.4=36.35m
首批灌注混凝土量为:
V=πD2(H1+H2)/4+ πd2h1/4=(3.14×1.8×1.8×1.3)/4+(3.14×0.28×0.28×36.35)/4=5.54m3
5.导管此时的埋深为74-0.3-3×4-2×5-47.4=4.3m
因为规范规定混凝土应连续灌注,导管的埋置深度宜控制在2~6m,4.3m在规定范围内,因此符合《公路桥涵施工技术规范》规定。
6.(1)正确。
(2)不正确。改正:导管使用前应进行水密承压和接头抗拉试验,严禁用压气试压。
(3)正确。
(4)不正确。改正:灌注的桩顶标高应比设计高出一定高度,一般为0.5m,以保证混凝土强度,多余部分接桩前必须凿除,桩头应无松散层。
(5)不正确。改正:混凝土抗压强度应为标准方式成型的试件,置于标准养护条件下(温度为20±2℃及相对湿度不低于95%) 养护28d 所测得的抗压强度值(MPa) 进行评定。
【名师点拨】此题考查内容很灵活,需要与背景资料紧密结合答题。成孔方案的选择需要根据机械数量及墩位数量列式计算,选出合理的方案。首批混凝土数量计算同样需要思路清晰,理解图片相关信息与背景资料中提供的相关数据,列式计算。其它考查内容都是基本常识问题,不难,细心即可。
第305题
关于灌注水下混凝土的导管,不正确的说法是( )。
A.水下混凝土宜采用钢导管
B.灌注导管内径宜为200~350mm
C.导管使用前应进行压气试压
D.试压的压力应不小于孔内水深1.3倍的压力,亦应不小于导管壁和焊缝可能承受灌注混凝土时最大内压力P的1.3倍
E.桩孔底至导管底端间距一般为2~6m
参考答案:CE
解析:
【内容考查】本题考查的是钻孔灌注桩。
【选项分析】水下混凝土宜采用钢导管灌注,导管内径宜为200~350mm。导管使用前应进行水密承压和接头抗拉试验,严禁采用压气试压。进行水密试验的水压应不小于孔内水深1.3倍的压力,亦应不小于导管壁和焊缝可能承受灌注混凝土时最大内压力P的1.3倍。桩孔底至导管底端间距一般为0.3~0.4m。
第306题
钻孔灌注桩灌注水下混凝土,导管使用前应进行( )。
A.承压和抗压试验
B.气密承压和接头抗压试验
C.水密承压和接头抗拉试验
D.闭水和抗弯试验
参考答案:C
解析:
【内容考查】此题考查灌注水下混凝土。
【选项分析】导管使用前应进行作水密承压和接头抗拉试验,严禁用压气试压。
第307题
旋挖钻机一般适用的地质层包括( )。
A.黏土层
B.微风化玄武岩层
C.微风化花岗岩层
D.淤泥土层
E.碎石土层
参考答案:ADE
解析:
【内容考查】本题考查的是钻孔灌注桩。
【选项分析】旋挖钻机一般适用黏土、粉土、砂土、淤泥质土、人工回填土及含有部分卵石、碎石的地层。对于具有大扭转动力头和自动内锁式伸缩钻杆的钻机,可适用微风化岩层的钻孔施工。
参考答案:见解析
解析:

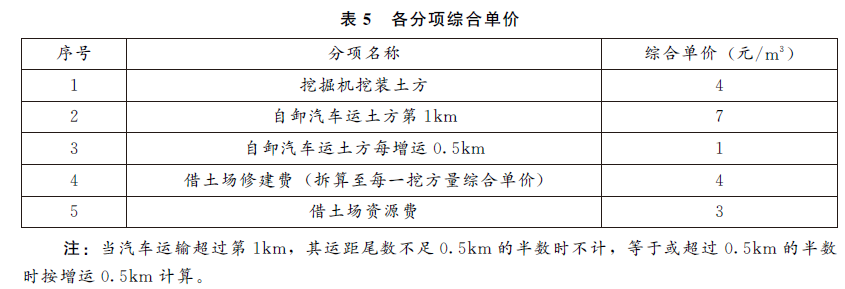

1.方案一的综合用单价: 4+7+1×19=30元/m³,
方案二的综合用单价: 4+7+1×2+4+7+1+4+3=32元/m³,
根据经济性选择的方案为方案一。

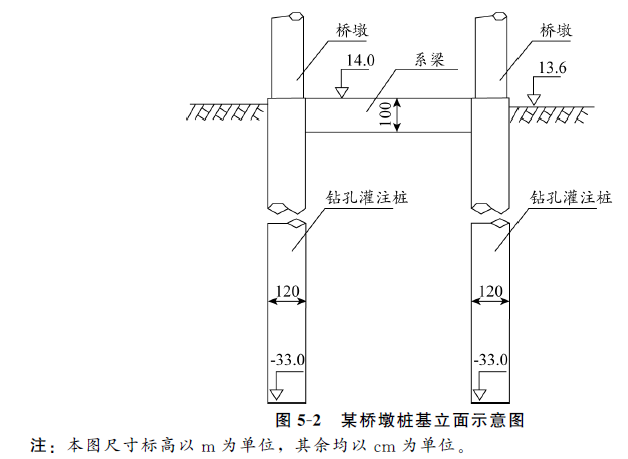

2.桥墩桩基单根灌注桩最终计量支付长度为:14-1+33+15=61m。
3.(1)错误。改正:将“并配备了3名专项安全生产管理人员”更改为“应配备专职安全生产管理人员至少5名,且按专业配备”。
(2)正确。
4.(1)工期延长的天数为: 12+(15×20/2+15/3) /24-8=10.5d。
(2)除税金外可索赔窝工费: 8×12×80+1000×12=19680元。除税金外可索赔用工费: 10×100×(1+20%) =1200元。
5.钻孔灌注桩质量检验应补充的实测项目有:钻孔倾斜度、桩身完整性。
6.(1)A方法的名称为:钻取芯样。
(2)事件4中的一些工作反映的是隐藏工程“三检制”中的自检工作。
(3)还缺少的工作为: 互检和专检(或交接检)两检工作。
第309题
在钻孔灌注桩施工中,埋设护筒的主要作用包括( )。
A.提高桩基承载力
B.保护孔口地面
C.钻头导向
D.防止坍孔
E.固定桩孔位置
参考答案:BCDE
解析:
【内容考查】此题考查钻孔灌注桩施工。
【选项分析】埋设护筒:护筒能稳定孔壁、防止坍孔,还有隔离地表水、保护孔口地面、固定桩孔位置和起到钻头导向作用等。
第310题
钻孔灌注桩施工中,适用于淤泥质土钻孔的钻机是( )。
A.冲抓钻机
B.螺旋钻机
C.冲击钻机
D.旋挖钻机
参考答案:D
解析:
【内容考查】钻孔灌注桩。
【选项分析】旋挖钻机一般适用黏土、粉土、砂土、淤泥质土、人工回填土及含有部分卵石、碎石的地层。
冲击钻孔:冲击钻成孔灌注桩适用于黄土、黏性土或粉质黏土和人工杂填土层,特别适合于在有孤石的砂砾石层、漂石层、硬土层、岩层中使用。
冲抓钻机:黏性土、粉土、砂土、填土、碎石土及风化岩层。
螺旋钻孔:地下水位以上的黏性土、砂土及人工填土非密实的碎石类土、强风化岩。
第311题
钻孔灌注桩施工中,钻孔至设计孔深后,其紧后工序是( )。
A.下放导管
B.清孔
C.钢筋笼制作及安放
D.灌注水下混凝土
参考答案:B
解析:
【内容考查】本题考查的是钻孔灌注桩施工。
【选项分析】钻孔深度达到设计高程后,应对孔径、孔深和孔的倾斜度进行检验,符合要求后方可清孔。
第312题
桥梁基础采用钻孔灌注桩时,护壁泥浆是从上向下流动,孔壁坍塌的可能性较大,这种钻孔方法称为( )。
A.冲击钻孔法
B.正循环回转钻孔法
C.反循环回转钻孔法
D.旋挖钻机钻孔法
参考答案:C
解析:
反循环回转钻孔:泥浆是从上向下流动,孔壁坍塌的可能性较正循环法的大,为此需用较高质量的泥浆。
参考答案:见解析
解析:

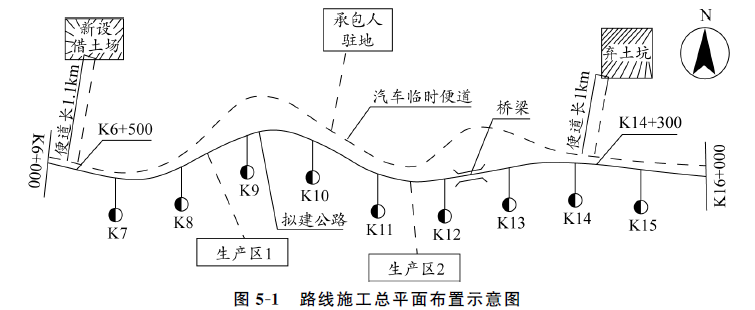

1.(1)需要编制的专项施工方案:水中钻孔桩施工专项施工方案、围堰专项施工方案、水下灌注混凝土专项施工方案、围堰排水专项施工方案、大型临时工程施工方案、水上作业平台专项施工方案、起重吊装专项施工方案。
(2)A为各部门负责人;B为全体技术人员。(A、B内容可互换)
2.因人工挖孔桩作业条件差、劳动强度大、安全隐患大,属于的淘汰类型是限制。(淘汰类型:禁止、限制)
3.C为水密承压试验。D为接头抗拉试验。(C、D内容可互换)
4.(1)也可以采用迅速提出导管,用高压水冲掉堵管混凝土后,重新放入导管浇筑混凝土。或者拔插抖动导管的方法疏通导管,但要注意不能将导管口拔出混凝土面。或者在导管上固定附着式振捣器进行振动来疏通导管内的混凝土。
(2)钻孔灌注桩混凝土的坍落度要求在16~22cm,而事件三的混凝土坍落度为26cm,坍落度过大,混凝土和易性差、离析,导致堵管。
5.(1)L的技术要求:围堰内侧距承台边缘的净距宜不小于1m。

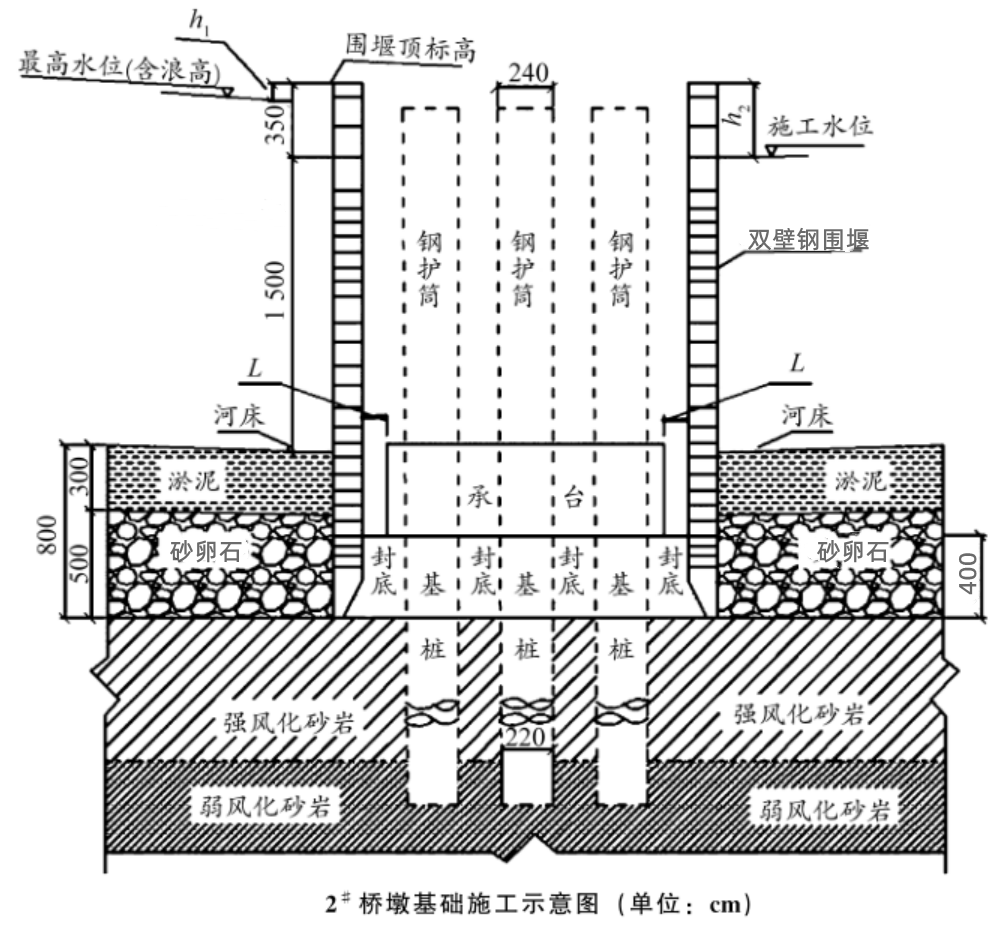

h1围堰顶面高程要高出施工期间最高水位(包括浪高)0.5~0.7m。
(2)围堰渗漏的原因:钢围堰在灌注封底混凝土之前,还应将桩身和堰壁上附着的泥浆冲洗干净,经检验合格后方可浇筑封底混凝土。
(3)封底混凝土厚度计算重点还应考虑浮力及封底混凝土自身强度的原因。
第314题
钻孔灌注桩施工中钢护筒的作用是( )。
A.增强桩体强度
B.隔离地表水
C.稳定孔壁
D.钻头导向
E.保护孔口地面
参考答案:BCDE
解析:
【内容考查】本题考查钻孔灌注桩。
【选项分析】护筒能稳定孔壁、防止坍孔,还有隔离地表水、保护孔口地面、固定桩孔位置和起到钻头导向作用等。
第315题
关于挖孔桩基础施工要求的说法,正确的是( )。
A.孔深大于10m时或空气质量不符合要求时,孔内作业必须采取机械强制通风措施
B.相邻两孔中,一孔进行浇筑混凝土作业时,另一孔的挖孔人员应降低作业强度
C.人工挖孔最深不得超过20m
D.孔内有岩层需要爆破时,应采取深孔爆破法
参考答案:A
解析:
【内容考查】本题考查的是挖孔桩。
【选项分析】孔深大于10m时或空气质量不符合要求时,孔内作业必须采取机械强制通风措施。挖孔施工时相邻两桩孔不得同时开挖,宜间隔交错跳挖。人工挖孔桩孔深不宜超过15m。桩孔内遇岩层需爆破作业时,应进行爆破的专门设计,且宜采用浅眼松动爆破法。
第316题
关于人工挖孔桩安全控制要求的说法,错误的是( )。
A.同排桩应采用跳槽开挖方法
B.挖孔作业前,应详细了解地质、地下水文等情况
C.孔内爆破宜采用深眼松动爆破
D.孔口处应设置护圈,且护圈应高出地面0.3m
参考答案:C
解析:
【内容考查】本题考查的是挖孔桩。
【选项分析】孔内爆破作业应专门设计,采用浅眼松动爆破法,并应严格控制炸药用量,炮眼附近孔壁应加强防护或支护。
第317题
关于挖孔桩施工的技术要求,正确的是( )。
A.挖孔施工时相邻两桩孔宜同时开挖
B.桩孔必须挖一节,浇筑一节护壁
C.孔深大于15m时,必须采取机械强制通风措施
D.护壁模板应在混凝土强度达到3MPa后拆除
参考答案:B
解析:
【内容考查】本题考查的是挖孔灌注桩。
【选项分析】挖孔施工时相邻两桩孔不得同时开挖,宜间隔交错跳挖。孔深大于10m时,必须采取机械强制通风措施。
护壁模板应在混凝土强度达到5MPa以上后拆除。
第318题
关于人工挖孔桩,说法错误的是( )。
A.适用于在无地下水或有少量地下水,且较密实的土层或风化岩层中
B.人工挖孔桩的孔径(不含孔壁)不得小于1.2m
C.桩径大于1.5m时混凝土护壁的强度应不小于C25
D.挖孔作业时必须挖一节浇筑一节护壁,护壁的节段高度不得超过1m
参考答案:C
解析:
【内容考查】此题考查的是人工挖孔桩施工规定。

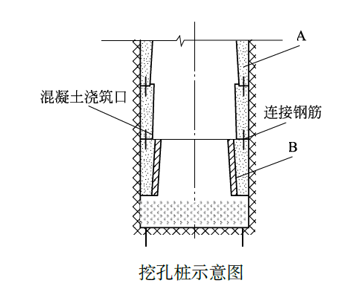

【选项分析】在无地下水或有少量地下水,且较密实的土层或风化岩层中,或无法采用机械成孔或机械成孔非常困难且水文、地质条件允许的地区,可采用人工挖孔施工。桩径或最小边宽度小于1200mm时不得采用人工挖孔施工。采用混凝土护壁支护的桩孔,护壁混凝土的强度等级,当桩径小于或等于1.5m时应不小于C25,桩径大于1.5m时应不小于C30。挖孔作业时必须挖一节浇筑一节护壁,护壁的节段高度必须按专项施工方案执行,且不得超过1m。
参考答案:见解析
解析:
1.错误之处:以桩位中心为圆心,以桩身半径画出上部圆周,并撒石灰线作为桩孔开挖尺寸线。
改正:以桩位中心为圆心,以桩身半径加护壁厚度为半径作为桩孔开挖尺寸线。
2.原因是防止地表水流入孔内。
3.A是护壁,B是模板。
4.采用双控,即以张拉力控制为主,以钢束的实际伸长量进行校核。
5.施工单位应对断丝钢束卸荷、退锚、换钢束,重新张拉至设计应力值。
第320题
关于桥梁挖孔桩基础施工的方法,正确的有( )。
A.施工现场应配备气体浓度检测仪器
B.孔深超过15m的桩孔作业人员连续作业不得超过2h
C.孔深15m时作业人员可利用卷扬机上下桩孔
D.进入桩孔前应先通风10min以上
E.岩溶和采空区不宜采用挖孔桩施工
参考答案:ABE
解析:
【内容考查】本题考查的是挖孔桩施工。
【选项分析】施工现场应配备气体浓度检测仪器,进入桩孔前应先通风15min以上。孔深超过15m的桩孔内应配备有效的通信器材,作业人员在孔内连续作业不得超过2h。作业人员不得利用卷扬机上下桩孔。岩溶地区和采空区不宜采用人工挖孔施工。
