参考答案:见解析
解析:
1.预付备料款的起扣点=14250-2800/55%=9159.09万元
2.事件二中,连续降雨致停工6 天,造成人员窝工损失2.2 万元,工期和费用索赔不成立。
理由:因为施工正值雨季,是一个有经验的承包商应该能够预测到风险,应该由承包商承担。
罕见特大暴雨,造成停工2 天,人员窝工损失1.4 万元,工期索赔成立,费用索赔不成立。
理由:罕见特大暴雨属于不可抗力,工期可以顺延,费用由承包商自己承担。

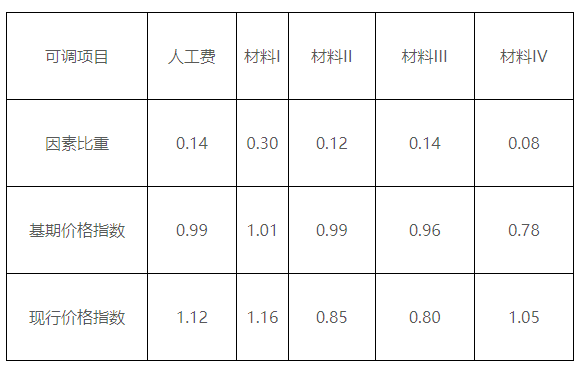

3.事件五,经调整后的实际结算价款应为:
=14250×(0.2+0.15×1.12/0.99+0.30×1.16/1.01+0.12×0.85/0.99+1.15×0.80/0.96+0.08×1.05/0.78)=14962.13 万元
参考答案:见解析
解析:

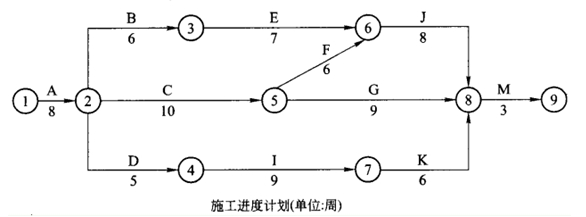

(1)该工程计划工期为35周;
工作法表示的关键线路为:A→C→F→J→M 。
(2)各事件索赔原则如下:
事件一:工期、费用索赔均不成立;
理由:乙方为了保证工程质量而采取的措施,属乙方施工技术措施,故索赔不成立。
事件二:工期、费用索赔均不成立;
理由:再次剥离检查,如合格,则工期、费用损失由甲方承担;如不合格,则工期、费用均由乙方承担。
事件三:工期索赔不成立,费用索赔均成立;
理由:设计图纸错误导致的工期延误及费用损失,属业主责任。但I工作在非关键线路上,虽延误3周,但对总工期无影响,故工期索赔不成立。
乙方可获得的费用索赔为3万元。
事件四:工期、费用索赔均不成立;
理由:G工作为甲指定分包项目,既然为分包,既与乙方签订分包合同,乙方对其负有总包责任。事件五的索赔应为乙方向分包方提出的索赔,而不是乙方向甲方提出索赔。
第483题
暴雨原因使得施工单位设备维修要5天,造成停工5天,下列分析正确的是( )。
A.可以索赔工期5天
B.工期不可以索赔
C.可以索赔设备维修费
D.工期和费用都可以索赔
参考答案:B
解析:
【内容考查】本题考查的是索赔。
【选项分析】施工单位设备维修致使停工5天,由施工单位自己负责,所以工期不能顺延。
【名师点拨】要注意罕见的暴雨是可以索赔的。题目说的是暴雨,所以不可以索赔。
第484题
《建设工程施工合同(示范文本)》中关于承包人索赔程序包括( )。
A.索赔事件发生后28d内,承包人向工程师发出索赔意向通知
B.工程师收到索赔报告和有关资料后14d内予以答复,否则视为认可该项索赔
C.发出索赔意向通知后28d内,承包人向工程师提出延长工期和(或)补偿经济损失的索赔报告及有关资料
D.索赔事件持续进行时,承包人阶段性发出索赔意向,在索赔事件终了后28d内,向工程师送交索赔有关资料和最终索赔报告
E.工程师在收到承包人送交的索赔报告和有关资料后,可以要求承包人进一步补充索赔理由和证据
参考答案:ACDE
解析:
【内容考查】本题考查的是合同价款的调整
【选项分析】工程师收到索赔报告和有关资料后28d内予以答复,否则视为认可该项索赔。
A.2500
B.3500
C.4260
D.6100
参考答案:D
解析:
【内容考查】本题考查的是索赔
【选项分析】人工停工损失费和工作效率降低的损失费按窝工费计算。因窝工引起的设备费索赔,当施工机械属于施工企业自有时,按照机械折旧费计算索赔费用;当施工机械是施工企业从外部租赁时,索赔费用的标准按照设备租赁费计算。则承包人可以向发包人索赔的费用=10×250+3×800+3×400=6100(元)。
第486题

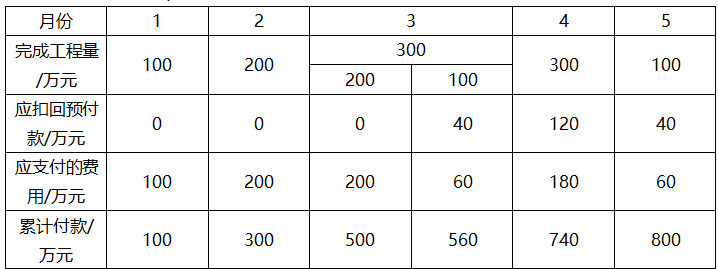

某项目合同价1000万元,预付比例为20%,主要材料所占比例为40%。各月完成工程量情况见下表,不考虑其他任何扣款,下列分析不正确的是( )。
A.预付款=1000×20%=200 (万元)
B.起扣点=1000-200/40%=500 (万元)
C.预付款从第3个月开始扣回
D.第3个月应扣回预付款为120万元
参考答案:D
解析:
【内容考查】本题考查的是工程价款的计算。
【选项分析】按月支付的费用见下表。
第487题
工程预付款支付时间的说法,正确的是( )。
A.在具备施工的前提下,约定开工日期前15d内
B.约定开工10d内
C.在开工通知载明的开工日期7d前
D.在具备施工的前提下,双方签订合同后10d内
参考答案:C
解析:
【内容考查】本题考查的是工程预付款和进度款的计算
【选项分析】预付款的预付时间应不迟于约定的开工日期前7天。发包人没有按时支付预付款的,承包人可催告发包人支付;发包人在付款期满后的7天内仍未支付的,承包人可在付款期满后的第8天起暂停施工。发包人应承担由此增加的费用和(或)延误的工期,并向承包人支付合理利润。
参考答案:见解析
解析:
1.施工总承包通常包括土建、电气、给排水、采暖、消防、燃气、机电安装、园林景观及室外管网等全部或部分。
2.预付备料款:(12500-1000)*25%=2875.00万元
起扣点:(12500-1000)-(2875.00/70%)=7392.86万元
3.项目资金管理原则:统一管理、分级负责;归口协调、流程管控;资金集中、预算控制;以收定支、集中调剂。
【该知识点已删除】
4.工地总成本增加:9500-9200=300.00万元
公司管理费增加:300.00*10%=30.00万元
利润增加:(300+30)*5%=16.50万元
工地总成本索赔300.00万元,公司管理费索赔30.00万元,利润索赔16.50万元,共索赔346.50万元。
5.项目施工机械设备的供应渠道有企业自有设备调配、市场租赁设备、专门购置机械设备、专业分包队伍自带设备。
机械设备使用成本费用中固定费用有折旧费、大修理费、机械管理费、投资应付利息、固定资产占用费等,租赁机械的固定费用是要按期交纳的租金。
6.(1)3.5万元不成立;
(2)25万元成立;
(3)12万元成立;
(4)8万元成立;
(5)1.5万元不成立。
A.1020
B.1030
C.1040
D.1050
参考答案:C
解析:
【内容考查】本题考查的是竣工结算确定与调整
【选项分析】因为该工程固定要素的系数为0.2,所以可调部分的系数为0.8,又由于钢材费用占调值部分的50%,则钢材费用的系数应为0.40:根据公式得工程实际价款为:1000×[0.2+0.8×50%×(1+10%)+0.8×50%×1]=1040万元。
参考答案:见解析

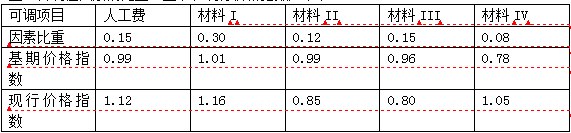

解析:
1.预付备料款的起扣点=14250-2800/55%=9159.09 万元
三同步原则:形象进度、产值统计、成本归集。
2.项目安全员还应对塔吊的动臂变幅限制器、行走限位器、吊钩高度限制器以及各种行程限位开关等装置进行检查。
不妥之处:当起吊物重量超过塔吊承载值(额定起重量)的90%时,起吊前应先进行试吊,即将空调机调离地面10cm后停止离开。
正确做法:在起吊荷载达到塔吊额定起重量的90%及以上时,应先将重物吊离地面200〜500mm,然后进行下列检查:机械状况、制动性能、物件绑扎情况等,确认安全后方可继续起吊。
3.除了事件三中所述的检查内容外,施工安全检查还应该检查的内容:安全防护、设备设施、教育培训、操作行为、劳动防护用品使用和伤亡事故处理。
4.不妥之处一:工人宿舍室内净高2.3m,封闭式窗户,每个房间住20个工人
正确做法:现场的施工区域应与办公、生活区划分清晰,并应采取相应的隔离防护措施。宿舍必须设置可开启式外窗,床铺不得超过2层,通道宽摩不得小于0.9m。宿舍室内净高不得小于2.5m,住宿人员人均面积不得小于2.5m2,且每间宿舍居住人员不得超过16人。
不妥之处二:现场设置一个出入口,出入口设置办公用房。
正确做法:施工现场宜设置两个以上大门,办公用房宜设在工地入口处。
不妥之处三:场地附近设置3.8m宽环形载重单车主干道(兼消防车道)。
正确做法:施工现场的主要道路应进行硬化处理,主干道应有排水措施。消防车道宽度不小于4m。
裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施。施工现场土方作业应采取防止扬尘措施。
5.事件五,建设单位对隐蔽工程有异议,要求复验,施工单位不予同意,施工单位的做法不正确。理由:建设单位对隐蔽工程有权要求复验。
经现场复验后检验质量满足要求,施工单位要求补偿由此增加的费用,建设单位予以拒绝,建设单位的做法不正确。理由:经现场复验后检验质量满足要求,复验增加的费用由建设单位承担,如果造成工期损失的工期应该予以顺延。
6.事件六,经调整后的实际结算价款=14250×{0.2+0.8(0.14×1.12/0.99+0.30×1.16/1.01+0.12×0.85/0.99+0.14×0.80/0.96+0.08×1.05/0.78+0.22)}=14823.73万元。
第491题
工程竣工结算的调整方法有( )。
A.工程造价指数调整法
B.实际价格法
C.现场调查法
D.专家调查法
E.调价系数法
参考答案:ABE
解析:
工程竣工结算的调整方法有:工程造价指数调整法、实际价格法、调价系数法。
第492题
下列流水施工参数中,不属于时间参数的是( )。
A.流水节拍
B.流水步距
C.工期
D.流水强度
参考答案:D
解析:
【内容考查】本题考查的是时间参数。
【选项分析】时间参数指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。

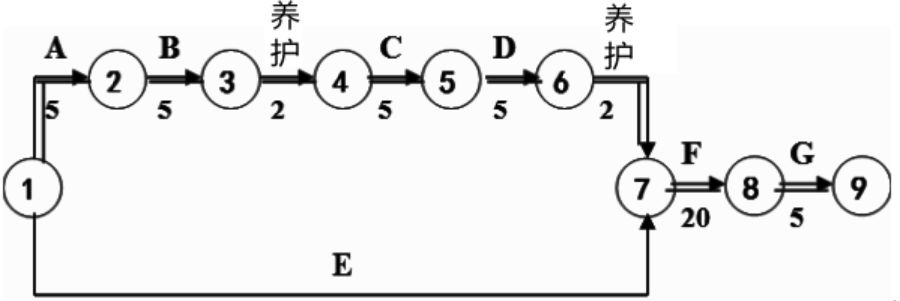

参考答案:见解析
解析:
1.

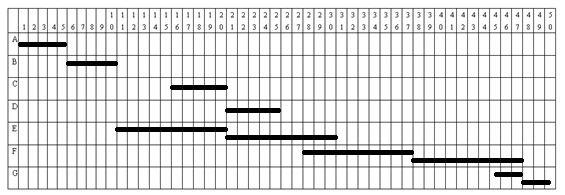

2. 考虑事件一、二的影响,总工期55天

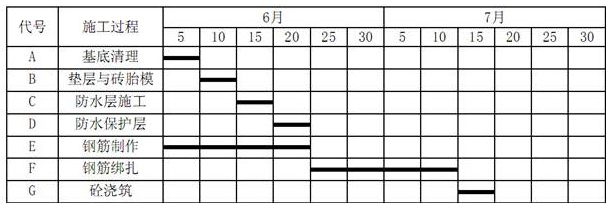

如果钢筋制作,钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期最短变为49.5天,能满足原合同约定50天工期。横道图如下:
3.劳动力投入量:2700/(15 × 4.5)=40 人
编制劳动力需要量计划时,需要考虑:工程量、劳动力投入量、持续时间、班次、劳动效率、每班工作时间。
4.专业分包:防水工程,地基基础工程;
劳务分包:钢筋制作,钢筋绑扎,模板工程,混凝土浇筑,垫层和胎膜。
【名师点拨】此题较难理解。事件初,工期为45天,加上养护时间后为49天。发生事件1和事件2后,关键线路也发生了改变,此时工期为55天。压缩工期后,钢筋制作、绑扎和砼浇筑分别由两个流水段组织施工,钢筋制作由于业主的原因,第11天才开始施工,持续20天,两个流水段分别为10天。钢筋绑扎最早要在防水保护层施工完毕后进行,持续20天,两个流水段分别为10天。砼浇筑的第二个流水段要在钢筋绑扎全部完成后开始进行,进行2.5天,第一个流水段可以在第二个流水段开始施工前2.5天进行,这样计算出来就是49.5天的工期。
参考答案:见解析
解析:
1.工程施工组织实施的方式分种:依次施工、平行施工、流水施工。
工艺参数:施工过程、流水强度。
时间参数:流水节拍、流水步距、工期。
2.(1)布置仓库堆场、布置加工厂、布置场内临时运输道路。
(2)布置施工升降机时,应考虑地基承载力、地基平整度、周边排水导轨架的附墙位置和距离楼层平台通道出入口防护以及升降机周边的防护围栏等。

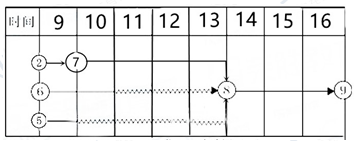

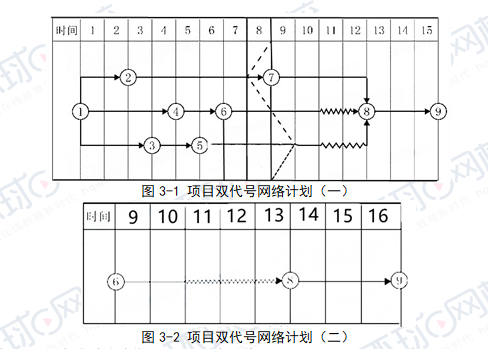

3.②→⑦进度延误一个月;⑥→⑧进度正常;⑤→⑧进度提前1个月。
4.
5.(1)主体结构验收实体还需具备的条件:
①墙面上的孔洞按规定镶堵密实,并作隐蔽工程验收记录;
②楼层标高控线应清楚弹出墨线,并做醒目标志;
③主体分部工程验收前,可完成样板间或样板单元的室内粉刷。
(2)还需参加的人员:施工单位项目负责人、施工单位技术、质量部门负责人。
第495题
下列流水施工参数中,属于空间参数的是( )。
A.施工过程和流水强度
B.工作面和流水步距
C.施工段和工作面
D.流水强度和流水段
参考答案:C
解析:
【内容考查】本题考查的是流水施工参数。
【选项分析】流水施工参数包括工艺参数、空间参数和时间参数。
工艺参数包括施工过程和流水强度;空间参数包括施工段和工作面;
时间参数包括流水节拍、流水步距和流水施工工期。
因此,选项C正确。
第496题
某建筑群共有6个单元,各单元的施工过程和施工时间见表,采用成倍节拍流水施工,试计算工期为( )。
A.24
B.21
C.57
D.54
参考答案:C
解析:
一、根据题意
施工段数m=6
流水节拍分别为t垫=9d,t基础=15d,t砌墙=12d,t回填土=6d
二、确定流水步距
9、15、12、6之间的最大公约数是3,故K=3d。
三、确定各施工过程需要的作业队组数
垫层b1=9/3=3;
混凝土基础b2=15/3=5;
砌墙b3=12/3=4 ;
回填土b4=6/3=2。
故专业队总数N=3+5+4+2=14
流水施工工期T=(m+N-1)×K=(6+14-1)×3=57d。
第497题
某分项工程实物工程量为1500平方米,该分项工程人工时间定额为0.1工日/平方米,计划每天安排2班,每班5人完成该分项工程,则在组织流水施工时其流水节拍为( )d。
A.15
B.30
C.75
D.150
参考答案:A
解析:
【内容考查】本题考查的是流水施工应用的时间参数计算
【选项分析】工程量为1500平方米,施工作业人数为10人,工日产量为10/0.1= 100平方米,则流水节拍为:1500/100= 15d。
第498题
下列参数中,属于流水施工参数的有( )。
A.技术参数
B.空间参数
C.工艺参数
D.设计参数
E.时间参数
参考答案:BCE
解析:
【内容考查】本题考查的是流水施工参数。
【选项分析】流水施工参数包括:工艺参数、空间参数、时间参数。
第499题
下列属于流水施工时间参数的有( )。
A.施工工期
B.流水段数
C.流水节拍
D.流水步距
E.施工过程数
参考答案:ACD
解析:
【内容考查】本题考查的是流水施工时间参数。
【选项分析】流水施工的时间参数指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。
参考答案:见解析

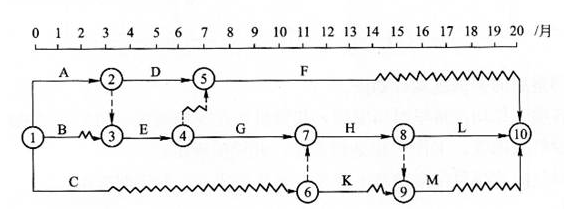

解析:
(1)由网络图可知,B工作自由时差为l月,C工作自由时差为8月,H工作在关键线路上,总时差为0月。在不影响总工期和工作间工艺关系的前提下,B工作和C工作的开始时间均应后延,B工作以不影响E工作正常开始为准,即1月末开始施工,其次开始C工作,然后间断施工,待G工作施工完毕后,再开始H工作的施工。
施工顺序为:B→C→H 。
该专业施工队从进场到出场最短需要时间为:14个月,其中间断时间为5个月。

(2)工作G、H、L为无节奏流水施工,按最大差法计算其流水施工工期:
1)各施工过程流水节拍的累加数列:
工作G:25;
工作H: 24;
工作L: 25。
2)错位相减,取最大值得流水步距:3、2
3)G、H、L三项工作的流水施工工期为:(2+3)+(3+2)=10月。
4)此时,线路G→H→L。工期缩减至10个月;工作F线路自由时差为6个月,压缩4个月后仍不会成为关键线路;线路G→H→M工期相应缩减至:3+(2+2)+2 =9个月,也不会成为关键线路,故此时的关键线路仍为G→H→L,整个工程总工期为10+10=20个月,可满足业主提出的按原计划日期竣工的要求。
