A.22天
B.22周
C.24天
D.24周
参考答案:D
解析:

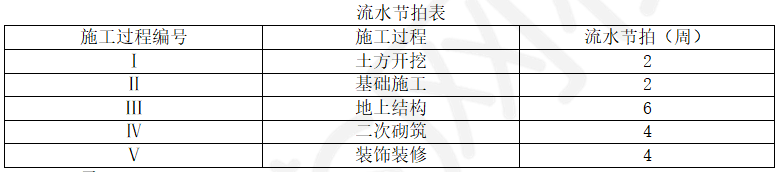

【内容考查】本题考查的是成倍流水节拍的计算
【选项分析】如采用成倍节拍流水施工,则应增加相应的专业队。
流水步距:K=min(2,2,6,4,4)=2周。
确定专业队数:
bⅠ=2/2=1队
bⅡ=2/2=1队
bⅢ=6/2=3队
bⅣ=4/2=2队
bⅤ=4/2=2队
故:专业队总数N=1+1+3+2+2=9。流水施工工期:T=(M+N-1)K+G=(3+9-1)×2+2=24周。
A.24
B.25
C.26
D.27
参考答案:C
解析:
【内容考查】本题考查的是流水施工的应用
【选项分析】等节奏流水施工工期计算公式:T=(M+n-1)×t+∑G-∑C,代入数据得,T=(5+4-1)×3+3-1=26d。
第503题
关于流水施工组织方式的说法,正确的有( )。
A.平行施工
B.依次施工
C.等节奏施工
D.异节奏施工
E.无节奏施工
参考答案:CDE
解析:
【内容考查】本题考查的是流水施工的基本组织形式。
【选项分析】在流水施工中,根据流水节拍的特征将流水施工进行分类:
1.无节奏流水施工。
2.等节奏流水施工。
3.异节奏流水施工。
第504题
下列流水施工的基本组织形式中,其专业工作队数大于施工过程数的是( )。
A.等节奏流水施工
B.异步距异节奏流水施工
C.等步距异节奏流水施工
D.无节奏流水施工
参考答案:C
解析:
【内容考查】本题考查的是流水施工的基本组织形式
【选项分析】等步距异节奏流水施工特点:(1)同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,其值为倍数关系;(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;(3)专业工作队数大于施工过程数,部分或全部施工过程按倍数增加相应专业工作队;(4)各个专业工作队在施工段上能够连续作业,施工段间没有间隔时间。
参考答案:见解析
解析:
1.事件一宜采用等节奏流水施工来组织。
还有异节奏流水施工(成倍节拍流水施工)和无节奏流水施工两种形式。

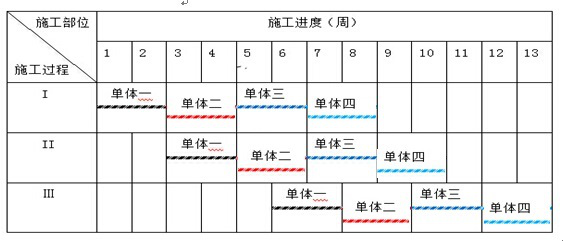

2. (1)m =4,n =3,t =2,G=1;
(2)K =t =2(流水步距=流水节拍)
(3)工期T=(m+n-1)×k+G=(4+3-1)×2+1=13周。
3. 事件二中
A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位合法,因为装修和幕墙工程不属于主体结构可以分包;
B施工单位将其承包范围内的幕墙工程分包给C施工单位不合法,因为分包工程不能再分包;
B施工单位将油漆劳务作业分包给D施工单位合法,因为分包工程允许劳务再分包。
4. 事件三中
B施工单位向A施工单位提出索赔合理。A施工单位认为B施工单位应直接向建设单位提出索赔不合理,因为B施工单位只与A施工单位有合同关系,与建设单位没有合同关系。
B施工单位直接向建设单位提出索赔不合理,B单位与建设单位之间没有合同关系;建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理接收手续,因油漆不合格而返工的损失由A施工单位承担,建设单位拒绝受理索赔不合理,A施工单位进行了验证不能免除建设单位购买材料的质量责任。
【名师点拨】流水是每年考试的重点,必须掌握。
第506题
属于异节奏流水施工特点的是( )。
A.流水步距等于流水节拍
B.专业工作队数目大于施工过程数目
C.所有施工过程在各施工段上的流水节拍均相等
D.各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间。
参考答案:D
解析:
【内容考查】本题考查的是异节奏流水施工特点。
【选项分析】等步距异节奏流水步距等于各流水节拍的最大公约数,异步距异节奏流水施工相邻施工过程之间的流水步距不尽相同;
等步距异节奏流水施工专业工作队数目大于施工过程数目;异步距异节奏流水施工专业队数等于施工过程数;
同一施工过程在各施工段上的流水节拍相等;
各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间。
第507题
组织等节奏流水施工的前提条件是( )。
A.各施工段的工期相等
B.各施工段的施工过程数相等
C.各施工过程施工队人数相等
D.各施工过程在各段的持续时间相等
参考答案:D
解析:
【内容考查】本题考查的是等节奏流水施工。
【选项分析】各施工过程在各流水段上的持续时间均相等,这是等节奏流水施工的条件,也是最大的特点。
【名师点拨】注意区分流水施工各组织形式的特点。
序号 | 施工过程(1、2、3、4) | ||||
流水节拍(月) | 基础 | 主体结构 | 二次砌筑 | 装饰装修 | |
1 | 单体Ⅰ | 2 | 5 | 2 | 3 |
2 | 单体Ⅱ | 4 | 3 | 2 | 2 |
3 | 单体Ⅲ | 2 | 3 | 3 | 4 |
问题
(1)三个单体施工先后顺序没有其他条件限制,请找出总工期最短时其施工先后顺序。
(2)按此方案绘制流水施工进度计划。
参考答案:见解析
解析:
(1)可能的施工顺序有:Ⅰ→Ⅱ→Ⅲ;Ⅰ→Ⅲ→Ⅱ;Ⅱ→Ⅰ→Ⅲ;Ⅱ→Ⅲ→Ⅰ;Ⅲ→Ⅰ→Ⅱ;Ⅲ→Ⅱ→Ⅰ等6种可能情况。
计算每一种可能情况的工期:
1)顺序一:Ⅰ→Ⅱ→Ⅲ;
K1,2 =2;K2,3 =7;K3,4=2;则工期T1=(3+2+4)+2+7+2=20月。
2)顺序二:Ⅰ→Ⅲ→Ⅱ;
K1.2=2;K2,3=6;K3,4=2;则工期T1=(3+4+2)+2+6+2=19月。
3)顺序三:Ⅱ→Ⅰ→Ⅲ;
K1.2=4;K2,3 =7;K3,4=2;则工期T1=(2+3+4)+4+7+2=22月。
4)顺序四:Ⅱ→Ⅲ→Ⅰ;
K1.2=4;K2,3=6;K3,4=3;则工期T1=(2+4+3)+4+6+3=22月。
5)顺序五:Ⅲ→Ⅰ→Ⅱ;
K1,2 =2;K2,3 =6;K3,4=3;则工期Tl=(4+3+2)+2+6+3=20月。
6)顺序六:Ⅲ→Ⅱ→Ⅰ;
K1,2=3;K2,3 =6;K3,4=3;则工期T1 =(4+2+3)+3+6+3=21月。
由此可见,总工期19个月时工期最短,其施工先后顺序为:Ⅰ→Ⅲ→Ⅱ

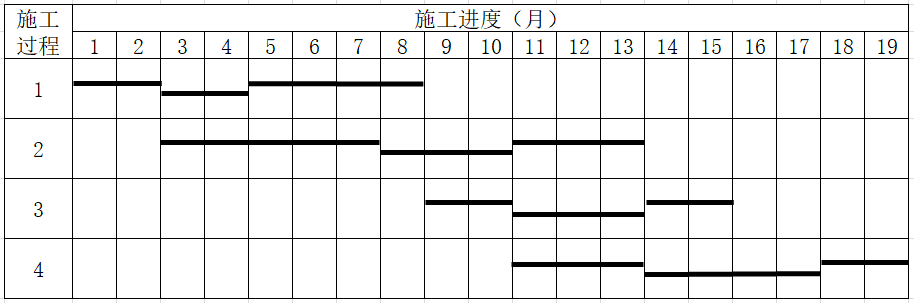

(2)绘制流水施工进度计划如下:
【名师点拨】掌握“累加数列错位相减取大差法”,计算无节奏流水施工的流水步距及工期。
第509题
在某安装工程网络计划中,已知工作F的自由时差为3d。如果在该网络计划的执行过程中发现工作F的持续时间延长了2d,而其他工作正常进展,则此时工作F( )。
A.不会使总工期延长
B.不影响其后续工作的正常进行
C.总时差和自由时差各减少2d
D.自由时差不变,总时差减少2d
E.总时差不变,自由时差减少2d
参考答案:ABC
解析:
【内容考查】本题考查的是网络计划时差、关键工作与关键线路
【选项分析】本题中工作F的持续时间延长2d,小于自由时差。
参考答案:见解析
解析:

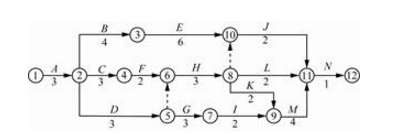

1.(本题3分)施工总承包单位提交的施工总进度计划的工期是18个月(1分)。
该工程总进度计划的关键线路为1→2→4→6→8→9→11→12(2分)。
2.(本题4分)事件1中,施工总承包单位选择土方施工机械的依据还应有:开挖深度、地质、地下水情况、土方量、运距、工期要求。
3.(本题7分)根据《建筑工程施工质量验收统一标准》(GB50300),事件2中施工总承包单位项目经理组织基础工程验收不妥当。
理由:应由总监理工程师组织基础工程验收(2分)。
本工程地基基础分部工程验收还应包括的人员:总监理工程师、建设单位项目负责人、设计单位项目负责人、勘察单位项目负责人、施工单位技术负责人等(5分)。
4.(本题6分)事件3中,施工总承包单位的三项索赔是否成立的判断理由。
(1)施工机械停工损失费13000元的索赔成立。理由:由设计变更引起的,应由建设单位承担责任(2分)。
(2)施工机械操作人员窝工费2000元的索赔不成立。理由:施工机械操作人员窝工费已包括在施工机械停工损失费中(2分)。
(3)延期2个月的工期索赔不成立。理由:工作B有2个月的总时差,延长2个月不会影响总工期(2分)。
参考答案:见解析
解析:
【参考答案】
1.该建设项目初始施工进度计划的关键工作有A、B、G、I、J。
计划工期=3+3+3+5+3=17个月。

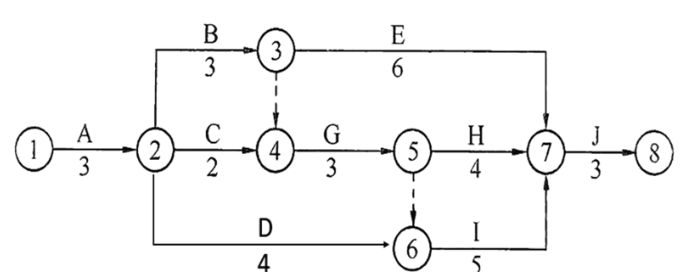

2.计算线路的总时差=计划工期-通过该线路的持续时间之和的最大值
工作C的总时差=17-(3+2+3+5+3)=1个月
工作E的总时差=17-(3+3+6+3)=2个月

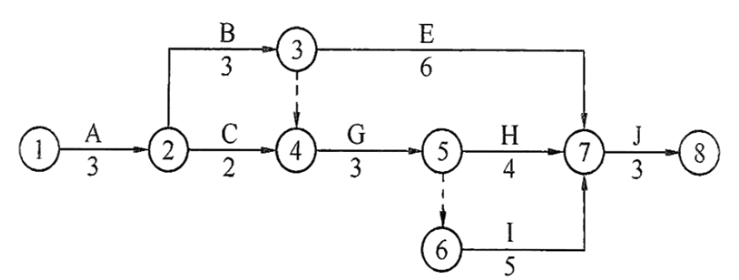

3.增加工作D后的施工进度计划如下图所示:
增加工作D后的施工进度计划图(单位:月)
此时的总工期=3+3+3+5+3=17个月。
4.工作G、D拖延对总工期的影响:
(1)工作G的拖延使总工期延长2个月。
理由:工作G位于关键线路上,它的拖延将延长总工期。
(2)工作D的拖延使总工期没有影响。
理由:工作D不在关键线路上,且工作D的总时差为17-(3+4+5+3)=2个月,因此D工作的拖延对总工期没有影响。
5.承包商施工进度计划调整的最优方案:各压缩I工作、J工作的持续时间1个月。
理由:调整方案包括三种:
第一种:压缩I工作的持续时间2个月,同时压缩H工作的持续时间1个月,其增加的费用为
2.5×2+2×1=7万元。
第二种:压缩J工作的持续时间2个月,其增加的费用为3×2=6万元。
第三种:各压缩I工作、J工作的持续时间1个月,其增加的费用为2.5×1+3×1=5.5万元。
由于第三种方案增加的费用最低,因此施工进度计划调整的最优方案是:
各压缩I工作、J工作的持续时间1个月。
第512题
某建设项目,经总监理工程师批准的双代号网络施工进度计划如下图所示(单位:月),则下列说法正确的是( )。
A.关键线路用工作表示,为A→B→D→H
B.图示施工进度计划的总工期为19个月
C.工作D的最早开始时间为第9个月末
D.工作G的总时差为2个月
参考答案:A
解析:

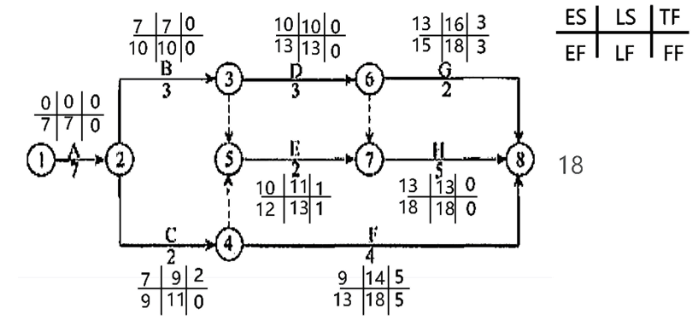

【内容考查】本题考查的是双代号网络图时间参数的计算
【选项分析】根据下图,可得该施工进度计划的总工期为18个月。关键线路用工作表示为A→B→D→H(用节点表示为①→②→③→⑥→⑦→⑧)。工作B和C都是工作D的紧前工作,B和C都完成后才能开始D,所以工作D的最早开始时间为第10月末(第11月初)。工作G的总时差为3个月。

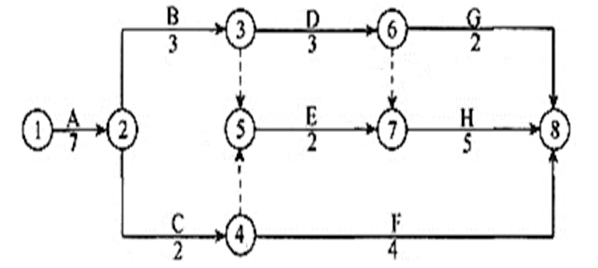

双代号网络施工进度计划图(单位:月)
参考答案:见解析
解析:
【参考解析】
1.(1)不妥之处一:施工进度总计划应在项目经理领导下编制。
正确做法:施工进度总计划应在总承包企业的总工程师领导下进行编制。
不妥之处二:社区活动中心开工后,由项目技术负责人组织专业工程师根据施工进度总计划编制社区活动中心进度计划
正确做法:应由项目经理组织,在项目技术负责人领导下进行编制。
不妥之处三:社区活动中心开工后,由项目技术负责人组织专业工程师根据施工进度总计划编制社区活动中心进度计划。
正确做法:社区活动中心开工前,应由项目经理组织,在项目技术负责人领导下进行编制。
(2)编制说明的内容还包括:假设条件,指标说明,实施重点和难点,风险估计及应对措施等。

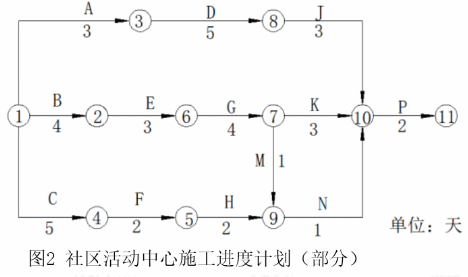

2.(1)变化的逻辑关系:④--→⑥,⑦--→⑧
(2)调整后的总工期4+3+4+3+2=16(天)
关键线路:B→E→G→J→P和B→E→G→K→P
3.当实际进度与计划进度发生偏差时,并没有影响实际进度,在分析原因的基础上应采取以下措施:
(1)制定保证总工期不突破的对策措施;
(2)调整相应的施工计划,并组织协调相应的配套设施和保障措施。
4.(1)主体结构混凝土子分部包括:模板,钢筋,混凝土,预应力,现浇结构,装配式结构等分项工程。
(2)混凝土结构实体检验项目包括混凝土强度、结构位置及尺寸偏差以及合同约定项目等。
第514题
单位工程进度计划在单位工程开工前,由( )组织,在项目技术负责人领导下进行编制。
A.项目经理
B.项目总工
C.总承包企业的总工程师
D.公司质量负责人
参考答案:A
解析:
【内容考查】本题考查的是单位工程施工进度计划的编制
【选项分析】单位工程进度计划在单位工程开工前,由项目经理组织,在项目技术负责人领导下进行编制。
第515题
当实际进度与计划进度发生偏差时,在分析原因的基础上应采取的措施包括( )。
A.制定完成计划的相应施工方案和保障措施
B.制定保证总工期不突破的对策措施
C.制定总工期突破后的补救措施
D.调整相应的施工计划,并组织协调相应的配套设施和保证措施
E.分解总目标,制定相应细部计划
参考答案:BCD
解析:
【内容考查】本题考查的是施工进度控制程序
【选项分析】当实际进度与计划进度发生偏差时,在分析原因的基础上应采取以下措施:1)制定保证总工期不突破的对策措施。2)制定总工期突破后的补救措施。3)调整相应的施工计划,并组织协调相应的配套设施和保证措施。
第516题
施工进度计划的检查方法主要有( )。
A.横道计划比较法
B.网络计划法
C.函询调查法
D.S形曲线法
E.实际进度前锋线法
参考答案:ABDE
解析:
【内容考查】本题考查的是进度计划的实施与监测。
【选项分析】施工进度计划实施监测的方法有:横道计划比较法,网络计划法,实际进度前锋线法,S形曲线法、香蕉型曲线比较法等。
参考答案:见解析
解析:
1. (1)项目部编制质量计划的做法不妥当。
项目质量计划应由项目经理组织编写,须报企业相关管理部门批准并得到发包方和监理方认可后实施。
(2)质量计划中管理记录还应包括:
①施工日记和专项施工记录;
②交底记录:
③上岗培训记录和岗位资格证明:
④图纸、变更设计接收和发放的有关记录。
2.分项工程划分的条件还有: 材料、施工工艺、设备类别等。
检验批划分的条件有:楼层、施工段。
3.外墙保温材料的复试项目有: 导热系数、密度、抗压强度或压缩强度。
粘结和增强材料的复试项目有: 粘结材料的粘结强度、增强网的力学性能、抗腐蚀性能等。
4. 割补法治理的工序:先用刀把鼓泡卷材割除,再进行基层处理:放出鼓泡内气体,擦干水分,清除旧胶结料,用喷灯把卷材内部吹干。再用喷灯烘烤旧卷材槎口并分层剥开,除去旧胶结料后,依次粘贴好旧卷材上面铺贴一层新卷材,(四周与旧卷材搭接不小于100m)。再依次粘贴旧卷材,周边压实刮平,重做保护层。
第518题
项目质量管理程序的第一步是( )。
A.收集分析质量信息并制定预防措施
B.编制项目质量计划
C.明确项目质量目标
D.实施项目质量计划
参考答案:C
解析:
【内容考查】本题考查的是项目质量计划管理
【选项分析】项目质量管理应遵循的程序:
(1)明确项目质量目标;
(2)编制项目质量计划;
(3)实施项目质量计划;
(4)监督检查项目质量计划的执行情况;
(5)收集、分析、反馈质量信息并制定预防和改进措施。
此知识点2023教材变动为以下内容:
项目质量管理应遵循下列程序:
明确项目质量目标;
建立项 目质量管理体系;
实施项目质量管理体系;
监督检查项目质量管理体系的执行情况;
收 集、分析、反馈质量信息并制定纠正措施
第519题
地下防水混凝土施工缝处混凝土松散,骨料集中,接槎明显,沿缝隙处渗漏水,造成该质量问题的原因包括( )。
A.填方土料不符合要求
B.在支模和绑钢筋的过程中,施工缝没有及时清除干净
C.钢筋过密,内外模板距离狭窄,混凝土浇捣困难
D.下料方法不当,骨料集中于施工缝处
E.接搓部位产生收缩裂缝
参考答案:BCDE
解析:
【内容考查】本题考查的是地下防水混凝土施工缝渗漏水
【选项分析】①在支模和绑钢筋的过程中,施工缝没有及时清除干净。
②在浇筑上层混凝土时,未按规定处理施工缝。
③钢筋过密,内外模板距离狭窄,混凝土浇捣困难。
④ 下料方法不当,骨料集中于施工缝处。
⑤接搓部位产生收缩裂缝。
第520题
造成混凝土结构表面收缩裂缝的原因包括( )。
A.原材料质量不合格,如骨料含泥量大
B.水泥或掺合料用量超过规范规定
C.混凝土水胶比、坍落度偏小,和易性差
D.混凝土水胶比、坍落度偏大,和易性差
E.混凝土浇筑振捣差,养护不及时或养护差
参考答案:ABDE
解析:
【内容考查】本题考查的是主体结构混凝土收缩裂缝
【选项分析】引起主体结构混凝土收缩裂缝的原因:原材料质量不合格,如骨料含泥量大。水泥或掺合料用量超过规范规定。混凝土水胶比、坍落度偏大,和易性差。混凝土浇筑振捣差,养护不及时或养护差。
