第541题
组织施工现场定期安全检查的是( )。
A.专业工程技术人员
B.项目安全总监
C.项目总工程师
D.项目经理
参考答案:D
解析:
【内容考查】本题考查的是定期安全检查要求
【选项分析】建筑施工企业应建立定期分级安全检查制度,定期安全检查属全面性和考核性的检查,建筑工程施工现场应至少每旬开展一次安全检查工作,施工现场的定期安全检查应由项目经理亲自组织。
参考答案:见解析
解析:
(1)建筑工程施工安全检查还应包括:
查设备设施、查教育培训、查操作行为、查劳动防护用品使用和查伤亡事故处理。
(2)建筑工程施工安全检查的主要形式还应包括:
经常性安全检查、季节性安全检查、节假日安全检查、开工、复工安全检查、专业性安全检查和设备设施安全验收检查等。
(3)建筑工程施工安全检查的要求还应包括:
1)认真、详细进行检查记录,特别是对隐患的记录必须具体,如隐患的部位、危险性程度及处理意见等。
2)检查中发现的隐患应该进行登记,并发出隐患整改通知书,引起整改单位的重视,并作为整改的备查依据。
3)尽可能系统、定量地做出检查结论,进行安全评价。
4)检查后应对隐患整改情况进行跟踪复查,查被检单位是否按“三定”原则(定人、定期限、定措施)落实整改,经复查整改合格后,进行销案。
(4)建筑工程施工安全检查方法还应包括:量、测、“运转试验”。
(5)汇总表中各项分数计算如下:
1)分项实得分=(该分项在汇总表中应得分×该分项在检查评分表中实得分)/100;
则:“安全管理”分项实得分为:10×81/100=8.1分;
“模板工程”分项实得分为:10×86/100=8.6分;
“高处作业”分项实得分为:10×79,/100= 7.9分;
“塔式起重机与起重吊装”分项实得分为:10×82/100=8.2分;
“施工机具”分项实得分为:5×82/100=4.1分。
2)在汇总表的各项分项中,如有多个检查评分表分值时,则该分项得分应为各单项实得分数的算术平均值。
脚手架实得分为:(82+80)/2=81分;
换算到汇总表中的分值为:10×81/100=8.1分。
3)分项表中有缺项时,分表总分计算方法:
缺项的分表得分为:(实查项目实得分值之和/实查项目应得分值之和)×100;
保证项目缺项时,保证项目小计得分不足40分,评分表得零分;
文明施工分表得分为:[68/(100-20)]×100=85分;
汇总表中“文明施工”分项实得分为:15×85/100= 12.75分。
4)本工程总计得分为:
8.1+12.75+8.1+8.2+8.6+7.9+8.2+8.5+8.2+4.1=82.65分。

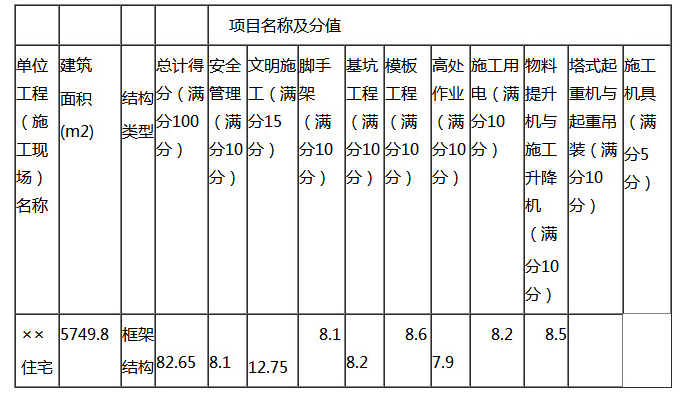

5)汇总表结果如下:
第543题
不属于《基坑工程检查评分表》中保证项目的是( )。
A.施工方案
B.降排水
C.基坑支护
D.基坑监测
参考答案:D
解析:
【内容考查】本题考查的是《基坑工程检查评分表》中的保证项目。
【选项分析】《基坑工程检查评分表》检查评定保证项目包括:施工方案、基坑支护、降排水、基坑开挖、坑边荷载、安全防护。一般项目包括:基坑监测、支撑拆除、作业环境、应急预案。
第544题
属《施工用电检查评分表》中保证项目的有( )。
A.外电防护
B.现场照明
C.配电装置
D.配电箱与开关箱
E.接地与接零保护系统
参考答案:ADE
解析:
【内容考查】本题考查的是《建筑施工安全检查标准>> JGJ 59-2011 中各检查表检查项目的构成
【选项分析】“施工用电”检查评定的保证项目应包括:外电防护、接地与接零保护系统、配电线路、配电箱与开关箱。一般项目应包括:配电室与配电装置、现场照明、用电档案。
参考答案:见解析
解析:
1.应先建立场区控制网,再分别建立建筑物施工控制网,以平面控制网的控制点为基础,测设建筑物的主轴线,根据主轴线再进行建筑物的细部放样。
2.1)不妥之处: 项目经理部编制防火设施平面布置图后,立即交由施工人员按此进行施工;
正确的做法:施工组织设计要有消防方案及防火设施平面图,并按照有关规定报公安监督机关审批或备案。
2)不妥之处: 在基坑上口周边四个转角处分别设置了临时消火栓;东西向距离120m,加上基坑工作面、支护等距离,临时消火栓间距超过东西向距离120m。
正确的做法:东西向增设1个临时消火栓;消火栓间距不大于120m;距拟建房屋不小于5m,不大于25m,距路边不大于2m。
3)不妥之处:在60㎡的木工棚内配备了2只灭火器;
正确做法:在60㎡的木工棚内至少配备3只灭火器,因为临时木工间、油漆间、木机具间等,每25㎡必须配备一只灭火器。
3.1)施工中采用先进的节水施工工艺。
2)现场搅拌用水、养护用水应采取有效的节水措施,严禁无措施浇水养护混凝土。现场机具、设备、车辆冲洗用水必须设立循环用水装置。
3)项目临时用水应使用节水型产品,对生活用水与工程用水确定用水定额指标,并分别计量管理。
4)现场机具、设备、车辆冲洗、喷洒路面、绿化浇灌等用水,优先采用非传统水源,尽量不使用市政自来水。力争施工中非传统水源和循环水的再利用量大于30%。
5)保护地下水环境。采用隔水性能好的边坡支护技术。在缺水地区或地下水位持续下降的地区,基坑降水尽可能少地抽取地下水;当基坑开挖抽水量大于50万m3时,应进行地下水回灌,并避免地下水被污染。
4.《外用电梯检查评分表》检查项目包括:安全装置、安全防护、司机、荷载、安装与拆卸、安装验收、架体稳定、联络信号、电气安全和避雷10项内容。
【此知识点已删除】
5.导致地面局部下沉的原因有
1)土的含水率过大或过小,因而达不到最优含水率下的密实度要求。
2)填方土料不符合要求。
3)碾压或夯实机具能量不够,达不到影响深度要求,使土的密实度降低
4)回填土每层铺填厚度过大
5)回填后立即浇筑地面混凝土面层
处理方案中的主要施工步骤:
1)凿开地面混凝土面层
2)将不合格的土料挖出换土,或掺入石灰、碎石等夯实加固
3)因含水量过大而达不到密实度的土层,可采用翻松晾晒、风干,或均匀掺入干土等吸水材料,重新夯实。
3)因含水量小或碾压机能量过小时,采用增加夯实遍数,或使用大功率压实机碾压等措施。
4)夯实后间歇一段时间待回填土稳定后,再次夯实
5)重新浇筑地面混凝土面层
第546题
文明施工检查评定保证项目应包括( )等。
A.材料管理
B.现场围挡
C.现场防火
D.公示标牌
E.应急救援
参考答案:ABC
解析:
【内容考查】本题考查的是安全检查标准
【选项分析】文明施工检查评定保证项目应包括:现场围挡、封闭管理、施工场地、材料管理、现场办公与住宿、现场防火。公示标牌属于文明施工检查评定一般项目。应急救援属于安全管理检查评定保证项目。
第547题
安全管理检查评定保证项目应包括( )等。
A.安全生产责任制
B.安全技术交底
C.降排水
D.坑边荷载
E.应急救援
参考答案:ABE
解析:
【内容考查】本题考查的是安全检查标准
【选项分析】安全管理检查评定保证项目应包括:安全生产责任制、施工组织设计及专项施工方案、安全技术交底、安全检查、安全教育、应急救援。基坑工程的保证项目应包括:施工方案、基抗支护、降排水、基坑开挖、坑边荷载、安全防护。
第548题
属《塔式起重机检查评分表》中保证项目的有( )。
A.行程限位装置
B.多塔作业
C.附着
D.载荷限制装置
E.电气安全
参考答案:ABD
解析:
【内容考查】本题考查的是“塔式起重机”检查评定保证项目。
【选项分析】“塔式起重机”检查评定保证项目应包括:载荷限制装置、行程限位装置、保护装置、吊钩、滑轮、卷筒与钢丝绳、多塔作业、安拆、验收与使用。一般项目应包括:附着、基础与轨道、结构设施、电气安全。
第549题
下列安全检查评分表中,没有设置保证项目的是( )。
A.施工机具检查评分表
B.施工用电检查评分表
C.模板支架检查评分表
D.文明施工检查评分表
参考答案:A
解析:
【内容考查】本题考查的是安全检查评分表。
【选项分析】《施工机具检查评分表》检查评定项目应包括:平刨、圆盘锯、手持电动工具、钢筋机械、电焊机、搅拌机、气瓶、翻斗车、潜水泵、振捣器、桩工机械。
参考答案:见解析
解析:
1.除了事件一中所述的检查内容外,施工安全检查还应该检查的内容:安全防护、设备设施、教育培训、操作行为、劳动防护用品使用和伤亡事故处理。
2.事件二中安全措施计划还用补充的内容:工程概况、组织机构与职责权限、风险分析与控制措施、安全专项施工方案、资源配置与费用投入计划、检查评价、验证与持续改进。
3.事件三中,施工现场入口还应设置的制度牌有:环境保护制度牌,安全生产制度牌,文明施工制度牌,消防保卫制度牌,管理人员名单及监督电话牌。员工宿舍的整改:现场宿舍必须设置可开启式窗户,室内净高不得小于2.5m,每间宿舍居住人员不得超过16 人。现场宿舍内应设置生活用品专柜,门口应设垃圾桶。现场生活区内应提供为作业人员晾晒衣物的场地。
4.建筑施工安全检查评定结论等级有优良、合格、不合格。本次检查应评定的等级为不合格。
第551题
在基坑开挖过程中,一旦出现渗水或漏水,应根据水置大小,采用( )等方法及时处理。
A.引流修补
B.密实混凝土封堵
C.高压喷射注浆
D.压密注浆
E.水泥土墙背后卸载
参考答案:ABCD
解析:
【内容考查】本题考查的是基础工程安全控制要点
【选项分析】在基坑开挖过程中,一旦出现渗水或漏水,应根据水置大小,采用坑底设沟排水、引流修补、密实混凝土封堵、压密注浆、高压喷射注浆等方法及时处理。
第552题
脚手架定期检查的主要项目不包括( )。
A.杆件的设置和连接是否符合要求
B.立杆的沉降和垂直度
C.地基是否有积水、底座是否松动
D.安装的红色警示灯
参考答案:D
解析:
【内容考查】本题考查的是脚手架工程安全管理要点。
【选项分析】脚手架定期检查的主要内容:(1)杆件的设置与连接,连墙件、支撑、门洞桁架的构造是否符合要求;(2)地基是否积水,底座是否松动,立杆是否悬空,扣件螺栓是否松动;(3)高度在24m 以上的双排、满堂脚手架,高度在20m 以上的满堂支撑架,其立杆的沉降与垂直度的偏差是否符合技术规范要求。(4)架体安全防护措施是否符合要求;(5)是否有超载使用现象。
第553题
脚手架搭设过程中,脚手架应进行检查与验收的有( )。
A.基础完工后及脚手架搭设前
B.首层水平杆搭设后
C.每搭设完10~13m高度
D.作业脚手架每搭设一个楼层高度
E.悬挑脚手架悬挑结构搭设固定后
参考答案:ABDE
解析:
【内容考查】本题考查的是脚手架的检查验收
【选项分析】脚手架搭设过程中,应在下列阶段进行检查,检查合格后方可使用;不合格应进 行整改,整改合格后方可使用:
(1)基础完工后及脚手架搭设前;
(2)首层水平杆搭设后;
(3)作业脚手架每搭设一个楼层高度;
(4)悬挑脚手架悬挑结构搭设固定后;
(5)搭设支撑脚手架,高度每2〜4步或不大于6m。
第554题
脚手架在搭设过程中,应在( )阶段进行检查。
A.基础完工后及脚手架搭设前
B.首层水平杆搭设后
C.作业脚手架每搭设一个楼层高度
D.悬挑脚手架悬挑结构搭设固定后
E.遇有六级及六级以上大风、大雨后
参考答案:ABCD
解析:
【内容考查】本题考查的是脚手架的检查与验收
【选项分析】脚手架搭设过程中,应在下列阶段进行检查,检查合格后方可使用;不合格应进行整改,整改合格后方可使用:
(1)基础完工后及脚手架搭设前;
(2)首层水平杆搭设后;
(3)作业脚手架每搭设一个楼层高度;
(4)悬挑脚手架悬挑结构搭设固定后;
(5)搭设支撑脚手架,高度每2~4步或不大于6m。
第555题
模板工程作业高度在( )m及以上时,临边作业安全防护应符合标准规定。
A.0.5
B.1.0
C.1.5
D.2.0
参考答案:D
解析:
【内容考查】本题考查的是现浇混凝土工程的安全控制要点
【选项分析】模板工程作业高度在2.0m及以上时,临边作业安全防护应符合标准规定。
第556题
关于装配式混凝土工程的安全控制要点,错误的是( )。
A.采用靠放架立式运输时,构件与地面倾斜角度宜大于60°
B.水平运输时,预制梁、柱构件叠放不直超过3 层,板类构件叠放不宜超过6 层
C.预制构件降落至距地面1m 以内方准作业人员靠近
D.遇到雨、雪、雾天气,或者风力大于5 级时,不得进行吊装作业
参考答案:A
解析:采用靠放架立式运输时,构件与地面倾斜角度宜大于80°
第557题
当设计无要求时,模板的拆除顺序正确的是( )。
A.从下而上
B.先支的先拆
C.先拆承重模板
D.先拆非承重模板
参考答案:D
解析:
【内容考查】本题考查的是现浇混凝土工程安全管理要点
【选项分析】模板拆除时,拆模的顺序和方法应按模板的设计规定进行。当设计无规定时,可采取先支的后拆、后支的先拆,先拆非承重模板、后拆承重模板的顺序,并应从上而下进行拆除。
第558题
模板工程安装高度超过( )m 时,必须搭设脚手架。
A.1.0
B.2.0
C.3.0
D.4.0
参考答案:C
解析:
【内容考查】本题考查的是模板安装施工安全的基本要求。
【选项分析】模板安装施工安全的基本要求规定,模板工程安装高度超过3.0m,必须搭设脚手架,除操作人员外,脚手架下不得站其他人。
第559题
关于操作平台安全防范措施,说法错误的是( )。
A.落地式操作平台高宽比不应大于3:1
B.悬挑式操作平台安装时,应与建筑结构进行拉结
C.移动式操作平台台面不得超过10㎡,高度不得超过5m
D.移动式操作平台仅允许带不多于2人移动
参考答案:D
解析:
【内容考查】本题考查的是操作平台安全防范措施
【选项分析】落地式操作平台高度不应大于15m,高宽比不应大于3:1。悬挑式操作平台安装时不能与外围护脚手架进行拉结,应与建筑结构进行拉结。移动式操作平台台面不得超过10㎡,高度不得超过5m,高宽比不应大于2:1。台面脚手板要铺满钉牢,台面四周设置防护栏杆。平台移动时,作业人员必须下到地面,不允许带人移动平台。
第560题
当非竖向洞口短边大于或等于1500mm时,应在洞口作业侧设置高度不小于( )的防护栏杆,洞口用安全平网封闭。
A.0.8m
B.1.0m
C.1.2m
D.1.5m
参考答案:C
解析:
【内容考查】本题考查的是临边与洞口作业安全防范措施
【选项分析】非竖向洞口的防护要求
