2024年一级建造师《建筑工程管理与实务》试题库(604题)


第441题

关于施工现场配电系统设置的说法,正确的有( )。


A.配电系统应采用配电柜或总配电箱、分配电箱、开关箱三级配电方式

B.分配电箱与开关箱的距离不得超过30m

C.开关箱与其控制的固定式用电设备的水平距离不宜超过3m

D.同一个开关箱最多只可以直接控制2台用电设备

E.固定式配电箱的中心点与地面的垂直距离应为0.8~1.6m


参考答案:ABC


解析:

【内容考查】配电箱要求

【选项分析】配电系统应采用配电柜或总配电箱、分配电箱、开关箱三级配电方式。总配电箱应设在靠近进场电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。严禁用同一个开关箱直接控制2台及2台以上用电设备(含插座)配电箱、开关箱应装设端正、牢固。固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4~1.6m。移动式配电箱、开关箱应装设在坚固、稳定的支架上。其中心点与地面的垂直距离宜为0.8~1.6m。故正确答案是ABC。


第442题

分配电箱与开关箱的距离不得超过( ),开关箱与其控制的固定式用电设备的水平距离不宜超过( )。


A.3m,10m

B.10m,3m

C.3m,30m

D.30m,3m


参考答案:D


解析:

【内容考查】本题考查的是配电箱与开关箱的设置

【选项分析】分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。


第443题

有关配电箱布置与开关箱的设置,下列说法错误的是( )。


A.配电系统应采用配电柜或总配电箱、分配电箱、开关箱三级配电方式

B.严禁用同一个开关箱直接控制3 台及以上用电设备

C.固定式配电箱、开关箱的中心点与地面的垂直距离应为1. 4~1. 6m

D.分配电箱与开关箱的距离不得超过30m


参考答案:B


解析:

【内容考查】本题考查的是配电箱与开关箱的布置。

【选项分析】每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制两台及两台以上用电设备(含插座)。


第444题

关于电缆线路敷设基本要求,说法错误的是( )。


A.施工现场五芯电缆中,用作N线的标识色是淡蓝色

B.电缆线路可沿地面明设

C.直接埋地敷设的电缆过临建设施时,应套钢管保护

D.电缆线路必须有短路保护和过载保护


参考答案:B


解析:

【内容考查】本题考查的是电缆线路的敷设

【选项分析】电缆必须为五芯电缆,必须包括淡蓝、绿/黄双色绝缘芯线。淡蓝色芯线必须用做N线,绿/黄双色芯线必须用作PE线,严禁混用。电缆线路应采用埋地或架空敷设,严禁沿地面明设。直接埋地敷设的电缆过墙、过道、过临建设施时,应套钢管保护。电缆线路必须有短路保护和过载保护。


第445题

室内非埋地明敷主干线距地面高度不得小于(   )m。


A.1.2

B.1.8

C.2.0

D.2.5


参考答案:D


解析:本题考查的是室内配线要求


第446题

施工现场临时配电系统中,保护线(PE)的配线颜色应为( )。


A.黄色

B.绿色

C.绿/黄双色

D.淡蓝色


参考答案:C


解析:

【内容考查】本题考查的是电缆线路敷设基本要求

【选项分析】五芯电缆必须包含淡蓝、绿/黄两种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE线,严禁混用。


第447题

施工现场五芯电缆中用作N线的标识色是( )。


A.绿色

B.红色

C.蓝色

D.黄绿色


参考答案:C


解析:

【内容考查】本题考查的是电缆线路敷设基本要求
【选项分析】五芯电缆必须包含淡蓝、绿/黄两种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE线,严禁混用。


第448题

《施工现场临时用电安全技术规范》(JGJ 46—2005)规定,施工现场临时用电设备在5台及以上或设备总容量达到(  )kW及以上者,应编制用电组织设计。


A.50

B.100

C.150

D.200


参考答案:A


解析:

【内容考查】本题考查的是临时用电管理。

【选项分析】施工现场临时用电设备在5台及以上或设备总容量在50kW及以上的,应编制用电组织设计。


第449题

下列各项中,符合施工现场操作电工管理规定的是(  )。


A.施工现场操作电工必须经过国家现行标准考核合格后,持证上岗工作

B.施工现场非电工可以进行临时用电的操作

C.施工现场操作电工须配备绝缘鞋,才可进行操作

D.临时用电工程必须经编制和批准部门共同验收,合格后方可投入使用


参考答案:A


解析:

【内容考查】本题考查的是临时用电管理

【选项分析】施工现场操作电工必须经过国家现行标准考核合格后,持证上岗工作。


第450题

关于施工现场临时用电管理的说法,正确的是(  )。


A.现场电工必须经相关部门考核合格后,持证上岗

B.用电设备拆除时,可由安全员完成

C.用电设备总容量在50KW及以上的,应制定用电防火措施

D.装饰装修阶段用电参照用电组织设计执行


参考答案:A


解析:

【内容考查】本题考查的是临时用电管理。

【选项分析】施工现场操作电工必须经过国家现行标准考核合格后,持证上岗工作。安装、巡检、维修或拆除临时用电设备和线路,必须由电工完成,并应有人监护。施工现场临时用电设备在5台及以上或设备总容量在50kW及以上的,应编制用电组织设计;否则应制定安全用电和电气防火措施。装饰装修工程或其他特殊施工阶段,应补充编制单项施工用电方案。


第451题

以下场所中电压不得高于24V的是( )。


A.潮湿和易触及带电体的场所

B.室内灯具离地面高度2.5m

C.有导电灰尘

D.密闭的地下室


参考答案:A


解析:

【内容考查】本题考查的是临时用电基本要求

【选项分析】)潮湿和易触及带电体场所的照明,电源电压不得大于24V。


第452题

当采用专用变压器、TN-S接零保护供电系统的施工现场,电气设备的金属外壳必须与(  )连接。


A.保护地线

B.保护零线

C.工作零线

D.工作地线


参考答案:B


解析:

【内容考查】本题考查的是《施工现场临时用电安全技术规范》JGJ46-2005的强制性条文。

【选项分析】当采用专用变压器、TN-S接零保护供电系统的施工现场,电气设备的金属外壳必须与保护零线连接。保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线处引出。


第453题

特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压最低不得大于(  )。


A.12V

B.16V

C.20V

D.24V


参考答案:A


解析:

【内容考查】本题考查的是《施工现场临时用电安全技术规范》JGJ46-2005的强制性条文。

【选项分析】特别潮湿场所、导电良好的地面、锅炉或金属 容器内的照明,电源电压不得大于12V。


第454题

现场计算临时总用水量应包括( )。


A.施工用水量

B.消防用水量

C.施工机械用水量

D.商品混凝土拌合用水量

E.临水管道水量损失量


参考答案:ABCE


解析:

【内容考查】本题考查的是施工临时用水管理的内容。

【选项分析】临时用水量包括: 现场施工用水量、施工机械用水量、施工现场生活用水量、生活区生活用水量、消防用水量。同时应考虑使用过程中水量的损失。在分别计算了以上各项用水量之后,才能确定总用水量。




第455题

某临时用水支管耗水量A=1.92L/s,管网水流速度V=2m/s,则计算水管直径d为(  )。


A.25mm

B.30mm

C.35mm

D.50mm


参考答案:C


解析:

【内容考查】本题考查的是临时用水管径计算
【选项分析】临时用水管径计算公式:d=(4Q/πv1000)1/2,
d=[(4×1.92)/(3.14×2×1000)]1/2≈35mm,答案35mm更为经济合理。


第456题

背景资料

一新建工程,地下二层,地上二十层,高度70m,建筑面积40000㎡,标准层平面为40m×40m。项目部根据施工条件和需求、按照施工机械设备选择的经济性等原则,采用单位工程量成本比较法选择确定了塔吊型号。施工总承包单位根据项目部制定的安全技术措施、安全评价等安全管理内容提取了项目安全生产费用。
      施工中,项目部技术负责人组织编写了项目检测试验计划内容包括试验项目名称、计划试验时间等,报项目经理审批同意后实施。
      项目部在“X工程施工组织设计”中制定了临边作业、攀登与悬空作业等高处作业项目安全技术措施。在“绿色施工专项方案”的节能与能源利用中,分别设定了生产等用电项的控制指标,规定了包括分区计量等定期管理要求,制定了指标控制预防与纠正措施。
      在一次塔吊起吊荷载达到其额定起重量95%的起吊作业中,安全人员让操作人员先将重物吊起离地面15cm,然后对重物的平稳性,设备和绑扎等各项内容进行了检查,确认安全后同意其继续起吊作业。

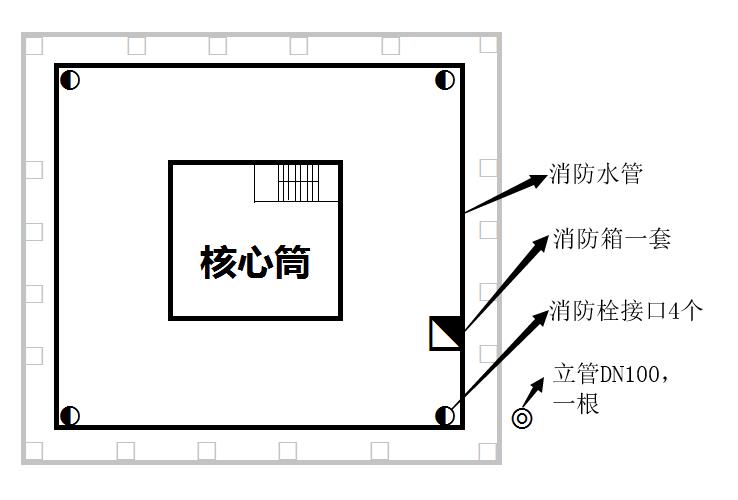

   “在建工程施工防火技术方案”中,对已完成结构施工楼层的消防设施平面布置设计见图5。图中立管设计参数为:消防用水量15L/s,水流速i=1.5m/S:消防箱包括消防水枪、水带与软管。监理工程师按照《建筑工程施工现场消防安全技术规范》(GB50720-2011)提出了整改要求。

【问题】

1、施工机械设备选择的原则和方法分别还有哪些?当塔吊起重荷载达到额定起重量90%以上时,对起重设备和重物的检查项目有哪些?

2、安全生产费用还应包括哪些内容?需要在施工组织设计中制定安全技术措施的高处作业项还有哪些?

3、指出项目检测试验计划管理中的不妥之处,并说明理由。施工检测试验计划内容还有哪些?

4、节能与能源利用管理中,应分别对哪些用电项设定控制指标?

5、指出图5中的不妥之处,并说明理由。



参考答案:见解析


解析:

1.施工机械设备选择的原则主要还有适应性、高效性、稳定性、安全性。
施工机械设备选择的方法还有:折算费用法(等值成本法)、界限时间比较法、综合评分法。
当塔吊起重荷载达到额定起重量90%以上时,应先将重物吊离地面200~500mm,然后进行下列检查:机械状况、制动性能、物件绑扎情况等,确认安全后方可继续起吊。
2.(1)安全生产费用还应包括:安全教育培训、劳动保护、应急准备等,以及必要的安全评价、监测、检测、论证所需费用。
(2)需要在施工组织设计中制定安全技术措施的高处作业项还有:洞口作业、操作平台、交叉作业及安全防护网搭设。
3.(1)不妥之一:“施工中”。
理由:编写报审时间应为施工前。
不妥之二:“报项目经理审批同意后实施”。
理由:应报送监理单位进行审查和监督实施。
(2)施工检测试验计划内容还有:检测试验参数;试样规格;代表批量;施工部位。
4.施工现场分别设定生产、生活、办公和施工设备的用电控制指标。
对控制指标定期管理的内容有:计算、核算、对比分析,并有预防和纠正措施。
5.不妥之一:“立管DN100,1根”;
理由:消防立管不应少于2根。
不妥之二:“消防箱,1套”;
理由:消防箱不应少于2套。
不妥之三:楼梯处没有消防水枪;
理由:每层楼梯处应设置消防水枪、水带及软管且每个设置点不应少于2套。
不妥之四:消防栓接口4个;
理由:消防栓或软管接口的间距,高层建筑不应大于30m。
不妥之五:立管DN100,1根;
理由:当工地面积小于5hm2而且(q1+q2+q3+q4)<q5时,则Q=q5,还应增加10%漏水损失。
Q=15×(1+10%)=16.5L/s。
供水管径计算公式:D=[4Q/(πv.1000)]1/2,
其中:D—水管管径(m),Q—耗水量(m/s),V—管网中水流速度(m/s)。 
消防主干管管径计算:D=[4Q/(πv.1000)]1/2=[4×16.5/(3.14×1.5×1000)]1/2
≈0.112m=112mm,112mm大于100mm,故选择DN100立管不正确。


第457题



【背景资料】

某住宅楼工程,场地占地面积约10000m²,建筑面积约14000m²,地下2层,地上16层,层高2.8m。

在施工现场消防技术方案中,临时施工道路(宽4m)与施工(消防)用水主管沿在建住宅楼环状布置,消火栓设在施工道路两侧,距路中线5m,在建住宅楼外边线距道路中线9m。供水系统包括取水位置、取水设施、配水管网等内容。施工用水管计算中,现场施工用水量(q1+q2+q3+q4)为8.5L/s,管网水流速度1.6m/s,漏水损失10%,消防用水量按最小用水量计算。

地下结构施工过程中,测量单位按变形测量方案实施监测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位。施工单位要求测量单位立即实施安全预案。

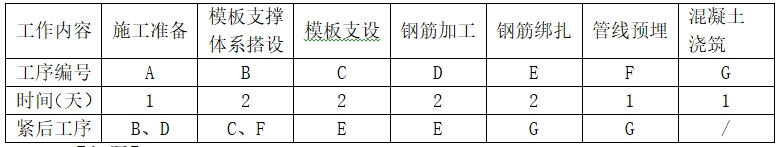

住宅上部标准层结构工序安排如下:



【问题】

1.指出施工消防技术方案的不妥之处,并说明理由。供水系统还应包括哪些内容。

2.施工总用水量是多少?用水主管的计算管径是多少?应选择的管径规格是多少?(管径单位mm,保留两位小数)

3.变形测量发现异常情况后,第三方测量单位还应及时采取哪些措施?针对变形测量,除基坑周边地表出现明显裂缝外,还有哪些异常情况也应立即报告委托方?









4.根据标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?



参考答案:见解析


解析:

【参考答案】

1.(1)不妥之处及理由

不妥1:消火栓距路边3m。

理由:按规定消火栓距路边不宜大于2m。

不妥2:消火栓距在建住宅4m。

理由:按规定消火栓距拟建房屋不应小于5m。

(2)供水系统还应包括:净水设施、贮水装置、输水管和末端配置。

2.

(1)施工总用水量

建筑面积约14000m2,层高2.8m,该住宅楼体积14000×2.8=39200m3,消防用水量最小20L/s。

注:依据《建设工程施工现场消防安全技术规范》GB50720-2011中的5.3.6条。

工地面积1hm2<5hm2,且q1+q2+q3+q4<q5,净用水量Q=q5=20L/s

漏水损失为10%,施工现场总用水量(耗水量)为Q=20×(1+10%)=22L/s

(2)施工用水主管计算管径

(3)选择管径规格:DN150。

3.

(1)应采取的措施:提高观测频率、增加观测内容。

(2)还应报告委托方的异常情况有:

变形量或变形速率出现异常变化。

变形量或变形速率达到或超出预警值。

周边或开挖面出现塌陷、滑坡情况。

建筑本身、周边建筑出现异常。

由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。

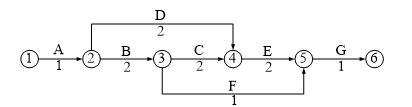

4.(1)绘制的双代号网络图如下:



(2)关键线路为:A→B→C→E→G(或表示为①→②→③→④→⑤→⑥)

(3)上部标准层结构每层工期为:8日历天。



第458题

关于施工现场消火栓间距和距房屋、路边的距离的说法,正确的有( )。


A.消火栓间距不应大于120m

B.消火栓距路边不宜大于3m

C.消火栓距路边不宜大于2m

D.消火栓距拟建房屋不应小于10m

E.消火栓距拟建房屋不应小于5m且不宜大于25m


参考答案:ACE


解析:

【内容考查】本题考查的是供水设施

【选项分析】消火栓间距不大于120m;距拟建房屋不小于5m且不大于25m,距路边不宜大于2m。


第459题

管线穿过道路以防重压须埋入地下深度至少( )。


A.0.2m

B.0.4m

C.0.6m

D.0.8m


参考答案:C


解析:

【内容考查】本题考查的是供水设施

【选项分析】管线穿路处均要套以铁管,并埋入地下0.6m处,以防重压。


第460题

关于试验见证与送样的说法,正确的有( )。


A.见证人员变化时,应办理书面变更手续

B.见证人员应填写见证记录

C.施工单位在试样送检后通知见证人员

D.见证人员与备案不符时,检测机构不得接受试样

E.检测机构接收试样应核实见证人员或见证记录


参考答案:ABD


解析:

【内容考查】本题考查的是见证与送样
【选项分析】需要见证检测的检测项目,施工单位应在取样及送检前通知见证人员。检测机构接收试样应核实见证人员及见证记录。
