第421题
建筑围护结构节能工程施工完成后,应对围护结构的( )进行现场实体检验。
A.外墙节能构造
B.幕墙玻璃的传热系数
C.外窗传热系数
D.外窗气密性能
E.玻璃的太阳得热系数
参考答案:AD
解析:
【内容考查】本题考查的是围护结构节能工程
【选项分析】建筑围护结构节能工程施工完成后,应对围护结构的外墙节能构造和外窗气密性能进行现场实体检验。
参考答案:见解析
解析:
【参考解析】

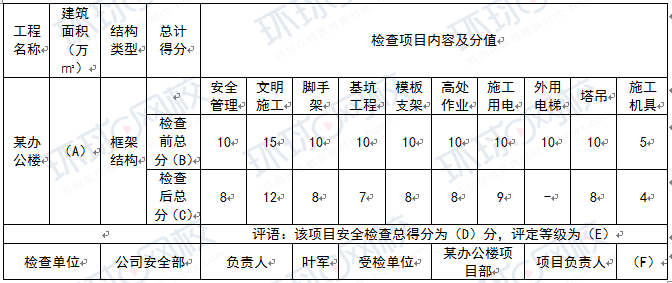

1.(1)A:2.5 B:100 C:72 D:80 E:优良 F:赵佑
(2)施工安全检查的评定结论分为优良、合格、不合格三个等级
1)优良
分项检查评分表无零分,汇总表得分值应在80分及以上。
2)合格
分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上。
3)不合格
① 当汇总表得分值不足70分时;
② 当有一分项检查评分表为零时。
2.日常巡查、专项检查、经常性安全检查、节假日安全检查、专业性安全检查和设备设施安全验收检查。
3.(1)不妥之处一:个别宿舍住有18人
正确做法:每间宿舍居住人员不得超过16人
不妥之处二:通道宽度0.8m
整改措施:通道宽度不得小于0.9m
不妥之处三:窗户为封闭式窗户
整改措施:现场宿舍必须设置可开启式窗户
(2)上岗应穿戴洁净的工作服、工作帽和口罩,应保持个人卫生,不得穿工作服出食堂
4.(1)(400+90+80+75+80+80+100)/10=90.5分(其中提高与创新加分当得分大于100分时,应取为100分)
(2)该建筑属于三星级,还有基本级、一星级、二星级
(3)生活便利评分还有服务设施,智慧运行,物业管理指标。
第423题
绿色施工“四节-环保”中的“四节”指( )。
A.节地
B.节材
C.节电
D.节水
E.节能
参考答案:ABDE
解析:
【内容考查】本题考查的是绿色建筑与绿色施工。
【选项分析】绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源(节材、节水、节能、节地)与减少对环境负面影响的施工活动。
第424题
关于项目部主要人员执业资格的说法,正确的是( )。
A.项目经理应取得注册建造师职业资格证,并取得安全生产考核合格证书B证
B.项目经理应取得注册建造师职业资格证,并取得安全生产考核合格证书C证
C.项目安全管理部门负责人、专职安全员应取得安全生产考核合格证书C证
D.项目安全管理部门负责人、专职安全员应取得安全生产考核合格证书B证
E.项目特殊工种操作人员应取得专业特殊工种操作证
参考答案:ACE
解析:本题考查的是项目部主要人员执业资格
1)项目经理应取得注册建造师职业资格证,并取得安全生产考核合格证书B证。
2)项目安全管理部门负责人、专职安全员应取得安全生产考核合格证书C证。
3)项目特殊工种操作人员应取得专业特殊工种操作证,如电工操作证、电(气)焊工操作证、施工机械操作证、起重机操作证、高空作业操作证等。
第425题
建立项目管理机构应遵循的步骤是( )。1、明确管理任务;2、明确组织结构;3、确定岗位职责及人员配置;4、制定工作顺序和管理制度;5、管理层审核认定
A.12345
B.13245
C.21345
D.32145
参考答案:A
解析:
建立项目管理机构应遵循下列步骤:
1)根据项目管理规划大纲、项目管理目标责任书及合同要求明确管理任务;
2)根据管理任务分解和归类,明确组织结构;
3)根据组织结构,确定岗位职责、权限以及人员配置;
4)制定工作程序和管理制度;
5)由组织管理层审核认定。
第426题
关于项目管理绩效评价过程,正确的是( )。 ①成立绩效评价机构;②确定绩效评价专家;③ 制订绩效评价标准;④ 形成绩效评价结果
A.①②③④
B.②①③④
C.①②④③
D.①③②④
参考答案:A
解析:本题考查的是项目管理绩效评价
项目管理绩效评价可在项目管理相关过程中或项目完成后实施。
评价过程:
①成立绩效评价机构;
②确定绩效评价专家;
③ 制订绩效评价标准;
④ 形成绩效评价结果。
第427题
组织应根据项目管理绩效评价需求规定适宜的评价结论等级,以百分制形式进行项目管理绩效评价的结论,宜分为( )四个等级。
A.优秀
B.良好
C.合格
D.不合格
E.优良
参考答案:ABCD
解析:本题考查的是项目管理绩效评价方法
组织应根据项目管理绩效评价需求规定适宜的评价结论等级,以百分制形式进行项目管理绩效评价的结论,宜分为优秀、良好、合格、不合格四个等级。
第428题
施工组织总设计应由总承包单位( )审批。
A.负责人
B.技术负责人
C.项目负责人
D.项目技术负责人
参考答案:B
解析:
【内容考查】本题考查的是建筑施工组织设计管理的基本规定
【选项分析】施工组织总设计应由总承包单位技术负责人审批;单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批;施工方案应由项目技术负责人审批;重点、难点分部(分项)工程和专项工程施工方案应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准。
第429题
施工组织总设计应由( )技术负责人审批。
A.建设单位
B.监理单位
C.总承包单位
D.项目经理部
参考答案:C
解析:
【内容考查】本题考查的是建筑施工组织设计管理的基本规定。
【选项分析】施工组织总设计应由总承包单位技术负责人审批;单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批。
第430题
施工组织设计应由( )主持编制。
A.项目负责人
B.项目技术负责人
C.公司项目管理部门
D.公司总工程师
参考答案:A
解析:
【内容考查】本题考查的是施工组织设计的编制。
【选项分析】施工组织设计应由项目负责人主持编制,可根据项目实际需要分阶段编制和审批。
第431题
施工组织设计应及时修改或补充的情况有( )。
A.工程设计有重大修改
B.主要施工方法有重大调整
C.主要施工资源配置有重大调整
D.施工环境有重大改变
E.项目技术负责人变更
参考答案:ABCD
解析:
【内容考查】建筑施工组织设计管理的有关规定
【选项分析】项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充:
(1)工程设计有重大修改;
(2)有关法律、法规、规范和标准实施、修订和废止;
(3)主要施工方法有重大调整;
(4)主要施工资源配置有重大调整;
(5)施工环境有重大改变。
第432题
单位工程施工组织设计主要包括( )等几个方面。
A.总体施工部署
B.施工进度计划
C.施工准备与资源配置计划
D.施工总平面布置
E.工程概况
参考答案:BCE
解析:
【内容考查】本题考查的是建筑施工组织设计管理的有关规定
【选项分析】单位工程施工组织设计主要包括工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方案、施工现场平面布置等几个方面。
参考答案:见解析
解析:
1. 除背景材料中提及的“工程概况”“施工进度计划”外,单位工程施工组织设计的主要内容还包括施工部署、施工准备与资源配置计划、主要施工方案、施工现场平面布置等。

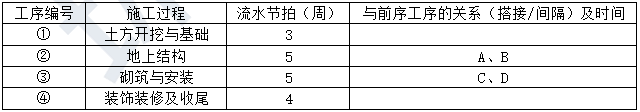

2.流水节拍参数表中:
A对应的工序关系:搭接;C对应的工序关系:间隔。
B对应的时间:1 周;D对应的时间:2周。
理由如下:

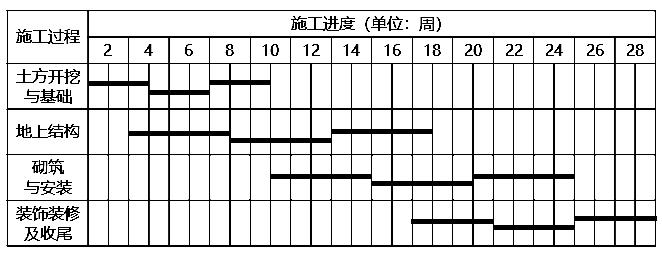

①各施工过程流水节拍的累加数列:
土方开挖与基础:3 6 9
地上结构:5 10 15
砌筑与安装:5 10 15
装饰装修及收尾:4 8 12
②错位相减,取最大值得流水步距
3 6 9
5 10 15
3 1 -1 -15
所以土方开挖与基础与地上结构之间K=3周。
5 10 15
5 10 15
5 5 5 -15
所以地上结构与砌筑与安装之间K=5周。
3.(1)错误之一:含后浇带区域整体搭设统一的模板支架。
错误之二:后浇带两侧混凝土浇筑完毕达到拆模条件后,及时拆除支撑架体实现快速周转;待后浇带两侧混凝土龄期均达到设计要求的60天后,重新支设后浇带部位(两侧各延长一跨立杆)底模与支撑。
(2)后浇带混凝土浇筑及养护的主要措施:后浇带应采取钢筋防锈或阻锈等保护措施:填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。
4.错误之一:砌块使用时,产品龄期不小于14d。
正确做法:砌筑填充墙时,蒸压加气混凝土砌块的产品龄期不应小于28d。
错误之二:砌筑砂浆可现场人工搅拌。
正确做法:砂浆应采用机械搅拌。
错误之三:砌块使用时提前2d浇水湿润。
正确做法:蒸压加气混凝土砌块采用专用砂浆或普通砂浆砌筑时,应在砌筑当天对砌块砌筑面浇水湿润。
错误之四:卫生间墙体底部用灰砂砖砌200mm高坎台。
正确做法:在厨房、卫生间、浴室等处采用蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台,其高度宜为150mm。
错误之五:填充墙砌筑可通缝搭砌。
正确做法:砌筑填充墙时应错缝搭砌,蒸压加气混凝土砌块搭砌长度不应小于砌块长度的1/3。
错误之六:填充墙与主体结构连接钢筋采用化学植筋方式,进行外观检查验收。
正确做法:填充墙与承重墙、柱、梁的连接钢筋,当采用化学植筋的连接方式时,应进行实体检测。锚固钢筋拉拔试验的轴向受拉非破坏承载力检验值应为6.0kN。抽检钢筋在检验值作用下应基材无裂缝、钢筋无滑移宏观裂损现象;持荷2min期间荷载值降低不大于5%。
《 砌体结构工程施工质量验收规范 》GB50203-2011
第434题
落地脚手架专项施工方案中的计算书包括( )。
A.受弯构件的强度和连接扣件的抗滑移、立杆稳定性
B.连墙件的强度、稳定性和连接强度
C.悬挑架钢梁挠度
D.支撑结构穿墙螺栓及螺栓孔混凝土局部承压计算
E.加高支架稳定性验算
参考答案:ABC
解析:本题考查的是脚手架专项施工方案
脚手架专项施工方案的计算书包括:
(1)落地脚手架计算书:受弯构件的强度和连接扣件的抗滑移、立杆稳定性,连墙件的强度、稳定性和连接强度;悬挑架钢梁挠度;
(2)附着式脚手架计算书:架体结构的稳定计算(厂家提供)、支撑结构穿墙螺栓及螺栓孔混凝土局部承压计算、连接节点计算;
(3)吊篮计算:吊篮基础支撑结构承载力核算、抗倾覆验算、加高支架稳定性验算。
第435题
关于布置临时房屋,说法正确的是( )。
A.办公用房宜设在工地入口处
B.宿舍室内净高不得小于2.2m
C.宿舍通道宽度不得小于0.9m
D.每间宿舍人均面积不应小于2.5㎡
E.每间宿舍不得超过16人
参考答案:ACDE
解析:
【内容考查】本题考查的是施工现场平面布置
【选项分析】布置临时房屋:生活区、办公区和施工区应相对独立。宿舍内应保证有必要的生活空间,床铺不得超过2层,室内净高不得小于2.5m,通道宽度不得小于0.9m,每间宿舍人均面积不应小于2.5m2,且不得超过16人。同时应满足消防和卫生防疫要求。
参考答案:见解析
解析:

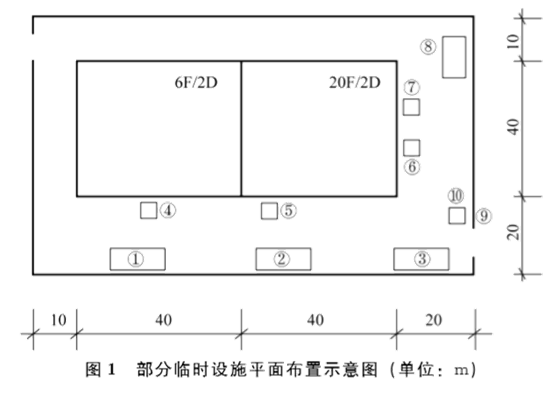

1、①木材加工及堆场 ,②钢筋加工及堆场,③现场办公室 ,④物料提升机 ,⑤塔吊 ,⑥混凝土地泵, ⑦施工电梯 ,⑧油漆库房,⑨大门及围墙, ⑩车辆冲洗池。
2、布置理由:
①木材加工及堆场:尽可能利用现场设施卸货,但易燃材料(木材)加工及堆场尽量与建筑物远离。
②钢筋加工及堆场:尽可能利用现场设施卸货,塔吊应布置在钢筋加工及堆场一边。
③现场办公室:办公用房宜设在工地入口处。
④物料提升机:安全设备一般只有防冒顶、防坐冲和停层保险装置,因而只允许用于物料提升,不得载运人员。
⑤塔吊:布置塔吊时,应考虑其覆盖范围、可吊构件的重量以及构件的运输和堆放;同时还应考虑附墙杆件及使用后的拆除和运输。
⑥混凝土地泵:布置混凝土地泵的位置时,应考虑泵管的输送距离、罐车行走停靠方便,一般情况下,立管位置应相对固定且固定牢固,泵车可以现场流动使用。
⑦施工电梯:多数施工电梯为人货两用,少数仅为货用。相较于物料提升机更适合楼层较高的建筑。
⑧油漆库房:存放危险品类的仓库应远离现场单独设置,离在建工程距离不小于15m;
⑩车辆冲洗池:车辆出入口设置车辆冲洗设施。
3、施工现场应设宣传栏、报刊栏,悬挂安全标语和安全警示标志牌,加强安全文明施工宣传。
【名师点拨】一建考试中,结合实际的题目越来越多,要在理解的基础上记忆。
第437题
布置塔式起重机时,应考虑的因素包括( )等。
A.基础设置
B.构件的运输和堆放
C.附墙杆件位置
D.使用后的拆除和运输
E.导轨架的附墙位置和距离
参考答案:ABCD
解析:
【内容考查】本题考查的是施工现场平面布置
【选项分析】布置塔式起重机时,应考虑其基础设置、周边环境、覆盖范围、可吊构件的重量以及构件的运输和堆放;同时还应考虑塔吊的附墙杆件位置、距离及使用后的拆除和运输。布置施工升降机时,应考虑地基承载力、地基平整度、周边排水、导轨架的附墙位置和距离、楼层平台通道、出入口防护门以及升降机周边的防护栏杆等。
第438题
关于布置大型机械设备的说法,错误的是( )。
A.布置塔吊时,应考虑塔式起重机的附墙杆件及使用后的拆除和运输
B.布置施工升降机应考虑地基承载力、地基平整度、导轨架的附墙位置和距离等
C.一般情况下混凝土泵立管位置不应相对固定
D.布置混凝土泵的位置时,应考虑泵管的输送距离、混凝土罐车行走停靠方便
参考答案:C
解析:
【内容考查】本题考查的是大型机械设备的布置。
【选项分析】布置混凝土泵的位置时,应考虑泵管的输送距离、混凝土罐车行走停靠方便,一般情况下立管位置应相对固定且固定牢固,泵车可以现场流动使用。
第439题
存放危险品的仓库应远离现场单独设置,离在建工程距离不小于( )。
A.5m
B.10m
C.15m
D.20m
参考答案:C
解析:
【内容考查】本题考查的是施工现场平面布置
【选项分析】存放危险品的仓库应远离现场单独设置,离在建工程距离不小于15m。
第440题
关于现场文明施工管理的控制要点,说法错误的是( )。
A.市区主要路段的围挡高度不得低于1.8m
B.施工现场必须实施封闭管理
C.主要出入口明显处应设置工程概况牌
D.围挡应牢固、稳定、整洁、美观
参考答案:A
解析:
【内容考查】本题考查的是现场文明施工管理的控制要点。
【选项分析】一般路段的围挡高度不得低于1.8m,市区主要路段的围挡高度不得低于2.5m。
