一级建造师《公路工程管理与实务》历史真题(350题)

第121题

合同中约定工期共同延误责任归属原则为不利于承包商原则,由于特殊异常恶劣天气和业主未及时下发设计图纸共同导致工期延误,承包商(  )。

A.工期补偿和经济补偿

B.工期补偿,不可以经济补偿

C.工期不可补偿,经济可以补偿

D.工期和经济都不可补偿

参考答案:B

解析:

【内容考查】本题考查的是公路项目施工索赔管理。

【选项分析】不利于承包商原则:在交叉时段内,只要出现了承包商的责任或风险,不管其出现次序,亦不论干扰事件的性质,该时段的责任全部由承包商承担。恶劣环境延误是可原谅不可补偿的延误,业主延迟发放图纸是可原谅可补偿的延误,两种情况共同存在,承包人可获得工期延长,但不能要求经济补偿。

第122题

除合同特殊约定外,应单独列清单计量支付的项目是(  )。

A.模板

B.脚手架

C.垫圈

D.箍筋

参考答案:D

解析:

【内容考查】本题考查的是公路工程计量管理 。

【选项分析】工程量计量总原则:全部必需的模板、脚手架、装备、机具和联结螺栓、垫圈等其他材料,应包括在其他支付细目中,不单独计量。

【新教材此知识点已变更为:除合同特殊约定单独计量之外,全部必需的模板、脚手架、装备、机具、螺栓、

垫圈和钢制件等其他材料,应包括在工程量清单中所列的有关支付项目中,均不单独计量。】

第123题

关于预制梁场布设的说法,错误的是(  )。

A.结合预制梁板的尺寸、数量、架设要求以及运输条件等情况进行综合选址

B.预制场宜设在监理工程师指定的场地

C.周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害

D.场地建设前施工单位应将梁场布置方案报监理工程师审批

参考答案:B

解析:

【内容考查】本题考查的是预制场布设。

【选项分析】并不是监理指定预制场的位置。预制梁场布设,以方便、合理、安全、经济、环保及满足工期为原则,结合施工合同段所属预制梁板的尺寸、数量、架设要求以及运输条件等情况进行综合选址。应满足用地合法,周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害。无高频、高压电源及其他污染源;离集中爆破区500m以外;不得占用规划的取、弃土场。场地建设前施工单位应将梁场布置方案报监理工程师审批。

第124题

根据《公路工程竣(交)工验收办法实施细则》,工程各合同段交工验收结束后,负责对整个工程项目进行工程质量评定的是(  )。

A.项目法人

B.质量监督机构

C.监理单位

D.竣工验收委员会

参考答案:A

解析:

【内容考查】本题考查的是公路工程验收相关规定。

【选项分析】合同段工程质量评分采用所含各单位工程质量评分的加权平均值。即工程各合同段交工验收结束后,由项目法人对整个工程项目进行工程质量评定,工程质量评分采用各合同段工程质量评分的加权平均值。

第125题

根据《公路水运工程安全生产监督管理办法》,施工单位专职安全生产管理人员的职责不包括(  )。

A.参与安全生产教育和培训

B.排查、报告安全事故隐患

C.制止和纠正违章操作行为

D.建立项目安全生产责任制

参考答案:D

解析:

【内容考查】本题考查的是公路工程承包人安全责任。

【选项分析】施工单位的专职安全生产管理人员履行下列职责:

(1)组织或者参与拟订本单位安全生产规章制度、操作规程,以及合同段施工专项应急预案和现场处置方案;

(2)组织或者参与本单位安全生产教育和培训,如实记录安全生产教育和培训情况;

(3)督促落实本单位施工安全风险管控措施;

(4)组织或者参与本合同段施工应急救援演练;

(5)检查施工现场安全生产状况,做好检查记录,提出改进安全生产标准化建设的建议;

(6)及时排查、报告安全事故隐患,并督促落实事故隐患治理措施;

(7)制止和纠正违章指挥、违章操作和违反劳动纪律的行为。

第126题

关于公路路基施工场地清理的说法,正确的有(  )。

A.公路用地范围内原有构造物,应根据设计要求进行处理

B.填方高度大于1m的公路路堤,可保留树根,但根部不能露出地面

C.填方高度小于1m的公路路堤,应将路基基底范围内的树根全部挖除开将坑穴填平夯实

D.二级及二级以上公路路堤应将路基基底范围内的树根全部挖除开将坑穴填平夯实

E.取土坑范围内的树根应全部挖除

参考答案:ACDE

解析:

【内容考查】本题考查的是路基施工技术准备。

【选项分析】公路用地范围内原有构造物,应根据设计要求进行处理。填方高度大于1m的二级以下公路路堤,可保留树根,但根部不能露出地面。二级及二级以上公路路堤和填方高度小于1m的公路路堤,应将路基基底范围内的树根全部挖除,并将坑穴填平夯实。取土坑范围内的树根应全部挖除。

【新教材此知识点已删除】

第127题

填石路堤施工中,不得用于路堤填筑的材料有(  )。

A.膨胀性岩

B.易溶性岩石

C.中硬岩石

D.软质岩石

E.盐化岩石

参考答案:ABE

解析:

【内容考查】本题考查的是填方路基施工。

【选项分析】填石路堤填料要求:硬质岩石、中硬岩石可用于路堤和路床填筑;

软质岩石可用于路堤填筑,不得用于路床填料;

膨胀性岩石、易溶性岩石和盐化岩石等不得用于路基填筑。

第128题

关于隧道衬砌裂缝病害预防的说法,正确的有( )。

A.正确选取衬砌形式及衬砌的厚度

B.欠挖必须控制在容许范围内

C.钢筋保护层厚度必须保证不小于2cm

D.宜采用较小骨灰比的混凝土

E.混凝土拆模时,内外温差不得大于20℃

参考答案:ABE

解析:

【内容考查】本题考查的是隧道衬砌病害的防治。

【选项分析】设计时应根据围岩级别、性状、结构等地质情况,正确选取衬砌形式及衬砌厚度,确保衬砌具有足够的承载能力。欠挖必须控制在容许范围内。钢筋保护层厚度必须保证不小于3cm混凝土强度必须符合设计要求,宜采用较大的骨灰比。混凝土拆模时,内外温差不得大于20℃。

第129题

关于填方路肩施工的说法,正确的有(  )。

A.采用培路肩的方法施工既经济又简便

B.土路肩通常随着路面结构层的铺筑,相应地分层培筑

C.培路肩分为先培与后培,先培比后培更优越

D.培土路肩的材料,通常与填筑路堤的材料相同

E.后培路肩的缺点是横断面上易形成一个三角区

参考答案:ABD

解析:

【内容考查】本题考查的是路肩施工。

【选项分析】对填方路段来说,采用培路肩的方法施工既经济又简便。土路肩通常随着路面结构层的铺筑,相应地分层培筑。路肩可以先培也可以后培,各有利弊。培土路肩的材料,通常与填筑路堤的材料相同,应在填筑路堤、修整边坡时,将削坡剩余的材料暂存在靠近路肩的边坡上。先培路肩的缺点是,横断面上易形成一个三角区。

第130题

用于生产桥梁高性能混凝土的水泥,不宜选用(  )。

A.强度等级32.5级的硅酸盐水泥

B.强度等级42.5级的硅酸盐水泥

C.强度等级52.5级的硅酸盐水泥

D.矿渣硅酸盐水泥

E.粉煤灰硅酸盐水泥

参考答案:ADE

解析:

【内容考查】本题考查的是混凝土工程施工。

【选项分析】高性能混凝土水泥宜选用品质稳定、标准稠度低、强度等级不低于42. 5级的硅酸盐水泥或普通硅酸盐水泥,不宜采用矿渣硅酸盐水泥、火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥。【新教材此知识点变更为:高性能混凝土水泥宜选用品质稳定、标准稠度需水量低、强度等级不低于42.5级的硅酸盐水泥或普通硅酸盐水泥,不宜采用矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰硅酸盐水泥或复合硅酸盐水泥,亦不宜采用早强水泥。】

第131题

悬索桥猫道的组成包括(  )。

A.承重索

B.扶手绳

C.横向通道

D.防雨棚

E.栏杆立柱

参考答案:ABCE

解析:

【内容考查】本题考查的是悬索桥施工。

【选项分析】猫道的主要承重结构为猫道承重索,一般按三跨分离式设置,边跨的两端分别锚于锚碇与索塔的锚固位置上,中跨两端分别锚于两索塔的锚固位置上。其上有横梁、面层、横向通道、扶手绳、栏杆立柱、安全网等。为了抗风稳定,一般设有抗风缆、抗风吊杆等抗风构件。【新教材已删除此知识点】

第132题

水泥混凝土路面滑模摊铺机摊铺速度应根据(  )确定。

A.板厚

B.碾压能力

C.布料能力

D.振捣混凝土排气效果

E.混凝土工作性能

参考答案:ACDE

解析:

【内容考查】本题考查的是水泥混凝土路面的施工。

【选项分析】滑模摊铺速度应根据板厚、混凝土工作性、布料能力、振捣排气效果等确定,可在0.75~2.5m/min之间选择,宜采用1m/min。

第133题

材料预算价包括(  )。

A.材料原价

B.材料运杂费

C.场内、外运输损耗

D.采购及仓库保管费

E.场内操作损耗

参考答案:ABD

解析:

【内容考查】本题考查的是公路项目标后预算编制。

【选项分析】材料预算价格由材料原价、运杂费、场外运输损耗、采购及仓库保管费组成。

第134题

关于项目部驻地建设的说法,正确的有(  )。

A.自建房屋最低标准为活动板房

B.宜为独立式庭院,四周设有围墙,有固定出入口

C.项目驻地必须离集中爆破区300m以外

D.驻地内适当位置设置临时室外消防水池和消防砂池

E.项目部驻地试验室各操作室总面积一般不低于120㎡

参考答案:ABD

解析:

【内容考查】本题考查的是项目部驻地建设。

【选项分析】自建房屋最低标准为活动板房,建设宜选用阻燃材料。宜为独立式庭院,四周设有围墙,有固定出入口。有条件的,可在出入口设置保卫人员。离集中爆破区500m以外,不得占用独立大桥下部空间、河道、互通匝道区及规划的取、弃土场。驻地内消防设施应满足《建设工程施工现场消防安全技术规范》的有关规定,在适当位置设置临时室外消防水池和消防砂池,配置相应的消防安全标识和消防安全器材,并经常 检查、维护、保养。项目部驻地办公用房面积应满足办公需要,一般不低于表1B420091-1的规定。

第135题

根据《公路建设市场管理办法》,公路工程质量保证体系包括(  )。

A.政府监督

B.法人管理

C.社会监理

D.企业自检

E.行业自律

参考答案:ABCD

解析:

【内容考查】本题考查的是公路建设市场管理的相关规定。

【选项分析】公路工程实行政府监督、法人管理、社会监理、企业自检的质量保证体系。

第136题

背景资料

某施工单位承建一山岭重丘区高速公路工程,起讫桩号为K12+200~K27+700,路基设计宽度为24.5m,纵断面设计示意图如图1所示,半填半挖横断面示意图如图2所示。其中K12+200~K15+600段穿越农田,其间经过几条农用灌溉水渠,水渠的平均宽度约3m,渠底淤泥底标高比农田软土底标高平均低约1.7m,渠位均设涵洞,涵底处理依照设计;结合地质情况,农田软土层平均厚度1.25m;最深不超过3m。由于地方交通道路等级较低,农用水田、旱地宝贵,因此合同约定不许外借土石方填筑路基。

施工中发生如下事件:

事件一:施工单位根据全路段原材料情况及K12+200~K15+600段软土厚度,采用了垫层和浅层处理技术进行软土地基处治。

事件二:在施工准备阶段,施工单位经核对设计文件,发现本合同段路基填方总约35万m³,最大填方高度4.3m,主要集中在K12+200~K15+600;路基挖方总量约9.7万m³,主要集中在K18+315~ K21+035,开挖深度0.85m~15.7m;山体除少量风化表层外均为硬质石灰岩。

事件三:经现场勘查并查阅图纸发现,发现K20+223~K20+550为全断面挖方段,最大垂直挖深5.8m,K20+550~K21+035为半填半挖段,最大挖深15.7m;为减少征地并能维持路基稳定,在半填段设计了较常用的重力式挡土墙,它主要依靠圬工墙体的(A)抵抗墙后土体的侧向推力。

事件四:两隧道的主要穿越区段均无明显溶洞,岩石为较坚硬石灰岩,岩体较破碎,属Ⅲ级围岩段。施工单位在修筑填石路堤时,将填方路段划分为四级施工台阶,分别为:在路基面以下(B)m为第一级台阶、(B)m~1.5m为第二级台阶,1.5m ~(C)m为第三级台阶。(C)m以上为第四级台阶。

事件五:施工单位在本工程路基填筑时采用了自重15t的振动压路机。

问题:

1.说明本工程路堤填料来源?

2.结合工程背景并考虑项目的经济性,写出事件一中本工程适宜采用的两种垫层类型和两种浅层处理方法。

3.写出适合事件二中挖方路段岩质特点的两种控制爆破方法。结合规范要求,本工程最大挖方路段宜设几级边坡?

4.分别回答事件三和事件四中A、B、C的内容。

5.改正事件五中的错误。

参考答案:见解析

解析:

1. 优先利用所有挖方的弃土作为填方利用(K18+315~K21+035挖方弃土),不足部分用隧道洞碴(隧道1号、隧道2号弃渣)补足。

2.(1)垫层类型:①碎石垫层;②石屑垫层。

(2)浅层处理法:①抛石挤淤法;②换填垫层。【新教材此知识点变更为:①抛石挤淤法;②浅层置换】

3.(1)控制爆破方法:光面爆破、预裂爆破。

(2)最大挖方路段宜设置为两级边坡。【此部分属于超纲内容】

4.A为自重; B为0.5m;C为 3.0m。

5.事件5中的错误:采用自重15t的振动压路机。

正确做法:填石路堤的压路机宜采用自重不小于18t的振动压路机。

第137题

背景资料

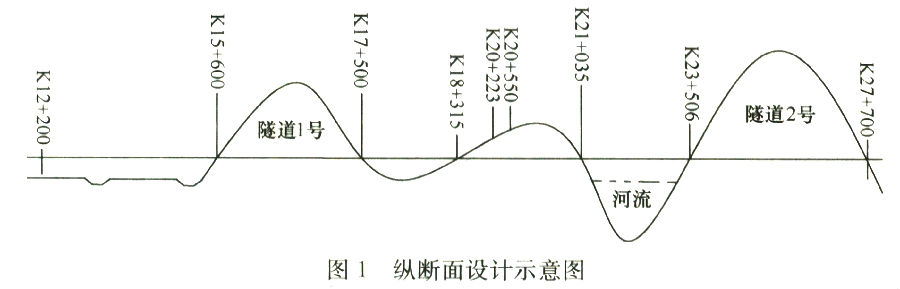

某施工单位承建某三级公路,公路起讫桩号为K0+000~K12+300,路面结构形式如图3所示,图3中(A)未采用硬化处理,在沥青混凝土面层和级配碎石基层之间设置下封层。项目地处丘陵地区,周边环境复杂。其中K2+000~K2+600为滑坡地段,该地段多为破碎结构的硬岩或层状结构的不连续地层,路线在滑坡地段以挖方形式通过,经挖方卸载后进行边坡防护。

施工单位对滑坡地段施工编制了滑坡防治专项施工方案以及滑坡监测方案,通过了相关专家评审。施工中发生如下事件:

事件一:施工单位针对该项目特点编制了应急预案,在应急预案公布之日起1个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案,并提交相关材料。

事件二:滑坡地段采用挖方卸载的防治措施,对该地段边坡采用锚杆加钢筋网再加喷射混凝土进行防护。

事件三:施工单位对级配碎石基层表面做了如下处理:①在沥青面层施工前1~2d内,采用人工清扫方式清理级配碎石基层表面;②当基层表面出现小坑槽时,用原有基层材料找补;③当基层表面出现较大范围松散时,清除掉该范围内全部基层重新铺装。

事件四:级配碎石基层施工完毕后,施工单位会同相关资料检验人员对基层的弯沉值、压实度、平整度、横坡等项目进行了实测。

问题:

1.写出图3中A的名称。下封层施工宜采用什么方法施工?

2.指出事件一中对应急预案告知性备案做法的错误之处,并改正。

3.事件二中,滑坡防治措施属于哪类滑坡防治措施,滑坡防治措施还有哪两类?

4.逐条判断事件三中级配碎石基层表面处理的做法是否正确,并改正。

5.补充事件四中还需实测的项目,并指出实测项目中的关键项目。

参考答案:见解析

解析:

1.(1)A的名称为土路肩。

(2)下封层宜采用层铺法表面处治或稀浆封层法施工。

2.错误之处:施工单位在应急预案公布之日起1个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案。

改正:施工单位应当在应急预案公布之日起20个工作日内,按照分级属地原则,向属地安全生产监督管理部门和有关部门进行告知性备案。

3.(1)事件二中的滑坡防治措施属于力学平衡防治措施。

(2)滑坡防治措施还有排水、改变滑带土两类。

4.①正确。

②错误。改正:清理出小坑槽时,不得用原有基层材料找补。

③错误。改正:基层表面出现较大范围松散时,应重新评定基层质量,必要时宜返工处理。

5.(1)事件四还需检测项目有纵断高程、宽度、厚度。

(2)关键项目为厚度、压实度。

第138题

背景资料

某施工单位承建一分离式双向四车道高速公路山岭隧道工程,起讫桩号为K19+720~K20+200,全长480m。隧道左右洞相距36m,地质情况相同,其中K19+720~K19+775段和K20+165~K20+200段穿越强风化泥质灰岩段,岩质较软,岩体破碎,为Ⅴ级围岩段;K19+775~K19+875段和K20+035~K20+165段穿越中风化泥质灰岩段,岩质中硬,岩体破碎-较破碎,为Ⅳ级围岩段;K19+875~K20+035段穿越微风化泥质灰岩段,岩质中硬,岩体较破碎,为Ⅲ级围岩段。该隧道设计支护结构为复合式衬砌(即初期支护+混凝土二次衬砌),隧道设钢支撑和仰拱。施工过程中发生了如下事件:

事件一:开工前,施工单位对该隧道的Ⅳ级和Ⅴ级围岩的连续长度及合计长度进行了统计,并由(A)负责对该隧道进行了施工安全风险评估,出具了评估报告。报告内容包括:评估依据、工程概况、(B)、(C)、评估内容、评估结论及对策等。

事件二:施工单位采用钻爆法开挖Ⅳ级围岩段,爆破设计周边眼为60个,爆破后,某开挖面残留有痕迹的炮眼数为45个。

事件三:施工单位在Ⅳ级围岩段初期支护施工作业时,采用了钢拱架型式的钢支撑。

事件四:施工单位在进行仰拱及防水板施工作业时,采取了如下做法:

①Ⅳ级围岩的仰拱距掌子面的距离为55±4m,Ⅴ级围岩的仰拱距掌子面的距离为45±4m;

②仰拱施工采用左右半幅分次浇筑方式;

③防水板搭接宽度为80±10mm。

问题:

1.结合事件一和背景,写出隧道进行施工安全风险评估的理由。

2.事件一中A、B、C各代表什么?

3.针对事件二和背景,计算周边炮眼痕迹保存率,并判断该值是否满足《公路隧道施工技术细则》的要求。

4.事件三中,按材料的组成还可以采取哪种型式钢支撑。

5.逐条判断事件四中的做法是否正确,并改正。

参考答案:见解析

解析:

1. 理由:K19+720~K19+775段为Ⅴ级围岩,连续长度为55m,超过50m,需进行安全风险评估。

2.A为施工单位;B为评估方法;C为评估步骤。

3.(1)痕迹保存率为45÷60=75%。

(2)《公路隧道施工技术细则》中规定,对于中硬岩痕迹保存率应不小于70%,本工程痕迹保存率为75%,大于70%,故满足要求。

4.按材料的组成还可以采取格栅钢架型式的钢支撑。

5.①错误。改正:仰拱与掌子面的距离,Ⅳ级围岩不得超过50m,Ⅴ级及以上围岩不得超过40m 。

②错误。改正:仰拱施工宜整断面一次成型,不宜左右半幅分次浇筑。

【新教材规定:仰拱施工应整幅一次浇筑成形,不得左右半幅分次浇筑。】

③错误。改正:防水板搭接宽度不应小于100mm。

第139题

       背景资料

       某施工单位承建了一座桥梁工程。主桥为上承式钢管混凝土拱桥,跨度为220m,左右分幅布置。每幅拱桥由两片拱肋组成,每片拱肋采用钢管混凝土桁架,拱肋桁架主管采用4根钢管,内灌C50混凝土。拱桥位于山间河流水库区域,桥梁设计按Ⅲ级航道净空控制。桥位处谷深狭窄,山体陡峻,呈“V”型,岸坡地段基岩浅埋或者裸露,出露或钻孔揭露的基岩为片麻岩、花岗片麻岩。

       施工中发生如下事件:

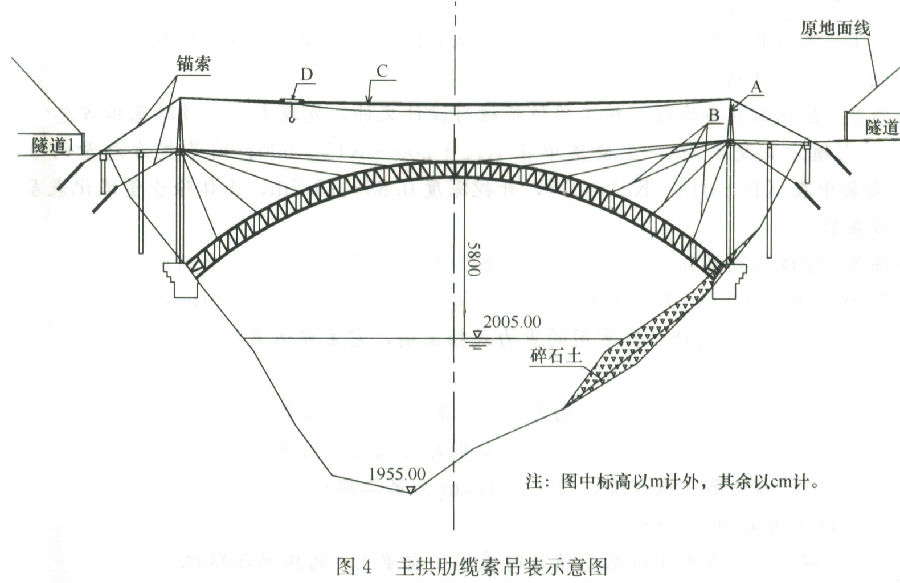

       事件一:施工单位在施工前进行了施工调查,根据桥位处水文、工程地质和地质情况,拟采用缆索吊装主拱肋施工方案,主拱肋缆索吊装示意图如图4所示。

       事件二:施工单位根据自身资源及技术条件做了施工总体部署,施工总体部署的主要内容为:①项目的组织机构设置;②施工任务划分;⑧(E);④主要项目的施工方案;⑤(F);⑥大型临时设施;⑦主要资源配置计划。

       主拱肋施工方案中拟采用的缆索吊装主要施工工序为:

拱肋和拱上钢结构加工预制→陆运至桥位附近临时码头→船运分段拱肋至安装位置→(G)→用扣索对分段拱肋临时固定→安装平联单元→吊装其他分段拱肋→各段拱肋轴线调整→(H)→灌注主管内混凝土→安装拱上结构。

       事件三:施工单位建立了应急预案体系,编制了应急预案,并进行了评审。

       事件四:施工单位对拱肋施工质量进行了控制,钢管拱肋安装实测项目有轴线偏位、拱肋接缝错边、焊缝尺寸、焊缝探伤和高强度螺栓扭矩等。

       钢管拱肋安装完成后对拱肋安装进行了分项工程评定。

       问题:

       1.说明事件一施工单位采用缆索吊装方案的理由。

       2.写出图4中A、B、C、D对应的设备或结构名称。

       3.写出事件二施工总体部署中E、F对应的内容。

       4.写出事件二拟采用的缆索吊装主要施工工序中G、H的内容。

       5.写出事件三中应急预案体系的组成,应急预案评审人员除桥梁专家外还应包括哪些方面的专家?

       6.补全事件四钢管拱肋安装实测项目中的缺项。根据《公路工程质量检验评定标准》,钢管拱肋安装质量评定合格应满足哪些规定?

参考答案:见解析

解析:

1.理由:该桥位于山间河流水库区域,有通航要求,两侧谷深狭窄,山体陡峻,呈“V”型的峡谷,而缆索吊装施工适用于峡谷或水深流急的河段上,或在通航的河流上需要满足船只的顺利通行的情形,所以施工单位采用了缆索吊装方案。

2.A为缆索吊机塔架;B为扣索;C为承重索;D为跑车(天车、骑马滑车)。

3.E为施工顺序,F为主要施工阶段工期分析。

4.G为首节段起吊安装就位,H为主拱圈合龙。

5. (1)应急预案体系由综合应急预案、专项应急预案、现场处置方案组成。

(2)评审专家包括安全生产方面的专家和应急管理方面的专家。

6. (1)实测项目补充:①拱肋高程;②对称点相对高差。

(2)质量评定合格应符合下列规定:

基本要求符合相关规范要求;

检验记录应完整,即工程应有真实、准确、齐全、完整的施工原始记录、试验检测数据、质量检验结果等质量保证资料;

实测项目应合格,其中,实测关键项目合格率不得低于95%,一般项目合格率不低于80%。

外观质量应满足要求。

第140题

       背景资料

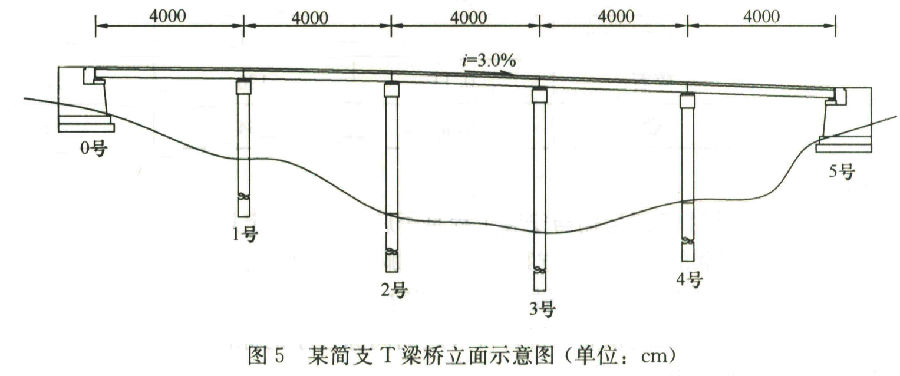

       某山区5×40m分离式双向四车道公路简支T梁桥,2019年3月25日开标,2019年4月12日下发中标通知书,某承包商以2580万元价款中标。该桥梁整体处于3. 0%的纵曲线上,单幅桥设计横坡为2.0%,桥两端为重力式桥台,中间墩为桩柱墩,桥台、墩身盖梁与T梁之间设置板式橡胶支座,该桥立面示意图如图5所示。该桥在桥台处设置80mm钢制伸缩缝。T梁单片梁重120t,预制梁采用龙门吊调运,架桥机架设。

       合同中约定,工程价款采用价格指数调价公式按月动态结算,月底计量当月完成的工程量,于第2月中旬支付。合同履行期间,以基本价格指数为基础,部分材料(钢材、水泥、砂、碎石)价格指数涨幅超过±5%,其风险由业主承担,超过部分据实调整;未超过±5%其风险由承包商承担,不予调整材料价差。除以上4种材料外,其余因素均不调整价差。基本价格指数为投标截止日前一个月价格指数,现行价格指数为工程实施月价格指数,均以工程所在地省级工程造价管理机构发布的价格指数为准,不同规格的同种材料价格指数取平均值。

       施工过程中发生了如下事件:

       事件一:施工单位编制了T梁运输与安装专项施工方案。专项施工方案经施工单位技术负责人审核签字、加盖单位公章后,上报总监理工程师审查签字,并加盖执业印章后实施。

       事件二:本桥T梁采用C50混凝土,低松弛钢绞线,夹片式锚具。施工单位在T梁预制、张拉施工中采取了如下做法:

       (1)T梁预制台座设置了反拱值。

       (2)用标准养护的混凝土试块强度作为预应力筋施加张拉条件。

       (3)预应力张拉程序为:0→初应力→1.03δcon(持荷5min锚固)。

       (4)由于设计未规定,预应力张拉时要求混凝土的弹性模量不低于混凝土28d弹性模量的75%。

       (5)施工单位采取在模板制造时设置模板横坡的方式对T梁进行横坡调整。

       事件三:预制施工时,施工单位对梁长、梁端竖直度参数进行严格控制,T梁安装严格按放样位置进行。T梁安装完成后,发现梁端顶面与桥台台背之间间隙在20~30mm之间,小于伸缩缝安装间隙要求。经检验,预制T梁和台背各项检验指标均满足规范要求,可以排除施工误差对梁端顶面与台背间隙的影响。施工单位采取调整支座垫石倾斜度、支座倾斜安装的做法弥补支座垫板未作调坡处理的缺陷。

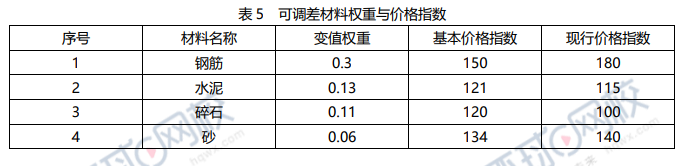

       事件四:2019年6月中旬承包商向业主申请支付工程进度款,按投标报价计算工程进度款为150万元(未调材料价差),合同中约定的调价公式中定值权重为(A),可调差材料权重与价格指数如表5所示。

       问题:

       1.事件一中,本项目T梁运输与安装工程是否属于超过一定规模的危险性较大的工程?说明理由。施工单位编制的专项施工方案还需完善哪些程序?

       2.逐条判断事件二中施工单位的做法是否正确,并改正。

       3.说明事件三中T梁梁端顶面与桥台台背之间间隙过小的原因。指出事件三中支座安装方法的错误,并说明理由。

       4.事件四中,6月申请支付的工程进度款需进行材料调价差,定值权重A等于多少?表5中基本价格指数和现行价格指数分别指2019年哪个月的价格指数?(小数点后保留1位)

       5.事件四中,6月申请支付的工程进度款,按合同约定,哪些材料可调价差?材料调价差后,业主应支付承包商多少万元? (计算过程小数点后保留3位,最后结果小数点后保留1位)

参考答案:见解析

解析:

1.(1)T梁运输与安装属于超过一定规模的危险性较大的工程。

理由:因为T梁的长度为40m,根据《公路工程施工安全技术规范》中的相关规定,桥梁工程中的梁、拱、柱等构件施工属于危险性较大分部分项工程,同时长度不小于40m的预制梁的运输与安装还需要组织专家论证、审查。

(2)施工单位还应组织专家论证。

2.(1)正确;

(2)错误,改正:应采用同条件养护的混凝土试块强度作为预应力筋施加张拉条件;

(3)错误,改正:0→初应力→σcon(持荷5min锚固)。

(4)错误,改正:设计无要求时,混凝土弹性模量不应低于28d弹性模量的80%。

(5)正确。

3.(1)原因:由于T梁需按纵坡倾斜安装,T梁上端面侵占了伸缩缝的安装空间。

(2)错误之处:施工单位调整支座垫石倾斜度、支座倾斜安装;

理由:支座垫石必须水平设置,支座必须水平安装,不得有脱空或不均匀受力等现象。

4. (1) A=1-0.3-0.13-0.11-0.06=0.4。

(2)基本价格指数为2019年2月的价格指数,现行价格指数为2019年5月的现行价格。

5.钢材和碎石这两种材料6月可调差价。

6月份业主方支付给承包商工程款=150×[0.4+0.3×(180/150-5%)+0.11×(100/120+5%)+(0.13+0.06)×1]=154.8(万元)。
