一级建造师《公路工程管理与实务》历史真题(350题)

第161题

拟作为路堤填料的材料应取样试验,土的试验项目有( )。

A.液限

B.塑限

C.CBR值

D.弯沉

E.天然含水量

参考答案:ABCE

解析:

【内容考查】此题考查路基填料试验项目。

【选项分析】土的试验项目包括天然含水率、液限、塑限、标准击实试验、CBR试验等,必要时应做颗粒分析、 比重、有机质含量、易溶盐含量、冻胀和膨胀量等试验。

【该知识点已改为:土的试验项目应包括天然含水率、液限、塑限、颗粒分析、击实、CBR等,必要时还应做相对密度、有机质含量、易溶盐含量、冻胀和膨胀量等试验。】

【名师点拨】此题属于细节内容考查,准确记忆土的试验项目名称,弯沉是路基填筑好之后的试验,而不是原材料试验。

第162题

水泥稳定碎石基层施工,确定每日施工作业段长度,宜综合考虑的因素有( )。

A.施工机械生产效率和数量

B.施工人员数量及操作熟练程度

C.增加施工接缝的数量

D.施工季节和气候条件

E.水泥的初凝时间和延迟时间

参考答案:ABDE

解析:

【内容考查】此题考查混合料施工作业段的确定。

【选项分析】稳定材料层宽11~12m时,每一流水作业段长度以500m为宜;稳定材料层宽大于12m时,作业段宜相应缩短。宜综合考虑下列因素,合理确定每日施工作业段长度:

(1)施工机械和运输车辆的生产效率和数量;

(2)施工人员数量及操作熟练程度;

(3)施工季节和气候条件;

(4)水泥的初凝时间和延迟时间;

(5)减少施工接缝的数量。

第163题

适用于浅水河流的大跨径钢梁架设方法有(  )。

A.门架吊机整孔架设法

B.浮运平转架设法

C.拖拉架设法

D.自行吊机整孔架设法

E.支架架设法

参考答案:ACE

解析:

【内容考查】此题考查钢梁架设方法。

【选项分析】门架吊机整孔架设法:适于地面或河床无水、少水,现场能修建低路堤、栈桥、上铺轨道的条件;

浮运平转架设法:适于深水河流或滨海河流处,可架设各类大跨径钢桥;

拖拉架设法:适于河滩无水或水深较浅、易于建立支墩或桥头路基或引桥上能够拼装 钢梁及平移梁的条件;

自行吊机整孔架设法:适宜于架设短跨径的钢板梁;

支架架设法:适于桥下净空不高、水深较浅的条件,可用于架设各种跨径、各种类型的钢桥。

第164题

适用于双车道公路隧道Ⅴ级围岩地段的施工方法有(  )。

A.全断面法

B.台阶法

C.环形开挖预留核心土法

D.侧壁导坑法

E.中导洞法

参考答案:BCD

解析:

【内容考查】此题考查公路隧道主要开挖方法的适用范围。

【选项分析】全断面法适用用于I~III级围岩的中小跨度隧道,IV级围岩中跨度隧道和III级围岩大跨度隧道在采用了有效的预加固措施后,也可采用全断面法开挖。

台阶法适用于Ⅲ~V级围岩的中小跨度隧道。单车道隧道及围岩地质条件较好的双车道隧道可采用二台阶法施工,隧道断面较高、单层台阶断面尺寸较大时可采用三台阶法。

环形开挖预留核心土法适用于V~VI级围岩或一般土质围岩的中小跨度隧道。

双侧壁导坑法适用于浅埋大跨度隧道及地表下沉量要求严格而围岩条件很差的情况。

中导洞法适用于连拱隧道。题干中是双车道而不是连拱隧道。

【此知识点已变为:台阶法适用于Ⅲ~Ⅳ级围岩的中小跨度隧道,Ⅴ级围岩的小跨度隧道在采用了有效的预加固措施后亦可采用台阶法开挖。单车道隧道及围岩地质条件较好的双车道隧道可采用二台阶法施工,隧道断面较高、单层台阶断面尺寸较大时可采用三台阶法,台阶长度宜为隧道开挖跨度的1~1.5倍。
环形开挖预留核心土法适用于Ⅳ~Ⅴ级围岩或一般土质围岩的中小跨度隧道,每循环开挖长度宜为0.5~1.0m ,核心土面积不应小于整个断面的50%。

依据新教材说法,应选择“台阶法、环形开挖预留核心土法”。】

【名师点拨】此类题目属于综合考查,掌握常用的几种隧道开挖方法及适用范围,根据题干背景选择最佳开挖方法。

第165题

关于通信系统中管道光、电缆敷设的说法,正确的有( )。

A.敷设电缆是的牵引力应小于电缆允许拉力的80%

B.敷设管道光、电缆时应以有机油脂、滑石粉作为润滑剂

C.光缆的曲率半径必须大于光缆直径的20倍

D.光缆绕“8”数字敷设时,其内径应不小于2m

E.按要求堵塞光、电缆管孔,光、电缆端头应做密封防潮处理,不得浸水

参考答案:ACDE

解析:

【内容考查】此题考查光、电缆敷设要求。

【选项分析】敷设光缆时的牵引力应符合设计要求,在一般情况下不宜超过2000kN。敷设电缆时 的牵引力应小于电缆允许拉力的80%。

敷设管道光、电缆时应以液状石蜡、滑石粉等作为润滑剂,严禁使用有机油脂。

光缆的曲率半径必须大于光缆直径的20倍,电缆的曲率半径必须大于电缆直径的15倍。

光缆绕“8”字敷设时其内径应不小于2m。

按要求堵塞光、电缆管孔,光、电缆端头应做密封防潮处理,不得浸水。

【名师点拨】此部分内容的考查形式主要是选择题,注意相关的规范要求。

第166题

下列内容中,属于施工总体部署主要内容的有( )。

A.建立施工管理机构

B.划分施工任务

C.编制施工进度计划

D.确定施工顺序

E.制定各项资源需求计划

参考答案:ABD

解析:

【内容考查】此题考查施工总体部署应包含的内容。

【选项分析】施工总体部署主要内容包括:

(1)项目组织机构设置;

(2)施工任务划分;

(3)施工顺序;

(4)拟定主要项目的施工方案;

(5)主要施工阶段工期分析(或节点工期分析)。

第167题

根据《公路工程施工安全技术规范》,需编制专项施工方案的大型临时工程有( )。

A.围堰工程

B.施工便道

C.挂篮

D.便桥

E.水上作业平台

参考答案:ACDE

解析:

【内容考查】此题考查危险性较大的分部分项工程范围。

【选项分析】需要编制专项施工方案的大型临时工程有:

1.围堰工程

2.各类工具式模板工程。

3.支架髙度不小于5m;跨度不小于10m,施工总荷载不小于10KN/㎡;集中线荷载不小于 15kN/m。

4.搭设髙度24m及以上的落地式钢管脚手架工程;附着式整体和分片提升脚手架工程;悬挑式脚手架工程、吊篮脚手架工程;自制卸料平台、移动操作平台工程;新型及异型脚手架工程。

5.挂篮。

6.便桥、临时码头。

7.水上作业平台。

【名师点拨】此知识点是必会知识,区分牢记需编制专项施工方案和需专家论证、审查的工程范围。考查形式不一,可出选择题目也可在案例题目中以简答形式考查。

第168题

根据《公路工程标准施工招标文件》,除合同另有规定外,已标价的工程量清单综合单价均已包括了实施和完成合同工程所需的(  )费用。

A.质量缺陷修复费

B.施工人员保险费

C.税费

D.勘察设计费

E.安全生产费

参考答案:ABC

解析:

【内容考查】此题考查工程量清单的内容。

【选项分析】除非合同另有规定,工程量清单中有标价的单价或总额价均已包括了为实施和完成合同工程所需的劳务、材料、机械、质检、安装、缺陷修复、管理、保险、税费、利润等费用, 以及合同明示或暗示的所有责任、义务和一切风险【新版教材中,将一切风险修改为了一般风险】。

第169题

适用于路面基层施工的机械设备有(  )。

A.摊铺机

B.平地机

C.石屑洒布车

D.洒水车

E.羊角碾

参考答案:ABCD

解析:

【内容考查】此题考查机械设备配置。

【选项分析】路面基层机械配置:

1.基层材料的拌合设备:集中拌合(厂拌)采用成套的稳定土拌合设备,现场拌合(路拌)采用稳定土拌合机;

2.摊铺平整机械:包括拌合料摊铺机、平地机、石屑或场料撒布车;

3.装运机械:装载机和运输车辆;

4.压实设备:压路机;

5.清除设备和养护设备:清除车、洒水车。

羊角碾是路基碾压机械。【新教材中将羊角碾更改为羊足碾】

【名师点拨】按照相关施工工艺流程掌握各阶段的施工机械,考查形式多样。

第170题

根据《公路工程施工分包管理办法》,下列情形中,属于违法分包的有(  )。

A.承包人将承包的全部工程发包给他人的

B.分包人以他人名义承揽分包工程的

C.分包合同未报发包人备案的

D.分包人将分包工程再进行分包的

E.承包人将工程分包给不具备相应资格的企业或个人的

参考答案:BCDE

解析:

【内容考查】此题考查违法分包行为。

【选项分析】有下列情形之一的,属于违法分包:

(1)承包人未在施工现场设立项目管理机构和派驻相应人员对分包工程的施工活动实施有效管理的;

(2)承包人将工程分包给不具备相应资格的企业或者个人的;

(3)分包人以他人名义承揽分包工程的;

(4)承包人将合同文件中明确不得分包的专项工程进行分包的;

(5)承包人未与分包人依法签订分包合同或者分包合同未遵循承包合同的各项原则,不满足承包合同中相应要求的;

(6)分包合同未报发包人备案的;

(7)分包人将分包工程再进行分包的;

(8)法律、法规规定的其他违法分包行为。

承包人将承包的全部工程发包给他人的属于转包。

【名师点拨】此内容属于必会知识点,通用知识,考查形式多为选择题。区分掌握转包和违法分包的情形。

第171题

【背景资料】

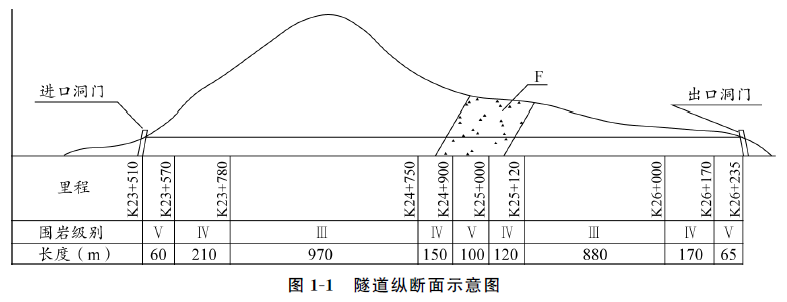

       某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23 +510~K26+235,全长2725m。岩性为砂岩、页岩互层,节理发育,有一条F断层破碎带,地下水较丰富。隧道埋深18~570m,左、右洞间距30m,地质情况相同,围岩级别分布如图1-1所示。

      该隧道设计支护结构为复合式衬砌,即:喷锚初期支护+二次混凝土衬砌,Ⅳ、Ⅴ级围岩设钢支撑和仰拱。本工程合同工期为22个月,施工过程中发生如下事件:

     事件1:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,采用钻爆法开挖,模板台车衬砌。施工组织设计中,明确了开挖支护月进度指标为:Ⅲ级围岩135m/月,Ⅳ级围岩95m/月,Ⅴ级围岩50m/月;施工准备2个月,左、右洞错开施工,右洞开工滞后左洞1个月,二衬滞后开挖支护1个月,沟槽及路面工期3个月,贯通里程桩号设定在K24+900。在设计无变更情况下,满足合同工期要求,安全优质完成该工程。

     事件2:隧道开挖过程中,某些段落施工单位采用环形开挖留核心土法开挖,该方法包括以下工序:①上台阶环形开挖;②核心土开挖;③上部初期支护;④左侧下台阶开挖;⑤右侧下台阶开挖;⑥左侧下部初期支护;⑦右侧下部初期支护;⑧仰拱开挖、支护。部分工序位置如图1-2所示。

【问题】

1.根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。

2.分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。

3.针对事件1,计算隧道施工工期(单位:月,小数点后保留一位)。

4.针对事件2,复制图1-2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥格式作答)。

参考答案:见解析

解析:

1.(1)Ⅲ级围岩= 970+880= 1850m;

Ⅲ级围岩长度所占比例= 1850/2725≈67.9%。

(2)Ⅳ级围岩=210+ 150+ 120+ 170= 650m;

Ⅳ级围岩长度所占比例= 650/2725≈23.9%。

(3)Ⅴ级围岩=60+100+65= 225m;

Ⅴ级围岩长度所占比例= 225/2725≈8.3%。

2.该隧道围岩的施工方法:

(1)Ⅲ级围岩适宜采用全断面法、台阶法。

(2)Ⅳ级围岩适宜采用台阶法。

3.(1)隧道进口工作区域开挖支护所需工期: 970/135+(210+150) /95 + 60/50= 12.2个月。

(2)隧道出口工作区域开挖支护所需工期: 880/135+(120+170) /95+ (100+65) /50=12.9个月。

由于进、出口同时进行施工,所以,以工期长者为开挖工期。

(3)隧道施工工期: 2+12.9+1+1+3=19.9 个月。

4.隧道开挖横断面示意图如图8所示。

该隧道采用环形开挖预留核心土法,各工序正确排序为:①→③→②→④→⑥→⑤→⑦

第172题

【背景资料】

       某施工单位承建了一段高速公路路基工程,公路设计车速为100km/h。其中,K18+230~K18+750为路堑,岩性为粉质黏土、粉砂质泥岩,采用台阶式边坡,第一级边坡采用7.5号浆砌片石护面墙,护坡设耳墙一道;其他各级边坡采用C20混凝土拱形护坡,拱形骨架内喷播植草。本路段最大挖深桩号位于K18+520,路基填挖高度为-31.2m,桩号K18+520横断面设计示意图如图3所示。

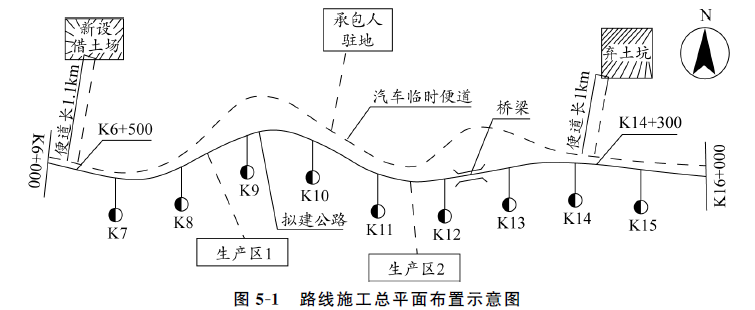

       在项目开工前,施工单位根据《交通运输部关于发布高速公路堑高边坡工程施工安全风险评估指南的通知》,对全线的路堑工程进行了总体风险评估,其中,K18+230~K18+750段路堑高边坡总体风险等级为Ⅱ级。

      路堑开挖前,施工单位对原地面进行了复测,并进行了路基横断面边桩放样,边桩放样采用坐标法。设计单位提供的设计文件包括“导线点成果表”“直线、曲线及转角表”“路基设计表”“路基标准横断面图”“路基典型横断面设计图”“路基横断面设计图”“防护工程设计图”等。

       路堑开挖过程中,为监测深路堑边坡变形和施工安全,施工单位埋设了观测桩。在挖至路基设计标高后,施工单位开始由下往上进行防护工程施工。在第一级边坡施工中,边坡局部凹陷。

【问题】

1.K18+230~K18+750段路堑高边坡工程是否需要进行专项风险评估?如果要进行专项风险评估,应在何时完成?

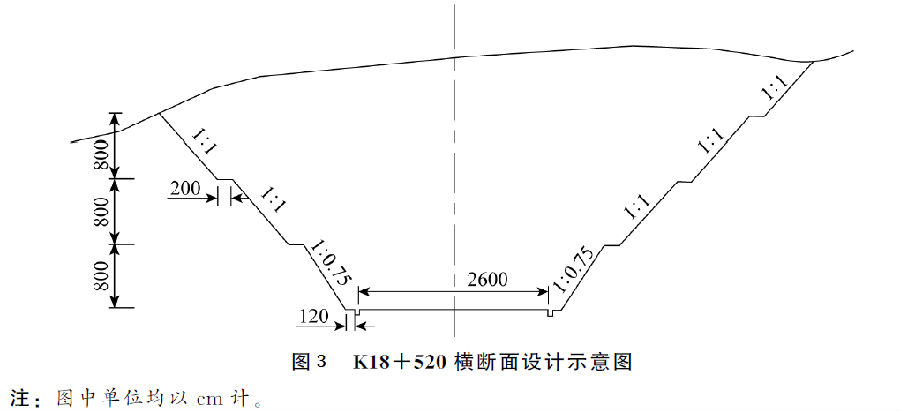

2.图3中,标注尺寸120cm和2600cm分别是指什么宽度?写出边桩放样所需的3个设计文件。

3.改正施工单位在防护工程施工中的错误。

4.浆砌片石护面墙的耳墙设置在什么部位?针对第一级边坡出现的局部凹陷,应如何处置?

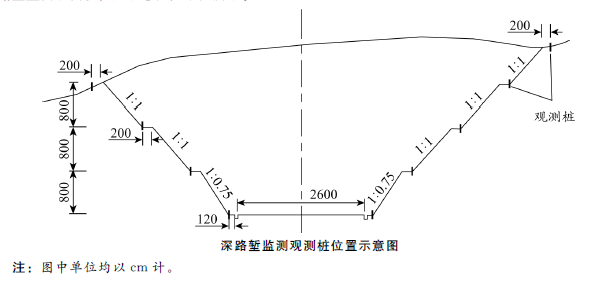

5.复制图3至答题卡上并在图上绘出深路堑监测观测桩位置示意图(在相应位置用短竖线“|”示出)。

参考答案:见解析

解析:

1.(1)K18+230~K18+750段路堑高边坡工程不需要进行专项风险评估。

(2)如果要进行专项风险评估,应在路堑边坡分项工程开工前完成。

2.(1)图中标注尺寸为120cm代表的是碎落台宽度,图中标注尺寸为2600cm代表的是路基宽度。

(2)边桩放样所需的3个设计文件为:“导线点成果表”、“直线、曲线及转角表”、“路基横断面设计图”(“路基设计表”)。

3.改正:路堑开挖防护工程,应在开挖一级后,及时防护一级。上一级防护未完工,不得开挖下一级。

4.(1)浆砌片石护面墙的耳墙应设置在护面墙中部。

(2)针对第一级边坡出现的局部凹陷,应挖成台阶后用与墙身相同的圬工填补(7.5号浆砌片石填补)。

5.深路堑监测观测桩位置示意图如图9所示。

第173题

【背景资料】

       某三级公路,起讫桩号为K0+000~K5+300,双向两车道,路面结构形式为水泥混凝土路面。由于当地旅游经济的发展,此三级公路已发展为重要的旅游支线公路。通车10年后,路面发生局部网状开裂、纵向裂缝等病害。具有相应检测资质的检测单位采用探地雷达、(C)对水泥混凝土板的脱空和结构层的均匀情况、路面承载能力进行检测评估。设计单位根据检测评估结果对该路段进行路面改造方案设计。经专家会讨论,改造路面的结构形式决定采用原水泥混凝土路面破碎后加铺沥青混凝土面层的路面结构形式,如图4所示。施工中发生如下事件:

       事件1:改造路段中的K1+000~K1+600为滑坡、落石等不良地质路段,施工单位针对此路段的边坡防护编制了专项施工方案,并组织专家对边坡专项施工方案进行了论证。

       事件2:施工单位对破碎后的水泥混凝土路面采用Z型压路机振动压实2~3遍,测标高并进行级配碎石调平,检测平整度。光轮压路机压实3~4遍,压实速度不超过5km/h。

       事件3:水泥混凝土路面破碎颗粒粒径满足要求并压实后,施工单位用智能洒布车均匀洒布乳化沥青做透层。洒布施工中发现局部有花白遗漏现象。

       事件4:沥青混凝土面层铺装后,施工单位会同监理单位对沥青混凝土路面平整度、弯沉值、渗水系数、抗滑(含摩擦系数和构造深度)、中线平面偏位、纵断高程、路面宽度及路面横坡进行了实测。

【问题】

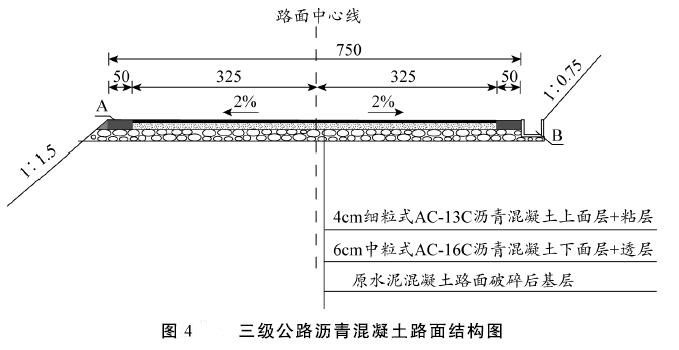

1.写出图4中A、B以及背景资料中C的名称。

2.事件1中,施工单位针对不良地质路段编制的专项施工方案应该包括哪些内容?

3.说明事件2中水泥混凝土路面破碎后进行压实的主要作用。

4.针对事件3中的花白遗漏处应如何处理?透层油还可选择哪些类型的沥青?

5.补充事件4中沥青混凝土面层质量检验的实测项目。

参考答案:见解析

解析:

1.图中A为路肩;B为边沟;背景资料中C为弯沉仪。

2.针对不良地质路段编制的专项施工方案应该包括:(1)工程概况;(2)编制依据;(3)施工计划;(4)施工工艺技术;(5)施工安全保证措施;(6)劳动力计划;(7)计算书及图纸。

3.水泥混凝土路面破碎后进行压实的主要作用包括:水泥混凝土路面颗粒进一步破碎; 稳固下层块料;为新铺沥青面层提供一个平整的表面。

4.事件3中的路面存在花白遗漏处应人工补洒。

事件3中的该路面透层油还可选择液体沥青、煤沥青。

5.事件4中,沥青混凝土面层质量检验的实测项目还应有:沥青混凝土面层的厚度、压实度。【新教材这里变化了,如果按照新教材质量检验的实测项目还应有:沥青混凝土面层的厚度、压实度、矿料级配、沥青含量。】

【名师点拨】识图题,是案例题目中常考形式。专项施工方案的主要内容,不需结合案例背景,必拿分项。其它补充类题目,均为教材原话,需理解掌握。

第174题

【背景资料】

       某施工单位承建了一条全长1310m横跨一条二级公路与某生态湿地公园景区的钢结构的步行桥工程,该桥梁主桥上部结构采用(55+2×90+55)m圆筒形真空桁架结构,其外径4.15m,内径3.55m,桥面全宽6.0m。为保护生态湿地环境,节约施工用地,保证施工进度,主桥采用顶推施工方案。引桥为30m跨径的钢箱梁桥,采用分段吊装安装方式。

       主桥钢桁梁总长290m,结合现场情况拟将主桥钢桁梁在主桥3~4号墩之间搭设拼装支架逐段拼焊,并在支架上采用步履式智能顶推装置配合坚向千斤顶将钢桁梁顶推至设计位置,最后20m钢桁梁在拼装支架上拼装成整体。

       主桥钢桁梁在工厂内制造成构件运至现场,在卧拼胎架上拼焊成圆形小节段,然后用龙门吊运至拼装支架上立拼焊成顶推节段,各顶推钢桁梁节段间主要采用焊接,部分杆件采用焊接与高强度螺栓合用连接。桥面系构件在工厂内制造,运至现场采用焊接与高强度螺栓合用连接成整体。

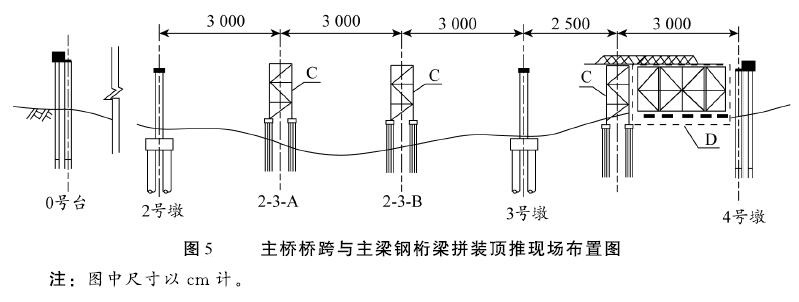

      主桥桥跨与主梁钢桁梁拼装顶推现场布置如图5所示。

       事件1:主桥钢桁梁拼装与顶推架设施工中,施工单位采取了如下做法:

(1)工地焊接前采用铜丝砂轮对焊缝进行除锈,并在除锈后的 48h内进行焊接;

(2)高强度螺栓施拧采用扭矩扳手,在作业前后均应进行校正;

(3)当钢桥为焊接与高强度螺栓合用连接时,完成终拧高强度螺检连接副后应进行焊缝检验;

(4)工地焊接时应设立防风、防雨设施,遮盖全部焊接处;焊接时风力应小于5级,温度应高于5℃,相对湿度应小于85%;

(5)临时墩上必须设置顶推装置;

(6)主梁顶推完成后,永久支座应在落梁后进行安装。

       事件2:主桥拼装及顶推架设施工主要作业工序包括:①钢梁定位与永久支座安装;②在拼装支架上拼装20m梁段完成全桥拼接;③主梁前端安装顶推钢导梁;④主桥钢桁梁首节段拼装;⑤构件运至现场;⑥落梁;⑦首节段顶推移梁;⑧施工场地准备;⑨逐段拼装顶推270m梁段至设计位置。

       事件3:主桥拼装及顶推架设施工中,施工单位配备的主要机具设备有:步履式智能顶推装置、竖向顶升千斤顶、移动式起重机、手拉葫芦、钢丝砂轮等。

       顶推施工中采用的水平一竖向顶推方式的滑动装置由摩擦垫、滑块(支承块)组成。

事件4: 主桥拼装及顶推施工计划总工期为90d,按拼装场地准备(10d)、拼装顶推支架搭设(20d)、钢桁梁拼焊(50d)、钢桁梁顶推(50d)、桥面附属设施安装(50d)、 落梁拆除支架(10d)共六个主要工作控制施工,其中拼装场地准备与拼装顶推支架搭设可同时开工,钢桁梁顶推在钢桁梁拼焊10d后方可开始,桥面附属设施安装比钢桁梁顶推推迟10d开工。施工单位拟按表1格式绘制主桥拼装及顶推施工横道图。

【问题】

1.图5中,C、D (图中虚线框内)各是哪种临时设施?写出设施C的主要作用。

2.事件1中,逐条判断施工单位的做法是否正确?并改正错误。

3.写出事件2中工序①~⑨的正确排序(以“②→③→⑥……”格式作答)。

4.事件3中,施工单位还应配备哪些主要的机具设备?顶推施工中滑动装置的组成部分还应有哪些?

5.根据事件4,复制表1至答题卡上,并在表中绘制主桥拼装及顶推施工的横道图。

参考答案:见解析

解析:

1.(1) C为顶推临时墩; D为拼装顶推支架。

(2)C(顶推临时墩)的主要作用包括:承担顶推梁段的竖向荷载、减小弯矩、导向作用。

2.(1)错误。改正:将“并在除锈后的48h内进行焊接”改为“并在除锈后的24h内进行焊接”。【新教材此知识点已变更为:并在除锈后的12h内进行焊接

(2)正确。

(3)错误。改正:将“完成终拧高强度螺栓连接副后应进行焊缝检验”改为“应先检验焊缝合格后再终拧高强度螺栓连接副”。

(4)正确。【按照新教材此条也是错误的,应改为:工地焊接时应设立防风、防雨设施,遮盖全部焊接处;焊接时风力应小于5级,温度应高于5℃,相对湿度应小于80%

(5)错误。改正:将“顶推装置”改为“滑道装置”。

(6)错误。改正:将“永久支座应在落梁后进行安装”改为“永久支座应在落梁前进行安装”。

3.事件2中,工序①~⑨的正确排序为:⑧→⑤→④→③→⑦→⑨→②→①→⑥。

4.(1)施工单位还应配备的主要机具设备:龙门吊、电焊机、扭矩扳手。

(2)顶推施工中滑动装置的组成部分还应有滑板、滑道。

5.施工横道图见表3。

第175题

背景资料

某施工单位承建了某一级公路工程,起讫桩号K6+000~K16+000,其中K12+420~K12+540为一座钻孔灌注桩箱型梁桥。路线施工总平面布置示意图如图5-1所示,拟建公路旁边修建了生产区、承包人驻地及汽车临时便道等,K7+000~K15+ 000段的汽车临时便道共9.3km, K6+000~K7+000 及K15+000~K16+000段的汽车临时便道紧靠拟建公路并与拟建公路平行。桥梁东西两端路基土方可调配,桩号K14+300附近有一免费弃土坑。

在K7+000~K15+000挖填土石方调配完毕后,针对K6+000~K7+000 (填方路段)和K15+000~K16+000(挖方路段),有如下两种路基土方调配方案:

方案一: K15+000~K16+000挖土方作为远运利用方调配至K6+000~K7+000填筑;

方案二: K6+000~K7+000填筑土方从桩号K6+500附近新设借土场借土填筑。

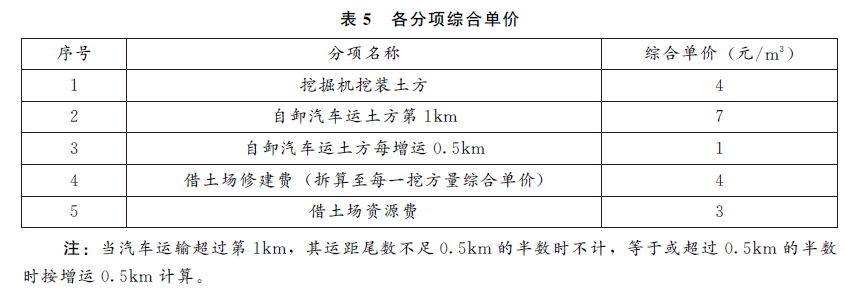

针对以上两种方案,各分项综合单价见表5。

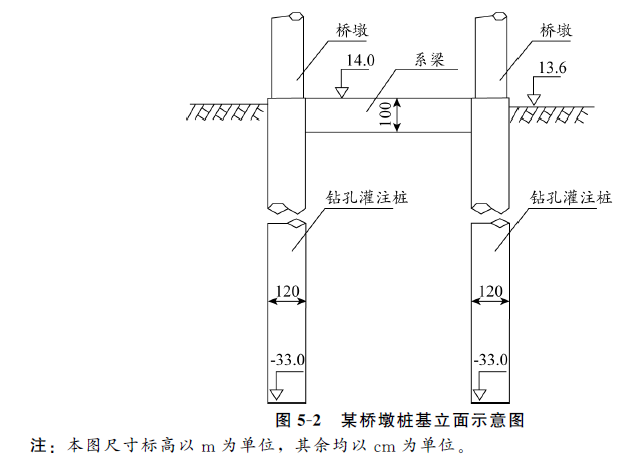

大桥钻孔灌注桩共20根,桩长均相同,某桥墩桩基立面示意图如图5-2所示,护筒高于原地面0.3m。现场一台钻机连续24h不间断钻孔,每根桩钻孔完成后立即清孔、安放钢筋笼并灌注混凝土,钻孔速度为2m/h,清孔、安放钢筋笼、灌注混凝土及其他辅助工作综合施工速度为3m/h。为保证灌注桩质量,每根灌注桩比设计桩长多浇筑lm,并凿除桩头。

该工程合同总价: 6.982 亿元;工期:3年;施工合同中约定,人工单价100元/工日,人工窝工补偿费80元/工日,除税金外企业管理费、利润等综合费率为20%(以直接工程费为计算基数)。施工过程中发生如下事件:

事件1:施工单位根据《公路水运工程安全生产监督管理办法》进行了如下安排:

(1)第一年计划完成施工产值2.1亿元,为保证安全生产,设置了安全生产管理机构,并配备了3名专职安全生产管理人员;

(2)依据风险评估结论,对风险等级较高的分部分项工程编制专项施工方案,并附安全验算结果,经施工单位技术负责人签字后报监理工程师批准执行。

事件2:灌注桩钻孔过程中发现地质情况与设计勘察地质情况不同,停工12d,导致人工每天窝工8工日,机械窝工费1000元/d,停工期间施工单位配合设计单位进行地质勘探用工10工日;后经设计变更每根灌注桩增长15m (原工期计划中,钻孔灌注桩施工为非关键工序,总时差8d)。

事件3:施工单位加强质量管理,根据《公路工程质量检验评定标准》,对钻孔灌注桩设置质量检验的实测项目包括:桩位、孔径、孔深、混凝土强度和沉淀厚度。

事件4:钻孔灌注桩施工中,为保证隐蔽工程施工质量,各工序施工班组在上下班交接前均对当天完成的工程质量进行检查,对不符合质量要求及时纠正,每道工序完成后由监理工程师检查认可后,方能进行下道工序。钻孔灌注桩混凝土浇筑完成后用无破损法进行了检测,监理工程师对部分桩质量有怀疑,要求施工单位再采取A方法对桩进行检测。

问题

1.分别计算路基土方调配方案一和方案二综合单价,根据施工经济性选择出合理方案。(计算结果保留整数)

2.根据《公路工程标准施工招标文件》,计算图7桥墩桩基单根桩最终计量支付长度(计算结果保留一位小数)。

3.事件1中,逐条判断施工单位做法是否正确?并改正错误。

4.针对事件2,计算工期延长的天数。除税金外可索赔窝工费和用工费各多少元? (计算结果保留一位小数)

5.针对事件3,补充钻孔灌注桩质量检验的实测项目。

6.针对事件4,写出A方法的名称。事件4中的一些工作反映了隐蔽工程“三检制”的哪检工作?还缺少哪两检工作?

参考答案:见解析

解析:

1.方案一的综合用单价: 4+7+1×19=30元/m³,

方案二的综合用单价: 4+7+1×2+4+7+1+4+3=32元/m³,

根据经济性选择的方案为方案一。

2.桥墩桩基单根灌注桩最终计量支付长度为:14-1+33+15=61m。

3.(1)错误。改正:将“并配备了3名专项安全生产管理人员”更改为“应配备专职安全生产管理人员至少5名,且按专业配备”。

(2)正确。

4.(1)工期延长的天数为: 12+(15×20/2+15/3) /24-8=10.5d。

(2)除税金外可索赔窝工费: 8×12×80+1000×12=19680元。除税金外可索赔用工费: 10×100×(1+20%) =1200元。

5.钻孔灌注桩质量检验应补充的实测项目有:钻孔倾斜度、桩身完整性。

6.(1)A方法的名称为:钻取芯样。

(2)事件4中的一些工作反映的是隐藏工程“三检制”中的自检工作。

(3)还缺少的工作为: 互检和专检(或交接检)两检工作。

第176题

单层横向全宽挖掘法适用于挖掘(  )的土质路堑。

A.浅且短

B.深且短

C.长且一侧堑壁较薄

D.深且长

参考答案:A

解析:

【内容考查】此题考查土质路堑施工技术。

【选项分析】单层横向全宽挖掘法:从开挖路堑的一端或两端按断面全宽一次性挖到设计标高,逐渐向纵深挖掘,挖出的土方一般都是向两侧运送。该方法适用于挖掘浅且短的路堑。多层横向全宽挖掘法适用于挖掘深且短的路堑。分段纵挖法适用于过长,弃土运距过远,一侧堑壁较薄的傍山路堑开挖。混合式挖掘法适用于路线纵向长度和挖深都很大的路堑开挖。

第177题

骨架植物防护类型不包括( )。

A.浆砌片石骨架植草

B.水泥混凝土空心块护坡

C.窗孔式护面墙

D.锚杆混凝土框架植草

参考答案:C

解析:

【内容考查】此题考查骨架植物防护的种类。

【选项分析】骨架植物防护:浆砌片石(或混凝土)骨架植草、水泥混凝土空心块护坡、锚杆混凝土框架植草。

第178题

GPS-RTK技术用于道路中线施工放样时,应先计算出线路上里程桩的( )。

A.方位角

B.坐标

C.距离

D.象限角

参考答案:B

解析:

【内容考查】此题考查GPS-RTK技术放样。

【选项分析】GPS-RTK技术用于道路中线的施工放样,其作业效率较高,降低了作业条件要求,可全天候作业,定位精度高,没有误差累计,操作比较简便,有极强的数据处理能力。自动化、集成化程度高,可快速测设出道路中线上各里程桩位置。 GPS-RTK技术具有多种放样功能。GPS-RTK 技术在进行道路中线施工放样之前,首先要计算出线路上里程桩的坐标,然后才能用GPS-RTK 的放样功能解算放样点的平面位置。

第179题

下列路面结构层中,属于柔性基层的是( )。

A.水泥稳定碎石基层

B.贯入式沥青碎石基层

C.二灰碎石基层

D.石灰稳定土基层

参考答案:B

解析:

【内容考查】此题考查沥青稳定类基层分类及适用范围。

【选项分析】沥青稳定基层(底基层)又称柔性基层(底基层) ,包括热拌沥青碎石、贯入式沥青碎石、乳化沥青碎石混合料基层(底基层)等。

第180题

按矿料级配分类,属于开级配沥青混合料的是( )。

A.SMA

B.AM

C.AC-16

D.OGFC

参考答案:D

解析:

【内容考查】此题考查沥青路面分类。

【选项分析】开级配沥青混合料代表类型有排水式沥青磨耗层混合料,以OGFC 表示;另有排水式沥青稳定碎石基层,以ATPCZB 表示。选项“SMA”属于间断级配沥青混合料,选项“AM”属于半开级配沥青混合料,选项“AC-16”属于密级配沥青混凝土混合料。

进入题库练习及模拟考试
