“微信扫一扫”进入考试题库练习及模拟考试
参考答案:见解析
解析:

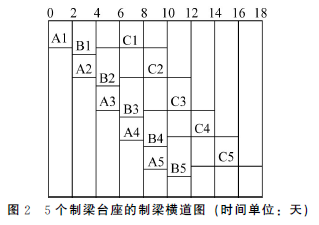

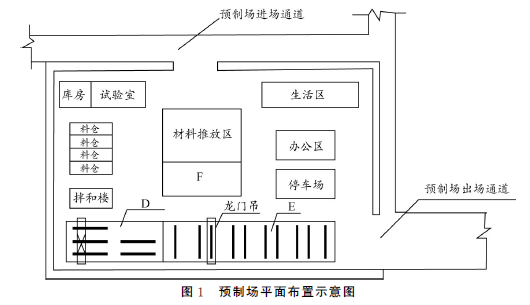

1.D—制梁区;E—存梁区;F—材料加工区。
2.(1)T梁上还应喷涂:张拉时间、施工单位、部位名称。
(2)拌合站标识:拌合站简介牌、混凝土配合比牌、材料标识牌、操作规程、消防保卫牌、安全警告警示牌。
3.施工工期=(120-1)×2+10=248天。
4.不正确。编制了《梁场布置方案》,应报经监理工程师审批后实施。
参考答案:见解析
解析:
1.按设置的位置为路堤挡土墙;按结构型式为加筋土挡土墙。
2.工序A:基坑开挖;工序B:筋带铺设;构件C:墙面板。
其中墙面板安装、筋带铺设、填料填筑与压实等工序交叉进行。
3.不正确。
理由:技术交底应分级进行、分级管理。
(1)凡技术复杂的重点工程、重点部位,由总工程师向主任工程师、技术队长及有关职能部门负责人交底;
(2)施工队一级的技术交底,由施工技术队负责向技术员、施工员、质量检查员、安全员以及班组长进行交底;
(3)施工员向班组长进行交底。
【新教材中该知识点已修改为:施工技术交底必须在相应工程内容施工前分级进行。第一级:项目总工向项目各部门负责人及全体技术人员进行交底。第二级:项目技术部门负责人或各分部分项工程主管工程师向现场技术人员和班组长进行交底。第三级:现场技术员负责向班组全体作业人员进行技术交底。】
4.第(1)条不正确;
理由:筋带采用聚丙烯土工带。进场材料应有出厂质量证明书和出厂试验报告,进场后应取样进行技术指标测定。
第(2)条不正确;
理由:聚丙烯土工带的下料长度一般为2倍设计长度加上穿孔所需长度(30~50cm)。【新教材已无此知识点】
第(3)条不正确;

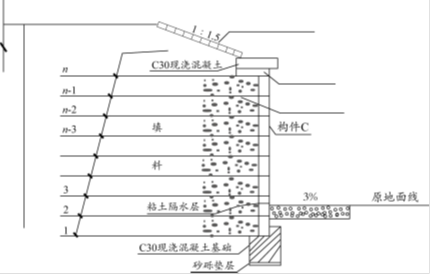

理由:距加筋土面墙1m范围外,填料采用大中型振动压实机械压实,距加筋土面墙1m范围内,采用小型机具夯实或人工夯实。
第(4)条不正确;
理由:压实顺序应先从筋带中部开始,逐步碾压至筋带尾部,再碾压靠近墙体部位。【新教材改为:碾压应从拉筋中部开始平行于墙面进行,不得平行于拉筋方向碾压。先向拉筋尾部逐步压实然后再向墙面方向进行。】
【名师点拨】此题主要考查挡土墙,要能根据示意图及背景资料描述确定挡土墙的类别。结构型式分类,此题中的挡土墙按为加筋土挡土墙。挡土墙的施工流程要熟悉,并能根据流程掌握施工中的细节要点。
参考答案:见解析
解析:
1.在基层上进行了模板安装”改为“滑模摊铺机不需要安装模板”。

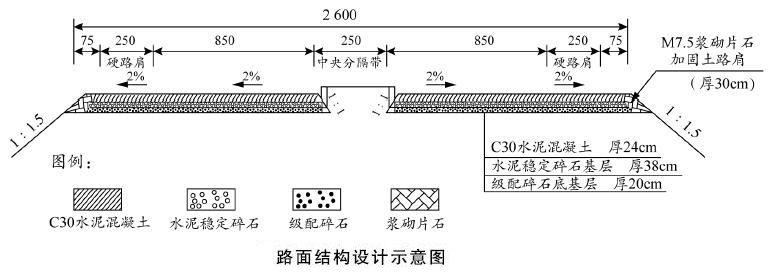

滑模摊铺高速公路时,应采用单向坡双线基准线,故,“单线基准线”应改为“单向坡双线基准线”。
2.前置支架法;传力杆以下的混凝土宜在摊铺前采用手持振捣棒振实。
3.水泥混凝土搅拌站能满足滑模摊铺机的生产率。
摊铺宽度B=(850+250)*2=22m;
滑模摊铺机生产率Q=1000*0.24*22*100/1000*0.75=396m³/h<450m³/h。
4 .k表示直尺与路面的最大间隙。除3m直尺外,还有连续式平整度仪法。(平整度测试设备分为断面类及反应类,3m直尺和连续式平整度仪测试法属于断面类,车载式颠簸累积仪法属于反应类)

5 .(97*3+99*2+98*3+95*2+96*2+92+94+96+95+95)÷(3+2+3+2+2+1+1+1+1+1)≈96.3分。
扣掉外观缺陷,总分为:96.3-1=95.3分
分项工程评分值不小于75分者为合格;小于75分者为不合格,所以本分项工程检查评分结果为合格。
【名师点拨】此题主要考查滑模摊铺机施工,相关施工技术要点要熟记,计算步骤按照案例背景给出的公式带入数据计算即可。分项工程质量评定计算在新教材中已删除。
参考答案:见解析
解析:

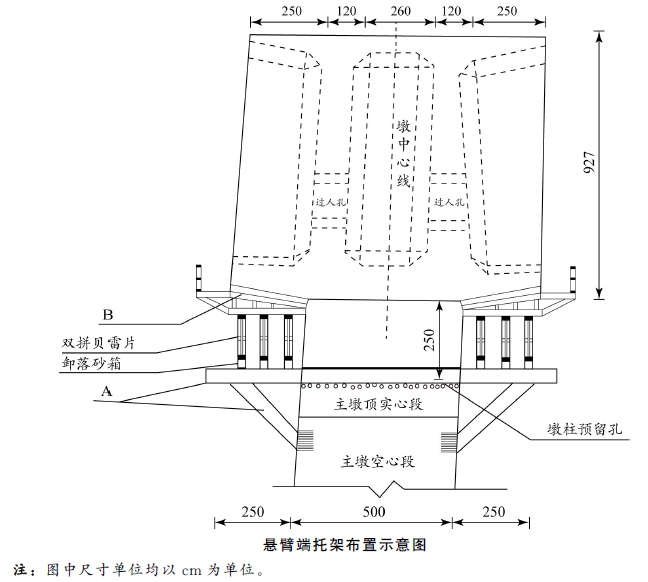

1. 悬臂端托架布置示意图中,A是悬臂端托架,B是悬臂端底模板。
2.不需要采取临时固结。
理由:本桥结构为连续刚构,结构本身具有一定的抗弯能力。
3 .C是计算书,D是图纸。
专项施工方案审批流程错误。
改正如下:专项方案编制完成后,应由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核,由施工单位技术负责人签字。【新教材改为:专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。】
4. 事件三中,E是预压,F是安装内模板,G是处理施工缝,H是安装顶板、翼板钢筋。
5.(1)塔吊和施工电梯属于特种设备。
(2)特种设备持证有以下要求:设备的出厂合格证、检验合格证、使用地报检合格证、操作人员特殊工种证。
【名师点拨】此题考查悬臂施工方法,是否需要临时固结要根据桥梁类型确定,背景资料第一句话说明此桥是连续刚构梁桥,所以不需要临时固结。0号块的布置示意图属于必会内容,各部位的构件名称要准确记忆并能理解其作用。混凝土浇筑的施工流程要理解,在案例题目中以填空形式考查频率较高。专项方案的审批流程属于高频考点,必会知识。
参考答案:见解析
解析:

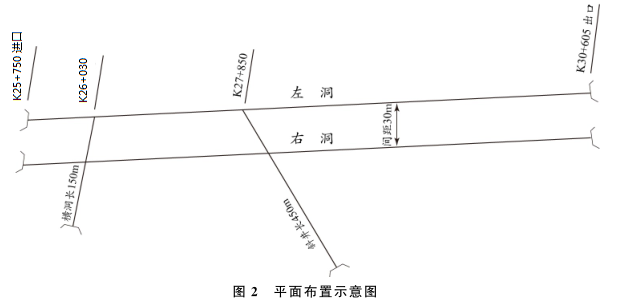

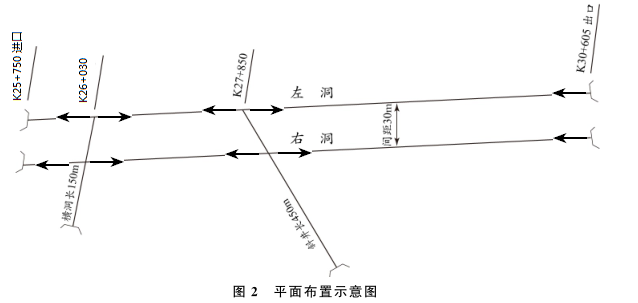

1.在有斜井和横洞的情况下,本工程最多可以有10个工作面。
2.每个开挖面配备的开挖和初期支护机械设备有:凿岩机、凿岩台车、装药台车、锚杆台车(锚杆安装机)、混凝土喷射机、钻孔机、注浆机(压浆机)。
3.增设进口横洞理由:进口处为深沟,且跨沟桥台位于隧道洞口。因此进口处没有机械作业空间。
4.(1)横洞施工4个月期间,隧道出口开挖掘进长度=30×3+70×1=160m。

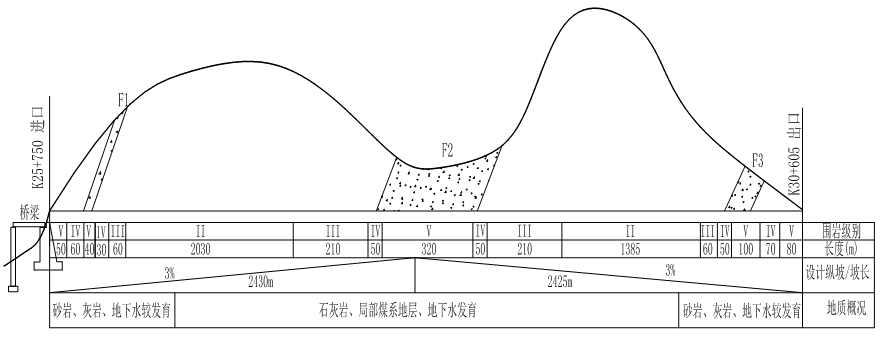

(2)横洞工区和出口工区同时相向施工的各级围岩长度
Ⅱ级围岩长度=[2030-(280-50-60-40-30-60)+1385]=3375m
Ⅲ级围岩长度=210+210+60=480m
Ⅳ级围岩长度=50+50+50=150m
Ⅴ级围岩长度=320+[100-(160-70-80)]=410m。
(3)横洞工区和出口工区同时相向施工的工期
=(3375/130+480/90+150/70+410/30)/2=23.6月。
(4)总工期=3+4+23.6+2+1+1=34.6月。
5.危险源包括:洞口段、浅埋段、断层破碎带、岩层接触带、岩溶、地下涌水、瓦斯地段。
【名师点拨】此题考查内容较灵活,需仔细提炼案例背景中的有效信息。答题时要严格按照题目要求分条作答,例如第1问,分析有几个工作面之后,还需要复制平面布置图用箭头标明掘进方向。题目中已知隧道为双向四车道分离式隧道,所以注意要将两个隧道的开挖面分别计算。事件一中,由于进口处为深沟,且跨沟桥台位于隧道洞口,所以进口处不能开挖。增设的横洞处可以开挖,并且左右两个面可以同时开挖,共有4个工作面。斜井和横洞一样,也是左右两个工作面可以同时开挖,两个隧道就是4个工作面。出口处也可以施工,两个隧道就有两个开挖面。所以共有4+4+2=10个开挖工作面。第4问计算题目要列式,结果要符合要求,以月为单位,保留一位小数。此类细节要求在案例题目中越来越多,一定要按要求作答。
第246题
路基填方材料最小强度控制指标是( )。
A.回弹模量
B.压实度
C.CBR值
D.塑性指数
参考答案:C
解析:
【内容考查】此题考查路基填料的选择。
【选项分析】用于公路路基的填料要求挖取方便,压实容易,强度高,水稳定性好。其中强度要求是按CBR值确定,应通过取土试验确定填料最小强度和最大粒径。
【该知识点已删除】
第247题
袋装砂井处理软基的工艺流程中,“沉入砂袋”的前一道工序是( )。
A.打入套管
B.机具定位
C.埋砂袋头
D.摊铺下层砂垫层
参考答案:A
解析:
【内容考查】此题考查软土地区路基施工。
【选项分析】袋装砂井按整平原地面-摊铺下层砂垫层-机具定位-打入套管-沉入砂袋-拔出套管-机具移位-埋砂袋头-摊铺上层砂垫层的施工工艺流程进行。因此“沉入砂袋”的前一道工序是打入套管。
第248题
下列沿河路基防护工程中,属于间接防护工程的是( )。
A.石笼
B.植物
C.浸水挡土墙
D.顺坝
参考答案:D
解析:
【内容考查】此题考查路基防护工程类型。
【选项分析】沿河路基间接防护:(1)护坝。(2) 丁坝。(3)顺坝。(4)改移河道。
【新教材此知识点已变更为:间接防护:丁坝、顺坝等导流构造物以及改移河道。】
第249题
某沥青混凝土路面的磨耗层损坏较小,出现轻度车辙、龟裂等病害,其最适合采用()修复。
A.现场冷再生
B.整形再生法
C.复拌再生法
D.厂拌热再生法
参考答案:B
解析:
【内容考查】此题考查旧沥青路面再生。
【选项分析】整形再生法适合维修路面出现轻微裂纹、磨耗层损坏及破损面积较小的路面,修整清除原路面的轻度车辙、龟裂等病害,恢复路面的平整度,改善路面性能。
第250题
下列桥台中,不属于梁桥轻型桥台的是( )。
A.埋置式桥台
B.靠背式框架桥台
C.加筋土桥台
D.钢筋混凝土薄壁桥台
参考答案:B
解析:
【内容考查】此题考查桥梁下部结构分类。
【选项分析】属于梁桥轻型桥台的有:埋置式桥台;钢筋混凝土薄壁桥台;加筋土桥台。【新教材此知识点变更为:梁桥轻型桥台包括:设有支撑梁的轻型桥台;埋置式桥台;钢筋混凝土薄壁桥台;加筋土桥台。】
第251题
关于斜拉桥受力特点的说法,正确的是( )。
A.主梁为多点弹性支撑,高跨比小,自重轻,提高跨径
B.配筋要考虑正负两种弯矩的要求
C.斜拉索的变形非线性,一般采用挠度理论或变形理论
D.斜拉索的垂直分力相当于混凝土的预压力
参考答案:A
解析:
【内容考查】此题考查的是桥梁上部结构分类和受力特点。
【选项分析】
斜拉桥:(1)斜拉索相当于增大了偏心距的体外索,充分发挥抵抗负弯矩的能力,节约钢材;(2)斜拉索的水平分力相当于混凝土的预压力;(3)主梁多点弹性支承,高跨比小, 自重轻,提高跨径。
第252题
钻孔灌注桩施工中,清孔较为彻底的钻孔方法是( )。
A.抽浆法
B.换浆法
C.掏渣法
D.喷射清孔法
参考答案:A
解析:
【内容考查】此题考查钻孔灌注桩施工。
【选项分析】清孔的方法有抽浆法、换浆法、掏渣法、喷射清孔法以及用砂浆置换钻渣清孔方法。依据设计要求、钻孔方法、机具设备和土质条件决定,其中抽浆法清孔较为彻底。【新教材已无此知识点】
【名师点拨】清孔的几种方法要准确记忆,简单了解其原理,尤其注意抽浆法清孔。
第253题
移动模架逐孔施工桥梁上部结构,其程序包括:①导梁及模板就位;②主桁梁前进;③导梁前进;④脱模、解拆模板。正确的施工程序是( )。
A.④③②①
B.①③②④
C.④②③①
D.①②③④
参考答案:C
解析:
【内容考查】此题考查逐孔施工。
【选项分析】模架移动程序包括:脱模、解拆模板—主桁梁前进—导梁前进—导梁及模板就位。
【名师点拨】新教材已无该知识点,但属于应会知识点,掌握移动模架法施工工艺流程。
模架移动程序包括:脱模、解拆模板→主桁梁前进→导梁前进→导梁及模板就位。
(1)准备工作
①松开托架上的千斤顶,落下底模;
②固定导梁,将底模解拆;
③移动前方台车至主桁梁前端,在桥面上铺设后方台车用轨道,后方吊杆穿上梢子;
④两侧主桁梁由前方导梁上的台车(一台)和后方已浇筑混凝土梁上台车(两台)托挂,并落下一定高度,准备前移。
(2)将主桁梁移至次一孔预定位置,并使其所携托架安装在桥墩上,然后在托架上用千斤顶将主桁梁举至规定高度;
(3)主桁梁移动到位后再移动导梁,先将挂在导梁上的脚手架收起,落下墩上的千斤顶、使导梁落至滚筒上,再牵引导梁前移,其后千斤顶及滚筒等通过导梁运至前方;
(4)导梁前移定位后,用千斤顶将其升至要求高度,然后合上底模,安妥脚手架,完成模架移动。
第254题
既适用于一般软弱破碎围岩,也适用于地下水丰富的松软围岩,且对围岩加固的范围和强度相对较小的预支护措施是( )。
A.超前锚杆预支护
B.超前小导管注浆预支护
C.管棚预支护
D.小钢管预支护
参考答案:B
解析:
【内容考查】此题考查超前支护。
【选项分析】超前锚杆主要适用于地下水较少的软弱破碎围岩的隧道工程中,也适宜于采用中小型机械施工。管棚主要适用于围岩压力来得快、来得大,用于对围岩变形及地表下沉有较严格限制要求的软弱破碎围岩隧道工程中。超前小导管注浆不仅适用于一般软弱破碎围岩,也适用于地下水丰富的松软围岩,对围岩加固的范围和强度是有限的。故选择B。
第255题
适用于浅埋大跨度隧道及地表下沉量要求严格而围岩条件很差情况的开挖方法是( )。
A.台阶法
B.CD法
C.CRD法
D.双侧壁导坑法
参考答案:D
解析:
【内容考查】此题考查隧道主要开挖方法的适用条件。
【选项分析】台阶法适用于Ⅲ~Ⅴ级围岩的中小跨度隧道,VI级围岩的小跨度隧道在采用了有效的预加固措施后亦可采用台阶法开挖。
中隔壁法(CD法)或交叉中隔壁法(CRD法)适用于围岩较差、跨度大、浅埋、地表沉降需要控制的场合。
双侧壁导坑法适用于浅埋大跨度隧道及地表下沉量要求严格而围岩条件很差的情况。
【此知识点已变为:台阶法适用于Ⅲ~Ⅳ级围岩的中小跨度隧道,Ⅴ级围岩的小跨度隧道在采用了有效的预加固措施后亦可采用台阶法开挖。】
第256题
根据《公路水运工程施工安全标准化指南》,不属于危险性较大的分部分项工程是( )。
A.高度18m的土质边坡处理
B.水深15m的围堰工程
C.深度7m的挡墙基础
D.高瓦斯隧道
参考答案:A
解析:
【内容考查】此题考查危险性较大分部分项工程范围。
【选项分析】高度≥20m的土质边坡,或高度≥30m的岩质边坡属于危险性较大的分部分项工程范围。
【名师点拨】此部分内容是必会内容,也易在案例题目中考查。
第257题
沥青贯入碎石基层施工工艺流程顺序正确是的( )。
A.初压-撒布嵌缝料-浇洒沥青-撒布封层料-撒布主层集料
B.撒布主层集料-撒布嵌缝料-浇洒沥青-撒布封层料-初压
C.撒布主层集料-初压-浇洒沥青-撒布嵌缝料-撒布封层料
D.撒布主层集料-初压-撒布嵌缝料-浇洒沥青-撒布封层料
参考答案:C
解析:
【内容考查】此题考查沥青路面分类。
【选项分析】沥青贯入式路面的施工步骤为:撒布主层集料-初压-浇洒沥青-撒布嵌缝料-撒布封层料。【新教材已删除该知识点】
第258题
下列收费子系统组成设备中,不属于车牌自动识别装置组成部分的是( )。
A.车辆检测器
B.ETC电子标签
C.摄像机
D.图像采集卡
参考答案:B
解析:
【内容考查】此题考查收费各子系统的功能与构成。
【选项分析】车牌自动识别装置由车辆检测器、摄像机、辅助光源、图像采集卡、车牌识别处理器和软件组成。
第259题
关于施工机械台班预算单价中安装拆卸及辅助设施费的说法,错误的是( )。
A.该费用指机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费以及安装所需的辅助设施费
B.辅助设施费包括安装机械的基础、底座及固定的锚桩等项费用
C.属于台班单价的可变费用
D.混凝土搅拌站(楼)的安装、拆卸费用不在此费用内,需另行计算
参考答案:C
解析:
【内容考查】此题考查标后预算费用。
【选项分析】不变费用包括折旧费、大修理费、经常修理费、安装拆卸及辅助设施费等。安装拆卸及辅助设施费:指机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转 费以及安装所需的辅助设施费。辅助设施费包括安装机械的基础、底座及固定的锚桩等项 费用。稳定土厂拌设备、沥青乳化设备、黑色粒料拌和设备、混凝土搅拌站(楼)的安装、拆 卸以及拌和设备、搅拌站(楼)、大型发电机的基础、沉淀池、散热池等辅助设施和机械操作 所需的轨道、工作台的设备费用等,不在此项费用内,在工程项目中另行计算。【新教材中该知识点已变】
第260题
根据《公路工程施工分包管理办法》,下列说法错误的是( )。
A.分包工程在开工前,承包人必须填报开工报审表,并附有监理人审批且取得发包人同意 的书面文件
B.监理人收到分包工程开工报审表后,审查其是否具备开工条件,确定是否批复其开工申请
C.监理人应检查核实分包人实施分包工程的主要人员与施工设备
D.监理人应对分包工程实施现场监管,及时发现分包工程在质量、进度等方面的问题,并通知分包人及时采取措施
参考答案:D
解析:
【内容考查】此题考查分包工程的管理。
【选项分析】监理人应对分包工程实施现场监管,及时发现分包工程在质量、进度等方面的问题,由承包人采取措施处理。
