第301题 高速公路路床填料宜采用( )。
A.砂砾
B.细粒土
C.碎石
D.片石
E.粉质土
参考答案:AC
解析:
高速公路、 一 级公路路床填料宜采用砂砾、碎石等水稳性好的粗粒料,也可采用级配好的碎石土、砾石土等;粗粒料缺乏时,可采用无机结合料改良细粒土。
第302题 热拌沥青混合料的路面压实可以采用( )。
A.单钢轮振动压路机
B.双轮双振压路机
C.凸块压路机
D.冲击压路机
E.胶轮压路机
参考答案:BE
解析:
沥青混合料碾压压路机采用 2〜 3 台双轮双振压路机及2〜 3 台重量不小于16t 胶轮压路机组成。
第303题 关于后张法预应力孔道压浆的说法,正确的有( )。
A.曲线孔道应从最低点的压浆孔压入
B.水平直线孔道可从任意一端的压浆孔压入
C.竖向孔道可从中间压浆孔压入
D.对于分层设置的孔道,应按先下层后上层的顺序进行压浆
E.同一孔道的压浆应缓慢、均匀进行,根据实际情况可分次完成
参考答案:ABD
解析:
孔道压浆时,对曲线孔道和竖向孔道应从最低点的压浆孔压入;对水平直线孔道可从任意一端的压浆孔压人;对结构或构件中以上下分层设置的孔道,应按先下层后上层的顺序进行压浆。同一孔道的压浆应连续进行,一次完成。压浆应缓慢、均匀地进行,不得中断 ,并应将所有最高点的排气孔依次打开和关闭,使孔道内排气通畅。
第304题 隧道发生塌方的主要原因有( )。
A.不良地质及水文地质条件
B.初期支护背后有较小空洞
C.隧道设计考虑不周
D.施工方法和措施不当
E.局部锚杆长度不够
参考答案:ACD
解析:
隧道开挖时,导致塌方的原因有多种:一是自然因素,即地质状态、受力状态、地下水变化等;二是人为因素,即不适当的设计,或不适当的施工作业方法等。由于塌方往往 会给施工带来很大困难和很大经济损失。
―、发生塌方的主要原因
1 . 不良地质及水文地质条件
2 . 隧道设计考虑不周
3 . 施工方法和措施不当
第305题 运输车辆经过高速公路的称重及超限检测系统得到的检测数据有( )。
A.车货称重
B.总长度
C.货物净重
D.总宽度
E.总高度
参考答案:ABDE
解析:
高速公路的称重及超限检测系统主要由低速 / 静态称重设备或称重仪、轮胎与轴型识别器、红外线车辆分离器、车牌图像抓拍与识别设备、视频监控设备、车辆外廓尺寸自动检测设备、称重及超限数据采集处理器等组成。车辆外廓尺寸自动检测设备,用于检测货车的总长度、总高度、总宽度数据。
第306题 公路工程施工方案的优化主要包括( )。
A.施工方法的优化
B.施工作业组织形式的优化
C.机械需要计划的优化
D.施工顺序的优化
E.物资采购与供应计划的优化
参考答案:ABD
解析:
施工方案优化主要包括:施工方法的优化 、施工顺序的优化、施工作业组织形式的优化、施工劳动组织优化、施工机械组织优化等。
第307题 下列危险性较大的分部分项工程中,需组织专家论证审查的有( )。
A.中型及以上滑坡体处理
B.水深不小于20m的各类深水基础
C.猫道、移动模架
D.小净距隧道
E.桥梁、隧道拆除工程
参考答案:ABC
解析:
小净距隧道及桥梁、隧道拆除工程只需要编制专项施工方案,不需要专家论证
第310题 根据《公路建设市场管理办法》,关于公路工程市场主体行为管理的说法,正确的有( )。
A.施工单位可以将适合专业化队伍施工的工程分包给具有相应资格条件的单位
B.允许分包的工程范围应当在招标文件中规定
C.分包工程严禁转包
D.建设单位有权对工程实施指定分包、指定采购或者分割工程
E.施工单位可以将劳务作业发包给具有劳务分包资质的劳务分包人
参考答案:ABCE
解析:
施工单位可以将非关键性工程或者适合专业化队伍施工的工程分包给具有相应资格条件的单位,并对分包工程负连带责任。允许分包的工程范围应当在招标文件中规定。分包工程不得再次分包,严禁转包。任何单位和个人不得违反规定指定分包、指定采购或者分割工程。
参考答案:↓
解析:
1.既有路堤护脚挡土墙可保留。
2.正确做法为:
① 应重新修建试验路段取得相关参数;
② 上边坡既有防护工程宜与路基开挖同步拆除。
3.A:1.0m;
B:1.0m;
C:沉降。
4.施工单位应采用中、粗砂制作袋装砂井;
D:沉入砂袋;
E:拔出套管。
5.袋装砂井施工质量的其他三个检查项目有:井距、井径、灌砂率。
参考答案:↓
解析:
1.X名称:人工修整;
Y名称:切缝(或锯缝);
Z名称:灌缝;
纵向接缝类型:缩缝。
2.需要检验的其他设计指标有:
(1)工作性(或和易性);
(2)耐磨性;
(3)抗冰冻性(或抗冻性);
(4)抗盐冻性。
3.改正后的正确做法是:竖曲线和平曲线路段按5~10m设置,滑模摊铺机底板设置为单向路拱形状。
4.可能造成干缩和温缩共同导致的收缩开裂(或横向开裂或纵向开裂或龟裂);
施工现场需采取停工措施,并尽可能选在缩缝或胀缝处设置横向施工缝,同时要采取加强覆盖养护(或加强保湿保温养护)措施。
参考答案:↓
解析:
1.A是塔吊塔身标准节,B是浮吊。钢围堰设计计算中还应考虑的两个主要作用包括:冲刷、施工船舶撞击力。
2.事件一中,主塔施工中还应配置的主要机械设备有:施工电梯、蒸汽养护设备。
3.事件二中劲性骨架的主要作用还应包括:保证模板安装精度和保证拉索预埋导管空间定位精度;主塔施工还应监控的两个主要参数包括主塔的平面位置和线形。
4.特种设备使用还应作好的两个相关记录是:特种设备日常使用状态记录(或特种设备运行记录)、特种设备维护保养记录;施工单位特种设备使用管理中做法中第②、③条错误,分别更正为:②其登记标志应当置于或者附着于该特种设备的显著位置,③设备检验合格有效期届满前1个月向特种设备检验检测机构提出定期检验要求。
参考答案:↓
解析:
1.① 适用;
② 适用(长台阶、短台阶)
③ 适用;
④ 不适用,改正为:应采用环形开挖留核心土法(或CD法施工)。
注:短台阶、超短台阶也可用
参照规范中适用范围
2.① 不正确。Ⅳ级围岩不得超过50m,Ⅴ、Ⅵ级围岩不得超过40m;
② 正确。
3.不齐全;① 钢架与围岩之间的间隙应采用喷射混凝土充填密实;② 喷射混凝土表面平整度应符合施工技术规范规定。
喷射混凝土强度、喷层与围岩接触状况。
4.周边小导管注浆适用于Ⅴ级围岩,帷幕注浆适用于Ⅵ级围岩。工序M的名称为安装注浆管。
5.资源使用及进度的互配情况。改变某些工作间的逻辑关系(或某些工作顺序作业改为平行作业或隧道开挖改为双向掘进)。
该隧道工程专项施工方案需要专家论证。Ⅴ级围岩连续长度占总隧道长度10%以上,且连续长度超过100m;Ⅵ级围岩的隧道工程。
参考答案:↓

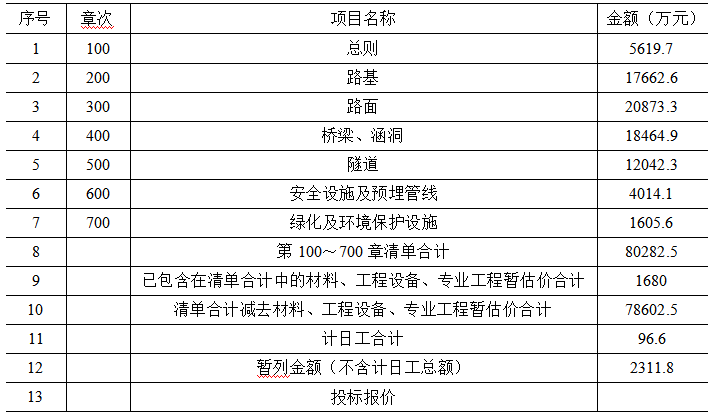

解析:
1.投标报价合计:80282.5+96.6+2311.8=82690.9万元。
101-1-a建筑工程一切险清单子目合价:230.6+9.7+6.8=247.1万元。
102-3安全生产费清单子目合价:89150×2%=1783.0万元。
103-1临时道路修建、养护与拆除清单子目数量:1。
2.A区域:钢筋加工区;
B区域:梁板预制区;
C区域:梁板成品堆放区;
D区域:砂石料堆放区。
3.错误1:台座采用重力式台座,改正:台座采用钢筋混凝土框架式台座;
错误2:采用混凝土底模,改正:采用通长钢板底模。
4.E设施:防火设施F设施:临时用电设施(注:E、F答案可互换)临时便桥需要编制专项施工方案。
5.不可以按第三者责任险向保险公司索赔监理工程师重伤赔偿款。
特种作业人员:4种,分别为:钢板热切割工、钢筋焊接工、叉车工、龙门架升降机操作工。
第316题 公路工程土方路堑施工中,最常见的作业方式是( )与运输车辆配合开挖土方。
A.推土机
B.挖掘机
C.铲运机
D.装载机
参考答案:B
解析:
本题考核的是机械开挖作业方式。土质路堑施工机械开挖作业方式:
(1)推土机开挖土质路堑作业:推土机开挖土方由切土、运土、卸土、倒退(或折返)、空回等过程组成一个循环。影响作业效率的主要因素是切土和运土两个环节,因此必须以最短的时间和距离切满土,并尽可能减少土在推运过程中的散失。推土机开挖土质路堑作业方法与填筑路基相同的有下坡推土法、槽形推土法、并列推土法、接力推土法和波浪式推土法,另有斜铲推土法和侧铲推土法。
(2)挖掘机开挖土质路堑作业:公路工程施工中以单斗挖掘机与运输车辆配合开挖土方路堑最为常见。故选项B正确。
第317题 下列路基防护工程类型中,属于骨架植物防护的是( )。
A.三维植物网
B.干砌片石护坡
C.客土喷播
D.水泥混凝土空心块护坡
参考答案:D
解析:
本题考核的是骨架植物防护。植物防护包括:种草、铺草皮、客土喷播、植生袋、三维植物网、植树等,故选项A、C错误。
骨架植物防护:浆砌片石(或混凝土)骨架植草、水泥混凝土空心块护坡、锚杆混凝土框架植草,故选项D正确。
工程防护:喷浆、喷射混凝土、干砌片石护坡、浆砌片(卵)石护坡、浆砌石护面墙、锚杆钢丝网喷浆或喷射混凝土护坡、封面、捶面,故选项B错误。
第318题 下列路面结构中,属于柔性基层的是( )。
A.水泥稳定碎石基层
B.乳化沥青碎石混合料基层
C.石灰工业废渣稳定土基层
D.碾压混凝土基层
参考答案:B
解析:
本题考核的是柔性基层。沥青稳定基层(底基层)又称柔性基层(底基层),包括热拌沥青碎石、贯入式沥青碎石、乳化沥青碎石混合料基层(底基层)等。碾压混凝土是采用沥青路面的主要施工机械将单位用水量较少的干硬性混凝土摊铺、碾压成型的一种路面。半刚性基层包括:(1)水泥稳定土;(2)石灰稳定土;(3)石灰工业废渣稳定土。
第319题 施工速度最快、装备最现代化、工程质量最高的水泥混凝土面层施工方法是( )。
A.小型机具铺筑
B.三辊轴机组铺筑
C.滑模摊铺机施工
D.碾压混凝土施工
参考答案:C
解析:
本题考核的是水泥混凝土路面施工。
小型机具施工工艺是水泥混凝土路面施工的传统方式,技术简单成熟、施工便捷、不需要大型设备、主要靠人工,故选项A错误。
三辊轴机组施工工艺的机械化程度适中,设备投入少,技术容易掌握,故选项B错误。
滑模摊铺是采用滑模摊铺机铺筑水泥混凝土面层的施工工艺。已经成为我国在高等级公路水泥混凝土路面施工中广泛采用的工程质量最高、施工速度最快、装备最现代化的高新成熟技术,故选项C正确。
碾压混凝土是采用沥青路面的主要施工机械将单位用水量较少的干硬性混凝土摊铺、碾压成型的一种路面。碾压混凝土采用的是沥青摊铺机或灰土摊铺机,碾压密实成型工艺是将干硬性混凝土技术和沥青路面摊铺技术结合起来的复合技术,故选项D错误。
第320题 承台施工采用钢围堰作挡水设施时,钢围堰的设计与施工应符合的规定是( )。
A.钢围堰在灌注封底混凝土前,应将桩身和堰壁上附着的泥浆冲洗干净
B.钢围堰结构计算时,仅需考虑施工荷载、结构重力、水流压力、浮力及土压力五种作用的组合效应
C.钢围堰混凝土封底厚度设计未规定时,一般取2m
D.钢围堰的平面尺寸、顶面高程均应根据承台的结构尺寸和顶面高程来确定
参考答案:A
解析:
本题考核的是钢围堰施工。钢围堰在灌注封底混凝土前,应将桩身和堰壁上附着的泥浆冲洗干净,经检验合格后方可进行封底混凝土的施工。
