A.漂浮体系
B.支承体系
C.塔梁固结体系
D.刚构体系
E.无背索体系
参考答案:ABCD
解析:
【内容考查】本题考查的是斜拉桥施工。
【选项分析】斜拉桥按主梁的受力状态分为漂浮体系、支承体系、塔梁固结体系和刚构体系。
第62题
导致隧道超欠挖的原因有( )。
A.测量放样误差较大
B.司钻工操作不熟练
C.钻孔深度不够
D.装药量及装药结构不合理
E.钻孔时高压风压力不足
参考答案:ABD
解析:
【内容考查】本题考查的是隧道工程质量通病及防治措施。
【选项分析】隧道越欠挖的原因:
1.测量放样错误或误差较大;
2.钻孔操作台架就位不准确;
3.司钻工操作不熟练;
4.装药量及装药结构不合理;
5.爆破网路连接不规范。
第63题
波形梁立柱定位放样的控制点有( )。
A.桥梁
B.通道
C.涵洞
D.门架式标志
E.分隔带开口
参考答案:ABCE
解析:
【内容考查】本题考查的是交通安全设施的施工安装。
【选项分析】在进行波形梁护栏施工之前,应以桥梁、涵洞、通道、立体交叉、分隔带开口及人孔处等为控制点,进行立柱定位放样。【新教材已无此知识点】
A.墩身锚固钢筋预埋质量控制
B.模板接缝错台控制
C.墩顶支座预埋件位置、数量控制
D.墩身与承台联结处混凝土裂缝控制
E.墩顶实心段混凝土裂缝控制
参考答案:ABC
解析:
【内容考查】本题考查的是公路工程质量控制方法及措施。
【选项分析】实心墩:
①墩身锚固钢筋预埋质量控制。
②墩身平面位置控制。
③墩身垂直度控制。
④模板接缝错台控制。
⑤墩顶支座预埋件位置、数量控制。
第65题
根据《公路建设市场管理办法》,项目施工应当具备的条件包括( )。
A.项目已列入公路建设年度计划
B.征地手续已办理,拆迁全部完成
C.施工图设计文件已经完成,并经专家评审通过
D.建设资金已经落实,并经交通运输主管部门审计
E.已办理质量监督手续,已落实保证质量和安全的措施
参考答案:ADE
解析:
【内容考查】本题考查的是公路建设市场管理相关规定。
【选项分析】项目施工应当具备以下条件:
(1)项目已列入公路建设年度计划。
(2)施工图设计文件已经完成并经审批同意。
(3)建设资金已经落实,并经交通运输主管部门审计。
(4)征地手续已办理,拆迁基本完成。
(5)施工、监理单位己依法确定。
(6)已办理质量监督手续,已落实保证质量和安全的措施。
参考答案:见解析
解析:
1.(1)施工安全保证措施的另外两项主要内容是:组织保障、应急预案。
(2)X-施工作业人员(或班组);Y-专职安全生产管理人员(或专职安全员)。
2.(1)路面各层施工时还需要的机械设备:碎石撒布机、清除车、洒水车。
(2)基层收缩裂缝处理的其它两种措施:在裂缝位置铺设玻璃纤维格栅。洒铺热改性沥青。
3.(1)两份技术资料:基质沥青的质量检验报告、改性剂型号(或改性剂的质量检验报告和基质沥青的质量检验报告)。
(2)②做法正确。
③做法不正确。
改正:SMA面层施工切忌使用胶轮压路机或组合式压路机,以防止胶轮压路机或组合式压路机的轮胎将结构部沥青“泵吸”到路表面,使路表失去纹理和粗糙度。应使用振动压路机或钢轮压路机。

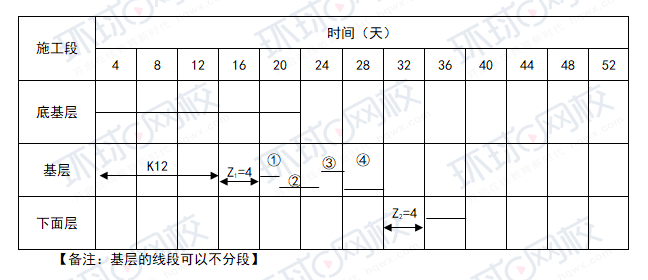

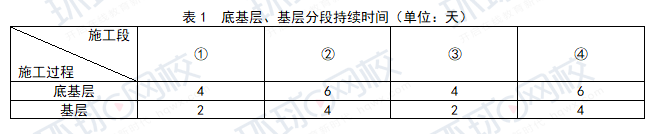

4.根据“累加数列错位相减取大差法”,求得底基层和基层流水步距K=12,
K20+000~K25+000段路面施工工期:12+4+4+(2+4+2+4)+4+4+4=44天。
参考答案:见解析
解析:

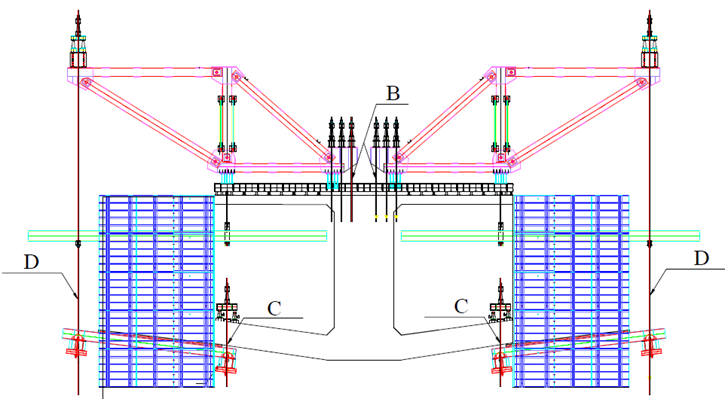

1.(1)改正错误做法为:上部结构挂篮专项施工方案应由施工单位编制。
挂篮专项施工方案审批流程:挂篮专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章并由总监理工程师审查签字、加盖执业印章后方可实施。
2. A:0.5;B:预应力锚固钢筋;C:后吊带(或后吊杆);D:前吊带(或前吊杆)。
3. E:80%;F:80%;G:5天;H:±2%
4.(1)模板强度不足,使内模与外模相对水平位置发生偏差。
(2)箱梁内模由于刚度不够,在浇筑混凝土过程中发生变形。
(3)混凝土没有对称浇筑,由于单侧压力过大,使内模偏向另一侧。
参考答案:见解析
解析:

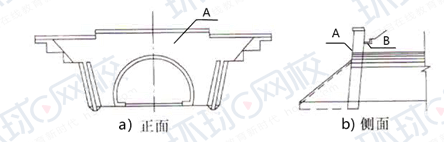

1.洞门是翼墙式洞门。A-洞门端墙。B-截(排)水沟。
2.初期支护排序:①-④-③-⑤-②。
还应编制的方案:通风设计方案、瓦斯监测方案、应急预案等。
3.严禁欠挖的位置还包括:净空图折角对应位置;C=50mm。
采取技术人员提出的措施处理欠挖时,对欠挖部位通常会造成的不利影响:局部超挖、二次扰动围岩、围岩较差时可能引起坍塌。
4.①不正确。
改正:在开挖工作面装药前、爆破前和爆破后,瓦检员、放炮员和安全员应同时检查放炮地点附近20m以内风流中的甲烷浓度。
②不正确。
改正:每次爆破通风达到规定时间后,当甲烷浓度小于0.5%【规范】,二氧化碳浓度小于1.5%时,方可解除警戒,允许施工人员进入作业面。
③正确。
参考答案:见解析
解析:
1.报价文件还应包括的两项内容:已标价工程量清单、合同用款估算表。
投标保证金的形式:现金、支票、银行保函。

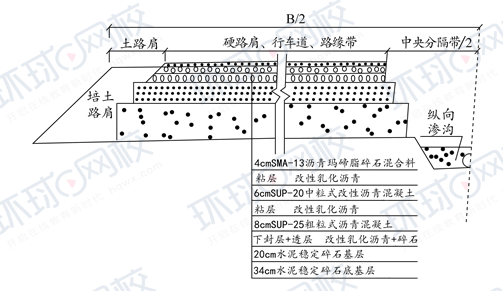

2.补充试验路段还应确定的压实工艺参数:松铺厚度、碾压速度、最佳含水率及碾压时含水率范围。
工序M—分层填筑,工序N—振动碾压。
3.(1)错误;正确技术要求:中硬岩石可以用于路堤填筑,也可以用于路床填筑。
(2)正确。
(3)错误;正确技术要求:路床底面以下400mm 范围内,填料最大粒径不得大于150mm,其中小于5mm 的细料含量应不小于30%。
(4)正确。
4.补充质量检验实测项目:平整度、纵断高程。
指标X—沉降差,检测项目Y—路基中线。
5.机械使用费索赔金额:
自有机械=12×400=4800元。
租赁机械=10×1000=10000元。
机械使用费索赔金额=4800+10000=14800元。

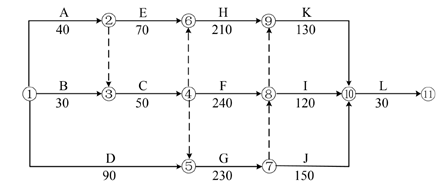

已知该网络图关键线路为①→②→③→④→⑤→⑦→⑩→⑪和①→⑤→⑦→⑩→⑪,计划工期为500天。故每种情形下工期索赔情况如下:
第(1)种情形:工作H的总时差为20d,工期索赔为0d。
第(2)种情形:工作C为关键工作,工期索赔(6000-5000)/(5000/50)=10d。
第(3)种情形:工作F的总时差为10d,工期索赔为0d。
参考答案:见解析
解析:

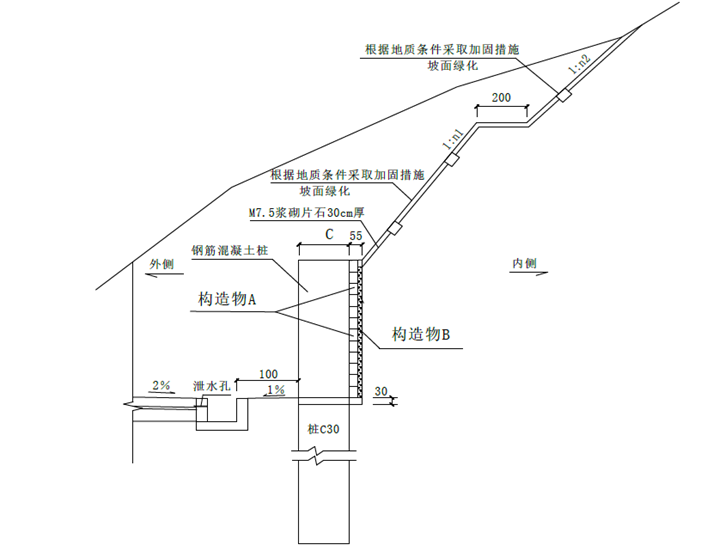

1.构造物A—钢筋混凝土挡土板,构造物B—反滤层。C 值为300cm。
2.(1)错误。正确做法:施工单位根据现场用电设备情况等由电气工程技术人员组织编制了施工现场临时用电组织设计。
(2)正确。
(3)错误。正确做法:停电操作顺序严格按照开关箱→分配电箱→总配电箱的操作顺序。
(4)正确。

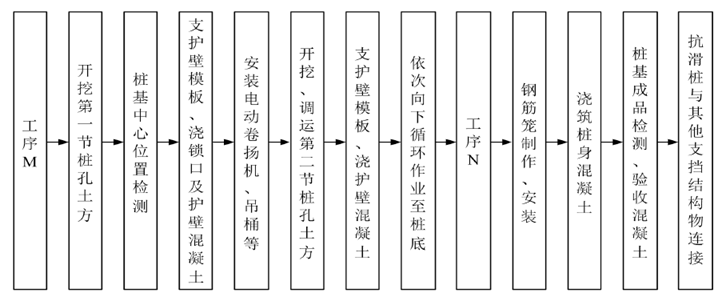

3.工序M—测量定位(或施工放样),工序N—桩孔验收。
4.需配置的施工机械:送风机、水磨钻、水泵、空气压缩机。
还应经常检查:桩孔尺寸(或孔径大小)、竖轴线倾斜(或孔倾斜度)情况。
5.三个主要作用:防止桩孔井口变形;防止杂物掉入井内;防止地表水流入井内。
6.总体风险评估方法还可以采用指标体系法。
K7+370~K7+740 高边坡路段还应在路堑边坡分项工程开工前进行专项风险评估。
该评估工作费用应在项目安全生产费用中列支。
第71题
软土地区路堤施工期间,坡脚水平位移速率24h应不大于( )mm。
A.2
B.5
C.7
D.10
参考答案:B
解析:
【内容考查】本题考查的是软土地区路基施工。
【选项分析】软土地区路堤施工期间,路堤中心线地面沉降速率24h应不大于10~15mm,坡脚水平位移速率24h应不大于5mm。
第72题
路堑施工时,其路基地面排水设施包括边沟、截水沟、排水沟、急流槽、跌水等,一般应先施工的排水设施是( )。
A.截水沟
B.边沟
C.排水沟
D.跌水与急流槽
参考答案:A
解析:
【内容考查】本题考查的是土质路堑施工技术。
【选项分析】截水沟应先行施工,与其他排水设施衔接时应平顺。
第73题
关于蒸发池设置的说法,错误的是( )。
A.池底宜设置0.5%横坡
B.底面与侧面应采取防渗措施
C.蒸发池应紧邻路基设置
D.四周应采用隔离栅进行围护
参考答案:C
解析:
【内容考查】本题考查的是蒸发池。
【选项分析】蒸发池的施工应符合下列规定:(1)蒸发池与路基之间的距离应满足路基稳定要求。(2)底面与侧面应采取防渗措施。(3)池底宜设0.5%的横坡,入口处应与排水沟平顺连接。(4)蒸发池应远离村镇等人口密集区,四周应采用隔离栅进行围护,高度应不低于1.8m,并设置警示牌。
第74题
二级以及二级以上公路级配碎石底基层施工,推荐采用的拌合工艺及摊铺工艺分别是( )。
A.人工路拌,摊铺机摊铺
B.集中厂拌,摊铺机摊铺
C.人工路拌,推土机摊铺
D.集中厂拌,推土机摊铺
参考答案:B
解析:
【内容考查】本题考查的是混合料生产、摊铺及碾压。
【选项分析】二级及二级以上级配碎石底基层采用集中厂拌和摊铺机摊铺。
A.开级配沥青混合料
B.半开级配沥青混合料
C.密级配沥青混合料
D.间断级配沥青混合料
参考答案:A
解析:
【内容考查】本题考查的是沥青路面分类。
【选项分析】开级配沥青混合料代表类型有排水式沥青磨耗层混合料,以OGFC表示;另有排水式沥青稳定碎石基层,以ATPCZB表示。
第76题

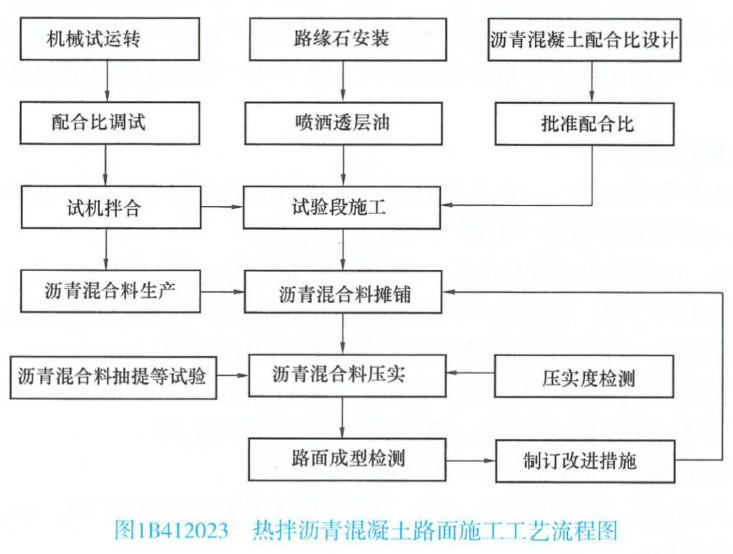

热拌沥青混凝土路面施工工艺包括:①路缘石安装;②试验段施工;③喷洒透层油;④沥青混合料压实;⑤沥青混合料摊铺;⑥路面成型检测,其施工顺序正确是( )。
A.②→③→①→⑥→⑤→④
B.①→③→②→⑤→④→⑥
C.②→①→③→⑤→④→⑥
D.①→②→③→⑥→⑤→④
参考答案:B
解析:
【内容考查】本题考查的是热拌沥青混凝土路面施工工艺。
【选项分析】
第77题
为防止混凝土离析,自高处向模板倾卸混凝土时,混凝土自由倾落高度宜不超过( )m。
A.2
B.3
C.4
D.7
参考答案:A
解析:
【内容考查】本题考查的是混凝土的浇筑。
【选项分析】自高处向模板内倾卸混凝土时,为防止混凝土离析,从高处直接倾卸时,其自由倾落高度不宜超过2m,以不发生离析为度。
第78题
后张法预应力施工中,直径32mm预应力钢筋施工封锚完毕、切割后,其外露长度不应小于( )。
A.16
B.30
C.32
D.48
参考答案:D
解析:
【内容考查】本题考查的是后张法。
【选项分析】切割后预应力筋的外露长度不应小于30mm,且不应小于1.5倍预应力筋直径。
A.线形宜与主缆空载时线形平行
B.架设过程中须监测塔的偏移量和承重索的垂度
C.承重索可采用钢丝绳或钢绞线
D.猫道上不宜设置抗风缆
参考答案:D
解析:
【内容考查】本题考查的是主缆施工。
【选项分析】猫道的线形宜与主缆空载时的线形平行。在架设过程中须监测塔的偏移量和承重索的垂度。猫道承重索可采用钢丝绳或钢绞线,采用钢丝绳时须进行预张拉消除其非弹性变形,预张拉荷载不得小于各索破断荷载的1/2,保持60min,并进行两次。为了抗风稳定,一般设有抗风缆、抗风吊杆等抗风构件。
【新教材此知识点已变更为:猫道的线形宜与主缆空载时的线形基本平行。
猫道面层在架设过程中应对索塔塔顶的偏移和承重索的垂度进行监测。
承重索和抗风缆采用钢丝绳时,架设前应对钢丝绳进行预张拉处理,消除其非弹性变形,预张拉的荷载应不小于其破断荷载的0.5倍,且应持荷60min,并进行两次。
设计时宜根据桥位处的施工环境条件和当地的气象条件对猫道进行抗风稳定验算;对特大跨径悬索桥,必要时可通过猫道风洞试验,获得试验参数后对猫道进行结构动力分析及抗风稳定性验算。可采取适当增加猫道间横向连结的措施增强其抗风稳定性。】
A.基础应设于稳固的地基上
B.洞口墙砌筑与回填应两侧对称进行
C.洞口边缘、仰坡、严禁使用大爆破
D.洞口的排水沟应在洞门工程完成后再施工
参考答案:D
解析:
【内容考查】本题考查的是洞口工程。
【选项分析】隧道洞门应在隧道开挖的初期完成,并应符合下列规定:(1)基础必须置于稳固的地基上,废渣、杂物、风化软层和水泥必须清除干净。(2)洞门端墙的砌筑与回填应两侧对称进行,不得对衬砌产生偏压。(3)端墙施工应保证其位置准确和墙面坡度满足设计要求。(4)洞门衬砌完成后,其上方仰坡脚受破坏时,应及时处理。(5)洞门的排水设施应与洞门工程配合施工,同步完成。(6)洞门的排水沟砌筑在填土上时,填土必须夯实。洞口边坡、仰坡的开挖应减少对岩土体的扰动,严禁采用大爆破。
