第21题
公路工程改建时,新旧路基衔接的技术处理措施有( )。
A.将旧土路肩翻晒
B.将旧土路肩掺灰重新碾压
C.低等级公路改建时,新旧路基处理可不设台阶
D.改进路基开挖台阶方案,以消除旧路基边坡压实度不足
E.采取合理工艺,减少新旧路基结合处不均匀沉降
参考答案:ABDE
解析:
【内容考查】本题考查的是路基改建施工。
【选项分析】新旧路基衔接的技术处理措施:
(1)清除旧路肩边坡上草皮、树根及腐殖土等杂物。
(2)将旧土路肩翻晒或掺灰重新碾压,以达到质量要求。
(3)修建试验路,改进路基开挖台阶的方案,由从土路肩开始下挖台阶,改为从硬路肩开始下挖台阶,以消除旧路基边坡压实度不足,加强新旧路基的结合程度,减少新旧路基结合处的不均匀沉降。
A.水准点精度应符合规范规定
B.同一建设项目应采用同一高程系统,并与相邻项目高程系统相衔接
C.临时水准点应符合相应等级精度要求,并与相邻水准点闭合
D.对设计提供水准点,施工前只能加固并永久使用
E.水准点应进行不定期检查和定期复测,复测周期不低于9个月
参考答案:ABC
解析:
【内容考查】本题考查的是测量放样。
【选项分析】水准点复测与加密规定:
(1)水准点精度应符合规范的规定。
(2)同一建设项目应采用同一高程系统,并应与相邻项目高程系统相衔接。
(3)沿路线每500m宜有一个水准点,高速公路、一级公路宜加密,每200m有一个 水准点。在结构物附近、高填深挖路段、工程量集中及地形复杂路段,宜增设水准点。临 时水准点应符合相应等级的精度要求,并与相邻水准点闭合。
(4)对可能受施工影响的水准点,施工前应加固或改移,并应保持其精度。
(5)水准点应进行不定期检查和定期复测,复测周期应不超过6个月。
第23题
下列路面粒料基层中,属于嵌锁型有()。
A.泥结碎石基层
B.级配碎石基层
C.泥灰结碎石基层
D.填隙碎石基层
E.级配砾石基层
参考答案:ACD
解析:
【内容考查】本题考查的是粒料基层(底基层)施工。
【选项分析】嵌锁型——包括泥结碎石、泥灰结碎石、填隙碎石等。
级配型——包括级配碎石、级配砾石、符合级配的天然砂砾、部分砾石经轧制掺 配而成的级配砾、碎石等。
A.横向反射缝
B.横向施工缝
C.横向沉降缝
D.横向缩缝
E.横向胀缝
参考答案:BDE
解析:
【内容考查】本题考查的是水泥混凝土路面施工。
【选项分析】横缝从功能上分为横向施工缝、横向缩缝和横向胀缝。横向施工缝从构造上分为设传力杆平缝型和设拉杆企口缝型;横向缩缝从构造上分为设传力杆假缝型和不设传力杆假缝型。
第25题
桥梁高度简称桥高,指()。
A.桥面与低水位之间高差
B.桥面与地面高差
C.桥面与设计水位之间高差
D.桥面与桥下线路路面之间距离
E.桥面与桥跨结构最下缘之间距离
参考答案:ABD
解析:
【内容考查】本题考查的是桥梁的组成。
【选项分析】桥梁高度简称桥高,是指桥面与低水位(或地面)之间的高差,或为桥面与桥下线路路面之间的距离。桥高在某种程度上反映了桥梁施工的难易性。
A.设计时速
B.施工方法
C.公路等级
D.隧道施工劳动定额
E.衬砌结构类型、尺寸
参考答案:BDE
解析:
【内容考查】本题考查的是隧道围岩分级。
【选项分析】隧道围岩分级是设计、施工的基础。施工方法的选择、衬砌结构类型及尺寸的确定、 隧道施工劳动定额、材料消耗标准的制订都要以围岩分级作为主要依据。
第27题
货运车辆失控风险较高路段需设置避险车道,主要包括()。
A.加宽车道
B.引道
C.制动床
D.救援车道
E.应急车道
参考答案:BCD
解析:
【内容考查】本题考查的是交通安全设施的主要构成与功能。
【选项分析】货运车辆失控风险较高的路段需要设置避险车道,避险车道由引道、制动床、救援车道等构成。
A.场地平整费
B.临时工作便道维修费
C.指挥车辆使用费
D.施工安全风险评估费
E.工地试验室建设费
参考答案:ABDE
解析:
【内容考查】本题考查的是公路项目中标后预算编制。
【选项分析】专项费用包括施工场地建设费和安全生产费。(1)施工场地建设费。按照工地建设标准化要求进行承包人驻地、工地试验室建设、办公、生活居住房屋和生产用房屋等费用;场区平整、场地硬化、排水、绿化、标志、污水处理设施、围墙隔离设施等费用,以及以上范围内各种临时工作便道、人行便道,工地临时用水、用电的水管支管和电线支线,临时构筑物、其他小型临时设施等的搭设或租赁、维修、拆除及清理的费用。工地试验室所发生的属于固定资产的试验设备和仪器等折旧、维修或租赁费用以及施工扬尘污染防治措施费和文明施工、职工健康生活的费用,但不包括红线范围内贯通便道、进出场的临时便道、保通便道。(2)安全生产费。包括完善、改造和维护安全设施设备费用,配备、维护、保养应急救援器材、设备费用,开展重大危险源和事故隐患评估和整改费用,安全生产检查、评价、咨询费用,配备和更新现场作业人员安全防护用品支出,安全生产宣传、教育、培训费用,安全设施及特种设备检测检验费用,施工安全风险评估、应急演练等有关工作及其他与安全生产直接相关的费用。
指挥车辆使用费属于现场管理费。
A.约定计量规则中没有子目,其工程量按照有合同约束力的图纸所标尺寸的理论净量计算
B.工程量清单中所列工程数量是实际施工数量
C.工程量清单中所列工程数量是投标报价的共同基础,也是最终结算与支付的依据
D.工程量清单应与计量与支付条款结合起来理解或解释
E.工程量清单中的每一子目须填入单价或价格,且只允许有一个报价
参考答案:ADE
解析:
【内容考查】本题考查的是公路工程工程量清单计价的应用。
【选项分析】约定计量规则中没有的子目,其工程量按照有合同约束力的图纸所标示尺寸的理论净量计算。工程量清单中所列工程数量是估算的或设计的预计数量,仅作为投标报价的共同基础,不能作为最终结算与支付的依据。实际支付应按实际完成的工程量,由承包人按工程量清单计量规则规定的计量方法,以监理工程师认可的尺寸、断面计量,按本工程量清单的单价和总额价计算支付金额;或根据具体情况,按合同条款的规定,按监理工程师确定的单价或总额价计算支付额。工程量清单中的每一子目须填入单价或价格,且只允许有一个报价。
A.跨径大于150m钢筋混凝土拱桥
B.跨径200m梁式桥
C.墩高200m桥梁工程
D.跨径200m斜拉桥
E.跨径500m悬索桥
参考答案:ABC
解析:
【内容考查】本题考查的是桥梁工程施工安全管理。
【选项分析】桥梁工程
(1)多跨或跨径大于40m的石拱桥,跨径大于或等于150m的钢筋混凝土拱桥,跨径 大于或等于350m的钢箱拱桥,钢桁架、钢管混凝土拱桥。
(2)跨径大于或等于140m的梁式桥,跨径大于400m的斜拉桥,跨径大于1000m的 悬索桥。
(3)墩高或净空大于100m的桥梁工程。
(4)采用新材料、新结构、新工艺、新技术的特大桥、大桥工程。
(5)特殊桥型或特殊结构桥梁的拆除或加固工程。
(6)施工环境复杂、施工工艺复杂的其他桥梁工程。
参考答案:见解析
解析:

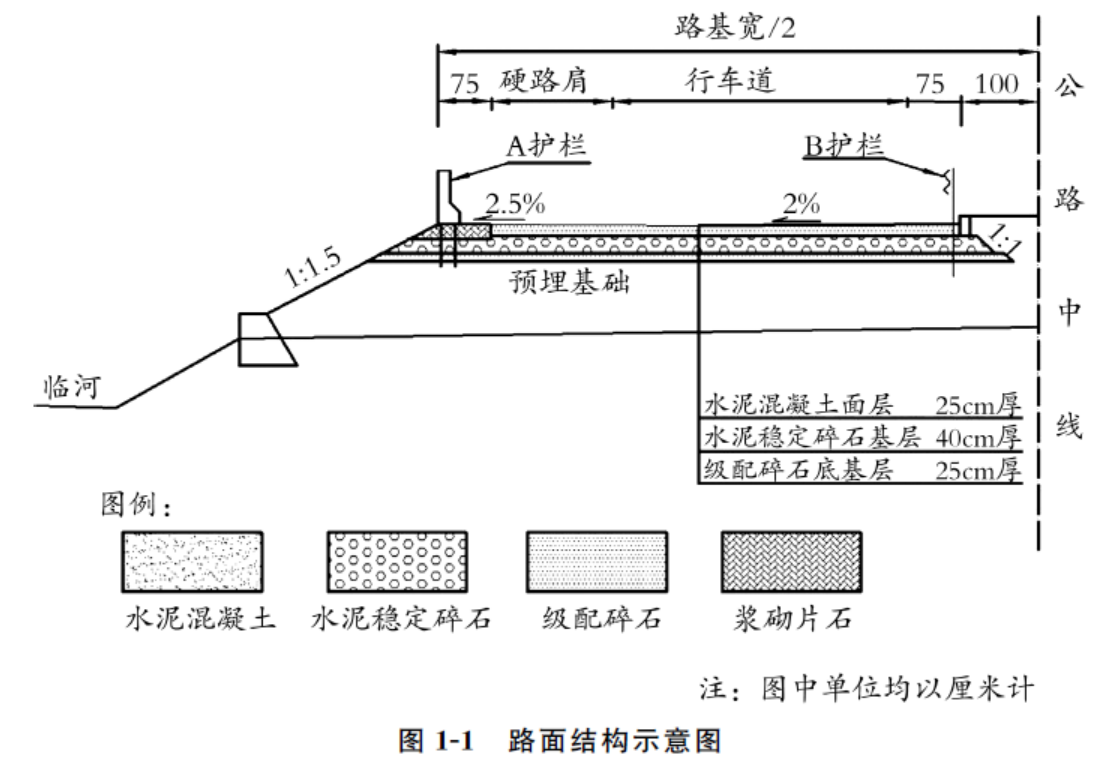

1.A-刚性(混凝土)护栏,B-柔性(波形梁)护栏。
2.每层压实厚度:40/2=20cm;
路面基层单层松铺厚度:20×1.32=26.4cm。
3.①正确。
②不正确,改正:稀释用水和原液中的水量应从拌合加水量中扣除。
③正确。
④不正确。改正:养护龄期不应少于5d,且混凝土强度满足要求后,方可连续摊铺相邻车道面板。
4.M为成本控制、N为成本考核。
参考答案:见解析
解析:
1.竖向排水体较常用的两种方式:塑料排水板、袋装砂井。
2.A为安全;B为环保。(A、B内容可互换)
3.①桥台、涵洞、通道工程的施工应该在堆载预压沉降完成后进行。
②路堤与反压护道如需要分开填筑,应该在路堤达到临界高度前完成反压护道的施工。
4.①不正确。改正:浆砌片石护坡宜在路堤沉降稳定后施工。
②不正确。改正:所有片石都应坐于新拌砂浆之上。
③正确。
④正确。
⑤不正确。改正:护面墙与防滑坎应当与墙身同步施工。
5.施工单位在执行建设单位下达的文件前,监理工程师应补充变更指示(或变更令)。
6.(1)不正确。
理由:承包人应该向监理工程师提交索赔报告。
(2)分包人应向承包人提交索赔报告。
参考答案:见解析
解析:
1.(1)需要编制的专项施工方案:水中钻孔桩施工专项施工方案、围堰专项施工方案、水下灌注混凝土专项施工方案、围堰排水专项施工方案、大型临时工程施工方案、水上作业平台专项施工方案、起重吊装专项施工方案。
(2)A为各部门负责人;B为全体技术人员。(A、B内容可互换)
2.因人工挖孔桩作业条件差、劳动强度大、安全隐患大,属于的淘汰类型是限制。(淘汰类型:禁止、限制)
3.C为水密承压试验。D为接头抗拉试验。(C、D内容可互换)
4.(1)也可以采用迅速提出导管,用高压水冲掉堵管混凝土后,重新放入导管浇筑混凝土。或者拔插抖动导管的方法疏通导管,但要注意不能将导管口拔出混凝土面。或者在导管上固定附着式振捣器进行振动来疏通导管内的混凝土。
(2)钻孔灌注桩混凝土的坍落度要求在16~22cm,而事件三的混凝土坍落度为26cm,坍落度过大,混凝土和易性差、离析,导致堵管。
5.(1)L的技术要求:围堰内侧距承台边缘的净距宜不小于1m。
h1围堰顶面高程要高出施工期间最高水位(包括浪高)0.5~0.7m。
(2)围堰渗漏的原因:钢围堰在灌注封底混凝土之前,还应将桩身和堰壁上附着的泥浆冲洗干净,经检验合格后方可浇筑封底混凝土。
(3)封底混凝土厚度计算重点还应考虑浮力及封底混凝土自身强度的原因。
参考答案:见解析
解析:

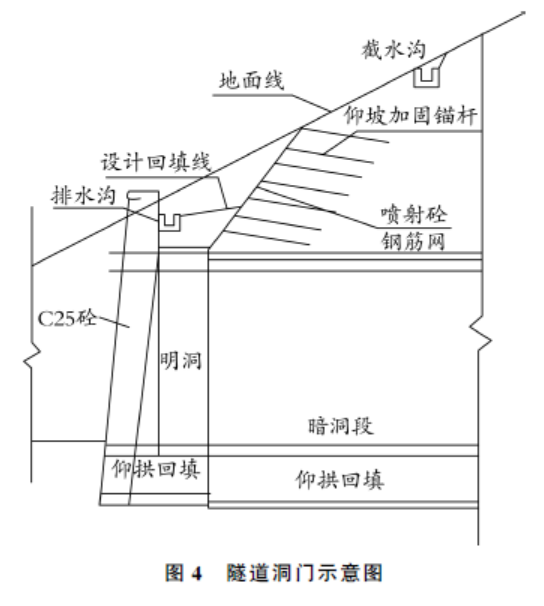

1.①正确。
②错误。改正:洞顶截水沟应与路基边沟顺接组成排水系统。
③正确。
④错误。改正:洞口截水、排水设施应该在融雪期之前完成。
⑤错误。改正:截水沟迎水面不得高于原地面。
2.③①⑤④②。
3. 中隔壁法(CD)、交叉中隔壁法(CRD)。
理由:本隧道为双向六车道分离式隧道,单洞为三车道。隧道出口段围岩级别为V级,并且属于浅埋,围岩以软弱破碎地层为主,属不良地质。中隔壁法、交叉中隔壁法适用于围岩较差、跨度大、浅埋、地表沉降需要控制的场合。
4.①正确。
②错误。改正:明洞衬砌拱圈混凝土混合料坍落度宜控制在120mm以下。
③正确。
④错误。改正:明洞混凝土强度达到75%后可以拆除内模。
5.(1)装载机实际使用时间:2+(10-4)/12=2.5年
实际发生的折旧费:4×42×2.5×12%=50.4万元。
(2)其他三项不变费用为:检修费、维护费、安拆辅助费。
参考答案:见解析
解析:
1.(1)改正:专项施工方案应当由施工单位技术负责人签字、加盖单位公章,由总监理工程师审查签字、加盖执业印章后方可实施。
(2)专项施工方案不需要专家论证。
理由:本工程滑坡体为小型滑坡,中型及以上滑坡体处理才需要专家论证。
2.①错误。改正:削坡减载应自上而下逐级开挖。
②正确。
③错误。改正:开挖坡面不得超挖。
④正确。
3.关键路线:①→③→⑤→⑥→⑧(或C→D→F→I),总工期为28天。
4.(1)E工作工期索赔不成立,费用索赔成立。
理由:工作E总时差为5天,延后3天不影响总工期。图纸存在错误为设计单位过失,属于非承包商的责任,可以索赔3天的人员机械闲置等费用。
(2)D工作工期索赔成立、费用索赔成立。
理由:D工作为关键工作,增加工作量必然导致总工期的延长,并且施工现场条件变化属于非承包人的责任,因此工期索赔成立。更高的质量要求属于非承包人的责任,应当由建设单位承担。
5.安全生产事故隐患排查的其他两种方式:综合安全检查、专项安全检查。
第36题
某山区公路,K2+300~K2+800 为路堑,路线纵坡为0.3%,两端地面纵坡较小,边坡最大高度为28m,该路堑开挖宜采用( )。
A.通道纵挖法
B.多层横向全宽挖掘法
C.单层横向全宽挖掘法
D.分段纵挖法
参考答案:A
解析:
【内容考查】本题考查的是土质路堑施工技术。
【选项分析】通道纵挖法适用于较长、较深、两端地面纵坡较小的路堑开挖。
第37题
在土石路堤填筑的说法中,正确的是( )。
A.土石路堤可采取倾填方式
B.土石路堤应分层填筑,分层压实
C.土石路堤宜用推土机铺填,松铺厚度不用限制
D.土石混合料可直接填筑至路床设计标高
参考答案:B
解析:
【内容考查】此题考查土石路堤施工技术。
【选项分析】土石路堤不得采取倾填方法,只能采用分层填筑、分层压实。宜用推土机铺填,松铺厚度控制在40cm 以内,接近路堤设计标高时,需改用土方填筑。
第38题
可用于排除地下水的排水设施是( )。
A.仰斜式排水孔
B.拦水带
C.跌水
D.急流槽
参考答案:A
解析:
【内容考查】本题考查的是路基排水设施施工。
【选项分析】路基地下水排水设施有暗沟(管)、渗沟、渗井、仰斜式排水孔等设施。
A.中、表面层采用走线法施工
B.摊铺机均匀行驶,行走速度和拌合站产量相匹配
C.在摊铺过程中,定时检查高程及摊铺厚度,时间间隔不超过1h
D.应采用摊铺机施工,任何部位均不可采用人工摊铺
参考答案:B
解析:
【内容考查】此题考查热拌沥青混凝土路面施工。
【选项分析】底、中、面层采用走线法施工,表面层采用平衡法施工。在摊铺过程中随时检查高程及摊铺厚度,并及时通知操作手。在摊铺机无法作业的地方,在监理工程师同意后可采用人工摊铺施工。
第40题
水泥混凝土路面施工时,模板拆除应在混凝土( )不小于8.0MPa方可进行。
A.抗压强度
B.抗拉强度
C.抗剪强度
D.弯拉强度
参考答案:A
解析:
【内容考查】此题考查水泥混凝土路面施工技术。
【选项分析】水泥混凝土路面施工时,模板拆除应在混凝土抗压强度不小于8.0MPa方可进行。
