一级建造师《建设工程项目管理》历史真题(1000题)

第621题

根据《中华人民共和国劳动法》,施工企业应按规定向劳动者支付工资,但是当企业因暂时生产经营困难无法按规定支付工资时可以延期支付,但最长不得超过( )日。

A.60

B.30

C.90

D.123

参考答案:B

解析:

【内容考查】本题考查的是施工企业劳动用工和工资支付管理。

【选项分析】建筑施工企业因暂时生产经营困难无法按劳动合同约定的日期支付工资的,应当向劳动者说明情况,并经与工会或职工代表协商一致后,可以延期支付工资,但最长不得超过30日。

第622题

某分项工程某月计划工程量为3200㎡,计划单价为15元/㎡;月底核定承包商实际完成工程量为2800㎡,实际单价为20元/㎡,则该工程的已完工作实际费用(ACWP)为(  )元。

A.56000

B.42000

C.48000

D.64000

参考答案:A

解析:

【内容考查】本题考查的是赢得值(挣值)法。

【选项分析】已完工作实际费用(ACWP)=已完成工作量×实际单价=2800×20=56000元。

第623题

沟通的两个层面是指( )。

A.信息的发送者和接受者

B.沟通内容和沟通方法

C.信息传递和交换

D.思维交流和语言交流

参考答案:D

解析:

【内容考查】本题考查的是沟通能力。

【选项分析】沟通有两个要素:思维与表达;沟通也有两个层面:思维的交流和语言的交流。

第624题

关于施工成本控制程序的说法,正确的是( )。

A.管理行为控制程序是成本全过程控制的重点

B.指标控制程序是对成本进行过程控制的基础

C.管理行为控制程序是项目施工成本结果控制的主要内容

D.管理行为控制程序和指标控制程序在实施过程中相互制约

参考答案:D

解析:

【内容考查】本题考查的是成本控制的程序。

【选项分析】成本的过程控制中,有两类控制程序,一是管理行为控制程序,二是指标控制程序。管理行为控制程序是对成本全过程控制的基础,指标控制程序则是成本进行过程控制的重点。两个程序既相对独立又相互联系,既相互补充又相互制约。

管理行为控制的目的是确保每个岗位人员在成本管理过程中的管理行为符合事先确定的程序和方法的要求。

第625题

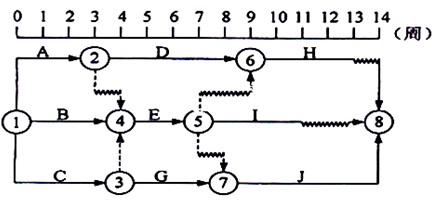

某双代号网络计划如下图,如B、D、I工作共用一台施工机械且按B→ D→I顺序施工,则对网络计划可能造成的影响是(  )。

A.总工期不会延长,但施工机械会在现场闲置1周

B.总工期会延长1周,但施工机械在现场不会闲置

C.总工期不会延长,且施工机械在现场不会闲置

D.总工期会延长1周,且施工机械会在现场闲置1周

参考答案:C

解析:

【内容考查】本题考查的是双代号时标网络计划。

【选项分析】由于B、D、I共用一台施工机械且按B→D→I顺序施工,即B工作完成后D工作开始,则D工作从第四周开始,最早开始时间拖后1周,但因D工作有1周总时差,因此不影响总工期;D工作完成后I工作开始,则I 工作最早开始时间为第10周,但因I工作有3周总时差,因此不影响工期,I工作在第14周完成。

第626题

下列施工成本分析依据中,属于既可对已发生的,又可对尚未发生或正在发生的经济活动进行核算的是( )。

A.会计核算

B.统计核算

C.成本预测

D.业务核算

参考答案:D

解析:

【内容考查】本题考查的是成本分析的依据。

【选项分析】业务核算的范围比会计、统计核算要广。会计和统计核算一般是对已经发生的经济活动进行核算,而业务核算不但可以核算已经完成的项目是否达到原定的目的、取得预期的效果,而且可以对尚未发生或正在发生的经济活动进行核算。

第627题

根据国际设施管理协会的设施管理定义,下列管理事项中,属于物业运行管理的是(  )。

A.空间管理

B.用户管理

C.维修管理

D.财务管理

参考答案:C

解析:

【内容考查】本题考查的是设施管理。

【选项分析】

第628题

关于业主方项目管理目标和任务的说法,正确的是(  )。

A.业主方的进度目标指项目交付使用的时间目标

B.业主方的投资目标指项目的施工成本目标

C.投资控制是业主方项目管理任务中最重要的任务

D.业主方项目管理任务不包括设计阶段的信息管理

参考答案:A

解析:

【内容考查】本题考查的是业主方项目管理的目标和任务。

【选项分析】“业主方的投资目标指项目的施工成本目标”错误,“费用目标”对业主而言是投资目标,对施工方而言是成本目标。

“投资控制是业主方项目管理任务中最重要的任务”错误,安全管理是业主方项目管理中的最重要的任务,因为安全管理关系到人身的健康与安全,而投资控制、进度控制、质量控制和合同管理等则主要涉及物质的利益。

“业主方项目管理任务不包括设计阶段的信息管理”错误,业主方的项目管理工作:(1)安全管理; (2)投资控制; (3)进度控制;(4)质量控制;(5)合同管理; (6)信息管理;(7)组织和协调。

第629题

下列施工质量控制依据中,属于专用性依据的是( )。

A.工程建设项目质量检验评定标准

B.建设工程质量管理条例

C.设计交底及图纸会审记录

D.材料验收的技术标准

参考答案:C

解析:

【内容考查】本题考查的是施工质量控制的依据。

【选项分析】项目专用性依据指本项目的工程建设合同、勘察设计文件、设计交底及图纸会审记录、设计修改和技术变更通知,以及相关会议记录和工程联系单等。

“工程建设项目质量检验评定标准”、“材料验收的技术标准”属于专业技术性依据。“建设工程质量管理条例”属于共同性依据。

第630题

关于成本加酬金合同的说法,正确的是(  )。

A.当实行风险型CM模式时,适宜采用最大成本加费用合同

B.成本加固定费用的合同,承包商的酬金不可调整

C.成本加固定比例费用的合同,有利于缩短工期

D.当设计深度达到可以报总价的深度时,适宜采用成本加奖金合同

参考答案:A

解析:

【内容考查】本题考查的是成本加酬金合同的形式。

【选项分析】“成本加固定费用的合同,承包商的酬金不可调整”错误,成本加固定费用合同,如果设计变更或增加新项目,当直接费超过原估算成本的一定比例(如10%)时,固定的报酬也要增加。

“成本加固定比例费用的合同,有利于缩短工期”错误,成本加固定比例费用合同,工程成本中直接费加一定比例的报酬费,报酬部分的比例在签订合同时由双方确定。这种方式的报酬费用总额随成本加大而增加,不利于缩短工期和降低成本。

“当设计深度达到可以报总价的深度时,适宜采用成本加奖金合同”错误,当设计深度达到可以报总价的深度,适宜采用最大成本加费用合同。在招标时,当图纸、规范等准备不充分,不能据以确定合同价格,而仅能制定一个估算指标时可采用成本加奖金合同。

第631题

下列组织工具中,可以用来对项目的结构进行逐层分解,以反映组成该项目的所有工作任务的是(  )。

A.项目结构图

B.组织结构图

C.工作任务分工表

D.管理职能分工表

参考答案:A

解析:

【内容考查】本题考查的是项目结构图。

【选项分析】项目结构图通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。

第632题

根据《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》,某3万m²的建筑工程项目部应配备专职安全管理人员的最少人数是(  )名。

A.1

B.3

C.4

D.2

参考答案:D

解析:

【内容考查】本题考查的是安全生产责任制度。

【选项分析】工程项目部专职安全人员的配备应按住建部的规定,1万㎡以下工程1人;1万~5万㎡的工程不少于2人;5万㎡以上的工程不少于3人,且按专业配备专职安全生产管理人员。

第633题

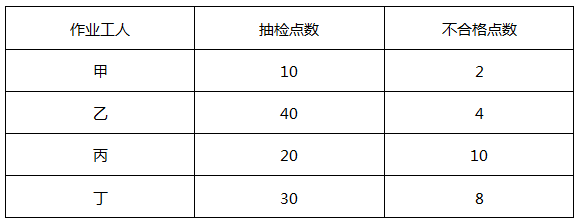

某焊接作业由甲、乙、丙、丁四名工人操作,为评定各工人的焊接质量,共抽检100个焊点,抽检结果如下表。根据表中数据,各工人焊接质量由好至差的排序是( )。

A.甲→乙→丙→丁

B.乙→甲→丙→丁

C.丁→乙→甲→丙

D.乙→甲→丁→丙

参考答案:D

解析:

【内容考查】本题考查的是排列图法的应用示例。

【选项分析】甲工人的不合格率=2/10=0.2;乙工人的不合格率=4/40=0.1;丙工人的不合格率=10/20=0.5;丁工人的不合格率=8/30=0.27。则焊接质量由好到差的排序为:乙→甲→丁→丙。

第634题

下列工程担保中,应由发包人出具的有(  )。

A.支付担保

B.履约担保

C.预付款担保

D.保修担保

参考答案:A

解析:

【内容考查】本题考查的是支付担保。

【选项分析】支付担保是中标人要求招标人提供的保证履行合同中约定的工程款支付义务的担保。

履约担保、预付款担保、保修担保,是承包人向发包人提供。

第635题

根据事故造成损失的程度,下列工程质量事故中,属于重大事故的是( )。

A.造成1亿元以上直接经济损失的事故

B.造成1000万元以上5000万元以下直接经济损失的事故

C.造成100万以上1000万元以下直接经济损失的事故

D.造成5000万元以上1亿元以下直接经济损失的事故

参考答案:D

解析:

【内容考查】本题考查的是工程质量事故。

【选项分析】根据工程质量事故造成的人员伤亡或者直接经济损失,将工程质量事故分为4个等级:

(1)特别重大事故,是指造成30人以上死亡,或者100人以上重伤,或者1亿元以上直接经济损失的事故;

(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;

(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;

(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者100万元以上1000万元以下直接经济损失的事故。

该等级划分所称的“以上”包括本数,所称的“以下”不包括本数。

第636题

根据《建筑法》及相关规定,施工企业应交纳的强制性保险是(  )。

A.人身意外伤害险

B.工程一切险

C.工伤保险

D.第三者责任险

参考答案:C

解析:

【内容考查】本题考查的是意外伤害保险制度。

【选项分析】工伤保险是属于法定的强制性保险。

第637题

根据《安全生产许可条例》,施工企业安全生产许可证(  )。

A.有效期为2年

B.有效期届满时经同意可以不再审查

C.要求企业获得职业健康安全管理体系认证

D.应在届满后3个月内办理延期手续

参考答案:B

解析:

【内容考查】本题考查的是安全生产许可证制度。

【选项分析】安全生产许可证的有效期为3年。安全生产许可证有效期满需要延期的,企业应当于期满前3个月向原安全生产许可证颁发管理机关办理延期手续。

企业取得安全生产许可证,应当具备的条件不包括“要求企业获得职业健康安全管理体系认证”这一条。

企业在安全生产许可证有效期内,严格遵守有关安全生产的法律法规,未发生死亡事故的,安全生产许可证有效期届满时,经原安全生产许可证颁发管理机关同意,不再审查,安全生产许可证有效期延期3年。

第638题

关于施工企业生产安全事故应急预案实施规定的说法,正确的是(  )。

A.每年至少组织两次专项急预案演练

B.每半年至少组织两次现场处置方案演练

C.法定代表人发生变化时,应当及时进行修订

D.周围环境发生变化时,即使没有形成新的重大危险源也应及时进行修订

参考答案:C

解析:

【内容考查】本题考查的是应急预案的实施。

【选项分析】生产经营单位应当制定本单位的应急预案演练计划,根据本单位的事故预防重点,每年至少组织一次综合应急预案演练或者专项应急预案演练,每半年至少组织一次现场处置方案演练。

有下列情形之一的, 应急预案应当及时修订并归档:

(1)依据的法律、法规、规章、标准及上位预案中的有关规定发生重大变化的;

(2)应急指挥机构及其职责发生调整的;

(3)面临的事故风险发生重大变化的;

(4)重要应急资源发生重大变化的;

(5)预案中的其他重要信息发生变化的;

(6)在应急演练和事故应急救援中发现问题需要修订的;

(7)编制单位认为应当修订的其他情况。

第639题

根据《建设工程监理规范》(GB/T 50319-2013),工程建设监理实施细则必须经( )批准。

A.监理单位技术负责人

B.总监理工程师

C.专业监理工程师

D.监理单位法定代表人

参考答案:B

解析:

【内容考查】本题考查的是工程建设监理实施细则。

【选项分析】工程建设监理实施细则应在工程施工开始前编制完成,并必须经总监理工程师批准。

第640题

关于管理职能分工表的说法,错误的是(  )。

A.是用表的形式反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的项目管理职能分工

B.管理职能分工表无法暴露仅用岗位责任描述书时所掩盖的矛盾

C.可辅以管理职能分工描述书来明确每个工作部门的管理职能

D.可以用管理职能分工表来区分业主方和代表业主利益的项目管理方和工程建设监理方等的管理职能

参考答案:B

解析:

【内容考查】本题考查的是管理职能分工表。

【选项分析】“管理职能分工表无法暴露仅用岗位责任描述书时所掩盖的矛盾”错误,应用管理职能分工表,以使管理职能的分工更清晰、更严谨,并会暴露仅用岗位责任描述书时所掩盖的矛盾。
