第681题

关于工作总时差、自由时差及相邻两工作间间隔时间关系的说法,正确的有( )。


A.工作的自由时差一定不超过其紧后工作的总时差

B.工作的自由时差一定不超过其相应的总时差

C.工作的总时差一定不超过其紧后工作的自由时差

D.工作的自由时差一定不超过其与紧后工作之间的间隔时间

E.工作的总时差一定不超过其与紧后工作之间的间隔时间


参考答案:BD


解析:

【内容考查】本题考查的是网络计划图的时间参数。

【选项分析】“工作的自由时差一定不超过其紧后工作的总时差”错误,本工作的自由时差,与紧后工作的总时差没有必然的联系。

“工作的总时差一定不超过其紧后工作的自由时差”错误,本工作的总时差等于本工作的自由时差加上后续工作的总时差,但是与紧后工作的自由时差是没有关联的。

“工作的总时差一定不超过其与紧后工作之间的间隔时间”错误,与紧后工作的最小时间间隔是该工作的自由时差,总时差一定是大于等于自由时差的。


第682题

建设工程项目总进度目标论证时,在进行项目的工作编码前应完成的工作有( )。


A.编制各层进度计划

B.协调各层进度计划的关系

C.调查研究和收集资料

D.进度计划系统的结构分析

E.项目结构分析


参考答案:CDE


解析:

【内容考查】本题考查的是总进度目标论证工作步骤。

【选项分析】建设工程项目总进度目标论证的工作步骤如下:

(1)调查研究和收集资料;

(2)项目结构分析;

(3)进度计划系统的结构分析;

(4)项目的工作编码;

(5)编制各层进度计划;

(6)协调各层进度计划的关系,编制总进度计划;

(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;

(8)若经过多次调整,进度目标无法实现,则报告项目决策者。



第683题

施工成本分析是在成本形成过程中,将施工项目的成本核算资料与( )进行比较,以了解成本变动情况。


A.类似施工项目的预算成本

B.本施工项目的实际成本

C.本施工项目的目标成本

D.本施工项目的预算成本

E.类似施工项目的实际成本


参考答案:CDE


解析:

【内容考查】本题考查的是成本管理的任务。

【选项分析】成本分析贯穿于施工成本管理的全过程,它是在成本的形成过程中,主要利用施工项目的成本核算资料(成本信息),与目标成本、预算成本以及类似的施工项目的实际成本等进行比较,了解成本的变动情况。


第684题

下列组织论基本内容中,属于相对静态的组织关系的有(  )。


A.组织分工

B.物质流程组织

C.信息处理工作流程组织

D.管理工作流程组织

E.组织结构模式


参考答案:AE


解析:

【内容考查】本题考查的是组织论和组织工具。

【选项分析】织结构模式和组织分工都是一种相对静态的组织关系。“物质流程组织”、“信息处理工作流程组织”、“管理工作流程组织”属于相对动态的组织关系。


第685题

下列建设工程项目风险中,属于经济与管理风险的有( )。


A.事故防范措施和计划

B.工程施工方案

C.现场与公用防火设施的可用性

D.承包方管理人员的能力

E.引起火灾和爆炸的因素


参考答案:AC


解析:

【内容考查】本题考查的是建设工程项目的风险类型。

【选项分析】“工程施工方案 ”属于技术风险;“承包方管理人员的能力”属于组织风险;“引起火灾和爆炸的因素”属于工程环境风险。


第686题

施工质量计划的基本内容包括( )。


A.质量总目标及分解目标

B.工序质量偏差的纠正

C.质量管理组织机构和职责

D.施工质量控制点及跟踪控制的方式

E.质量记录的要求


参考答案:ACDE


解析:

【内容考查】本题考查的是施工质量计划的形式和内容。

【选项分析】施工质量计划的基本内容一般应包括:

(1)工程特点及施工条件(合同条件、法规条件和现场条件等)分析;

(2)质量总目标及其分解目标;

(3)质量管理组织机构和职责,人员及资源配置计划;

(4)确定施工工艺与操作方法的技术方案和施工组织方案;

(5)施工材料、设备等物资的质量管理及控制措施;

(6)施工质量检验、检测、试验工作的计划安排及其实施方法与检测标准;

(7)施工质量控制点及其跟踪控制的方式与要求;

(8)质量记录的要求等。



第687题

关于施工质量事故调查处理的说法,正确的有( )。


A.未造成人员伤亡的一般事故,县级人民政府可以委托事故发生单位组织调查

B.在事故原因分析中,必要时要组织对事故项目进行检测鉴定和专家技术论证

C.事故处理应包括对事故相关责任者实施行政处罚

D.事故处理报告应包括对事故相关责任者的处罚情况和事故处理的结论

E.制定事故处理技术方案时,只需考虑使用功能,不需考虑成本


参考答案:ABCD


解析:

【内容考查】本题考查的是施工质量事故报告和调查处理程序。

【选项分析】在制定事故处理的技术方案时,应做到安全可靠、技术可行、不留隐患、经济合理、具有可操作性、满足项目的安全和使用功能要求。因此“制定事故处理技术方案时,只需考虑使用功能,不需考虑成本”错误。



第688题

关于建设工程项目管理的说法,正确的有(  )。


A.业主方是建设工程项目生产过程的总组织者

B.建设工程项目各参与方的工作性质和工作任务不尽相同

C.建设工程项目管理的核心任务是项目的费用控制

D.施工方的项目管理是项目管理的核心

E.实施建设工程项目管理需要有明确的投资、进度和质量目标


参考答案:ABE


解析:

【内容考查】本题考查的是项目管理的内涵。

【选项分析】“建设工程项目管理的核心任务是项目的费用控制”错误,建设工程项目管理的核心任务是项目的目标控制。

“施工方的项目管理是项目管理的核心”错误,业主方的项目管理是项目管理的核心。



第689题

根据《建设工程施工合同(示范文本)》(GF-2013-0201)通用合同条款,关于工程施工交通运输的说法,正确的有(  )。


A.承包人未合理预见进出施工现场路径所增加的费用由发包人承担

B.发包人负责取得出入施工现场所需的批准手续和全部权利

C.因承包人原因造成的场内基本交通设施损坏的,由发包人承担修复费用

D.场外交通设施无法满足工程施工需要的,由发包人负责完善

E.运输超重件所需的道路临时加固费用由承包人承担


参考答案:BD


解析:

【内容考查】本题考查的是发包人、承包人的责任和义务。

【选项分析】承包人应根据工程规模及技术参数合理预见工程施工所需的进出施工现场的方式、手段、路径等。因承包人未合理预见所增加的费用和(或)延误的工期由承包人承担。故选项“承包人未合理预见进出施工现场路径所增加的费用由发包人承担”错误。

因承包人原因造成的场内基本交通设施损坏的,承包人负责修复并承担由此增加的费用。故选项“因承包人原因造成的场内基本交通设施损坏的,由发包人承担修复费用”错误。

运输超大件或超重件所需的道路和桥梁临时加固改造费用和其他有关费用,由承包人承担,但专用合同条款另有约定除外。故选项“运输超重件所需的道路临时加固费用由承包人承担”错误。

(此知识点已删除)


第690题

关于施工项目分部工程质量验收的说法,正确的有( )。


A.分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收

B.设计单位项目负责人和施工单位技术、质量部门负责人应参加设备安装工程验收

C.勘察、设计单位项目负责人和施工单位技术、质量部门负责人应参加地基与基础分部工程验收

D.分部工程验收需对地基基础、主体结构、设备安装分部工程进行见证取样试验或抽样检测

E.分部工程验收需要对观感质量进行验收,并综合给出质量评价


参考答案:ACDE


解析:

【内容考查】本题考查的是施工过程质量验收的内容。

【选项分析】分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收;勘察、设计单位项目负责人和施工单位技术、质量部门负责人应参加地基与基础分部工程验收;设计单位项目负责人和施工单位技术、质量部门负责人应参加主体结构、节能分部工程验收。



第691题

下列工程索赔证书,属于书证的有(  )。


A.工程现场照片

B.合同协议书

C.质量责任鉴定

D.往来信件

E.司法判决书


参考答案:BDE


解析:

【内容考查】本题考查的是索赔证据。

【选项分析】书证是以其文字或数字记载的内容起证明作用的书面文书和其他载体。如合同文本、财务账册、欠据、收据、往来信函以及确定有关权利的判决书、法律文件等。


第692题

关于建设工程现场职业健康安全卫生措施的说法,正确的有(  )。


A.每间宿舍居住人员不得超过 16 人

B.施工现场宿舍必须设置可开启式窗户

C.现场食堂炊事人员必须持身体健康证上岗

D.厕所应设专人负责清扫、消毒

E.施工区必须配备开水炉


参考答案:ABCD


解析:

【内容考查】本题考查的是建设工程现场职业健康安全卫生的措施。

【选项分析】宿舍内应保证有必要的生活空间,室内净高不得小于2.4m,通道宽度不得小于0.9m,每间宿舍居住人员不得超过16人,即“每间宿舍居住人员不得超过 16 人 ”正确;

施工现场宿舍必须设置可开启式窗户,宿舍内的床铺不得超过2层,严禁使用通铺,即“施工现场宿舍必须设置可开启式窗户”正确;

食堂必须有卫生许可证,炊事人员必须持身体健康证上岗,即“现场食堂炊事人员必须持身体健康证上岗”正确;

厕所应设专人负责清扫、消毒、化粪池应及时清掏,即“厕所应设专人负责清扫、清毒”正确;

生活区应设置开水炉、电热水器或饮用水保温桶;施工区应配备流动保温水桶,即“施工区必须配备开水炉”错误。



第693题

下列建设工程施工合同的风险中,属于管理风险的有(  )。


A.政府工作人员干预

B.环境调查不深入

C.投标策略错误

D.汇率调整

E.合同条款不严密


参考答案:BCE


解析:

【内容考查】本题考查的是施工合同风险的类型。

【选项分析】管理风险:

(1)对环境调查和预测的风险。对现场和周围环境条件缺乏足够全面和深入的调查,对影响投标报价的风险、意外事件和其他情况的资料缺乏足够的了解和预测。

(2)合同条款不严密、错误、二义性,工程范围和标准存在不确定性。

(3)承包商投标策略错误,错误地理解业主意图和招标文件,导致实施方案错误、报价失误等。

(4)承包商的技术设计、施工方案、施工计划和组织措施存在缺陷和漏洞,计划不周。

(5)实施控制过程中的风险。例如:合作伙伴争执、责任不明;缺乏有效措施保证进度、安全和质量要求;由于分包层次太多,造成计划执行和调整、实施的困难等。

“政府工作人员干预”属于项目组织成员资信和能力风险;“汇率调整”属于项目外界环境风险。


第694题

根据建设工程全过程质量管理的要求,质量控制的主要过程包括( )。


A.项目策划与决策过程

B.设备材料采购过程

C.施工组织与实施过程

D.项目运行与维修过程

E.工程质量的评定过程


参考答案:ABCE


解析:

【内容考查】本题考查的是全面质量管理(TQC)的思想。

【选项分析】质量控制的主要过程有:项目策划与决策过程;勘察设计过程;设备材料采购过程;施工组织与实施过程;检测设施控制与计量过程;施工生产的检验试验过程;工程质量的评定过程;工程竣工验收与交付过程;工程回访维修服务过程等。



第695题

关于建设工程物资采购管理的说法,正确的有( )。


A.物资采购结束后应将采购资料归档

B.物资采购应符合工程进度、安全和成本管理等要求

C.工程建设物资由工程承包单位采购的,发包单位可以指定生产厂或供应商

D.物资采购应明确采购产品或服务的基本要求、采购分工及有关责任

E.物资采购应符合有关合同和设计文件规定的数量、技术要求和质量标准


参考答案:ABDE


解析:

【内容考查】本题考查的是物资采购的模式。

【选项分析】物资采购工作应符合有关合同和设计文件所规定的数量、技术要求和质量标准,并符合工程进度、安全、环境和成本管理等要求。不可以指定生产厂或供应商。采购管理应遵循下列程序:

(1)明确采购产品或服务的基本要求、采购分工及有关责任;

(2)进行采购策划,编制采购计划;

(3)进行市场调查,选择合格的产品供应或服务单位,建立名录;

(4)采用招标或协商等方式实施评审工作,确定供应或服务单位;

(5)签订采购合同;

(6)运输、验证、移交采购产品或服务;

(7)处置不合格产品或不符合要求的服务;

(8)采购资料归档。



第696题

下列施工组织设计内容中,属于专项施工方案的有( )。


A.施工安排

B.施工进度计划

C.施工现场平面布置

D.施工方法及工艺要求

E.资源配置计划


参考答案:ABDE


解析:

【内容考查】本题考查的是施工组织设计的分类及其内容。

【选项分析】施工方案的主要内容如下:

(1)工程概况;

(2)施工安排;

(3)施工进度计划;

(4)施工准备与资源配置计划;

(5)施工方法及工艺要求。

“施工现场平面布置”属于单位工程施工组织设计的内容。



第697题

下列合同条款中,与合同款支付方式有关的条款有(  )。


A.工程量清单错误的修正

B.市场价格波动引起的调整

C.预付款比例

D.工程进度款支付审批程序

E.质量保证金的扣留与退还


参考答案:CDE


解析:

【内容考查】本题考查的是建设工程施工承包合同谈判的主要内容。

【选项分析】建设工程施工合同的付款分四个阶段进行,即预付款、工程进度款、最终付款和退还保留金。



第698题

根据《建设工程监理规范》(GB/T50319—2013),工程建设监理规划应在( )后开始编制。


A.第一次工地会议

B.建设单位指定日期

C.签订委托监理合同

D.施工单位进场

E.收到设计文件


参考答案:CE


解析:

【内容考查】本题考查的是工程建设监理规划。

【选项分析】工程建设监理规划应在签订委托监理合同及收到设计文件后开始编制,完成后必须经监理单位技术负责人审核批准,并应在召开第一次工地会议前报送业主。



第699题

关于施工成本偏差分析方法的说法,正确的有(  )。


A.横道图法是进行偏差分析最常用的一种方法

B.横道图法具有形象、直观等优点

C.曲线法不能用于定量分析

D.表格法反映的信息量大

E.表格法具有灵活、适用性强的优点


参考答案:BDE


解析:

【内容考查】本题考查的是偏差分析的表达方法。

【选项分析】表格法是进行偏差分析最常用的一种方法。即“横道图法是进行偏差分析最常用的一种方法”错误;用表格法进行偏差分析具有如下优点:(1)灵活、适用性强(2)信息量大(3)表格处理可借助于计算机,从而节约大量数据处理所需的人力,并大大提高速度。即“表格法反映的信息量大”、“表格法具有灵活、适用性强的优点”正确;横道图法具有形象、直观、一目了然等优点,它能够准确表达出费用的绝对偏差,而且能直观地表明偏差的严重性。即“横道图法具有形象、直观等优点”正确;曲线法可以用于定量分析,即“曲线法不能用于定量分析”错误。(“表格法是进行偏差分析最常用的一种方法”此句已删除)



第700题

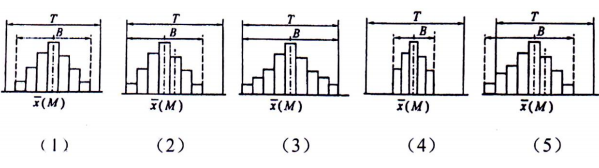

根据下列直方图的分布位置与质量控制标准的上下限范围的比较分析,正确的有( )。


A.图(1)显示生产过程的质量正常、稳定、受控

B.图(3)显示质量特性数据分布达到质量标准上下限,质量能力处于临界状态

C.图(4)显示质量特性数据的分布居中,质量能力偏大,不经济

D.图(5)显示质量特性数据超出质量标准的下限,存在质量不合格情况

E.图(2)显示质量特性数据分布偏上限,易出现不合格


参考答案:ABCD


解析:

【内容考查】本题考查的是直方图的观察分析。

【选项分析】图(1)生产过程的质量正常、稳定和受控,还必须在公差标准上、下界限范围内达到质量合格的要求。正常、稳定和受控,是经济合理的受控状态,即“图(1)显示生产过程的质量正常、稳定、受控”正确;图(2)质量特性数据分布偏下限,易出现不合格,在管理上必须提高总体能力,即“图(2)显示质量特性数据分布偏上限,易出现不合格”错误;图(3)质量特性数据的分布宽度边界达到质量标准的上下界限,其质量能力处于临界状态,易出现不合格,必须分析原因,采取措施,即“图(3)显示质量特性数据分布达到质量标准上下限,质量能力处于临界状态”正确;图(4)质量特性数据的分布居中且边界与质量标准的上下界限有较大的距离,说明其质量能力偏大,不经济,即“图(4)显示质量特性数据的分布居中,质量能力偏大,不经济”正确;图(5)数据分布均已出现超出质量标准的上下界限,这些数据说明生产过程存在质量不合格,需要分析原因,采取措施进行纠偏,即“图(5)显示质量特性数据超出质量标准的下限,存在质量不合格情况”正确。
