第661题
施工企业在工程投标及签订合同阶段编制的估算成本计划,属于( )成本计划。
A.指导性
B.实施性
C.作业性
D.竞争性
参考答案:D
解析:
【内容考查】本题考查的是竞争性成本计划。
【选项分析】竞争性成本计划是施工项目投标及签订合同阶段的估算成本计划。
A.对工期没有影响
B.总工期延长 2 天
C.总工期延长 3 天
D.总工期延长 1 天
参考答案:D
解析:
【内容考查】本题考查的是网络计划时间参数的计算及总时差的概念。
【选项分析】由题意可知,B工作的总时差为19-13=6天;C工作的总时差=21-15=6天;工作A总时差=min{TFB+LAGA,B, TFC+LAGA,C }=min{6+0,6+2}=6天。A工作实际进度拖延7天,则影响总工期7-6=1天。
第663题
关于DAB(争端裁决委员会)方式解决争议的说法,正确的是( )。
A.DAB 的成员一般是工程技术和管理方面的专家
B.DAB 提出的裁决具有终局性
C.特聘争端裁决委员会的任期与合同期限一致
D.DAB 由合同一方当事人聘请
参考答案:A
解析:
【内容考查】本题考查的是DAB(争端裁决委员会)方式。
【选项分析】DAB提出的裁决不是强制性的,不具有终局性,合同双方或一方对裁决不满意,仍然可以提请仲裁或诉讼。即“DAB 提出的裁决具有终局性”错误;
特聘争端裁决委员会,由只在发生争端时任命的一名或三名成员组成,他们的任期通常在DAB对该争端发出其最终决定时期满。即“特聘争端裁决委员会的任期与合同期限一致”错误;DAB的成员一般为工程技术和管理方面的专家,他不应是合同任何一方的代表,与业主、承包商没有任何经济利益及业务联系,与本工程所裁决的争端没有任何联系。即“DAB 由合同一方当事人聘请”错误。
第664题
下列建设工程施工合同跟踪的对象中,属于对业主跟踪的是( )。
A.成本的增减
B.图纸的提供
C.施工的质量
D.分包人失误
参考答案:B
解析:
【内容考查】本题考查的是施工合同跟踪。
【选项分析】“成本的增减 ”和“施工的质量”属于对承包的任务跟踪;“分包人失误”属于对工程小组或分包人的工程和工作的任务跟踪。
第665题
在编制施工成本计划时,通常需要进行“两算”对比分析,“两算”指的是( )。
A.施工图预算、成本核算
B.施工图预算、施工预算
C.施工预算、成本核算
D.施工预算、施工决算
参考答案:B
解析:
【内容考查】本题考查的是施工图预算与施工预算的对比。
【选项分析】在编制实施性计划成本时要进行施工预算和施工图预算的对比分析,通过“两算”对比,分析节约和超支的原因,以便提出解决问题的措施,防止工程亏损,为降低工程成本提供依据。
第666题
根据《 建设工程施工合同(示范文本)》(GF-2013—0201),保修期的开始计算时间是指( )。
A.竣工验收合格日
B.合同基准日期
C.实际竣工日期
D.保证金扣留日
参考答案:A
解析:
【内容考查】本题考查的是保修期的定义。
【选项分析】保修期是承包人按照合同约定对工程承担保修责任的期限,从工程竣工验收合格之日起计算。
第667题

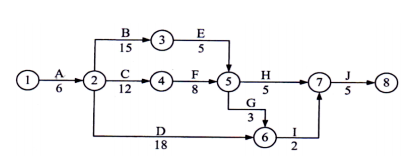

某双代号网络计划如下图(时间单位:天),其关键线路有( )条 。
A.2
B.3
C.5
D.4
参考答案:D
解析:
【内容考查】本题考查的是关键线路的确定。
【选项分析】在双代号网络计划和单代号网络计划中,关键路线是总的工作持续时间最长的线路。
1-2-3-5-7-8:6+15+5+5+5=36天;
1-2-4-5-7-8:6+12+8+5+5=36天;
1-2-4-5-6-7-8:6+12+8+3+2+5=36天;
1-2-3-5-6-7-8:6+15+5+3+2+5=36天;
1-2-6-7-8:6+18+2+5=31天。因此关键线路有4条。
第668题
在一份保险合同中, 保险人承担或给付保险金责任的最高额度是该份保险合同的( )。
A.标的价值
B.保险金额
C.保险费
D.实际赔付额
参考答案:B
解析:
【内容考查】本题考查的是保险概述。
【选项分析】保险金额是保险利益的货币价值表现,简称保额,是保险人承担赔偿或给付保险金责任的最高限额。
第669题
下列建设工程项目进度控制的措施中,属于经济措施的是( )。
A.落实资金供应条件
B.选择发承包模式
C.进行工程进度的风险分析
D.优选工程项目的设计、施工方案
参考答案:A
解析:
【内容考查】本题考查的是建设工程项目进度控制的措施。
【选项分析】“选择发承包模式”、“进行工程进度的风险分析 ”属于管理措施;“优选工程项目的设计、施工方案”属于技术措施。
第670题
在进行月(
A.增加收入,弥补亏损
B.降低标准,防止再超支
C.暂停生产,等待政策调整
D.控制支出,压缩超支额
参考答案:D
解析:
【内容考查】本题考查的是月(季)度成本分析。
【选项分析】“政策性”亏损,应从控制支出着手,把超支额压缩到最低限度。
第671题
下列费用按照费用构成要素划分,属于企业管理费的有( )。
A.管理人员工资
B.检验试验费
C.固定资产使用费
D.工具使用费
E.材料费
参考答案:ABCD
解析:
【内容考查】本题考查的是建筑安装工程费的组成。
【选项分析】材料费为单列一项,不归为企业管理费中。
第672题
关于分部分项工程成本分析,下列说法正确的有( )。
A.分部分项成本分析是施工项目成本分析的基础
B.必须对施工项目所有的分部分项进行成本分析
C.分部分项成本分析的方法是进行实际成本与目标成本比较
D.分部分项成本分析的对象为已完分部分项工程
E.对主要的分部分项工程要做到从开工到竣工进行系统的成本分析
参考答案:ADE
解析:
【内容考查】本题考查的是综合成本的分析方法。
【选项分析】“分部分项成本分析是施工项目成本分析的基础”正确;
“必须对施工项目所有的分部分项进行成本分析”错误,对于主要分部分项工程必须进行成本分析,而不是对所有项目;
“分部分项成本分析的方法是进行实际成本与目标成本比较”错误,分部分项成本分析的方法是进行预算成本、目标成本和实际成本的“三算”对比;
“分部分项成本分析的对象为已完分部分项工程”正确;
“对主要的分部分项工程要做到从开工到竣工进行系统的成本分析”正确。
第673题
根据《建设工程施工合同》,施工单位任命项目经理需要向建设单位提供哪些证明( )。
A.劳动合同
B.缴纳的社会保险
C.项目经理持有的注册执业证书
D.职称证书
E.授权范围
参考答案:AB
解析:
【内容考查】本题考查的是《建设工程施工合同(示范文本)》中涉及项目经理条款。
【选项分析】项目经理应是承包人正式聘用的员工,承包人应向发包人提交项目经理与承包人之间的劳动合同,以及承包人为项目经理缴纳社会保险的有效证明。
第674题
下列工程项目管理信息属于成本控制的功能有( )。
A.投标估算的数据计算和分析
B.计划施工成本
C.计算实际成本
D.计划成本与实际成本的比较分析
E.设计概算
参考答案:ABCD
解析:
【内容考查】本题考查的是工程项目管理信息系统的功能。
【选项分析】成本控制的功能:
(1)投标估算的数据计算和分析;
(2)计划施工成本;
(3)计算实际成本;
(4)计划成本与实际成本的比较分析;
(5)根据工程的进展进行施工成本预测等。
第675题
关于固定总价合同的说法,正确的有( )。
A.合同总价一次包死,业主不承担投资风险
B.图纸和工程内容明确是使用这种合同的前提之一
C.固定总价合同也有调整合同总价的可能
D.合同双方结算比较简单
E.在国际上很少采用固定总价合同
参考答案:BCD
解析:
【内容考查】本题考查的是固定总价合同。
【选项分析】在国际上,固定总价合同被广泛接受和采用,因为有比较成熟的法规和先例的经验;对业主而言,在合同签订时就可以基本确定项目的总投资额,对投资控制有利;在双方都无法预测的风险条件下和可能有工程变更的情况下,承包商承担了较大的风险,业主的风险较小。
第676题
根据《特种作业人员安全技术培训考核管理规定》,特种作业人员应当具备的条件有( )。
A.年满16周岁
B.具有初中及以上文化水平
C.取得特种作业操作证
D.经社区或者县级以上医疗机构体检健康合格
E.培训教育记录
参考答案:BD
解析:
【内容考查】本题考查的是安全生产管理制度。
【选项分析】特种作业人员应具备的条件是:
(1)年满18周岁,且不超过国家法定退休年龄;
(2)经社区或者县级以上医疗机构体检健康合格,并无妨碍从事相应特种作业的器质性心脏病、癫痫病、美尼尔氏症、眩晕症、癔病、震颤麻痹症、精神病、痴呆症以及其他疾病和生理缺陷;
(3)具有初中及以上文化程度;
(4)具备必要的安全技术知识与技能;
(5)相应特种作业规定的其他条件。
(此知识点已删除)
第677题
地方各级安全生产监督管理部门的应急预案,应当报( )部门报案。
A.其他负有安全生产监督管理部门
B.同级人民政府
C.上一级安全生产监督管理部门
D.上级人民政府
E.同级建设行政主管部门
参考答案:BC
解析:
【内容考查】本题考查的是应急预案的备案。
【选项分析】地方各级安全生产监督管理部门的应急预案,应当报同级人民政府和上一级安全生产监督管理部门备案。
【此知识点已修改:地方各级人民政府应急管理部门的应急预案,应当报同级人民政府备案,同时抄送上一级人民政府应急管理部门,并依法向社会公布。】
第678题
关于建设工程项目进度控制措施的说法,正确的有( )。
A.对工程项目的进度开展风险管理属于经济措施
B.各类进度计划的编制、审批程序属于组织措施
C.进度控制会议的组织设计属于技术措施
D.进度控制的管理措施涉及管理的思想、方法和手段、承发包模式等
E.应用信息技术进行进度控制属于管理措施
参考答案:BDE
解析:
【内容考查】本题考查的是项目进度控制的措施。
【选项分析】“对工程项目的进度开展风险管理属于经济措施”错误,对工程项目的进度开展风险管理属于管理措施。
“各类进度计划的编制、审批程序属于组织措施”正确,各类进度计划的编制程序、审批程序和计划调整程序,属于编制项目进度控制的工作流程,是建设工程项目进度控制的组织措施。
“进度控制会议的组织设计属于技术措施”错误,进度控制工作包含了大量的组织和协调工作,而会议是组织和协调的重要手段,应进行有关进度控制会议的组织设计,属于组织措施。
“进度控制的管理措施涉及管理的思想、方法和手段、承发包模式等”正确,建设工程项目进度控制的管理措施涉及管理的思想、管理的方法、管理的手段、承发包模式、合同管理和风险管理等。
“应用信息技术进行进度控制属于管理措施”正确,重视信息技术(包括相应的软件、局域网、互联网以及数据处理设备)在进度控制中的应用,属于管理措施。
第679题
根据《全国建筑市场各方主体不良行为记录认定标准》,下列不良行为中,属于承揽业务方面的有( )。
A.允许其他单位或个人以单位名义承揽工程
B.不按照与招标人订立的合同履行义务,情节严重
C.以向招标人或者评标委员会成员行贿的手段谋取中标
D.将承包的工程转包或者违法分包
E.按照国家规定需要持证上岗的技术工种的作业人员未取得证书上岗
参考答案:BCD
解析:
【内容考查】本题考查的是承揽业务方面的不良行为。
【选项分析】“允许其他单位或个人以单位名义承揽工程”、“按照国家规定需要持证上岗的技术工种的作业人员未取得证书上岗”属于资质方面的不良行为。
(此知识点已删除)
第680题
关于判别网络计划关键线路的说法,正确的有( )。
A.相邻两工作间的间隔时间均为零的线路
B.双代号网络计划中无虚箭线的线路
C.总持续时间最长的线路
D.双代号网络计划中由关键节点组成的线路
E.时标网络计划中无波形线的线路
参考答案:ACE
解析:
【内容考查】本题考查的是关键工作和关键线路。
【选项分析】“双代号网络计划中无虚箭线的线路”错误,无虚箭线的线路并不一定为关键工作。
“双代号网络计划中由关键节点组成的线路”错误,关键节点组成的线路不一定为关键线路。
