一级建造师《建设工程项目管理》历史真题(1000题)


第761题

施工成本核算要求的归集“三同步”是指(  )的取值范围应当一致。


A.形象进度、产值统计、实际成本

B.成本预测、成本计划、成本分析

C.目标成本、预算成本、实际成本

D.人工成本、材料成本、机械成本


参考答案:A


解析:

【内容考查】本题考查的是成本核算的原则。

【选项分析】形象进度、产值统计、实际成本归集“三同步”,即三者的取值范围应是一致的。形象进度表达的工程量、统计施工产值的工程量和实际成本归集所依据的工程量均应是相同的数值。

(此知识点已修改:成本核算的原则:(1)分期核算原则;(2)相关性原则;(3)一贯性原则;(4)实际成本核算原则;(5)及时性原则;(6)配比原则;(7)权责发生制原则;(8)谨慎原则;(9)划分收益性支出与资本性支出原则;(10)重要性原则。)



第762题

下列施工组织设计的内容中,属于施工部署及施工方案的是( )。


A.施工资源的需求计划

B.施工资源的优化配置

C.投入材料的堆场设计

D.施工机械的分析选择


参考答案:D


解析:

【内容考查】本题考查的是施工组织设计的基本内容。

【选项分析】施工部署及施工方案包括:

(1)根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,全面部署施工任务,合理安排施工顺序,确定主要工程的施工方案;

(2)对拟建工程可能采用的几个施工方案进行定性、定量的分析,通过技术经济评价,选择最佳方案。



第763题

某国际工程合同额为5000万元人民币,合同实施天数为300天;由国内某承包商总承包施工,该承包商合同额为5亿人民币,同期内公司的总管理费为1500万元;因为业主修改设计,承包商要求工期延期30天。该工程项目部在施工索赔中总部管理费用的索赔额是(  )万元。


A.50

B.15

C.12

D.10


参考答案:B


解析:

【内容考查】本题考查的是索赔费用的组成。

【选项分析】对某一工程提取的管理费=同期内公司的总管理费×该工程的合同额/同期内公司的总合同额=1500×5000/50000=150万元;

该工程的每日管理费=该工程向总部上缴的管理费/合同实施天数=150/300=0.5万元/天;

索赔的总部管理费=该工程的每日管理费×工程延期的天数=0.5×30=15万元。


第764题

在建设工程项目施工成本分析中,成本盈亏异常分析属于( )方法。


A.因素分析

B.综合成本分析

C.专项成本分析

D.成本项目分析


参考答案:C


解析:

【内容考查】本题考查的是专项成本分析方法。

【选项分析】专项成本分析方法,针对与成本有关的特定事项的分析,包括成本盈亏异常分析、工期成本分析、资金成本分析等内容。



第765题

关于钢筋保护层厚度检测的说法,正确的是(  )。


A.检测机构部位由监理确定

B.梁类应抽取构件数量的2%且不少于5个构件

C.板类构件应抽取构件数量的5%且不少于2个构件

D.必须采用无损检测方法


参考答案:B


解析:

【内容考查】新教材已删除此知识点。

【选项分析】钢筋保护层厚度检测的结构部位,应由监理(建设)、施工等各方根据结构构件的重要性共同选定。对梁类、板类构件,应各抽取构件数量的2%且不少于5个构件进行检验。



第766题

关于建设工程项目施工总承包管理模式的说法,正确的是( )。


A.施工总承包管理单位应参与全部具体工程的施工

B.业主进行施工承包管理单位招标时,应先确定工程总造价

C.施工总承包管理单位负责所有分包合同的招标投标工作

D.业主不需要等待施工图设计完后再进行施工总承包管理单位的招标


参考答案:D


解析:

【内容考查】本题考查的是施工总承包管理。

【选项分析】一般情况下,施工总承包管理单位不参与具体工程的施工;在进行对施工总承包管理单位的招标时,只确定施工总承包管理费,而不确定工程总造价;一般情况下,所有分包合同的招标投标、合同谈判以及签约工作均由业主负责;业主不需要等待施工图设计完成后再进行施工总承包管理的招标。


第767题

关于FIDIC《EPC交钥匙项目合同条件》特点的说法,正确的是(  )。


A.适用于承包商作大部分设计的工程项目,承包商要按照业主的要求进行设计提供设备以及建造其他工程

B.合同采用固定总价合同,只有在特定风险出现时才调整价格

C.业主委派工程师管理合同,监督工程进度质量

D.承包商承担的风险较小


参考答案:B


解析:

【内容考查】本题考查的是FIDIC系列合同条件。

【选项分析】《EPC交钥匙项目合同条件》,适用于在交钥匙的基础上进行的工程项目的设计和施工,承包商要负责所有的设计、采购和建造工作,在交钥匙时,要提供一个设施配备完整、可以投产运行的项目。合同计价采用固定总价方式,只有在某些特定风险出现时才调整价格。在该合同条件下,没有业主委托的工程师这一角色,由业主或业主代表管理合同和工程的具体实施。与前两种合同条件相比,承包商要承担较大的风险。



第768题

关于物资采购交货日期的说法,正确的是(  )。


A.凡委托运输部门送货的,以供货方发运产品时承运单位签发的日期为准

B.供货方负责送货的,以供货方按合同规定通知的提货日期为准

C.采购方提货的,以采购方收货戳记的日期为准

D.凡委托运输单位代运的产品,以向承运单位提出申请的日期为准


参考答案:A


解析:

【内容考查】本题考查的是建筑材料采购合同的主要内容。

【选项分析】交货日期的确定可以按照下列方式:

(1)供货方负责送货的,以采购方收货戳记的日期为准;

(2)采购方提货的,以供货方按合同规定通知的提货日期为准;

(3)凡委托运输部门或单位运输、送货或代运的产品,一般以供货方发运产品时承运单位签发的日期为准,不是以向承运单位提出申请的日期为准。

供货方负责送货的,以采购方收货戳记的日期为准,故“供货方负责送货的,以供货方按合同规定通知的提货日期为准”错误;采购方提货的,以供货方按合同规定通知的提货日期为准,故“采购方提货的,以采购方收获戳记的日期为准”错误;凡委托运输部门或单位运输、送货或代运的产品,一般以供货方发运产品时承运单位签发的日期为准,不是以向承运单位提出申请的日期为准,故“凡委托运输单位代运的产品,以向承运单位提出申请的日期为准”错误。



第769题

根据《建筑工程施工质量验收统一标准》(GB50300-2013),关于检验批质量验收合格的说法,正确的是( )。


A.可由监理员组织验收

B.应具有完整的施工操作依据,质量检查记录

C.主控项目不需要全部检验合格

D.一般项目的检查具有否决权


参考答案:B


解析:

【内容考查】本题考查的是施工过程质量验收的内容。

【选项分析】检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收。

检验批质量验收合格应符合下列规定:

1.主控项目的质量经抽样检验均应合格。

2.一般项目的质量经抽样检验合格。

3.具有完整的施工操作依据、质量检查记录。

检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收,故“可由监理员组织验收”错误;主控项目的质量经抽样检验均应合格,故“主控项目不需要全部检验合格”错误;主控项目的检查具有否决权,故“一般项目的检查具有否决权”错误。



第770题

下列质量控制工作中,属于施工技术准备工作的是( )。


A.明确质量控制的重点对象

B.编制测量控制方案

C.建立施工现场计量管理的规章制度

D.正确安装设置施工机械设备


参考答案:A


解析:

【内容考查】本题考查的是施工技术准备工作的质量控制。

【选项分析】技术准备工作的质量控制,包括对上述技术准备工作成果的复核审查,检查这些成果是否符合设计图纸和施工技术标准的要求;依据经过审批的质量计划审查、完善施工质量控制措施;针对质量控制点,明确质量控制的重点对象和控制方法;尽可能地提高上述工作成果对施工质量的保证程度等。“编制测量控制方案”、“建立施工现场计量管理的规章制度”、“正确安装设置施工机械设备”属于现场施工准备工作的质量控制。



第771题

根据《建设项目工程总承包合同示范文本(试行)》(GF-2011-0216),承包人主要权利和义务有(  )。


A.根据合同约定,自费修复竣工后试验中发现的缺陷

B.按照合同约定和发包人的要求,提出相关报表

C.根据合同约定,以书面形式向发包人发出暂停通知

D.根据合同约定,对因发包人原因带来的损失要求赔偿

E.负责办理项目审批,核准或备案手续,取得项目用地的使用权


参考答案:ABCD


解析:

【内容考查】本题考查的是工程总承包单位的义务和责任。

【选项分析】按照《建设项目工程总承包合同示范文本(试行)》(GF--2011--0216),承包人的主要权利和义务如下(第3.1款)。

(1)承包人应按照合同约定的标准、规范、工程的功能、规模、考核目标和竣工日期,完成设计、采购、施工、竣工试验和(或)指导竣工后试验等工作,不得违反国家强制性标准、规范的规定。

(2)承包人应按合同约定,自费修复因承包人原因引起的设计、文件、设备、材料、部件、施工中存在的缺陷,或在竣工试验和竣工后试验中发现的缺陷。

(3)承包人应按合同约定和发包人的要求,提交相关报表。报表的类别、名称、内容、报告期、提交时间和份数,在专用条款中约定。

(4)承包人有权根据4.6.4款承包人的复工要求、14.9款付款时间延误和17条不可抗力的约定,以书面形式向发包人发出暂停通知。除此之外,凡因承包人原因的暂停,造成承包人的费用增加由其自负,造成关键路径延误的应自费赶上。

(5)对因发包人原因给承包人带来任何损失、损害或造成工程关键路径延误的,承包人有权要求赔偿和(或)延长竣工日期。

【该知识点已修改为:按照《建设项目工程总承包合同(示范文本)》GF-2020-0216,除专用合同条件另有约定外,承包人在履行合同过程中应遵守法律和工程建设标准规范,并履行以下义务:

(1)办理法律规定和合同约定由承包人办理的许可和批准,将办理结果书面报送发包人留存,并承担因承包人违反法律或合同约定给发包人造成的任何费用和损失。

(2)按合同约定完成全部工作并在缺陷责任期和保修期内承担缺陷保证责任和保修义务,对工作中的任何缺陷进行整改、完善和修补,使其满足合同约定的目的。

(3)提供合同约定的工程设备和承包人文件,以及为完成合同工作所需的劳务、材料、施工设备和其他物品,并按合同约定负责临时设施的设计、施工、运行、维护、管理和拆除。

(4)按合同约定的工作内容和进度要求,编制设计、施工的组织和实施计划,保证项目进度计划的实现,并对所有设计、施工作业和施工方法,以及全部工程的完备性和安全可靠性负责。

(5)按法律规定和合同约定采取安全文明施工、职业健康和环境保护措施,办理员工工伤保险等相关保险,确保工程及人员、材料、设备和设施的安全,防止因工程实施造成的人身伤害和财产损失。

(6)将发包人按合同约定支付的各项价款专用于合同工程,且应及时支付其雇用人员(包括建筑工人)工资,并及时向分包人支付合同价款。

(7)在进行合同约定的各项工作时,不得侵害发包人与他人使用公用道路、水源、市政管网等公共设施的权利,避免对邻近的公共设施产生干扰。】



第772题

关于施工组织设计中施工平面图的说法中,正确的有( )。


A.反映了最佳施工方案在时间上的安排

B.反映了施工机具等资源的供应情况

C.反映了施工方案在空间上的全面安排

D.反映了施工进度计划在空间上的全面安排

E.使整个现场能有组织地进行文明施工


参考答案:CDE


解析:

【内容考查】本题考查的是施工组织设计的基本内容。

【选项分析】施工平面图是施工方案及施工进度计划在空间上的全面安排。它把投入的各种资源、材料、构件、机械、道路、水电供应网络、生产和生活活动场地及各种临时工程设施合理地布置在施工现场,使整个现场能有组织地进行文明施工。

【名师点拨】施工进度计划反映了最佳施工方案在时间上的安排。



第773题

下列指标中,属于项目部施工成本考核的有( )。


A.施工成本降低额

B.施工成本降低率

C.施工生产总成本

D.劳动力不均衡系数

E.生产能力利用率


参考答案:AB


解析:

【内容考查】本题考查的是成本考核的方法。

【选项分析】以施工成本降低额和施工成本降低率作为成本考核的主要指标,要加强公司层对项目经理部的指导,并充分依靠技术人员、管理人员和作业人员的经验和智慧,防止项目管理在企业内部异化为靠少数人承担风险的以包代管模式。

(教材已修改为:公司应以项目成本降低额、项目成本降低率作为对项目管理机构成本考核主要指标。)



第774题

下列措施中,属于施工质量事故预防的有( )。


A.严格按照基本建设程序办事

B.依法进行施工组织管理

C.加强施工安全与环境管理

D.进行必要的设计复核审查

E.做好质量事故的观测记录


参考答案:ABCD


解析:

【内容考查】本题考查的是施工质量事故预防的具体措施。

【选项分析】施工质量事故预防的具体措施:

(一)严格按照基本建设程序办事;

(二)认真做好工程地质勘察;

(三)科学地加固处理好地基;

(四)进行必要的设计审查复核;

(五)严格把好建筑材料及制品的质量关;

(六)对施工人员进行必要的技术培训(此知识点已修改为:强化从业人员管理);

(七)依法进行施工组织管理;

(八)做好应对不利施工条件和各种灾害的预案;

(九)加强施工安全与环境管理。



第775题

关于安全生产事故应急预案的说法,正确的有(  )。


A.应急预案编制应结合本地区、本部门、本单位的危险性分析情况

B.应急组织和人员的职责分工明确,并有具体的落实措施

C.应急预案的管理不包括应急预案的奖惩

D.应急预案基本要素齐全、完整,预案附件提供的信息准确

E.生产经营单位应每一年组织一次现场处置方案演练


参考答案:ABD


解析:

【内容考查】本题考查的是应急预案的实施。

【选项分析】“应急预案的管理不包括应急预案的奖惩”正确说法为,建设工程生产安全事故应急预案的管理包括应急预案的评审、备案、实施和奖惩;

“生产经营单位应每一年组织一次现场处置方案演练”正确说法为,生产经营单位应当制定本单位的应急预案演练计划,根据本单位的事故预防重点,每年至少组织一次综合应急预案演练或者专项应急预案演练,每半年至少组织一次现场处置方案演练。



第776题

关于合同谈判中工期和维修期的说法,正确的有(  )。


A.对于具有较多单项工程的建设项目工程,可在合同中明确允许分部位或分批提交业主验收

B.由于工程变更原因对工期产生不利影响时,应该给予承包人要求合理延长工期的权利

C.承包人只应该承担由于材料和施工方法及操作工艺等不符合合同规定而产生的缺陷

D.承包人不能用维修保函来代替业主扣留的保留金

E.业主和承包人应当根据项目情况、施工环境因素等商定适当的开工时间


参考答案:ABCE


解析:

【内容考查】本题考查的是建设工程施工承包合同谈判的主要内容。

【选项分析】对于具有较多的单项工程的建设工程项目,可在合同中明确允许分部位或分批提交业主验收,即“对于具有较多单项工程的建设项目工程,可在合同中明确允许分部位或分批提交业主验收”正确;

双方应通过谈判明确,由于工程变更(业主在工程实施中增减工程或改变设计等)、恶劣的气候影响,等原因对工期产生不利影响时的解决办法,通常在上述情况下应该给予承包人要求合理延长工期的权利,因此“由于工程变更原因对工期产生不利影响时,应该给予承包人要求合理延长工期的权利”正确;

合同文本中应当对维修工程的范围、维修责任及维修期的开始和结束时间有明确的规定,承包人应该只承担由于材料和施工方法及操作工艺等不符合合同规定而产生的缺陷,因此“承包人只应该承担由于材料和施工方法及操作工艺等不符合合同规定而产生的缺陷”正确;

承包人应力争以维修保函来代替业主扣留的保留金,因此“承包人不能用维修保函来代替业主扣留的保留金”错误;

中标人与招标人可根据招标文件中要求的工期,或者根据投标人在投标文件中承诺的工期,并考虑工程范围和工程量的变动而产生的影响来商定一个确定的工期。同时,还要明确开工日期、竣工日期等。双方可根据各自的项目准备情况、季节和施工环境因素等条件洽商适当的开工时间,因此“业主和承包人应当根据项目情况、施工环境因素等商定适当的开工时间”正确。



第777题

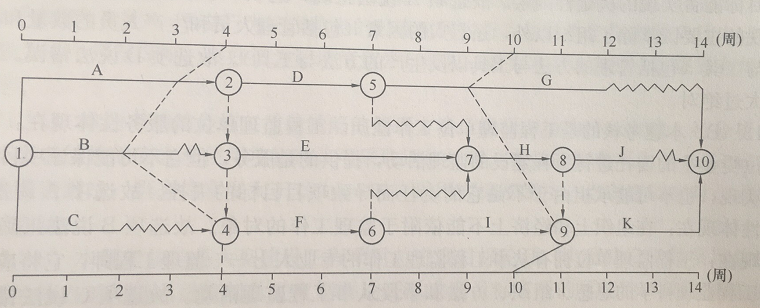

某工程项目的双代号时标网络计划,当计划执行到第4周末及第10周末时,检查得出实际进度前锋线如图所示,检查结果表明(  )。


A.第4周末检查时工作B拖后1周,但不影响总工期

B.第4周末检查时工作A拖后1周,影响总工期1周

C.第10周末检查时工作G拖后1周,但不影响总工期

D.第10周末检查时工作I提前1周,可使总工程期提前1周

E.在第5周到第10周内,工作F和工作I的实际进度正常


参考答案:BC


解析:

【内容考查】本题考查的是进度计划的调整。

【选项分析】第4周末检查时,B工作实际进行到第2周,因此B工作拖后2周,将影响总工期1周,因此“第4周末检查时工作B拖后1周,但不影响总工期”错误;

4周末检查时工作A拖后1周,因A工作在关键线路上,因此将影响总工期1周,“第4周末检查时工作A拖后1周,影响总工期1周”正确;

10周末检查时,工作G拖后1周,因G有两周的自由时差,因此不会影响总工期,“第10周末检查时工作G拖后1周,但不影响总工期”正确;

10周末检查时,工作I提前一周,但是工作H正常,因此工期不会提前,“第10周末检查时工作I提前1周,可使总工程期提前1周”错误;

4周末检查时F工作正常,第10周末检查时,工作I提前1周,因此第10周末第5周到第10周内,工作F、I进度提前一周,“在第5周到第10周内,工作F和工作I的实际进度正常”错误。


第778题

关于安全生产管理制度的说法,正确的有(  )。


A.企业取得安全生产许可证,应当具备的条件之一是依法参加工伤保险,为从业人员缴纳保险费

B.新员工上岗前的三级安全教育,对建设工程来说,具体指进企业、进项目、进班组三级

C.根据《建设工程安全生产管理条例》,对高大模板工程的专项施工方案,施工单位应当组织专家进行论证、审查

D.按照”三同时“制度要求,安全设施投资应当纳入建设项目概算

E.特种作业人员离开特种作业岗位1年后,应当重新进行培训,经培训合格后方可上岗作业


参考答案:ABCD


解析:

【内容考查】本题考查的是安全生产管理制度。

【选项分析】特种作业操作资格证书在全国范围内有效,离开特种作业岗位6个月以上的特征作业人员,应当重新进行实际操作考试,经确认合格后方可上岗作业,即“特种作业人员离开特种作业岗位1年后,应当重新进行培训,经培训合格后方可上岗作业”错误。



第779题

在双代号网络图中,虚箭线的作用有( )。


A.指向

B.联系

C.区分

D.过桥

E.断路


参考答案:BCE


解析:

【内容考查】本题考查的是虚箭线的作用。

【选项分析】虚箭线是实际工作中并不存在的一项虚设工作,故它们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用。



第780题

下列成本加酬金合同的优点中,对业主有利的有(  )。


A.可以确定合同工程内容、工程量及合同终止时间

B.可以通过分段施工缩短施工工期

C.可以通过最高限价约束工程成本,转移全部风险

D.可以利用承包商的施工技术专家帮助改进设计的不足

E.可以较深入介入和控制工程施工和管理


参考答案:BDE


解析:

【内容考查】本题考查的是成本加酬金合同的特点和适用条件。

【选项分析】对业主而言,这种合同形式也有一定优点,如:

(1)可以通过分段施工缩短工期,而不必等待所有施工图完成才开始招标和施工;

(2)可以减少承包商的对立情绪,承包商对工程变更和不可预见条件的反应会比较积极和快捷;

(3)可以利用承包商的施工技术专家,帮助改进或弥补设计中的不足;

(4)业主可以根据自身力量和需要,较深入地介入和控制工程施工和管理;

(5)也可以通过确定最大保证价格约束工程成本不超过某一限值,从而转移一部分风险。
