“微信扫一扫”进入考试题库练习及模拟考试
第561题
美国建造师学会(AIA)合同文件中,A系列的合同类型主要是用于( )。
A.业主与建筑师之间
B.建筑师与咨询机构之间
C.业主与承包人之间
D.国际工程项目
参考答案:C
解析:
【内容考查】本题考查的是美国AIA系列合同条件。
【选项分析】AIA文件分为A、B、C、D、F、G、INT系列。其中:
A系列,是关于业主与承包人之间的合同文件;
B系列,是关于业主与建筑师之间的合同文件;
C系列,是关于建筑师与提供专业服务的咨询机构之间的合同文件;
D系列,是建筑师行业所用的有关文件;
F系列,财务管理报表;
G系列,是合同和办公管理中使用的文件和表格;
INT系列,用于国际工程项目的合同文件(为B系列的一部分)。
第562题
根据《建设工程施工劳务分包合同(示范文本)》GF-2003-0214,合同中对固定劳动报酬可以约定调整的情况是( )。
A.市场人工价格低于合同约定基准价格,按变化前后价格差予以调整
B.工程量超过设计图纸范围导致劳务价格变化的,按变化前后价格差予以调整
C.施工时超出原施工要求导致劳务价格变化的,按变化前后价格差予以调整
D.法律及政策变化导致劳务价格变化的,按变化前后价格差予以调整
参考答案:D
解析:
【内容考查】本题考查的是劳务报酬。
【选项分析】在合同中可以约定,下列情况下,固定劳务报酬或单价可以调整:
(1)以本合同约定价格为基准,市场人工价格的变化幅度超过一定百分比时,按变化前后价格的差额予以调整;
(2)后续法律及政策变化,导致劳务价格变化的,按变化前后价格的差额予以调整;
(3)双方约定的其他情形。
第563题

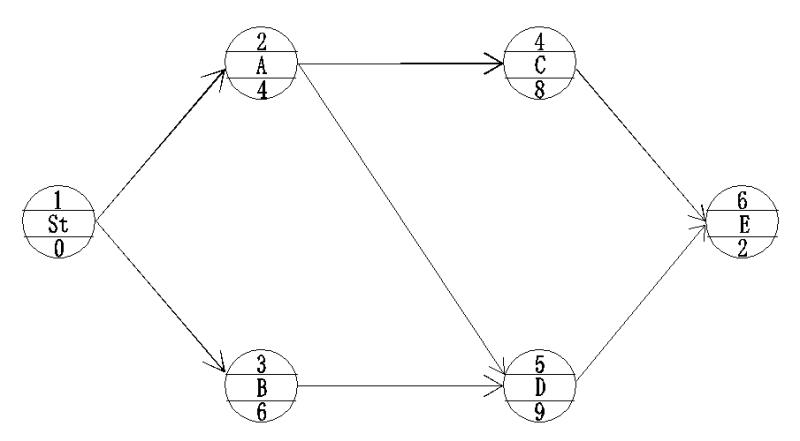

某单代号网络计划如下图,工作A、D之间的时间间隔是( )天。
A.0
B.1
C.2
D.3
参考答案:C
解析:
【内容考查】本题考查的是单代号网络计划时间参数的计算。
【选项分析】时间间隔=紧后工作最早开始时间-本工作最早完成时间。工作A最早完成时间为4,工作D最早开始时间为6,则LAGA,D=6-4=2天。
第564题
关于工程合同风险分配的说法,正确的是( )。
A.业主、承包商谁能更有效地降低风险损失,则应由谁承担相应的风险责任
B.承包商在工程合同风险分配中起主导作用
C.业主、承包商谁承担管理风险的成本最高,则应由谁来承担相应的风险责任
D.合同定义的风险没有发生,业主不用支付承包商投标中的不可预见风险费
参考答案:A
解析:
【内容考查】本题考查的是工程合同风险分配。
【选项分析】谁能最有效地(有能力和经验)预测、防止和控制风险,或能有效地降低风险损失,或能将风险转移给其他方面,则应由他承担相应的风险责任。
第565题
某工程项目截止至8月末的有关费用数据为:BCWP为980万元,BCWS为820万元,ACWP为1050万元,则其SV为( )万元。
A.-160
B.160
C.70
D.-70
参考答案:B
解析:
【内容考查】本题考查的是赢得值(挣值)法。
【选项分析】SV=BCWP-BCWS=980-820=160万元。
第566题
关于建设工程项目施工成本管理责任体系的说法,正确的是( )。
A.项目经理部的成本管理体现效益中心的管理职能
B.项目经理部的成本管理贯穿于单位投标和实施、结算过程
C.项目经理部的成本管理除生产成本外,还包括经营管理费用
D.成本管理责任体系包括公司层和项目经理部的成本管理
参考答案:D
解析:
【内容考查】本题考查的是成本管理的任务和程序。
【选项分析】公司层贯穿于项目投标、实施和结算过程,体现效益中心的管理职能。公司层的成本管理除生产成本以外,还包括经营管理费用。
【该知识点已删除】
第567题
应用动态控制原理进行建设工程项目投资控制时,相对于工程合同价,投资的计划值是( )。
A.工程预算
B.施工预算
C.工程进度款
D.工程决算
参考答案:A
解析:
【内容考查】本题考查的是动态控制在投资控制中的应用。
【选项分析】相对于工程合同价,则工程概算和工程预算都可作为投资的计划值。
第568题
关于施工企业劳动用工管理的说法,正确的是( )。
A.作业人员变更后的14个工作日内,在当地建筑业企业信息管理系统中变更
B.施工企业与劳动者按相关规定可以订立口头劳动合同
C.劳动合同一式两份,双方当事人各持一份
D.施工企业不得允许未与企业签订劳动合同的劳动者从事施工活动
参考答案:D
解析:
【内容考查】本题考查的是施工企业劳动用工和工资支付管理。
【选项分析】人员发生变更的,应当在变更后7个工作日内,在建筑业企业信息管理系统中作相应变更。故“作业人员变更后的14个工作日内,在当地建筑业企业信息管理系统中变更”错误;建筑施工企业与劳动者建立劳动关系,应当自用工之日起按照劳动合同法规的规定订立书面劳动合同。故“施工企业与劳动者按相关规定可以订立口头劳动合同”错误;劳动合同应一式三份,双方当事人各持一份,劳动者所在工地保留一份备查。故“劳动合同一式两份,双方当事人各持一份”错误。
第569题
关于投标文件的说法,正确的是( )。
A.通常投标文件中需要提交投标担保
B.投标文件在对招标文件的实质性要求作出响应后,可另外提出新的要求
C.投标书只需要盖有投标企业公章或企业法定代表人名章
D.投标书可由项目所在地的企业项目经理部组织投标,不需要授权委托书
参考答案:A
解析:
【内容考查】本题考查的是正式投标。
【选项分析】“投标文件在对招标文件的实质性要求作出响应后,可另外提出新的要求”错误,投标文件应当对招标文件提出的实质性要求和条件作出响应。投标文件不完备或投标没有达到招标人的要求,在招标范围以外提出新的要求,均被视为对于招标文件的否定,不会被招标人所接受;
“投标书只需要盖有投标企业公章或企业法定代表人名章”错误,投标书还需要按照要求签章,投标书需要盖有投标企业公章以及企业法定代表人的名章;
“投标书可由项目所在地的企业项目经理部组织投标,不需要授权委托书”错误,如果项目所在地与企业距离较远,由当地项目经理部组织投标,需要提交企业法人对于投标项目经理的授权委托书。
第570题
建筑施工企业因暂时生产经营困难无法按劳动合同约定的日期支付工资的,应当向劳动者说明情况,并与工会或职工代表协商一致后,可以延期支付工资,但最长不超过( )。
A.7
B.10
C.15
D.30
参考答案:D
解析:
【内容考查】本题考查的是施工企业劳动用工和工资支付管理。
【选项分析】建筑施工企业因暂时生产经营困难无法按劳动合同约定的日期支付工资的,应当向劳动者说明情况,并经与工会或职工代表协商一致后,可以延期支付工资,但最长不得超过30日。
第571题
关于施工分包单位管理责任主体的说法,正确的有( )。
A.分包单位的选择可由业主指定也可在业主同意下由总承包单位承担
B.分包合同由业主签订的,分包单位的管理责任由业主承担
C.分包合同由总承包单位签订的,分包单位的管理责任由总承包单位承担
D.施工总承包单位不需承担分包单位施工的安全责任
E.对施工分包单位进行管理的第一责任主体是业主
参考答案:AC
解析:
【内容考查】本题考查的是对施工分包单位进行管理的责任主体。
【选项分析】一般情况下,无论是业主指定的分包单位还是施工总承包或者施工总承包管理单位选定的分包单位,其分包合同都是与施工总承包或者施工总承包管理单位签订。对分包单位的管理责任,也是由施工总承包或者施工总承包管理单位承担。也就是说,将由施工总承包或者施工总承包管理单位向业主承担分包单位负责施工的工程质量、工程进度、安全等的责任。施工分包单位进行管理的第一责任主体是施工总承包单位或施工总承包管理单位。
第572题
在项目实施阶段,项目总进度应包括( )。
A.项目建议书编制进度
B.设计工程进度
C.招标工作进度
D.项目投产运行工作进度
E.工程施工和设备安装进度
参考答案:BCE
解析:
【内容考查】本题考查的是项目总进度目标论证的工作内容。
【选项分析】在项目的实施阶段,项目总进度应包括:
(1)设计前准备阶段的工作进度;
(2)设计工作进度;
(3)招标工作进度;
(4)施工前准备工作进度;
(5)工程施工和设备安装进度;
(6)工程物资采购工作进度;
(7)项目动用前的准备工作进度等。
第573题
某工程网络计划中,工作N的自由时差为5天,计划执行过程中检查发现,工作N的工作时间延后了3天,其他工作均正常,此时( )。
A.工作N的总时差不变,自由时差减少3天
B.总工期不会延长
C.工作N的总时差减少3天
D.工作N的最早完成时间推迟3天
E.工作N将会影响紧后工作
参考答案:BCD
解析:
【内容考查】本题考查的是网络计划时间参数的计算。
【选项分析】工作N与5天的自由时差。总时差=min{本工作自由时差+紧后工作总时差},因此工作N总时差≥5天。工作延误3天,因此不影响总工期,会消耗3天的总时差,本工作最早完成时间会推迟3天,但不影响紧后工作的最早开始时间。
第574题
根据《建设工程安全生产管理条例》,下列专项施工方案中,应当施工单位组织专家论证的有( )。
A.深基坑工程
B.地下暗挖工程
C.脚手架工程
D.爆破工程
E.高大模板工程
参考答案:ABE
解析:
【内容考查】本题考查的是专项施工方案专家论证制度。
【选项分析】工程中涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查。
第575题
工程质量验收时,设计单位项目负责人应参加验收的分部工程有( )。
A.地基与基础
B.装饰装修
C.主体结构
D.环境保护
E.节能工程
参考答案:ACE
解析:
【内容考查】本题考查的是施工过程质量验收的内容。
【选项分析】勘察、设计单位项目负责人和施工单位技术、质量部门负责人应参加地基与基础分部工程验收;设计单位项目负责人和施工单位技术、质量部门负责人应参加主体结构、节能分部工程验收。
第576题
关于履约担保的说法,正确的有( )。
A.履约担保是为保证正确、合理使用发包人支付的预付款而提供的担保
B.履约担保有效期始于工程开工之日,终止日期可以约定在工程竣工交付之日
C.银行履约保函担保金额通常为合同金额的10%左右
D.保留金由发包人从工程进度款中扣除,总额一般限制在工程总价款的5%
E.履约担保书由商业银行开具,金额在保证金的担保金额之内
参考答案:BCD
解析:
【内容考查】本题考查的是履约担保。
【选项分析】履约担保,是指招标人在招标文件中规定的要求中标的投标人提交的保证履行合同义务和责任的担保。故“履约担保是为保证正确、合理使用发包人支付的预付款而提供的担保”错误;由担保公司或者保险公司开具履约担保书,故“履约担保书由商业银行开具,金额在保证金的担保金额之内”错误。【“保留金由发包人从工程进度款中扣除,总额一般限制在工程总价款的5%”项在新版教材中已修改为3%】
第577题
与施工总承包模式相比,施工总承包管理模式的优点有( )。
A.整个建设项目合同总额的确定较有依据
B.能为分包单位提供更好的管理和服务
C.对业主节约投资较为有利
D.施工现场的总体管理与协调较为有利
E.缩短建设周期,进度控制较为有利
参考答案:ACE
解析:
【内容考查】本题考查的是施工总承包管理。
【选项分析】施工总承包模式与施工总承包管理模式在组织与协调方面提供的服务相同,故“能为分包单位提供更好的管理和服务”、“施工现场的总体管理与协调较为有利”错误。
第578题
施工成本计划的编制方式有( ) 。
A.按施工进度编制施工成本计划
B.按施工成本组成编制施工成本计划
C.按施工质量编制施工成本计划
D.按施工合同编制施工成本计划
E.按施工项目组成编制施工成本计划
参考答案:ABE
解析:
【内容考查】本题考查的是按成本组成编制成本计划的方法。
【选项分析】施工成本计划的编制方式有:
(1)按施工成本构成编制施工成本计划;
(2)按施工项目组成编制施工成本计划;
(3)按施工进度编制施工成本计划。
【该知识点已修改,目前知识内容介绍如下】
施工成本计划的编制方式有:
(1)按成本组成编制成本计划。
(2)按项目结构编制成本计划。
(3)按工程实施阶段编制成本计划。
第579题
关于总价合同的说法中正确的有( )。
A.当施工内容及有关合同工程量未发生变化时,业主付给承包商的总价不变
B.采用总价合同的前提是施工图设计完成,施工任务和范围明确
C.总价合同中业主风险较大、承包商风险较小
D.总价合同中可约定在发生设计变更时对合同价格进行调整
E.总价合同在施工进度上能够调动承包人的积极性
参考答案:ABDE
解析:
【内容考查】本题考查的是固定总价合同。
【选项分析】“总价合同中业主风险较大、承包商风险较小”正确的说法为:总价合同业主风险小,承包人承担较大风险。
第580题
依据《中华人民共和国招标投标法实施条例》,招标人以不合理条件限制、排斥投标人的行为有( )。
A.就同一招标项目向投标人提供有差别的项目信息
B.就同一招标项目对投标人采取不同的资格审查标准
C.招标项目以获得鲁班奖工程业绩作为加分条件
D.招标项目指定特定的专利作为中标条件
E.依照招标项目的总体特点设定专门的技术条件
参考答案:ABCD
解析:
【内容考查】本题考查的是资格预审。
【选项分析】根据《中华人民共和国招标投标法实施条例》第三十二条,招标人不得以不合理的条件限制、排斥潜在投标人或者投标人。招标人有下列行为之一的,属于以不合理条件限制、排斥潜在投标人或者投标人:
(1)就同一招标项目向潜在投标人或者投标人提供有差别的项目信息;
(2)设定的资格、技术、商务条件与招标项目的具体特点和实际需要不相适应或者与合同履行无关;
(3)依法必须进行招标的项目以特定行政区域或者特定行业的业绩、奖项作为加分条件或者中标条件;
(4)对潜在投标人或者投标人采取不同的资格审查或者评标标准;
(5)限定或者指定特定的专利、商标、品牌、原产地或者供应商;
(6)依法必须进行招标的项目非法限定潜在投标人或者投标人的所有制形式或者组织形式;
(7)以其他不合理条件限制、排斥潜在投标人或者投标人。
