2024年一级建造师《港口与航道工程管理与实务》章节精编习题(1653题)

第1441题

(1)写出第Ⅰ级加载结构部分的施工流程。

(2)计算第Ⅰ级加载部分抛理外坡块石垫层每延米工程量,并简述其施工方法。(计算结果保留2 位小数)

(3)简述第Ⅱ级加载结构部分的主要施工风险和施工安排应采取的措施。

(4)简述项目技术管理的主要内容。

参考答案:↓

解析:

(1)第Ⅰ级加载结构部分的施工流程:

(2)

1)计算第 I 级加载部分抛理外坡块石垫层每延米工程量:

已知垫层块石厚度为0.8m,又因坡度为 1∶2,第 I 级加载部分外坡垫层块石的底标高为-4.7m,顶标高为+ 0.2m,高度共 4.9m。故该部分垫层块石每延米工程量为:0.8× 5×4.9 = 8.77m3。

2)施工方法:

+0.2m 以下垫层块石要采用水上抛石的方法施工。用船舶运载石料到施工现场驻位,用反铲或吊机等机械设备进行抛填。抛填垫层块石要分段进行,每段应从坡脚向坡顶抛石,要勤对标,勤测水深,抛填结束后还要由潜水员进行理坡。

(3)

1)第 II 级加载结构部分的主要施工风险:

第II 级加载结构部分位于防波堤的水位变动区,其主要施工风险是堤心石和垫层块石在施工中易受大浪损坏。

2)施工安排应采取的措施:

在本级加载中,要根据波浪的季节性规律合理安排施工。本部分结构尽可能安排在大浪少的季节施工,施工中要根据天气预报分析波浪,采取防护措施,冬季大浪发生频率高,且有冰冻,宜停止施工,并做好停工期间的防护。

(4)项目技术管理的主要内容包括:技术策划、图纸会审、施工技术方案、技术交底、变更设计、典型施工(首件制)、测量与试验检测、技术创新、内业技术资料、交竣工验

收、技术总结、技术培训与交流等。

第1442题

采用高应变法进行桩的轴向抗压极限承载力检测的技术要求是什么?

参考答案:↓

解析:

检测桩的数量应根据地质条件和桩的类型确定,宜取总桩数的2%~5%,并不得少于5 根,对地质条件复杂、桩的种类较多或其他特殊情况,宜取上限。

当进行桩的轴向抗压极限承载力检测时,检测桩在沉桩、成桩后至检测时的间歇时间,对黏性土不应少于14d,对砂土不应少于 3d,对水冲沉桩不应少于 28d。高应变检测专用重锤应整体铸造、材质均匀、形状对称、锤底平整,高径比或高宽比不得小于1,进行承载力检测时,锤的重量应大于预估单桩竖向抗压极限承载力的

1.0%。除导杆式柴油锤、振动锤外,筒式柴油锤、液压锤、蒸汽锤等具有导向装置的打桩机械均可作为锤击设备。

检测桩顶面应平整,桩顶高度应满足锤击装置的要求,桩头应能承受重锤的冲击,对已受损或其他原因不能保证锤击能量正常传递的桩头应在检测前进行处理。

第1443题

牺牲阳极块的安装要求有哪些?

参考答案:↓

解析:

(1)牺牲阳极的布置应使被保护钢结构的表面电位均匀分布,宜采用均匀布置。

(2)牺牲阳极的安装顶高程与设计低水位的距离不小于 1.2m。

(3)牺牲阳极的安装底高程与海泥面的距离不小于 1.0m。

(4)牺牲阳极与被保护钢结构之间的距离不宜小于 100mm。

第1444题

试述板桩码头建筑物的主要施工程序、钢板桩的防腐蚀措施及拉杆安装要求。

参考答案:↓

解析:

板桩码头建筑物的主要施工程序包括:预制和施打板桩;预制和安装锚碇结构;制作和安装导梁(或浇筑导梁混凝土);加工和安装拉杆;浇筑帽梁混凝土;墙后回填土和墙前港池挖泥等。

钢板桩的防腐蚀措施有:对水下部位采用阴极保护;对水位变化部位涂防锈漆;与钢板桩接触的导梁拉杆等金属构件的材质应与钢板桩相同;采用耐腐蚀的钢材制作钢板桩等。

拉杆安装要求:如设计对拉杆的安装支垫无具体规定时,可将拉杆搁置在垫平的垫块上,垫块的间距取5m 左右;拉杆连接铰的转动轴线位于水平面上;在锚碇结构前回填完成和锚碇结构及板桩墙导梁或胸墙的现浇混凝土达到设计强度后,方可张紧拉杆;张紧拉杆时,应使拉杆具有设计要求的初始应力;拉杆的螺母全部旋进,并有不少于2~3 个丝扣外露;拉杆安装后,对防护层进行检查和修补。

第1445题

某软土地基采用堆载预压法加固,原地面标高为+5.0m,地面设计使用标高为+6.0m,设计要求加固后地基的承载力为 80kPa,预计加固后的地面沉降量为 1.0m,问从原地面算起最终的加固堆载料高度为多少?(堆载料按1.6t/m3 计)

参考答案:↓

解析:

7m 在原地面(+ 5.0m)以上最终堆载高 7m,对原地面(+ 5.0m)的荷载为 112kPa;

16×h-16×2 = 80,h = 7m。

加固完成后,卸载至+6.0m(设计使用标高);+ 6.0m 地面的预压荷载为 16×5 =80kPa。

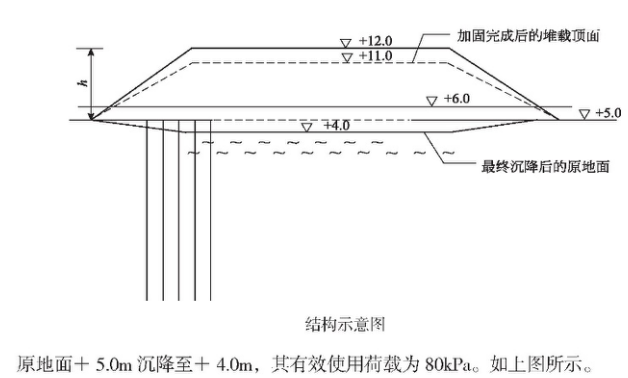

结构示意图

第1446题

在软基上建造斜坡堤,应用了土工织物的哪些功能?起到怎样的作用?

参考答案:↓

解析:

将土工织物铺设于软基上所建斜坡堤的堤基表面,应用土工织物的功能及作用如下:

(1)加筋功能:起到减少堤基的差异沉降和侧向位移,提高堤基整体稳定性的作用;

(2)排水功能:在土工织物层以上堤身荷载的预压作用下,织物层下软基中的水沉织物层排除,加速了堤下软基的固结;

(3)隔离作用:将堤身的抛填料(块石、充填砂袋等)与堤基软土隔离开,避免两种材料的互混,免得堤心块石等陷入软基中,节省了堤心料,同时又防止了软土挤入堤心料中降低抗剪强度,提高堤身的整体稳定性;

(4)防护作用:堤底铺设土工织物软体排,对铺设范围内的水下基底起到防冲刷的护底作用。

第1447题

沿海某港新建一座5000t 级的散货码头,泊位长度 168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12 个月,2001 年 7 月 1 日开工,2002 年 6 月 30 日竣工,工程造价 3860 万元。

问题:

(1)施工单位按合同规定的开工时间完成了施工准备。由于施工区征海线范围内有大量的渔民养殖设施未拆除,渔民以未得到征海和拆迁补偿为由阻挠施工单位进场,使开工延误40d。施工单位能否因此要求工期顺延 40d?为什么?

(2)工程开工后,监理书面催促施工单位尽快办理工地实验室申报,但是,施工单位了解到距工地不远有一家企业资质符合要求的试验中心可以承担试验任务。可否委托该中心?如何办理手续?

(3)工程主体为沉箱重力式,请拟定 2 个沉箱下水方案。

参考答案:↓

解析:

(1)可以要求工期顺延。因为提供施工场地,办理征地、征海和拆迁是业主的责任范围。业主应按合同专用条款约定的时间、位置、面积向施工单位提供施工场地。

(2)可以委托外单位承担试验任务。施工单位应将拟委托的试验单位的资质报监理审查,并将试验内容、方法、设备报监理审查后方能签订委托合同。

(3)由于是 5000t 级码头,沉箱尺寸及重量不大,可采用起重船直接吊装方驳拖运至现场,起吊下水、安装的方案;如果就近有预制场,也可方便地采用滑道下水,或用半潜

驳下水,拖运至现场安装。

第1448题

沿海某开发区将滩涂治理与围垦造地结合,在开发区的东部建设一块50 万 m2 的商业用地,工程内容包括:将周边淤泥吹填至场区围堰内、地基加固、陆上土方回填等。通过招标确定了施工单位。施工合同规定:工期220d;开工时间:2001 年 6 月 30 日;工程造价:9110 万元;工程质量:优良。工期提前每天奖励 2 万元,工期延误每天罚款 3万元。

问题:

(1)施工单位经监理审批以总价包干的方式将部分软基处理的项目分包给当地有资质的岩土公司。岩土公司施工时,发现地质条件与业主提供的钻探报告不符,需增加较多的工程量。该公司能否以业主提供的钻探资料不实为由,向业主提出索赔要求?该如何处理索赔事项?

(2)由于岩土公司分包部分的工程量的变化,造成地基加固的进度滞后,使节点工期无法确保。总包单位能否向业主提出节点工期延长的要求?该如何处理此事?

(3)施工单位在工程完工后,比合同完工日期提前 10d 向业主和监理提交竣工验收申请和竣工资料。监理工程师在第5 日提出竣工资料达不到要求,要求施工单位整改。施工单位在收到整改通知后第3 日整改完毕,重新申请验收。1 周后,该工程通过了业主组织的验收。施工单位是否造成工期延误?根据合同奖罚多少?

参考答案:↓

解析:

(1)分包商不能向业主提出索赔要求。因分包与业主无合同关系,分包单位应向总包单位根据分包合同专用条款的规定,协商索赔事项。总包单位再以合同规定,向业主提出索赔。

(2)可以提出工期延长。根据施工合同范本的规定,如果合同专用条款没有特别的规定,地质条件的变化造成的工期延误其施工期可以延长。总包单位应在5d 内就延误的内容、天数和增加的费用向监理报告,监理工程师应在收到报告后5d 内报业主确认并答复施工单位,若监理工程师逾期未予答复,则可视为施工单位的要求已被业主

同意。

(3)工期没有延误。竣工日期应为重新申请验收的日期。业主应按合同奖励施工单位4 万元。

第1449题

某施工企业在南方某地通过投标承接一港口的堆场和道路工程,工期140d,造价2100 万元,工程质量标准为优良,履约保证金 210 万元,保修期 1 年。按照合同专用条款的约定,在施工单位开工后3 日内,建设单位向施工单位支付 10% 的预付款,工程竣工验收合格后,工程进度款支付至97%,余下的 3% 为质保金。

问题:

(1)施工单位按规定开工,施工 1 个月后,由于建设单位的资金周转问题,一直未向施工单位支付预付款。施工单位在发出催款通知10 日后,暂停施工。施工单位是否构成违约行为?停工损失可否向建设单位索赔?

(2)施工单位按合同约定的期限,向监理提交了工程量和请求支付报表,监理在一周后,通知施工单位工程量计算有误,应按经监理核算后的工程量支付。施工单位是否能够坚持按照原报表的工程量支付?

(3)施工单位按照工程合同约定的工期完成施工任务,并通过竣工验收。建设单位提出本工程有1 年保修期,履约保证金 210 万元应在保修期结束后退还施工单位。建设单位

的要求是否合理?应如何理解?

参考答案:↓

解析:

(1)施工单位没有违约行为,停工损失可以向建设单位索赔。

(2)施工单位可以要求按照原报表的工程量支付。因为监理应在收到报表后 3d 内审核签认,逾期则可视为已被监理确认。

(3)建设单位的要求不合理。履约保证金的期限应以工程竣工验收合格为截止日期。3% 的质保金才是 1 年保修期的责任担保金。

第1450题

某航道扩建工程在已建的基础上进行加深与拓宽,航道底高程由-15.0m浚深至-17.0m(当地理论深度基准面),航道有效宽度由250m拓宽至300m;疏浚土质为微风化岩,其上由0.6m厚的黏土覆盖层;微风化岩采用水下钻孔爆破、抓斗船清渣的施工方式,共投入炸礁船组3组。

问题:

(1)水下炮孔堵塞应确保药柱不浮出钻孔外,还应满足哪些要求?

(2)水下礁石有覆盖层时应如何进行钻孔作业?

(3)抓斗船水下清渣应符合哪些规定?

参考答案:↓

解析:

(1)水下炮孔堵塞应确保药柱不浮出钻孔外,还应满足:

1)选用沙或粒径小于 50px 卵石、碎石堵塞,堵塞长度不小于 0.5m。

2)对水击波防护要求较高水域施工采取沙石混合堵塞。

3)流速较大水域炮孔堵塞长度不小于 0.8m。

(2)水下礁石有覆盖层时,应采取护孔管隔离措施,覆盖层超过 1m 时,先清除覆盖层, 再进行钻孔作业。

(3)抓斗船水下清渣应符合下列规定:

1)清渣施工顺序宜采用从深水到浅水、分条、分段顺水流开挖,在流速较缓水域、潮汐 河段清渣时也可采用逆流施工。

2)水下清渣开挖分条宽度不应大于挖泥船宽度和抓斗作业半径,条与条之间开挖搭接宽 度宜为 2~3m;分段开挖长度应根据挖泥船布设锚缆位置确定。

3)施工过程中应根据挖斗大小和岩层厚度分层开挖,分层厚度宜为抓斗高度的 1/4~1/3。

4)宜采用顺序排斗,抓出堑口后依次向前挖。

5)在流速较大的水域施工时,应注意抓斗漂移对下斗位置和挖深的影响,可根据抓斗漂 移情况确定斗绳上的标注挖深值。

6)采用卫星定位系统测量定位,设施工导标时,导标夜间灯光应与航标灯光有所区别。

第1451题

生态护岸是指在满足结构安全、稳定、可靠,保证岸坡稳定、防止水土流失等基本功能的前提下,通过采用合理的工程及生物材料,选择合适的岸坡防护结构,以形成减少自然资源消耗,有利于工程周边环境恢复的环保型护岸结构形式。生态袋加筋挡土墙、钢丝石笼生态护岸和木排桩生态护岸是目前成熟的环保型护岸结构形式。

问题:

(1)生态袋填充与垒放应分别符合哪些规定?

(2)钢丝石笼生态护岸种植土覆盖和植被栽种应符合哪些规定?

(3)木排桩生态护岸施工前、沉桩时和沉桩后应分别符合哪些规定?

参考答案:↓

解析:

(1)生态袋填充与垒放应分别符合下列规定:

1)生态袋填充料的配比应满足设计要求,充填时应保证充填的饱满度和平整度,袋口扎口后袋体外形宜为矩形立方体,其宽度、厚度应不小于设计值。

2)生态袋垒放时,应当按坡度设置样架分层挂线施工,上下层袋体应错缝排列、压实,标准扣骑缝放置,互锁结构稳定。

(2)钢丝石笼生态护岸种植土覆盖和植被栽种应符合下列规定:

1)石笼面层覆盖的土质、厚度应满足设计要求,宜选择耕植土,并除去杂草杂物。

2)种植土应分层铺设,底层覆土厚度宜为 70~100mm,应在部分土粒落入卵石缝隙后 撒种草籽、覆盖面层土。

3)草籽播种宜选择早春温度上升时进行,植物应有足够的发芽温度和生长期,应考虑洪 水影响。

4)草籽发芽后,应及时浇水灌溉、追加肥料,洒水养护时间不宜少于 20d。遇低温天气 宜采取薄膜覆盖等保温措施。

(3)木排桩生态护岸施工前、沉桩时和沉桩后应分别符合下列规定:

1)施工前,应对桩轴线进行放样,桩轴线位置应满足设计要求。

2)沉桩时,应保证木桩入土时的垂直度和沿岸线方向的平直度,木桩入土深度和间距应 满足设计要求。

3)沉桩后,应对桩位和桩顶高程进行复核。

4)沉桩后,排桩绑扎、桩后回填土方高程应满足设计要求。

第1452题

某河段为典型的沙质散乱浅滩,采用筑坝措施予以整治,坝体为块石,坝面为浆砌石坝面,坝顶宽度为2.5m,两侧坡比均为 1∶1.5,采用陆上端进法抛筑坝芯石。

问题:

(1)陆上端进法抛筑坝芯石时坝根、坝身和坝头应如何抛筑到设计高程?

(2)浆砌石坝面施工应符合哪些规定?

参考答案:↓

解析:

(1)采用陆上端进法抛筑坝芯石时,坝根的浅水区可一次抛到设计高程,坝身和坝头可根据水深、地基承载力、水流和波浪情况一次或多次分层抛填至设计高程。

(2)浆砌石坝面施工应符合下列规定:

1)浆砌块石坝面宜在坝体稳定后进行施工。

2)石料的规格、质量应满足设计要求,材质坚实,无风化剥落层或裂纹,石材表面无污垢、杂质。

3)砌筑前,应将砌体外石料表面的泥垢冲净,砌筑时应保持砌体表面湿润。

4)砌筑时块石宜坐浆卧砌,应平整、稳定、错缝、内外搭接。

5)石块间不得直接接触;不得有空缝。

6)浆砌坝面块石的长边应垂直于坡面,块石长边尺寸不宜小于护面层的厚度。

第1453题

长江下游某河段航道整治工程主要工程内容为筑坝,坝体结构形式为斜坡式。某承包单位与业主签订合同后,成立项目经理部组织工程实施,项目经理部随即展开工程实施工作:

(1)组织工程技术人员编制了施工组织设计,并得到监理工程师的审批;

(2)组织有关施工人员、船机设备、材料进场;

(3)对施工区域进行测量放样,同时处理坝根与岸坡的连接;

(4)用沉排船进行水上沉软体排护底;

(5)护底完成后进行水上抛石;

(6)最后进行坝体表面整理,工程完工。

工程完工后,经过1 年的效果观测,整体工程达到整治效果,质量评定为合格。

问题:

(1)斜坡式坝体结构的优点及适用条件是什么?

(2)施工组织设计应编制哪些内容?

(3)描述水上沉软体排的工艺流程?

参考答案:↓

解析:

(1)优点是: 结构简单、施工方便,有较高的整体稳定性,适用于不同的地基,可以就地取材,破坏后易于修复。

适用条件是:一般适用于水深较浅(小于10~12m)、地基较差和石料来源有保障的情况。

(2)施工组织编制的主要内容为:

1)编制依据; 2)工程概况;3)施工的组织管理机构;4)施工的总体部署和主要施工方案;5)施工进度计划;6)各项资源需求、供应计划;7)施工总平面布置;8)技术、质量、安全管理和保证措施;9)文明施工与环境保护;10)主要技术经济指标;

11)附图。

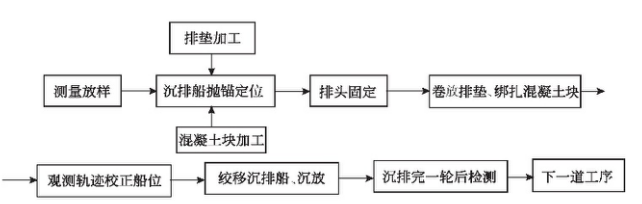

(3)水上沉软体排的工艺流程:

第1455题

长江中游某河段为典型的汊道浅滩,经常出现碍航现象,严重影响船舶航行安全,必须进行治理。采取的工程措施为护滩和筑坝。某施工单位承担了该整治工程的施工任务,并按照设计文件的要求进行施工,当完成系结压载软体排护底分项工程后,施工单位要求监理工程师进行质量评定,监理工程师认为施工单位没有按照质量评定程序完善相关手续,拒绝评定。随后,施工单位完善了相关手续,监理工程师根据平行抽检数据和检查结果,核定该分项工程合格。施工单位随即进行下道工序的施工。经过6 个月的施工,该整治工程全部完工,并评定护滩和筑坝两个单位工程质量为合格。

问题:

(1)土工织物软体排系结混凝土压载块施工应符合哪些规定?

(2)监理工程师为什么拒绝评定?

(3)描述单位工程质量评定的工作程序?

参考答案:↓

解析:

(1)土工织物软体排系结混凝土压载块施工应符合下列规定:

① 混凝土压载块系结前应进行检查,发现损坏应及时更换;其绑系方式应满足设计要求,且系结牢靠,不得松脱。

② 系结混凝土压载块之间填塞碎石前应调整混凝土块的位置。同一检验区域内块体摆放应缝隙均匀、横平竖直。

③ 缺角、断裂等质量不合格的混凝土压载块禁止使用,对已经破损的混凝土压载块应及时更换。废弃的混凝土压载块及其他施工弃料应及时清理,不得在护滩工程区及周边50m 范围内弃料。

(2)不符合检验程序,因为分项工程的质量检验应在分项工程完工后或下道工序覆盖上道工序前,由施工单位分项工程技术负责人组织自检,并填写“分项工程质量检验记录表,自检合格后报监理单位,监理工程师组织施工单位专职质量检查员进行检验与确认。”

(3)单位工程的质量检验应在单位工程完工后由施工单位组织自检,填写“单位工程质量检验记录表”,自检合格后,报监理单位,并向建设单位提交单位工程竣工报告。

第1456题

某航道整治工程在已建工程的基础上,通过工程措施进一步完善滩槽格局的守护控制,遏制航道不利变化趋势,该工程主要包括心滩头部已建护滩带前沿建设一纵两横3道护滩带,长度分别为1000m、300m 和 320m,护滩带采用 D 型软体排,排上抛石压载、局部边缘区域陆上施工抛两层透水框架防冲刷。

问题:

(1)写出土工织物软体排护滩施工的主要工序。

(2)排垫铺设方向应符合哪些规定?

(3)透水框架陆上施工应符合哪些规定?

参考答案:↓

解析:

(1)主要包括滩面整平、排垫铺设、混凝土压载块绑系、混凝土压载块位置调整以及填缝处理等工序。

(2)排垫铺设方向应满足设计要求。设计无要求时,其铺设方向宜垂直护滩带轴线,自下游向上游铺设,搭接处上游侧的排体应压住下游侧的排体。

(3)透水框架陆上施工应符合下列规定:

1)施工前工程区域的滩面宜进行平整,不得出现局部深坑、陡坎及明显凸起。

2)透水框架可叠加摆放,叠加层级不宜超过 3 层。

3)透水框架应按设计要求的行距依序摆放,相邻两排透水框架宜错位摆放,顺水流方向不得形成连续的过流通道。

第1457题

沙枕袋可以有效防止水流冲刷河床底部,是稳定河床及岸坡、防止冲刷的主要加固措施。某航道整治工程的守护工程抛枕工程量约5 万 m3,采用抛枕船停靠定位船的方式进行施工,抛枕充填袋采用 200g/m2 的聚丙烯编织布缝制加筋而成,标准枕袋长度为 8m、宽度为3.6m。

问题:

(1)砂枕缝制、充填应符合哪些规定?

(2)抛枕施工船舶选用应考虑哪些因素?

(3)写出抛枕施工应遵循的顺序。

参考答案:↓

解析:

(1)砂枕缝制、充填应符合下列规定:

1)砂枕缝制前应进行检测,其材料的质量、抗拉强度、孔径、透水性和保土性能等指标应满足设计要求。

2)砂枕缝制后应检查砂枕尺寸、拼接缝形式和缝合强度,其指标应满足设计要求。

3)土工织物充灌口数量宜根据袋体尺寸、填料粒径和充填能力确定。充填完成后,充灌口应封闭。

4)砂枕充填宜采用泥浆泵充填,充填物技术指标应满足设计要求,砂枕充填饱满度不应大于80%,充填后应排水密实。

(2)抛枕施工船舶选用应考虑的因素有:砂枕规格、水深、流速、风浪等。

(3)抛枕施工应遵循的顺序是:宜自下游向上游、先深水后浅水的顺序进行。

第1458题

某500t 的工程船舶在施工中发生意外伤亡事故,死亡 2 人,伤 2 人,直接经济损失200 万元。经事故调查,认定为重大事故。

问题:

(1)认定为重大事故是否恰当?为什么?

(2)简述施工安全事故的处理程序。

参考答案:↓

解析:

(1)不恰当。因为 500t 以上、3000t 以下或主机功率 1500kW 以上、3000kW 以下的船舶,死亡 3 人以上;或直接经济损失 300 万元以上为重大事故。以上事故可以认定为大事故。

(2)发生重大事故及人身伤亡事故,必须立即将事故概况(包括伤亡人数、发生事故的时间、地点、原因等),用快速方法分别报告上级主管部门、行业安全管理部门和当地劳动、公安、人民检察院及工会;事故发生单位属于国务院部委的,应同时向国务院有关主管部门报告。

对于事故的调查处理,按照下列步骤进行:

1)迅速抢救伤员并保护好事故现场;

2)组织调查组;

3)现场勘查;

4)分析事故原因,确定事故性质;

5)写出调查报告;

6)事故的审理和结案。

第1459题

某耙吸挖泥船用5000m3 舱容挖抛施工,测得满舱时泥与海水载重为 7500t,该地区疏浚土密度为1.85t/m3。(海水密度取 1.025t/m3)

问题:

(1)计算该船的泥舱装载土方量。

(2)简述影响挖泥船时间利用率的客观影响因素。

参考答案:↓

解析:

(1)根据泥舱装载土方量计算公式求得装舱量为:

Q1 =G-rwQ/rs-rw=7500-1.025×5000/1.85-1.025 = 2879m3

(2)影响挖泥船时间利用率应考虑下列主要客观因素:

1)强风及其风向情况,风的影响主要限于高速风引起的水面状况造成操作上的困难。

2)当波高超过挖泥船安全作业的波高时,应停止施工作业。

3)浓雾,当能见度低,看不清施工导标或对航行安全不利时,应停止施工。

4)水流,特别是横流流速较大时,对挖泥船施工会造成影响。

5)冰凌,当冰层达到一定厚度值时,挖泥船就不宜施工。

6)潮汐,在高潮位时,挖泥船可能因其挖深不够需候潮。而当低潮位时有可能使疏浚设备搁浅也需候潮。

7)施工干扰,如避让航行船舶等。

第1460题

某耙吸挖泥船施工的工程,其挖槽中心至抛泥区距离15km,挖槽长度 3km,该船以5000m3 舱容施工,施工土质密度 1.85t/m3,重载航速 9kn,轻载航速 11kn,挖泥航速3kn,调头、抛泥时间 8min,一次挖槽长度挖泥满舱载重量 7000t。(如下图所示)

问题:

(1)计算该船的泥舱装载土方量。

(2)如图由 A 挖起至 B 止和由 B 挖起至 A 止哪一种安排更合理些?

参考答案:↓

解析:

(1)计算该船的泥舱装载土方量

根据泥舱装载土方量计算公式求得装载量为:

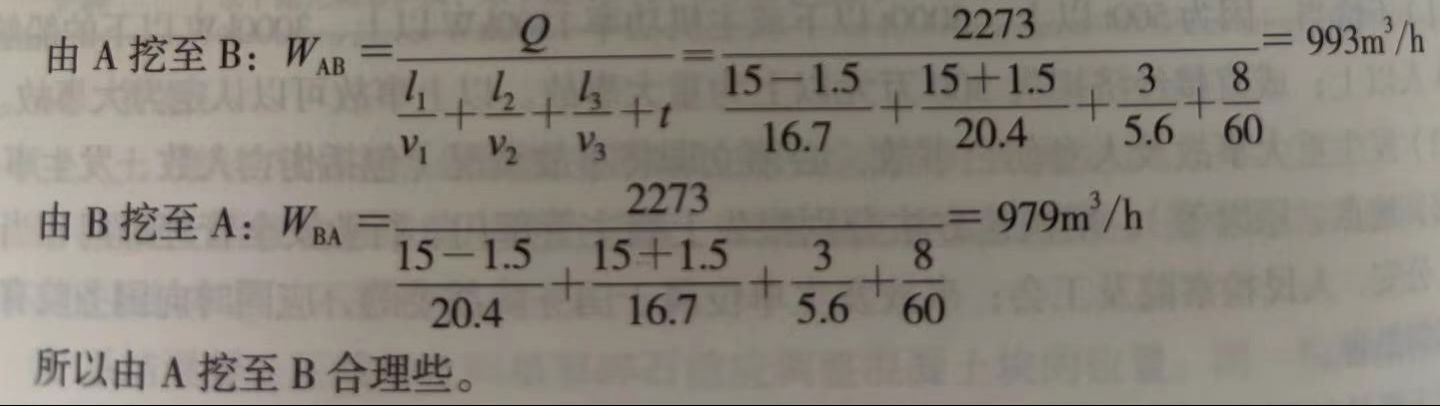

Q1 =G-rwQ/rs-rw=7000-1.025×5000/1.85-1.025 = 2273m3

(2)计算该船生产率

航速换算:

重载航速为:9×1.852 = 16.7km/h;

轻载航速为:11×1.852 = 20.4km/h;

挖泥航速为:3×1.852 = 5.6km/h。

根据耙吸船生产率计算公式求得生产率为:

进入题库练习及模拟考试
